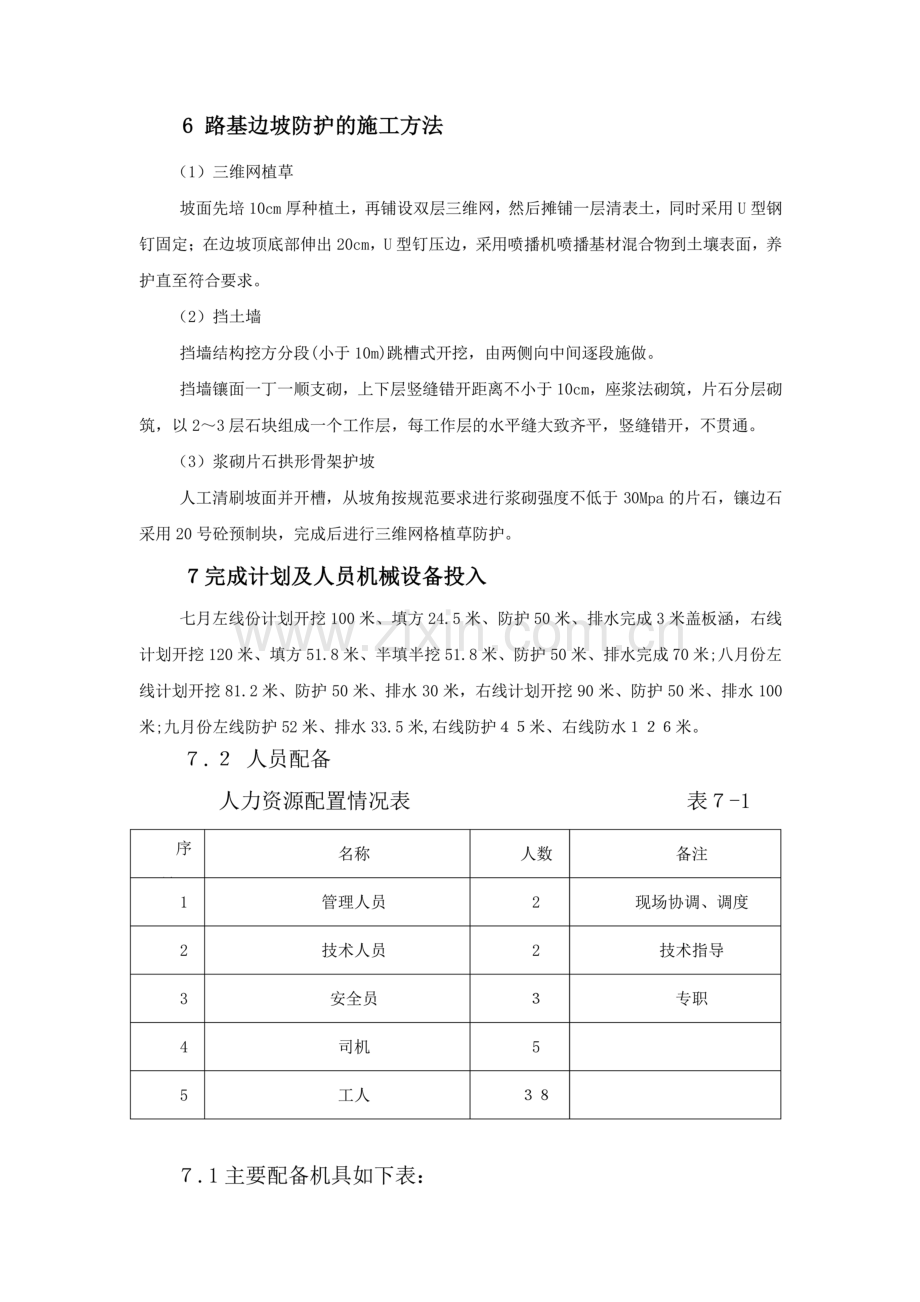

资源描述
路基工程
1 路基工程施工组织
根据本合同段路基工程的特点,安排1个路基施工队,配备劳动力50人。配备各种机械32台套。
2 地基处理方法
采用人工砍伐树木、挖除树根和草根。人工配合挖掘机、推土机清除地表腐植土及杂物、挖除淤泥及软土层,采用推土机平整,压路机碾压。并对非软基处理原地面进行冲击碾压。当自然坡面坡度≥1:5时,将坡面做成台阶形式。
3 路堑开挖施工方法
岩石开挖
采用控制松动爆破技术,毫秒微差起爆,小孔径深孔松动爆破。
钻孔采用YT28型凿岩机完成。除预裂眼外的其他钻孔按“梅花型”布孔。根据现场岩石情况和实验爆破效果及时调整各参数。在距离设计坡面2m时采用光面爆破、钻孔与坡面线的角度一致,光面爆破控制好炸药用量。
4 路基填筑施工方法
填石路堤施工方法
石块逐层水平填筑,虚铺分层厚度40cm, 石料强度不小于15MPa。石块粒径不大于30 cm,大面向下,摆放平稳,紧密靠拢,所有缝隙填小石料或石屑,在路床顶面以下50cm的范围内铺填适当级配的砂石料。
严格控制平整度,用细料灌缝,推土机推平并配合人工找补整平,以平整度保碾压的均匀密实。
重点抓好压实关,用重型震动机强震碾压,以试验段确定的碾压遍数来控制压实度。遇低洼处用小碎石等碎料填补,有外露石尖处人工用大锤打掉,达到压路机全面碾压,一直进行到在重轮下不出现石块转动,表面平整,无轮辙、无沉降,检查合格为止。
5 路基排水工程的施工方法
按设计图纸位置设置。沟槽开挖采用机械与人工相结合,人工修整沟坡、清理槽底,标样框挂线,搅拌机现场拌和砂浆,人工分段、分层挤浆法砌筑,草袋覆盖,洒水养护。
所有浆砌片石项目施工均按规范中的有关规定进行施工。
桥梁工程
1 基础工程
施工方法
桥梁桩基施工根据地质资料选用人工挖孔。钢筋笼现场制作,吊车吊装入孔。水下砼由运输车直接卸入漏斗中经导管灌注。
2 墩台身
(1 )施工方法
柱式墩身采用定型钢模板,每节不小于3米;钢筋笼在加工场焊妥,由小拖车运到现场,吊车吊起与下部钢筋焊接。支妥模板后用吊车吊料斗通过串通分层浇筑,分层震捣。每个墩台身砼均一次浇筑完毕。
(2) 施工要点
①严格检查模板,达到平整、光洁、严密、支牢。
②控制每次砼入模位置和入模量,以震捣好为准再次入模。保证震捣质量。
3 盖梁施工要点
(1) 盖梁
搭设钢支架,在柱顶预留孔中穿设工字钢“扁担”(或不留“扁担”孔设“抱箍”),在其上设工字钢梁,钢梁上设横方木。底侧模均采用大型钢模,底模铺好后用汽车吊吊装已在场地上焊好合格的钢筋骨架,绑扎其他钢筋连成整体,侧模由汽车吊吊装就位,用拉杆外侧对拉钢管卡进行加固。砼用吊车吊料斗入模,震捣棒加强震捣。
(2) 台帽
采用钢模板。绑钢筋前,将台身顶面清扫干净,凿除浮浆,浇筑砼时,先用高标号砂浆将模板与台身接缝处抹一个倒角,防止漏浆。钢筋及砼作业同盖梁。
(3) 支座垫石
支座垫石与盖梁、台帽一次成型,施工时,精确控制标高,留足支座垫石的厚度,仔细凿磨成型,用水平尺严格控制,确保垫石水平。
4 施工顺序安排
(1)总体施工顺序
施工工艺
桥梁施工工艺流程图见图4-1
施工准备
测量放样
桥台扩大基础施工
底系梁施工
预制场地
预制箱梁施工
墩柱施工
预制箱梁吊运、安装及连续
桥面浇筑
附属工程
检查验收
挖孔桩施工
盖梁施工
台帽施工
图4-1 桥梁施工工艺流程图
5完成计划及人员机械设备投入
计划完成桩基挖孔情况:左线东沟中桥1-2# 6月19日完成浇注;1-2#计划6月21日完成,6月20日完成浇注;右线东沟中桥1-1#、1-2#6月20日完成浇注;左线店子沟中桥1-2#、1-1#计划6月20日完成浇注,2-1#、2-2#计划6月30日完成浇注,3-1#、3-2#计划7月20日完成浇注;右线店子沟大桥2-1#,2-1#计划6月21日完成浇注,3-1#、3-2#计划6月20日完成浇注,4-1#计划7月10日完成浇注,4-2#计划7月22日完成浇注,1-1#、1-2#计划7月22日完成浇注,5-1#、5-2#7月29日完成浇注,6月30日前完成所有系梁及左线店子沟中桥4#扩大基础、台帽。
8月份计划完成:左线东沟中桥1-1#、1-2#墩柱,1#盖梁,0#、2#扩大基础及台帽,右线东沟中桥1-1#、1-2#墩柱,1#盖梁,9月15日前完成0#、2#扩大基础及台帽,左线店子沟中桥1#、2#、3#墩柱,0#扩大基础及台帽,右线店子沟大桥0#、6#扩大基础及台帽,1#、2#、3#、、4#、5#墩柱、盖梁。
计划完成预制箱梁情况:6月份完成4片,7月份完成15片,8月份完成15片,9月份完成15片,10月份完成7片。
计划完成箱梁架设情况:8月份架设8片,9月份架设20片,10月份架设23片,11月份完成架设5片.桥梁工程在11月底全部完工。
7.2 人员配备
人力资源配置情况表 表5-1
序号
名称
人数
备注
1
管理人员
15
现场协调、调度
2
技术人员
9
技术指导
3
安全员
3
专职
4
司机
10
5
工人
38
7.1主要配备机具如下表:
主要设备、机具配置情况 表5-2
序号
名称
单位
数量
备注
1
挖掘机
台
2
进场
2
ZL50装载机
台
1
进场
3
3m3空压机
台
6
进场
4
电动葫芦
台
16
进场
5
发电机
台
1
进场
6
自卸汽车
台
2
进场
7
40T龙门吊
台
2
8
砼运输车
台
2
