资源描述

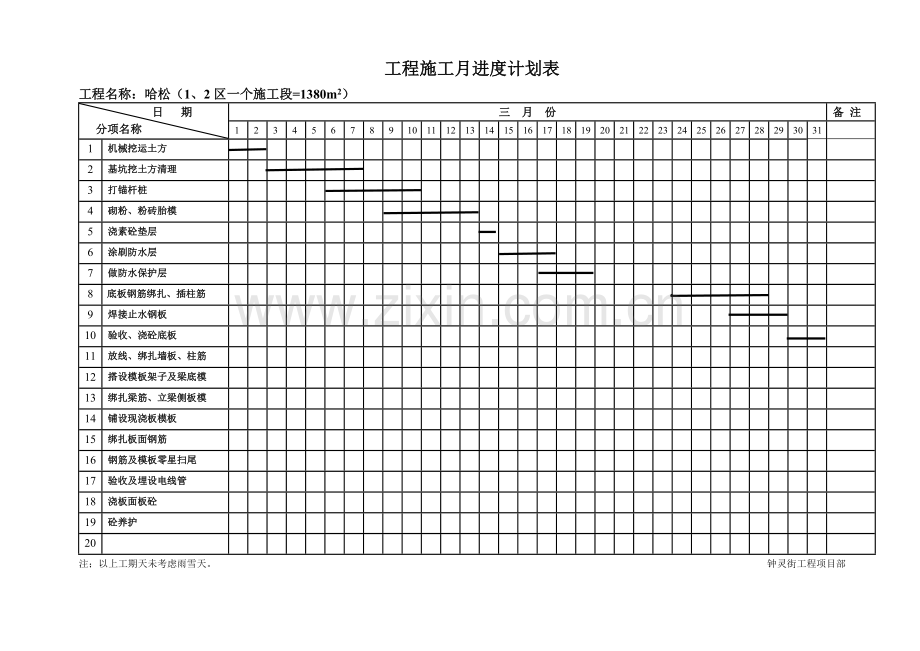

工程施工月进度计划表
工程名称:哈松(1、2区一个施工段=1380m2)
日 期
分项名称
三 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(1、2区一个施工段=1380m2)
日 期
分项名称
四 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(3、4、5区一个施工段=5060m2)
日 期
分项名称
三 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(3、4、5区一个施工段=5060m2)
日 期
分项名称
四 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(6、7区一个施工段=4300m2)
日 期
分项名称
三 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(6、7区一个施工段=4300m2)
日 期
分项名称
四 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目
工程施工月进度计划表
工程名称:哈松(8、9区一个施工段=3405m2)
日 期
分项名称
三 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(8、9区一个施工段=3405m2)
日 期
分项名称
四 月 份
备 注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
1
机械挖运土方
2
基坑挖土方清理
3
打锚杆桩
4
砌粉、粉砖胎模
5
浇素砼垫层
6
涂刷防水层
7
做防水保护层
8
底板钢筋绑扎、插柱筋
9
焊接止水钢板
10
验收、浇砼底板
11
放线、绑扎墙板、柱筋
12
搭设模板架子及梁底模
13
绑扎梁筋、立梁侧板模
14
铺设现浇板模板
15
绑扎板面钢筋
16
钢筋及模板零星扫尾
17
验收及埋设电线管
5月2日
18
浇板面板砼
19
砼养护
20
注;以上工期天未考虑雨雪天。 钟灵街工程项目部
工程施工月进度计划表
工程名称:哈松(10、11区一个施工段=3760m2)
日 期
分项名称
三 月 份
备 注
1
2
展开阅读全文
