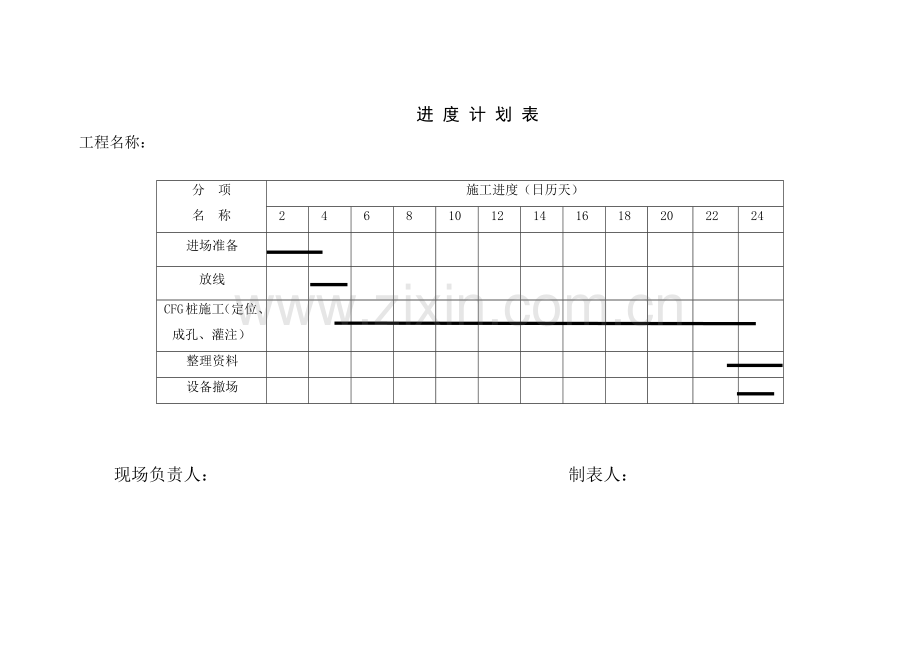

进 度 计 划 表 工程名称: 分 项 名 称 施工进度(日历天) 2 4 6 8 10 12 14 16 18 20 22 24 进场准备 放线 CFG桩施工(定位、成孔、灌注) 整理资料 设备撤场 现场负责人: 制表人:
