资源描述

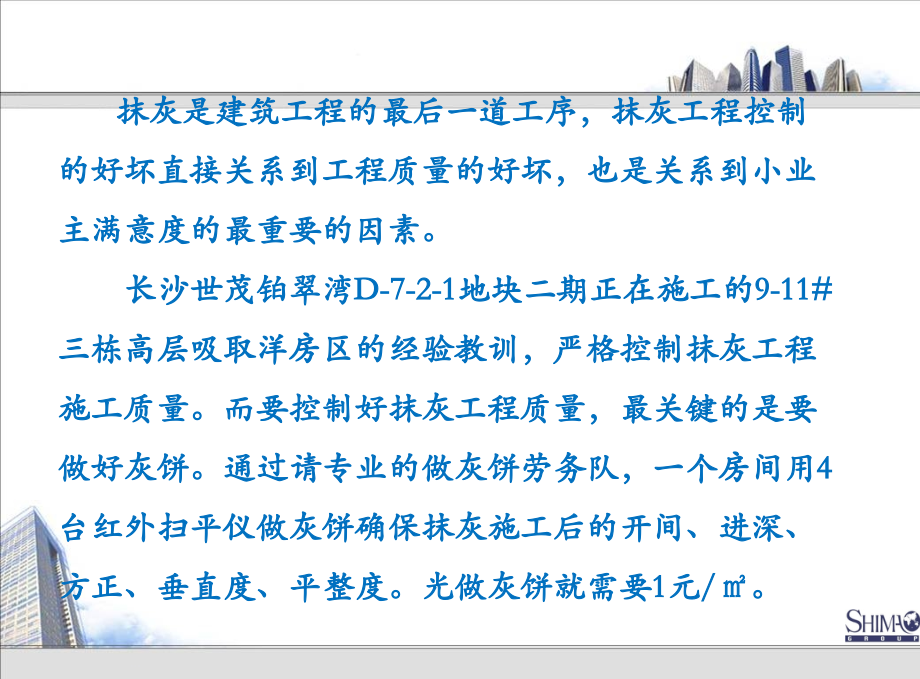

*,部门,文件名,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,部门,文件名,*,部门,文件名,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,部门,文件名,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,长沙世茂铂翠湾,D-7-2-1,地块二期,抹灰灰饼施工工艺简介,2014,年,6,月,抹灰是建筑工程的最后一道工序,抹灰工程控制的好坏直接关系到工程质量的好坏,也是关系到小业主满意度的最重要的因素。,长沙世茂铂翠湾,D-7-2-1,地块二期正在施工的,9-11#,三栋高层吸取洋房区的经验教训,严格控制抹灰工程施工质量。而要控制好抹灰工程质量,最关键的是要做好灰饼。通过请专业的做灰饼劳务队,一个房间用,4,台红外扫平仪做灰饼确保抹灰施工后的开间、进深、方正、垂直度、平整度。光做灰饼就需要,1,元,/,。,灰饼施工工具:,红外扫平仪。,固定在方木上的卷尺。,图纸。,第一步:,根据设计图纸计算出房间开间、进深设计尺寸。,第二步:,用红外测距仪测量未抹灰前房间实际开间、进深尺寸。根据图纸计算灰饼的厚度。,4、项目特色,第三步:,房间四个角上分别放一台红外扫平仪,调整房间方正性。,4、项目特色,第四步:,先定位一个红外扫平仪,然后根据已经定位的扫平仪发出的两条垂直的红外线调整另外两台红外扫平仪,让另外两台红外扫平仪发出的红外线与已经定位的红外扫平仪的红外线重合。让,4,台红外扫平仪发出的红外线一一重合。,4、项目特色,第五步:,根据计算出的灰饼厚度,通过红外线扫在方木卷尺上的刻度调整灰饼厚度。,4、项目特色,第六步:,灰饼施工完成后,施工班组对房间开间尺寸进行复核。,4、项目特色,第七步:,灰饼施工完成后,项目质检人员对灰饼垂直度、平整度进行验收。灰饼垂直度、平整度控制在,2mmm,内。,灰饼成型后的效果,灰饼间距小于,2m,。,垂直度、平整度、阴阳角合格率大于,87%,。,抹灰成型效果及实测数据。,
展开阅读全文
