资源描述
工程进度计划报审表
工程名称: 中海·凤凰熙岸三期 编号:A2.1 -
致: 江苏经纬建设监理中心 (监理单位)
兹报验 2012 年 5 月 31 日至 2011 年 6 月 7 日的:
□ 1工程总进度计划。
□ 2工程月进度计划。
n 3 工程周进度
附件:
n 1 上期进度计划完成情况及分析。
n 2 本期进度计划的示意图表、说明书。
□ 3 本期进度计划完成分部/分项工程工程量。
□ 4 本期进度期间投入的人员、材料(包括甲供材)、设备计划。
□ 5
承包单位项目经理部(章):
项目经理: 日期:
项目监理机构签收人姓名及时间
承包单位签收 人姓名及时间
监理审核意见:
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:月进度计划报审表承包单位项目经理部应提前5日提出,一般为每月25日申报。
江苏省建设厅监制

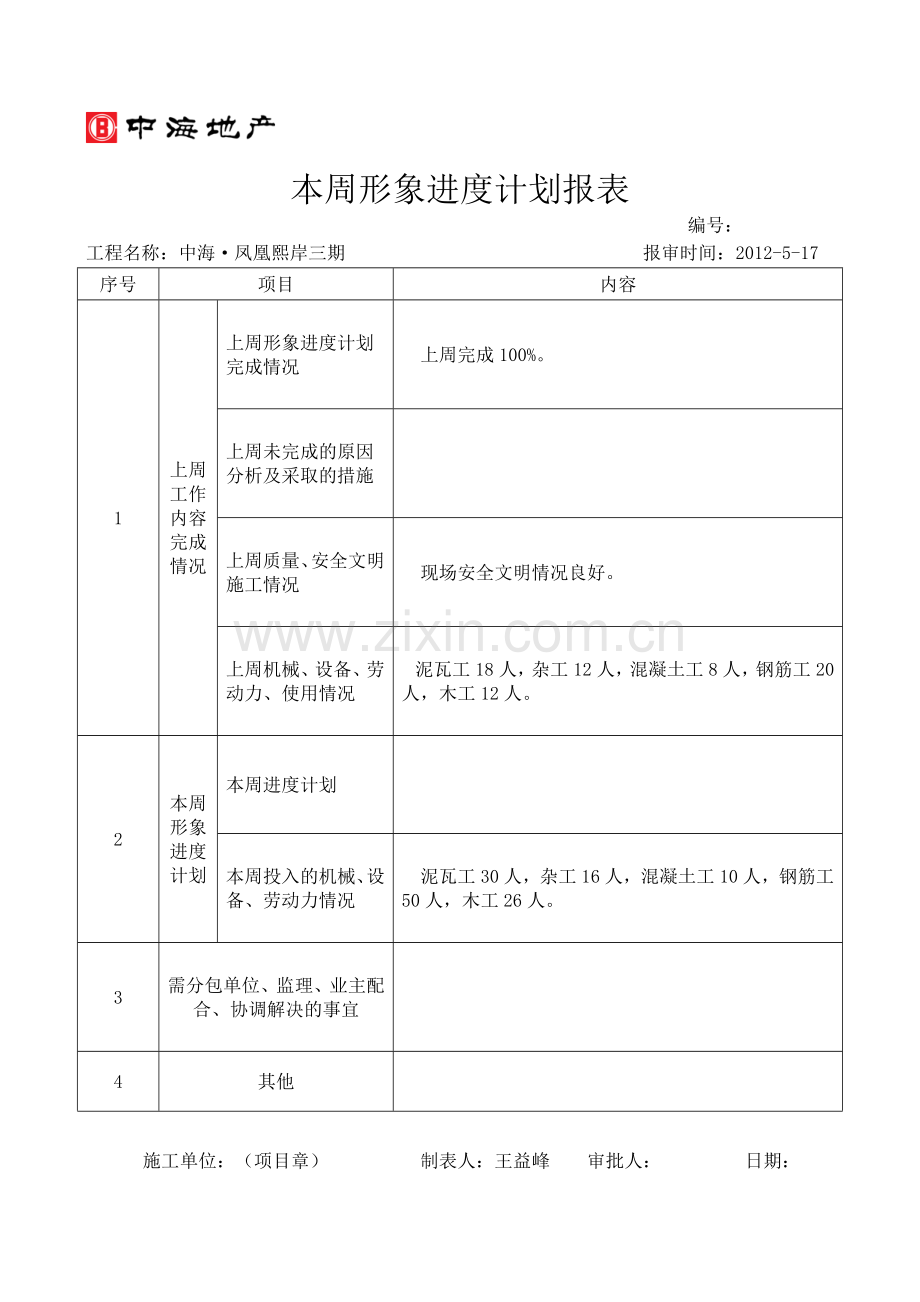

本周形象进度计划报表
编号:
工程名称:中海·凤凰熙岸三期
报审时间:2012-5-17
序号
项目
内容
1
上周工作内容完成情况
上周形象进度计划完成情况
上周完成100%。
上周未完成的原因分析及采取的措施
上周质量、安全文明施工情况
现场安全文明情况良好。
上周机械、设备、劳动力、使用情况
泥瓦工18人,杂工12人,混凝土工8人,钢筋工20人,木工12人。
2
本周形象进度计划
本周进度计划
本周投入的机械、设备、劳动力情况
泥瓦工30人,杂工16人,混凝土工10人,钢筋工50人,木工26人。
3
需分包单位、监理、业主配合、协调解决的事宜
4
其他
施工单位:(项目章)
制表人:王益峰 审批人: 日期:
上周形象进度计划横道图
编号:
工程名称: 中海·凤凰熙岸三期
报审时间:2012-5-11
序号
工作内容
日期(5-11至5-17)
完成量(%)
备注
周三
周四
周五
周六
周日
周一
周二
1
21#楼电梯井板墙砼浇筑完毕
100
2
21#楼承台垫层砼浇筑完毕
100
3
21#楼砖胎膜粉刷完毕
100
4
22#楼电梯井垫层砼浇筑完毕、砖胎膜砌筑完毕
100
5
6
施工单位(项目章)
制表人:王益峰 审批人: 日期:
本周形象进度完成横道图
编号:
工程名称: 中海·凤凰熙岸三期
报审时间:2012-5-17
序号
工作内容
日期(5-17至5-23)
完成量(%)
备注
周四
周五
周六
周日
周一
周二
周三
1
21、22#楼桩基验收
2
21#楼底板、板墙钢筋开始安装
3
22#楼垫层砼浇筑
4
22#楼电梯井板墙砼浇筑
施工单位(项目章)
制表人:王益峰 审批人: 日期:
工程进度计划报审表
工程名称: 中海·凤凰熙岸三期 编号:A2.1 -
致: 江苏经纬建设监理中心 (监理单位)
兹报验 2012 年 6 月 7 日至 2011 年 6 月 13 日的:
□ 1工程总进度计划。
□ 2工程月进度计划。
n 3 工程周进度
附件:
n 1 上期进度计划完成情况及分析。
n 2 本期进度计划的示意图表、说明书。
□ 3 本期进度计划完成分部/分项工程工程量。
□ 4 本期进度期间投入的人员、材料(包括甲供材)、设备计划。
□ 5
承包单位项目经理部(章):
项目经理: 日期:
项目监理机构签收人姓名及时间
承包单位签收 人姓名及时间
监理审核意见:
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:月进度计划报审表承包单位项目经理部应提前5日提出,一般为每月25日申报。
江苏省建设厅监制
本周形象进度计划报表
编号:
工程名称:中海·凤凰熙岸三期
报审时间:2012-6-7
序号
项目
内容
1
上周工作内容完成情况
上周形象进度计划完成情况
上周完成100%。
上周未完成的原因分析及采取的措施
上周质量、安全文明施工情况
现场安全文明情况良好。
上周机械、设备、劳动力、使用情况
泥瓦工30人,杂工12人,混凝土工10人,钢筋工53人,木工60人。
2
本周形象进度计划
本周进度计划
本周投入的机械、设备、劳动力情况
泥瓦工30人,杂工16人,混凝土工10人,钢筋工53人,木工70人。
3
需分包单位、监理、业主配合、协调解决的事宜
土方外运问题,盐城二建生活区出口问题
4
其他
施工单位:(项目章)
制表人:王益峰 审批人: 日期:
本周形象进度计划横道图
编号:
工程名称: 中海·凤凰熙岸三期
报审时间:2012-6-7
序号
工作内容
日期(6-7至6-13)
完成量(%)
备注
周三
周四
周五
周六
周日
周一
周二
1
22#楼板墙钢筋安装完毕
2
21#楼地下室顶板、板墙砼浇筑
3
21#楼一层剪力墙钢筋连接
4
21#楼一层剪力墙,顶板模板安装
5
22#楼地下室剪力墙钢筋连接
6
22#楼剪力墙、顶板模板安装
7
22#楼顶板钢筋安装
施工单位(项目章)
制表人:王益峰 审批人: 日期:
上周形象进度完成横道图
编号:
工程名称: 中海·凤凰熙岸三期
报审时间:2012-5-31
序号
工作内容
日期(5-31至6-6)
完成量(%)
备注
周四
周五
周六
周日
周一
周二
周三
1
21#楼地下室板墙、顶板模板安装
2
21#楼地下室顶板钢筋安装
3
22#楼地下室底板砼浇筑
4
22#楼地下室板墙钢筋绑扎
施工单位(项目章)
制表人:王益峰 审批人: 日期:
