碳化塔外防腐施工方案

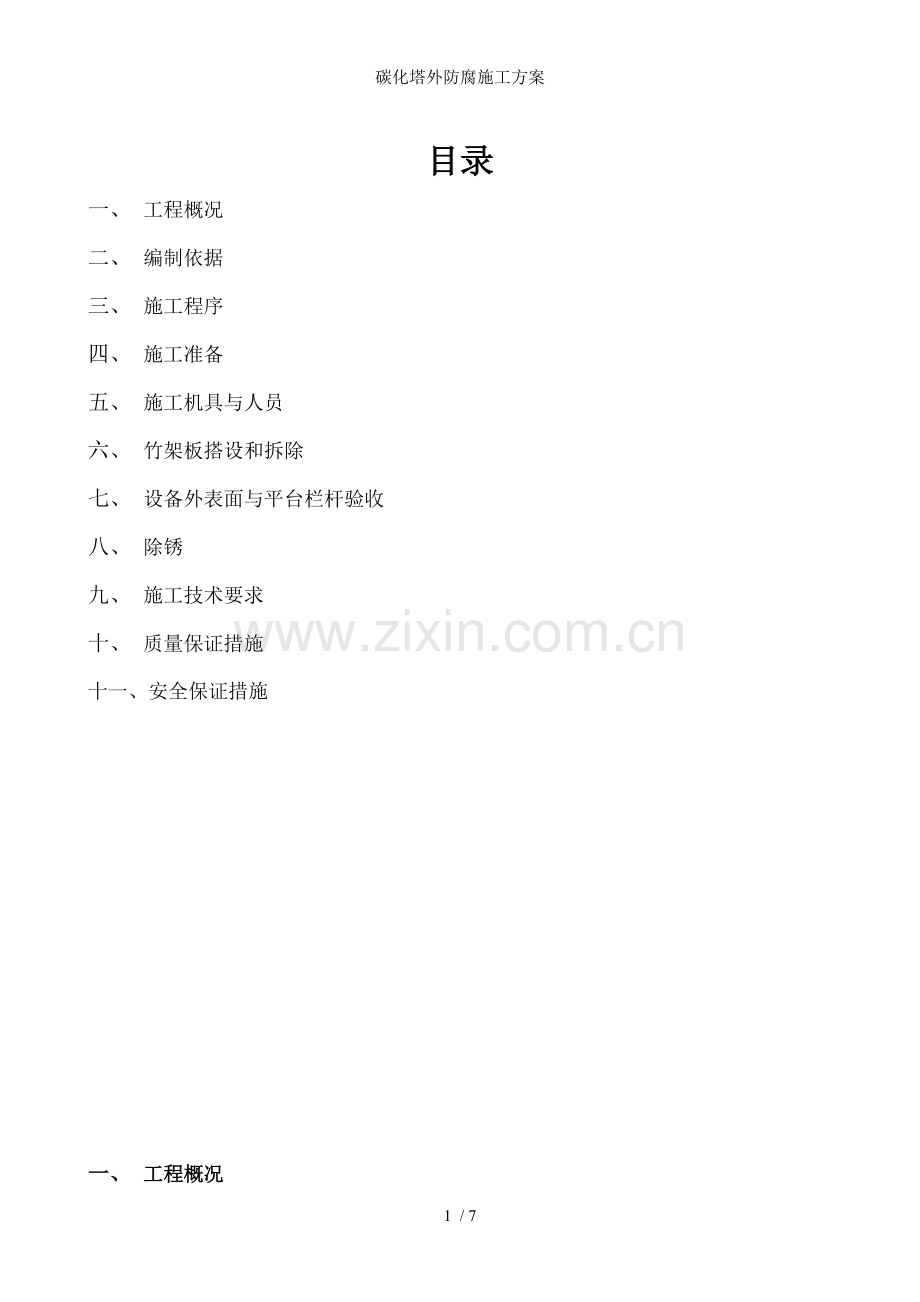

目录
一、 工程概况
二、 编制依据
三、 施工程序
四、 施工准备
五、 施工机具与人员
六、 竹架板搭设和拆除
七、 设备外表面与平台栏杆验收
八、 除锈
九、 施工技术要求
十、 质量保证措施
十一、安全保证措施

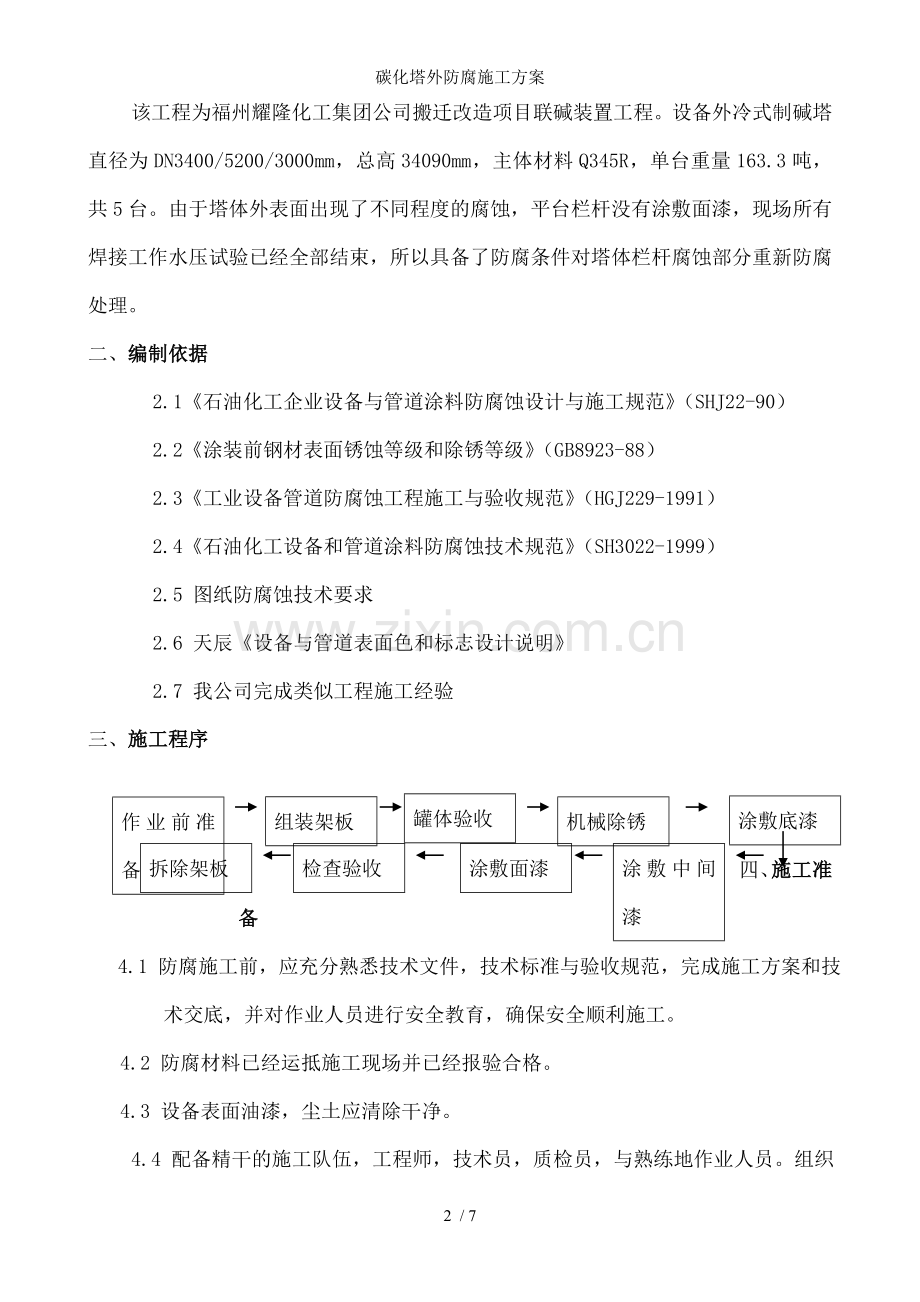

一、 工程概况
该工程为福州耀隆化工集团公司搬迁改造项目联碱装置工程。设备外冷式制碱塔直径为DN3400/5200/3000mm,总高34090mm,主体材料Q345R,单台重量163.3吨,共5台。由于塔体外表面出现了不同程度的腐蚀,平台栏杆没有涂敷面漆,现场所有焊接工作水压试验已经全部结束,所以具备了防腐条件对塔体栏杆腐蚀部分重新防腐处理。
二、编制依据
2.1《石油化工企业设备与管道涂料防腐蚀设计与施工规范》(SHJ22-90)
2.2《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)
2.3《工业设备管道防腐蚀工程施工与验收规范》(HGJ229-1991)
2.4《石油化工设备和管道涂料防腐蚀技术规范》(SH3022-1999)
2.5 图纸防腐蚀技术要求
2.6 天辰《设备与管道表面色和标志设计说明》
2.7 我公司完成类似工程施工经验
三、施工程序
罐体验收
机械除锈
涂敷底漆
组装架板
作业前准备
拆除架板
检查验收
涂敷面漆
涂敷中间漆
四、施工准备
4.1 防腐施工前,应充分熟悉技术文件,技术标准与验收规范,完成施工方案和技术交底,并对作业人员进行安全教育,确保安全顺利施工。
4.2 防腐材料已经运抵施工现场并已经报验合格。
4.3 设备表面油漆,尘土应清除干净。
4.4 配备精干的施工队伍,工程师,技术员,质检员,与熟练地作业人员。组织严密爱岗敬业。
五、施工机具与人员计划
序号
名称
规格型号
单位
数量
1
空压机
V-12
台
1
2
角向磨光机
φ100-φ180
台
10
3
电动钢丝刷
件
10
4
扁形油漆刷
25/50
把
20
5
圆形油漆刷
50
把
15
6
油漆喷枪
个
2
7
竹架板
块
100
8
电线电缆
米
300
5.2 人员投入计划
序号
工种
单位
数量
1
专业工程师
人
1
2
质量检查员
人
1
3
安全员
人
1
4
防腐工
人
5
六、竹架板搭设和拆除
6.1现场5台碳化塔平台已经完善,所以不用全部搭设架板,可以充分利用平台,因塔体在制作安装过程中塔体上留有支架,所以搭设架板时只需把支撑角钢插入支架,竹架板平铺在角钢上即可,铺设时才有双架板,并用细铁丝捆绑牢固。
七、设备外表面与平台栏杆验收
7.1 设备表面不得有伤痕,气孔夹渣,重叠皮严重的腐蚀斑点。
7.2 焊缝饱满,不得有超标的咬边,裂纹。
7.3 平台栏杆形状应符合图纸要求。
7.4 外观修磨好须经业主(耀隆设备负责人)监理(专业工程师)总包天辰(专业工程师)联合验收合格后才能涂漆。
八、除锈
对设备外表面与栏杆腐蚀部分采用手工除锈,用角向磨光机彻底打磨,除锈级别达到St2级,除锈从1#塔开始,除锈完成后先自检,自检合格后与时通知监理检查合格后方可涂富锌环氧底漆,涂敷底漆时间:
1. 相对湿度小于60%时,表面处理后应在8小时内涂底漆。
2. 相对湿度在60%--85%时,表面处理后应在4小时内涂底漆。
3. 相对湿度大于85%时,表面处理后应在2小时内涂底漆。
九、施工技术要求与方法
9.1涂敷要求
设备外表面与平台栏杆除锈部分涂银灰富锌环氧底漆一道,云铁氯化橡胶中间漆一道,氯化橡胶面漆两道。已经涂敷底漆的部分直接涂敷中间漆和面漆。
9.2 涂敷的环境条件
9.2.1 除锈达到合格标准
9.2.2 最大相对湿度不超过85%
9.2.3 施工环境温度不得低于5度,宜为15-30度。
9.2.4 不能在风沙,雨天,雪天施工。
9.3 涂料的配制与施工
9.3.1所有涂料必须有出厂合格证,使用说明书,并要选用同一厂家的底,中,面漆,稀释剂配套使用。
9.4 施工方法
涂敷采用喷涂于刷涂结合的方法,涂刷顺序从1#塔开始顺次到5#塔。
涂刷法:用油漆刷涂刷,交错纵涂与横涂。
空气喷涂法:喷涂时喷枪与被喷涂表面应成正确的角度和距离(30-50)厘米
十、质量保证措施
10.1专业工程师结合工程项目情况,做好技术交底工作。
10.2建立现场防腐施工质保体系,这个体系有项目经理,专业工程师,质检员,施工队长组成,根据明确的施工主要工序,设定每道工序的检查要点,按工序和施工部位划清施工责任,落实到施工组和每个施工个人。既有群检又有专检形成一个全过程全方位的监控网,并将质量控制责任和经济挂钩。
10.3作业班组做好各项防腐施工记录自检记录。专业工程师应与时检查指导,发现问题与时纠正改进。
10.4现场涂装作业时,必须对周围相邻的成品设备加以保护,避免相邻的设备受到污染。
十一、安全保证措施
11.1参加防腐蚀工程的作业人员与管理人员施工前必须进行安全技术教育,熟练掌握本工种安全操作规程。
11.2必须贮备足够的消防设备(灭火器)。
11.3施工人员必须佩带劳保护具,如工作服,安全帽,安全带,防护眼镜,手套和口罩。
11.4施工用机电设备需接地良好,并设单独开关。
11.5施工经理专业队长班组长均为兼职安全员。
11.6施工现场严禁烟火。
11.7涂料存放在温度较低,通风良好和干燥的室内仓库,避免日光直接照射,并远离明火。
11.8现场用电应具备良好的接地,手持电动工具应有漏电保护器,做到一机一闸一保护,设备和工具的电器接线有专工负责。
11.9文明施工每天下班前清理施工现场做到“工完料净场地清”。
福州耀隆化工集团公司搬迁改造项目联碱装置碳化塔安装工程
T1001A—E碳化塔外防腐施工方案
编制:
审核:
批准:
日期:
石家庄天人化工设备集团有限公司
