建筑工程施工承包人工费合同书
建筑工程施工承包人工费合同书
甲方: (以下简称甲方)
乙方: (以下简称乙方)
根据《中华人民共和国民法典》、《中华人民共和国建筑法》及有关法律法规规定,结合本公司该工程实际情况,本着平等,双方自愿原则,经协商,双方同意签订以下合同条款。
一、甲方将沙湾妇幼保健院消防水池,水泵房,发电机房,等工程施工人工费承包干给乙方(钢筋工,防水除外)。
二、承包工程范围及内容:
①消防水池,水泵房,发电机房架模,打混凝土,地面硬化都属乙方承包范围. .
②基础工程:包括池底,地面清理,回填,工程完工后场地清理。 .
③主体工程:该水泵房,发电机房为框架结构,消防水池为全混凝土,按甲方要求和图纸施工。
④地面工程:地面清理,回填,地面硬化,雨水排水沟。
.
三、合同工期:
开工时间为2014年10月20日,竣工时间为2014年11月20日。

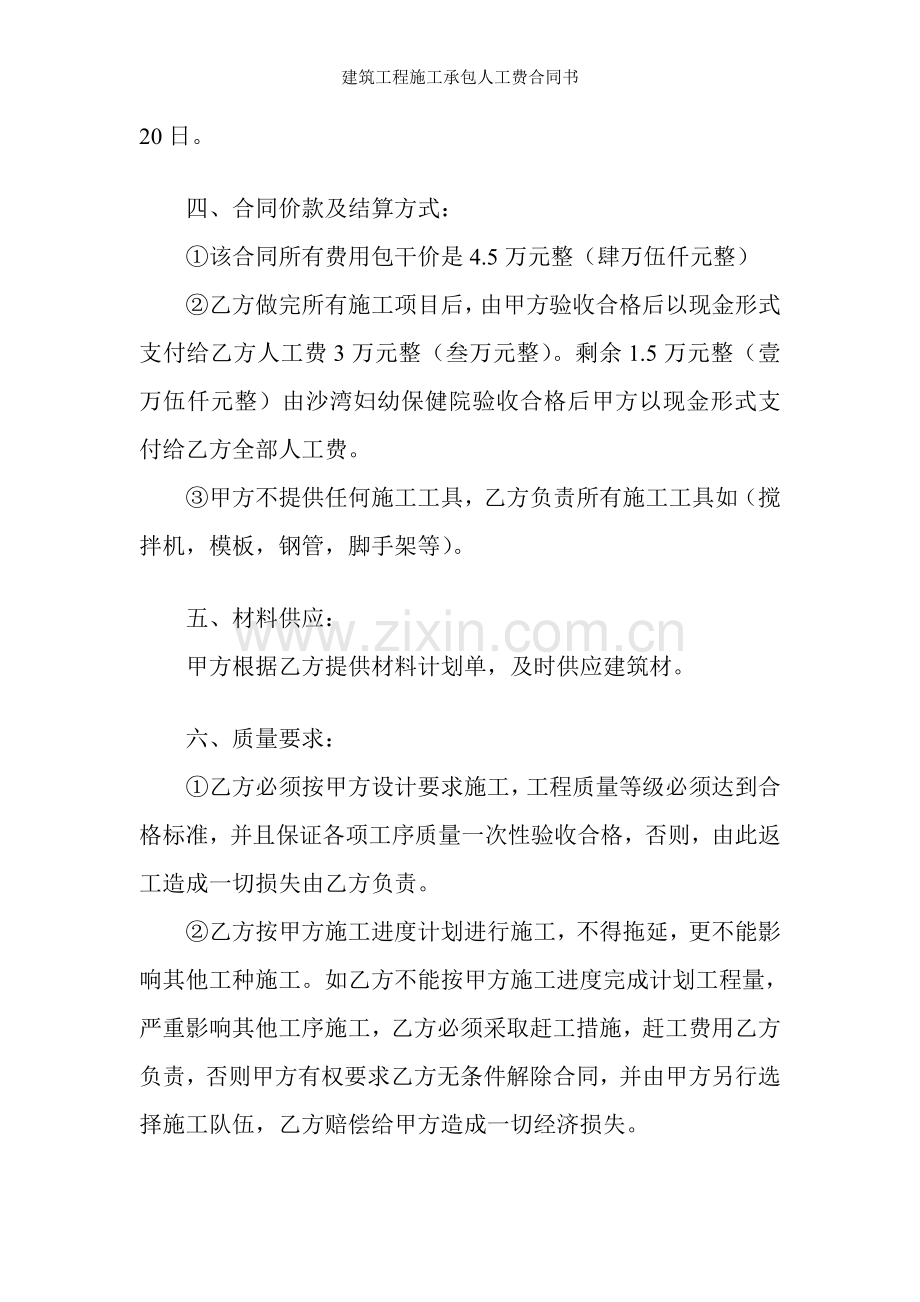

四、合同价款及结算方式:
①该合同所有费用包干价是4.5万元整(肆万伍仟元整)
②乙方做完所有施工项目后,由甲方验收合格后以现金形式支付给乙方人工费3万元整(叁万元整)。剩余1.5万元整(壹万伍仟元整)由沙湾妇幼保健院验收合格后甲方以现金形式支付给乙方全部人工费。
③甲方不提供任何施工工具,乙方负责所有施工工具如(搅拌机,模板,钢管,脚手架等)。
五、材料供应:
甲方根据乙方提供材料计划单,及时供应建筑材。
六、质量要求:
①乙方必须按甲方设计要求施工,工程质量等级必须达到合格标准,并且保证各项工序质量一次性验收合格,否则,由此返工造成一切损失由乙方负责。
②乙方按甲方施工进度计划进行施工,不得拖延,更不能影响其他工种施工。如乙方不能按甲方施工进度完成计划工程量,严重影响其他工序施工,乙方必须采取赶工措施,赶工费用乙方负责,否则甲方有权要求乙方无条件解除合同,并由甲方另行选择施工队伍,乙方赔偿给甲方造成一切经济损失。
七、施工安全:
乙方应遵守工程建设安全生产有关管理规定、严格按安全生产标准组织施工,随时做好安全教育和安全检查,发现安全隐患和违章作业,应立即停止作业进行整改。采取必要安全防护措施,消除事故隐患。凡在施工过程中造成事故和伤亡及责任和因此发生费用,均由乙方承担。
八、工期延误:
非甲方原因,非人力不可抗拒原因,乙方未按期完成工程内容,每延误一天乙方向甲方支付本工程人工费总额百分之一违约金。如超过十天,甲方有权单方面解除合同。所有损失由乙方承担。
九、竣工验收:
该工程竣工验收应以《施工方案》和《质量验收标准》为依据进行验收,如验收不合格,乙方应负责无常返工。
十、工程质量保修:
甲乙双方约定本工程竣工验收合格后,壹年内本工程如出现施工带来任何问题乙方应即时派人维修。
十一、施工设备、材料、现场管理:
乙方提供各项设备,如有损坏、遗失,乙方自己负责。
乙方应在满足施工要求前提下,不得浪费甲方提供给各种材料,如有浪费,乙方须全额赔偿所损失费用。
乙方在施工场地内施工,必须听从甲方现场管理人员管理,遵守一切规章制度,否则甲方有权根据情节做出处置。
十二、本合同签订之后,双方不得反悔,否则违约方必须支付工程人工费总金额50%违约金给对方。
乙方要维护公司名誉、利益。给公司树立良好形象,遵守公司各项制度,服从公司及项目经理部领导。
十三、本合同一式二份,甲乙双方各执一份,此合同自甲乙双方签字之日起生效。
本合同未尽事宜,甲乙双方协商解决。
甲方: 代表:
乙方: 代表:
年 月 日
