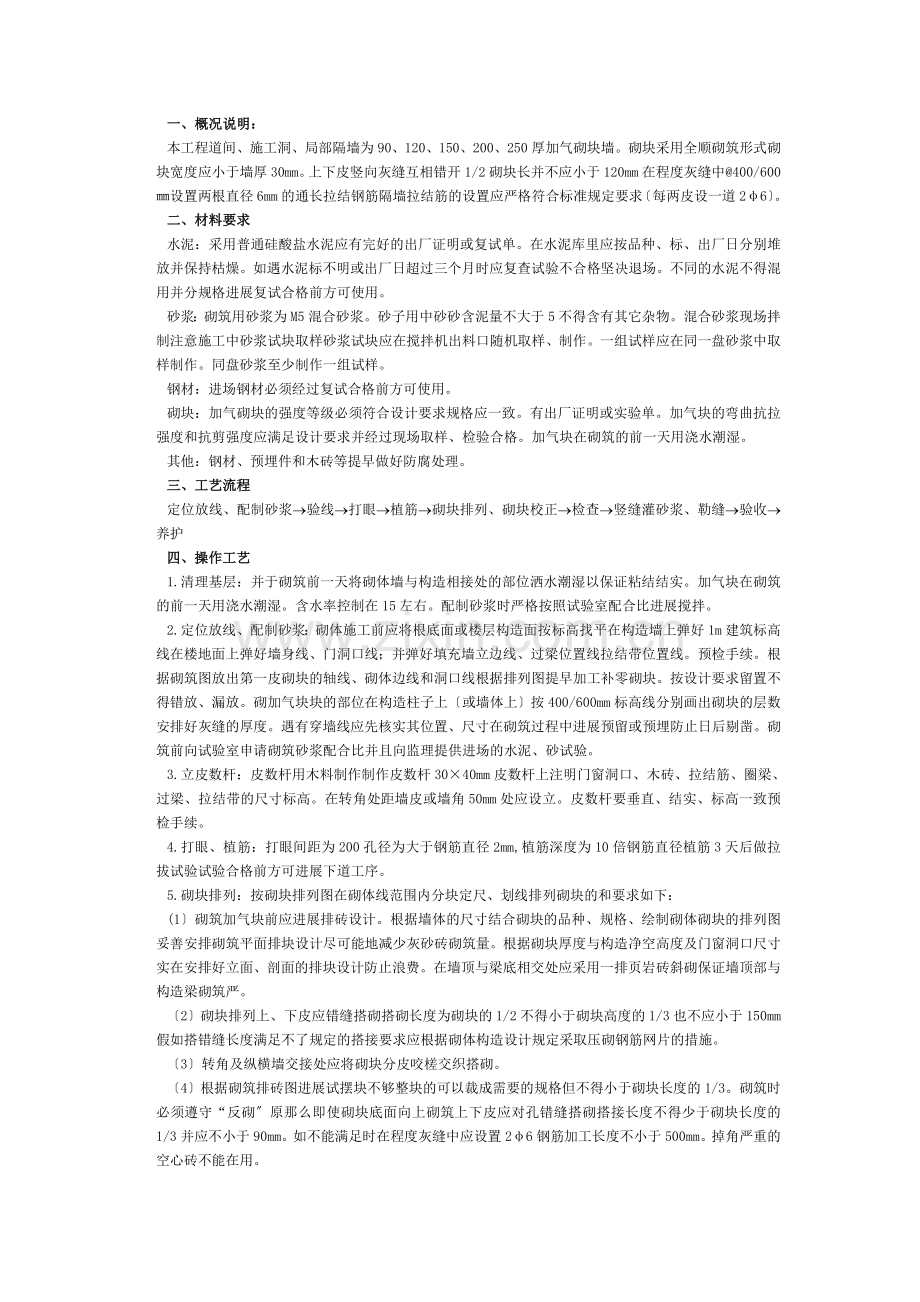

一、概况说明: 本工程道间、施工洞、局部隔墙为90、120、150、200、250厚加气砌块墙。砌块采用全顺砌筑形式砌块宽度应小于墙厚30mm。上下皮竖向灰缝互相错开1/2砌块长并不应小于120mm在程度灰缝中@400/600㎜设置两根直径6mm的通长拉结钢筋隔墙拉结筋的设置应严格符合标准规定要求〔每两皮设一道2φ6〕。 二、材料要求 水泥:采用普通硅酸盐水泥应有完好的出厂证明或复试单。在水泥库里应按品种、标、出厂日分别堆放并保持枯燥。如遇水泥标不明或出厂日超过三个月时应复查试验不合格坚决退场。不同的水泥不得混用并分规格进展复试合格前方可使用。 砂浆:砌筑用砂浆为M5混合砂浆。砂子用中砂砂含泥量不大于5不得含有其它杂物。混合砂浆现场拌制注意施工中砂浆试块取样砂浆试块应在搅拌机出料口随机取样、制作。一组试样应在同一盘砂浆中取样制作。同盘砂浆至少制作一组试样。 钢材:进场钢材必须经过复试合格前方可使用。 砌块:加气砌块的强度等级必须符合设计要求规格应一致。有出厂证明或实验单。加气块的弯曲抗拉强度和抗剪强度应满足设计要求并经过现场取样、检验合格。加气块在砌筑的前一天用浇水潮湿。 其他:钢材、预埋件和木砖等提早做好防腐处理。 三、工艺流程 定位放线、配制砂浆®验线®打眼®植筋®砌块排列、砌块校正®检查®竖缝灌砂浆、勒缝®验收®养护 四、操作工艺 1.清理基层:并于砌筑前一天将砌体墙与构造相接处的部位洒水潮湿以保证粘结结实。加气块在砌筑的前一天用浇水潮湿。含水率控制在15左右。配制砂浆时严格按照试验室配合比进展搅拌。 2.定位放线、配制砂浆:砌体施工前应将根底面或楼层构造面按标高找平在构造墙上弹好1m建筑标高线在楼地面上弹好墙身线、门洞口线;并弹好填充墙立边线、过梁位置线拉结带位置线。预检手续。根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线根据排列图提早加工补零砌块。按设计要求留置不得错放、漏放。砌加气块块的部位在构造柱子上〔或墙体上〕按400/600mm标高线分别画出砌块的层数安排好灰缝的厚度。遇有穿墙线应先核实其位置、尺寸在砌筑过程中进展预留或预埋防止日后剔凿。砌筑前向试验室申请砌筑砂浆配合比并且向监理提供进场的水泥、砂试验。 3.立皮数杆:皮数杆用木料制作制作皮数杆30×40mm皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁、拉结带的尺寸标高。在转角处距墙皮或墙角50mm处应设立。皮数杆要垂直、结实、标高一致预检手续。 4.打眼、植筋:打眼间距为200孔径为大于钢筋直径2mm,植筋深度为10倍钢筋直径植筋3天后做拉拔试验试验合格前方可进展下道工序。 5.砌块排列:按砌块排列图在砌体线范围内分块定尺、划线排列砌块的和要求如下: (1〕砌筑加气块前应进展排砖设计。根据墙体的尺寸结合砌块的品种、规格、绘制砌体砌块的排列图妥善安排砌筑平面排块设计尽可能地减少灰砂砖砌筑量。根据砌块厚度与构造净空高度及门窗洞口尺寸实在安排好立面、剖面的排块设计防止浪费。在墙顶与梁底相交处应采用一排页岩砖斜砌保证墙顶部与构造梁砌筑严。 〔2〕砌块排列上、下皮应错缝搭砌搭砌长度为砌块的1/2不得小于砌块高度的1/3也不应小于150mm假如搭错缝长度满足不了规定的搭接要求应根据砌体构造设计规定采取压砌钢筋网片的措施。 〔3〕转角及纵横墙交接处应将砌块分皮咬槎交织搭砌。 〔4〕根据砌筑排砖图进展试摆块不够整块的可以裁成需要的规格但不得小于砌块长度的1/3。砌筑时必须遵守“反砌〞原那么即使砌块底面向上砌筑上下皮应对孔错缝搭砌搭接长度不得少于砌块长度的 1/3并应不小于90mm。如不能满足时在程度灰缝中应设置2φ6钢筋加工长度不小于500mm。掉角严重的空心砖不能在用。 6.砌块就位与较正:砌块砌筑前去除砌块外表的杂物前方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮、校正一皮皮皮拉线控制砌体标高和墙面平整度。 7.加气块填充墙每隔5皮高设置20mm厚钢筋豆石混凝土配筋带内配2φ8加气块填充墙不到顶板或梁下部位时在墙体顶部设置60mm高的钢筋豆石混凝土压顶梁内配3φ8钢筋箍筋为φ6@300。门窗洞口处设200mm厚过梁一道内配2φ10钢筋箍筋为φ6@300。 8.加气块墙高度砌至梁板下皮时留有一定空隙待填充墙砌筑完毕至少间隔7d后即待墙体变形稳定后上部用页岩砖斜砌。采用侧砌法、或立砖、或砌块斜砌并逐块敲紧挤实其倾斜度宜为60度左右砌筑砂浆应饱满。 需要挪动已砌好的砌块或对被撞动的砌块进展修整时应去除原有砂浆后再重新铺浆砌筑。在砌筑砂浆终凝前后的时间应将灰缝刮平。构造柱要先立柱钢筋随砌墙随预埋拉墙筋最后浇砼。墙体转角及纵横墙交接处同时砌筑不得留直槎斜槎程度不应小于高度的2/3。拉通线砌筑时随砌、随吊、随靠。保证墙体垂直、平整不允许砸砖修墙。 竖缝宽20mm程度灰缝8~12mm最下一层砌块反砌并灌豆石砼砂浆找平铺砌〔或灰砂砖砌筑三层〕。根据最下面第一皮砖的标高拉通线检查如程度灰缝厚度超过20mm用细石砼找平。灰缝应砂浆饱满平直道顺立缝用砂浆填实。 五、隔墙内钢筋 将构造筋剔出焊接拉结筋焊接端头不小于50mm或采用植筋胶植筋的隐检合格前方可砌筑。 墙体转角处应同时砌筑内外侧墙体交接处及后浇带两侧可以留直搓或斜槎留直槎必须接标准要求预植拉结筋(如下列图所示)植筋;斜槎长度不应小于墙体高度的2\3槎子必须平直、通顺;分段位置应在变形缝或门窗口角处。隔墙或柱不同时砌筑可留槎加预植拉接筋沿墙高度每400mm预留φ6钢筋2根其埋入长度从墙的留槎算起一般每边均不小于500mm末端应加变钩。节点构造施工按03G329-1图集第35页施工。 L字砌筑墙体拉接筋〔搭接通长设置〕放置图 丁字砌筑墙体拉接筋〔搭接通长设置〕放置图 十字砌筑墙体拉接筋〔搭接通长设置〕放置图 墙体程度拉结筋拉接:在砌筑墙体与砼柱〔或墙〕墙构造柱交接处预留墙体拉接筋 拉接筋的设置标高由楼层在层面0.5m起至柱顶止拉接筋规格及数量2φ6@400。砖体砌筑时按搭接接长沿砌筑墙体通长布置如遇门窗洞口时在门窗洞口边切断。填充墙体交接处(在没有构造柱的位置)设置2φ6@400加强拉接筋。 六、构造柱: 除各层平面构造图中以标注者外所有填充墙砌体均应沿墙长方向设置构造柱保证每段墙长≤4.0m构造柱均等距或居中布置构造柱断面宽同墙厚高240砼用C20柱内上下各4φ10通长筋箍筋为φ6@250柱内主筋均锚入上下层板梁内不小于10d或穿过板梁。在砌砖前先根据设计图纸将构造柱位置及墙体位置进展弹线并把构造柱插筋处理顺直砌砖墙时与构造柱联结处砌成马牙槎每一个马槎沿高度方向的尺寸不宜起过30cm。 七、过梁: 按图施工。 八、模板支设: 构造柱、圈梁模板采用木胶合板模板支设。为防止砼漏浆在模板与砖砌体接触处宜粘贴10mm海棉条以堵塞模板与砖砌体处接缝。用对拉螺杆和钢加固。 九、砼浇筑 过梁、圈梁、构造柱均采用强度等级为C20砼浇筑。 构造柱根部在浇筑前宜先铺50厚与混凝土配合比一样的水泥砂浆或碎石子混凝土。 浇筑混凝土构造柱时要分层浇筑、分层振捣浇筑高度不能大于2m。 浇筑混凝土时注意保护钢筋位置正确并安排专人检查模板、钢筋是否变形、移位发现漏浆等现象及时指派专人处理。 圈梁、板带混凝土每振捣完一段随即用木抹子压实、抹平。外表不得有松散混凝土。 混凝土浇筑完12h以内对混凝土加以覆盖并浇水养护。 十、质量要求: 通缝:每道墙3皮砌块的通缝不得超盘过3处砌筑时上、下错缝。搭接长度不宜小于砌块的三分之一。 接槎:砂浆要实砌块要平顺不得出现破槎松动。做到接槎部位严实尽量保持内外墙同时砌筑或留斜槎否那么应按要求设置拉结筋。 拉结筋:间距位置长度及配筋的规格、根数应符合设计要求留置位置、间距偏向平得超过一皮砌块。 砌块的品种、规格应符合设计要求。砌筑正确无竖向通缝及透缝。墙顶与构造连接处应斜砌砖并应挤紧。 十一、成品保护: 在多工种多层次组织穿插流水作业的施工现场做好成品保护工作有利于保证工程质量和施工进度并节约材料和人工。因此应采取如下措施: 抓好宣传教育工作使全体干部职工从思想上重视行动上注意。安排消费的主要指导要认真做好工序安排科学理。将土建、水、电、空调、消防等各专业工序互相协调排出工序流程表各专业按此流程施工严禁违背程序施工。不得碰撞已砌筑完毕的墙体。模板撤除时应能保证其外表及棱角不因拆模而受损。工序交接全部采用书面形式并由方签字认可由下道工序作业人员和成品保护人员同时签字确认。下道工序作业人员对防止成品的污染、损坏或丧失负直接责任成品保护人对成品保护负监视、检查责任。落地砂浆及时清理以免影响下道工序的施工及现场文明成品保护。空心砖及陶粒空心砌块陶粒砼空心砌块陶粒砼空心砌块砌筑在装运过程中要轻缓放置。在往操作层运输时计算好每个房间的砌筑量按量运送分别码放整齐。搭拆脚手架时不得碰坏砌体的门窗角。 十二、平安消费、文明施工及环保措施: 1. 墙体砌筑高度超过1.2m以上时应搭设脚手架新搭设的砌筑脚手架上堆码砖高度不超过3层操作人员不超过两人。 2. 不得勉强在超过胸部以上的墙体上进展砌筑以免将墙体碰撞倒坍或上砖时失手掉下造成平安事故。 3. 加强施工现场、垃圾站的理做好剩余材料的分拣、回收工作。 4. 施工完毕后剩余材料及时搜集整理严禁随意乱扔。 5. 现场场容实行责任区包干制度定检查评比。 6. 现场临时道路进展硬化处理每天洒水清扫防止扬尘。 7. 出场车辆经过清扫处理防止沿途遗撒。 8. 合理安排施工工序尽量降低噪音。 9. 现场废料及加工厂木榍等应按照指定地点堆放然后由专用车辆运至场外废弃场。 10. 建立平安施工保证体系落实平安施工岗位责任制。 11. 特殊工种人员必须持证上岗现场设施定检查保证临电接地漏电保护器开关齐备有效。 12. 加强“四口五临边〞的防护严禁任意撤除。 13. 砌块堆放场地必须坚实码放整齐堆放高度不超过2m。 14. 工人操作必须带齐各种防护用品尤其在临边作业更应注意。 15. 手持电开工具使用前必须做空载检查运转正常前方可使用所有用电设备在拆修或挪动时必须断电前方可进展。 十三、材料理措施: 工程部按质量体系程序对采购进场的材料进展质量检验和控制。材料进场必须有材质证明根据要求进展抽样送检试验。加强材料的保工作限度地减少人为损耗。加强材料的平面布置及合理码放防止因码放不合理造成的损坏和浪费。砌块易损坏运输时应轻拿轻放。做好随做随清工作。砌块码放高度不得超过1.5m。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
