收藏 分销(赏)

模板工程技术交底5.doc

上传人:綻放 文档编号:10523648 上传时间:2025-06-01 格式:DOC 页数:4 大小:24KB 下载积分:9 金币
下载 相关 举报
模板工程技术交底5.doc_第1页
第1页 / 共4页
模板工程技术交底5.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

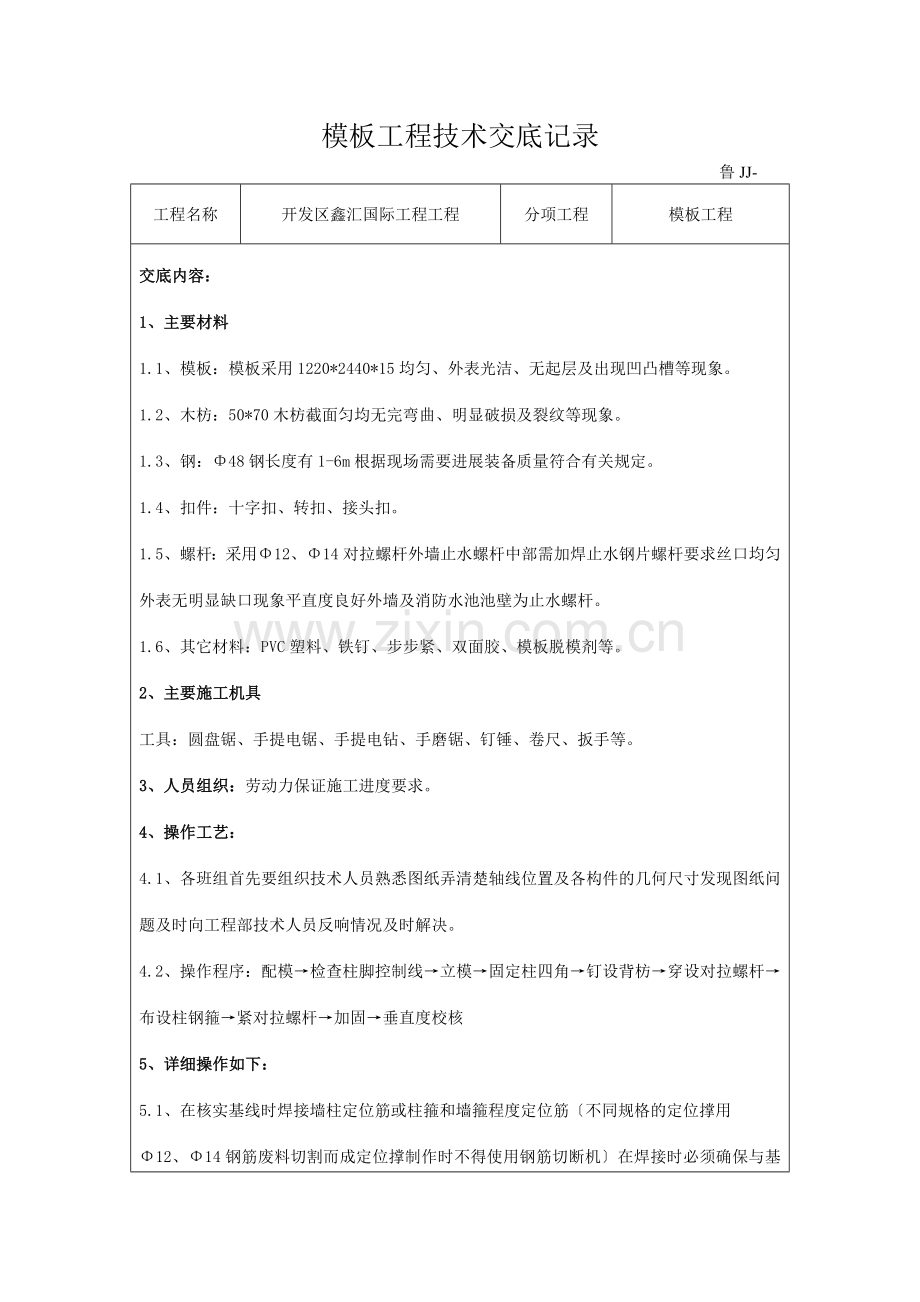

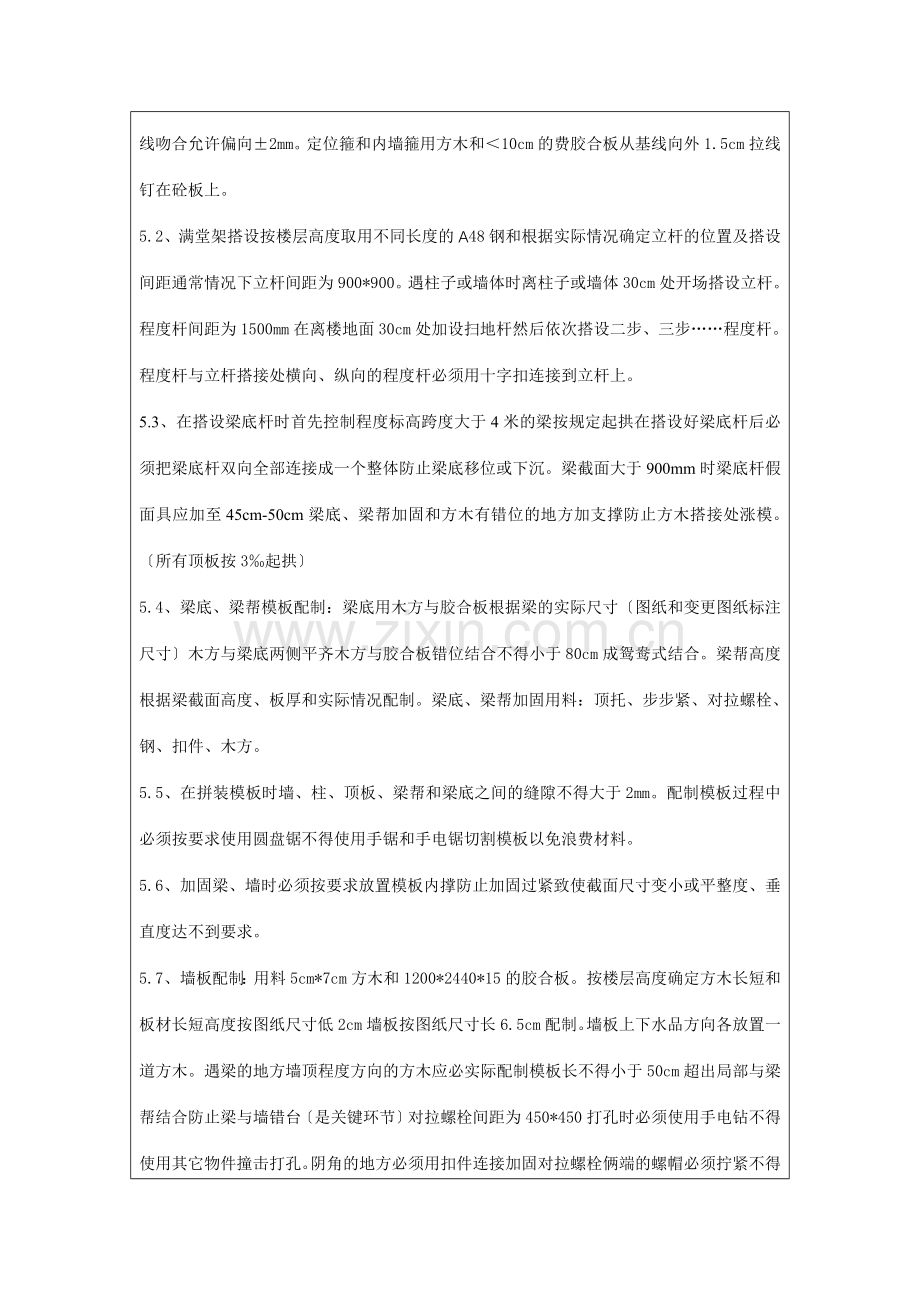

模板工程技术交底记录 鲁JJ- 工程名称 开发区鑫汇国际工程工程 分项工程 模板工程 交底内容: 1、主要材料 1.1、模板:模板采用1220*2440*15均匀、外表光洁、无起层及出现凹凸槽等现象。 1.2、木枋:50*70木枋截面匀均无完弯曲、明显破损及裂纹等现象。 1.3、钢:Φ48钢长度有1-6m根据现场需要进展装备质量符合有关规定。 1.4、扣件:十字扣、转扣、接头扣。 1.5、螺杆:采用Φ12、Φ14对拉螺杆外墙止水螺杆中部需加焊止水钢片螺杆要求丝口均匀外表无明显缺口现象平直度良好外墙及消防水池池壁为止水螺杆。 1.6、其它材料:PVC塑料、铁钉、步步紧、双面胶、模板脱模剂等。 2、主要施工机具 工具:圆盘锯、手提电锯、手提电钻、手磨锯、钉锤、卷尺、扳手等。 3、人员组织:劳动力保证施工进度要求。 4、操作工艺: 4.1、各班组首先要组织技术人员熟悉图纸弄清楚轴线位置及各构件的几何尺寸发现图纸问题及时向工程部技术人员反响情况及时解决。 4.2、操作程序:配模→检查柱脚控制线→立模→固定柱四角→钉设背枋→穿设对拉螺杆→布设柱钢箍→紧对拉螺杆→加固→垂直度校核 5、详细操作如下: 5.1、在核实基线时焊接墙柱定位筋或柱箍和墙箍程度定位筋〔不同规格的定位撑用 Φ12、Φ14钢筋废料切割而成定位撑制作时不得使用钢筋切断机〕在焊接时必须确保与基线吻合允许偏向±2mm。定位箍和内墙箍用方木和<10cm的费胶合板从基线向外1.5cm拉线钉在砼板上。 5.2、满堂架搭设按楼层高度取用不同长度的A48钢和根据实际情况确定立杆的位置及搭设间距通常情况下立杆间距为900*900。遇柱子或墙体时离柱子或墙体30cm处开场搭设立杆。程度杆间距为1500mm在离楼地面30cm处加设扫地杆然后依次搭设二步、三步……程度杆。程度杆与立杆搭接处横向、纵向的程度杆必须用十字扣连接到立杆上。 5.3、在搭设梁底杆时首先控制程度标高跨度大于4米的梁按规定起拱在搭设好梁底杆后必须把梁底杆双向全部连接成一个整体防止梁底移位或下沉。梁截面大于900mm时梁底杆假面具应加至45cm-50cm梁底、梁帮加固和方木有错位的地方加支撑防止方木搭接处涨模。〔所有顶板按3‰起拱〕 5.4、梁底、梁帮模板配制:梁底用木方与胶合板根据梁的实际尺寸〔图纸和变更图纸标注尺寸〕木方与梁底两侧平齐木方与胶合板错位结合不得小于80cm成鸳鸯式结合。梁帮高度根据梁截面高度、板厚和实际情况配制。梁底、梁帮加固用料:顶托、步步紧、对拉螺栓、钢、扣件、木方。 5.5、在拼装模板时墙、柱、顶板、梁帮和梁底之间的缝隙不得大于2mm。配制模板过程中必须按要求使用圆盘锯不得使用手锯和手电锯切割模板以免浪费材料。 5.6、加固梁、墙时必须按要求放置模板内撑防止加固过紧致使截面尺寸变小或平整度、垂直度达不到要求。 5.7、墙板配制:用料5cm*7cm方木和1200*2440*15的胶合板。按楼层高度确定方木长短和板材长短高度按图纸尺寸低2cm墙板按图纸尺寸长6.5cm配制。墙板上下水品方向各放置一道方木。遇梁的地方墙顶程度方向的方木应必实际配制模板长不得小于50cm超出局部与梁帮结合防止梁与墙错台〔是关键环节〕对拉螺栓间距为450*450打孔时必须使用手电钻不得使用其它物件撞击打孔。阴角的地方必须用扣件连接加固对拉螺栓俩端的螺帽必须拧紧不得用松动根据墙体高度确定加双螺帽墙体斜拉稳固支撑根据墙体高度排数斜撑间距为1.5m*1.5m。外墙接茬的地方下部模板外膜比内膜低5cm用钢、螺栓、方木加固模板。层在顶板底下5cm程度间距1m预留一排螺栓洞作后加固外墙用和操平。 6、其它操作: 6.1、坚决控制楼层标高梁底标高顶板标高。 6.2、对拉螺栓注意俩端头〔即丝头〕刷机油确保可以屡次重复使用。 6.3、模板必须刷脱模机。 6.4、架和顶托根据进料情况增减用料有异形的地方所用材料待定。 6.5、所有板材必须合理切割以免造成浪费和损坏。 7.保证质量措施如下: 7.1、在同一直线上的墙板梁底梁帮必须挂通线后再加固在加固的同时注意垂直度详细要求:同一平面的平整度、垂直度不得大于±3mm和基线位移不得±2mm〔柱子同上〕。 7.2、在梁底杆下面加扣件梁底中间加顶杆加固按梁的大小加和减少〔材料:钢、顶托、扣件〕防止下沉。 7.3、班组自检后挂好通线报工程部验收进一步检查平安隐患如查出隐患必须立即整改至合格后方可移交下一步工序。如不及时整改到位造成工拖延的经济损失有所在班组负责赔偿。 7.4、在模板撤除时不得损坏线条、棱角如发现严重情况根据实际情况的3倍赔偿。 7.5、确保在浇筑砼时每个班组不得少于3人看护模板如有以外发生涨模情况立即报工程部采取相应措施将损失降到最低限度。 7.6、确保在验收浇筑砼时墙、柱、梁、板内没有垃圾〔如存在锯沫、废纸等垃圾必须在墙、柱底部留清扫洞〕。 8、文明施工 8.1、在封模时把墙、柱里面的所有垃圾清理干净。 8.2、验收模板时在施工现场内不得发现有木工所用的材料、废料〔钉子、铁丝、费板、方木、不用的钢、扣件、套、包装袋、山形卡、螺帽、对拉螺栓〕必须确保工完场清。 8.3、施工过程中严禁出现工人打架斗殴现象如假设发现必将严惩。 8.4、装拆模板时必须严格按照平安操作规程操作以免伤害到别人、自己或被别人伤害到撤除完不用的材料如模板、方木必须起完上面留置的钉子〔以免伤人〕钢上的扣件必须拆掉不用材料分类堆放整齐。 9、其它 9.1、希望每个班组严格按照此交底执行如假设不按操作规程施工出现的问题由各班组自行解决。 9.2、施工过程中所需的材料必须提早一周以书面形式上报否那么造成一切损失由班组负责。 9.3、本工程质量要求必须到达“泰山杯〞希望各班组精心组织高程度、高素质的班长和工人入场如假设施工过程中出现质量不达标的班组自行退场后果自负。 技术负责人 交底人 接收人 注:本记录一式两份一份交底人存一份承受交底人存。 山东建立工程质量监视总站监制
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
