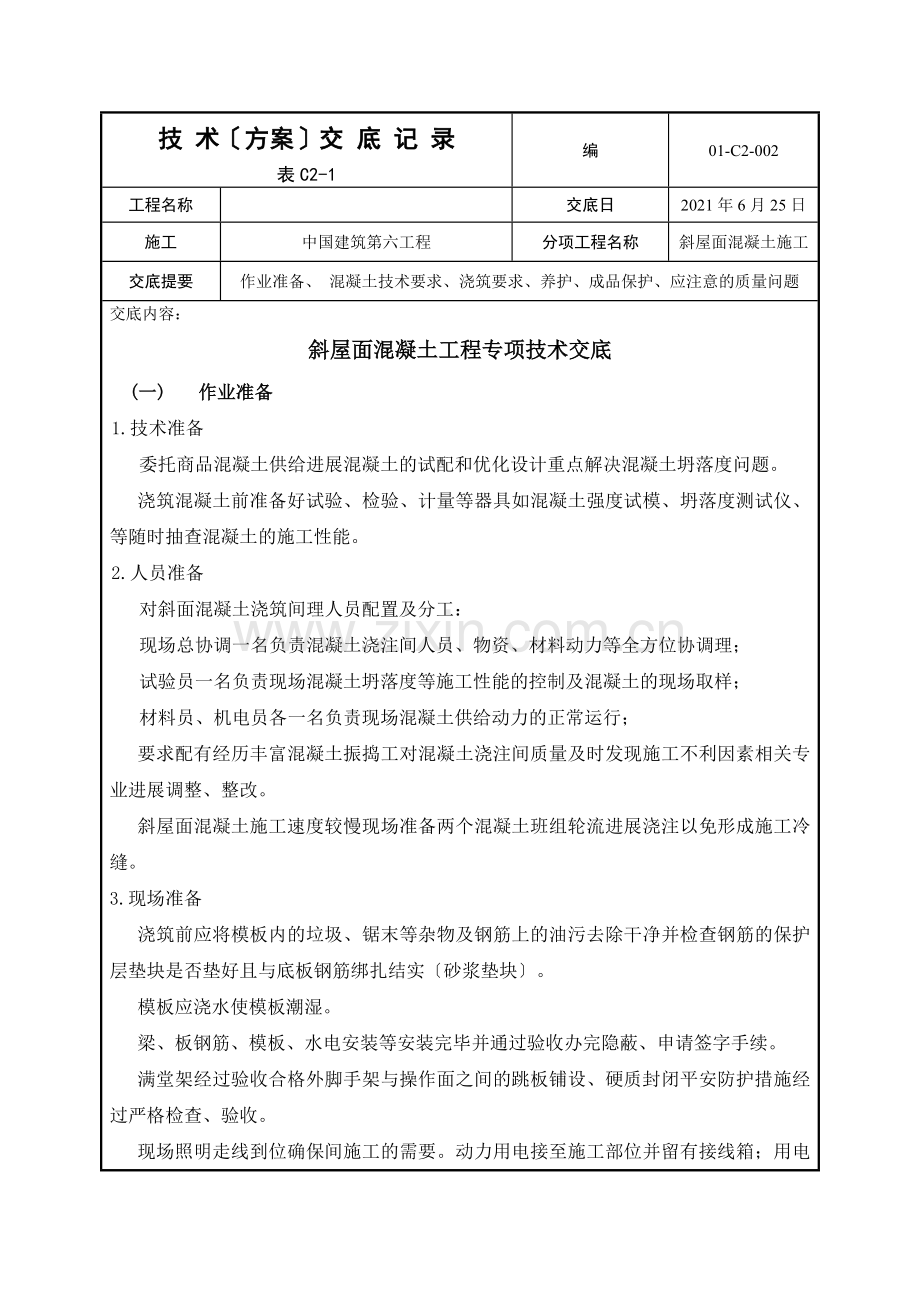

技 术〔方案〕交 底 记 录
表C2-1
编
01-C2-002
工程名称
交底日
2021年6月25日
施工
中国建筑第六工程
分项工程名称
斜屋面混凝土施工
交底提要
作业准备、 混凝土技术要求、浇筑要求、养护、成品保护、应注意的质量问题
交底内容:
斜屋面混凝土工程专项技术交底
(一) 作业准备
1.技术准备
委托商品混凝土供给进展混凝土的试配和优化设计重点解决混凝土坍落度问题。
浇筑混凝土前准备好试验、检验、计量等器具如混凝土强度试模、坍落度测试仪、等随时抽查混凝土的施工性能。
2.人员准备
对斜面混凝土浇筑间理人员配置及分工:
现场总协调一名负责混凝土浇注间人员、物资、材料动力等全方位协调理;
试验员一名负责现场混凝土坍落度等施工性能的控制及混凝土的现场取样;
材料员、机电员各一名负责现场混凝土供给动力的正常运行;
要求配有经历丰富混凝土振捣工对混凝土浇注间质量及时发现施工不利因素相关专业进展调整、整改。
斜屋面混凝土施工速度较慢现场准备两个混凝土班组轮流进展浇注以免形成施工冷缝。
3.现场准备
浇筑前应将模板内的垃圾、锯末等杂物及钢筋上的油污去除干净并检查钢筋的保护层垫块是否垫好且与底板钢筋绑扎结实〔砂浆垫块〕。
模板应浇水使模板潮湿。
梁、板钢筋、模板、水电安装等安装完毕并通过验收办完隐蔽、申请签字手续。
满堂架经过验收合格外脚手架与操作面之间的跳板铺设、硬质封闭平安防护措施经过严格检查、验收。
现场照明走线到位确保间施工的需要。动力用电接至施工部位并留有接线箱;用电平安检查完毕隐患全部整改。

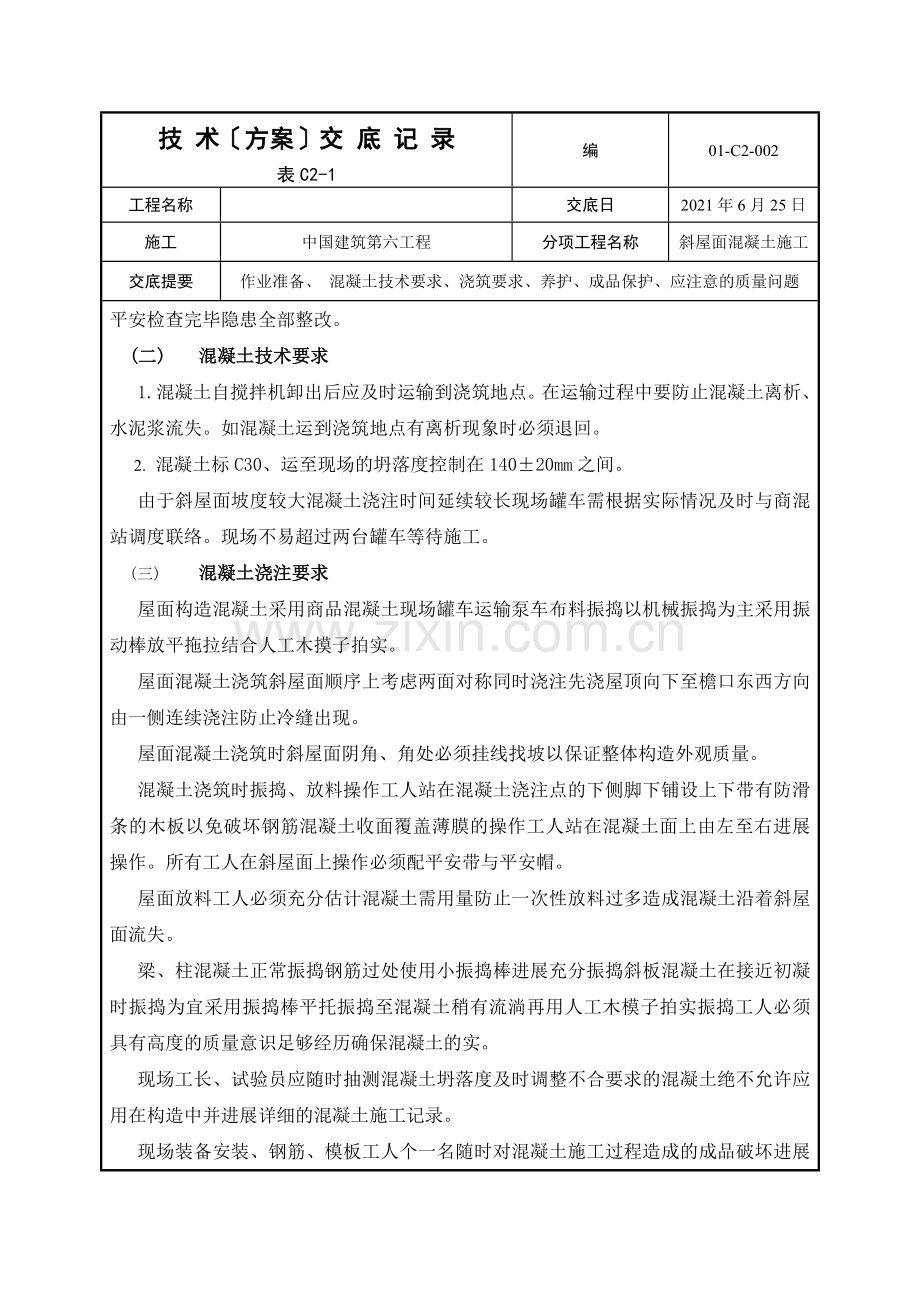

(二) 混凝土技术要求
1.混凝土自搅拌机卸出后应及时运输到浇筑地点。在运输过程中要防止混凝土离析、水泥浆流失。如混凝土运到浇筑地点有离析现象时必须退回。
2. 混凝土标C30、运至现场的坍落度控制在140±20mm之间。
由于斜屋面坡度较大混凝土浇注时间延续较长现场罐车需根据实际情况及时与商混站调度联络。现场不易超过两台罐车等待施工。
(三) 混凝土浇注要求
屋面构造混凝土采用商品混凝土现场罐车运输泵车布料振捣以机械振捣为主采用振动棒放平拖拉结合人工木摸子拍实。
屋面混凝土浇筑斜屋面顺序上考虑两面对称同时浇注先浇屋顶向下至檐口东西方向由一侧连续浇注防止冷缝出现。
屋面混凝土浇筑时斜屋面阴角、角处必须挂线找坡以保证整体构造外观质量。
混凝土浇筑时振捣、放料操作工人站在混凝土浇注点的下侧脚下铺设上下带有防滑条的木板以免破坏钢筋混凝土收面覆盖薄膜的操作工人站在混凝土面上由左至右进展操作。所有工人在斜屋面上操作必须配平安带与平安帽。
屋面放料工人必须充分估计混凝土需用量防止一次性放料过多造成混凝土沿着斜屋面流失。
梁、柱混凝土正常振捣钢筋过处使用小振捣棒进展充分振捣斜板混凝土在接近初凝时振捣为宜采用振捣棒平托振捣至混凝土稍有流淌再用人工木模子拍实振捣工人必须具有高度的质量意识足够经历确保混凝土的实。
现场工长、试验员应随时抽测混凝土坍落度及时调整不合要求的混凝土绝不允许应用在构造中并进展详细的混凝土施工记录。
现场装备安装、钢筋、模板工人个一名随时对混凝土施工过程造成的成品破坏进展修整。
(四) 养护
混凝土浇筑完毕后应及时用薄膜覆盖能上人后洒水养护浇水次数应能保持混凝土有足够的润湿状态养护不少于7d。
(五) 成品保护
已浇筑楼板、上外表混凝土要加以保护必须在混凝土强度到达1.2MPa以后方准在面上进展养护操作及其他操作。
在浇筑混凝土时要对巳经完成的成品进展保护对浇筑上层混凝土时流下的水泥浆要派专人及时清理干净洒落的混凝土也要随时清理干净。
(六) 应注意的质量问题
蜂窝:原因是混凝土振捣不实或漏振模板有缝隙使水泥浆流失钢筋较而混凝土坍落度或石子过大以致混凝土中的砂浆从下部涌出。
露筋:原因是钢筋垫块位移滑落、间距过大、漏放、钢筋紧贴模板造成露筋或梁、板底部振捣不实也可能出现露筋。
孔洞:原因是钢筋较的部位混凝土被卡未经振捣就继续浇筑上层混凝土。
缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因易造成缝隙、夹渣层。
梁、柱连接处断面尺寸偏向过大主要原因是柱接头模板刚度差、支撑不结实或支此部位模板时未认真控制断面尺寸。
审核人
交底人
承受交底人
