收藏 分销(赏)

砌筑工程技术交底5.doc

上传人:綻放 文档编号:10523616 上传时间:2025-06-01 格式:DOC 页数:4 大小:46.50KB 下载积分:9 金币
下载 相关 举报
砌筑工程技术交底5.doc_第1页
第1页 / 共4页
砌筑工程技术交底5.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

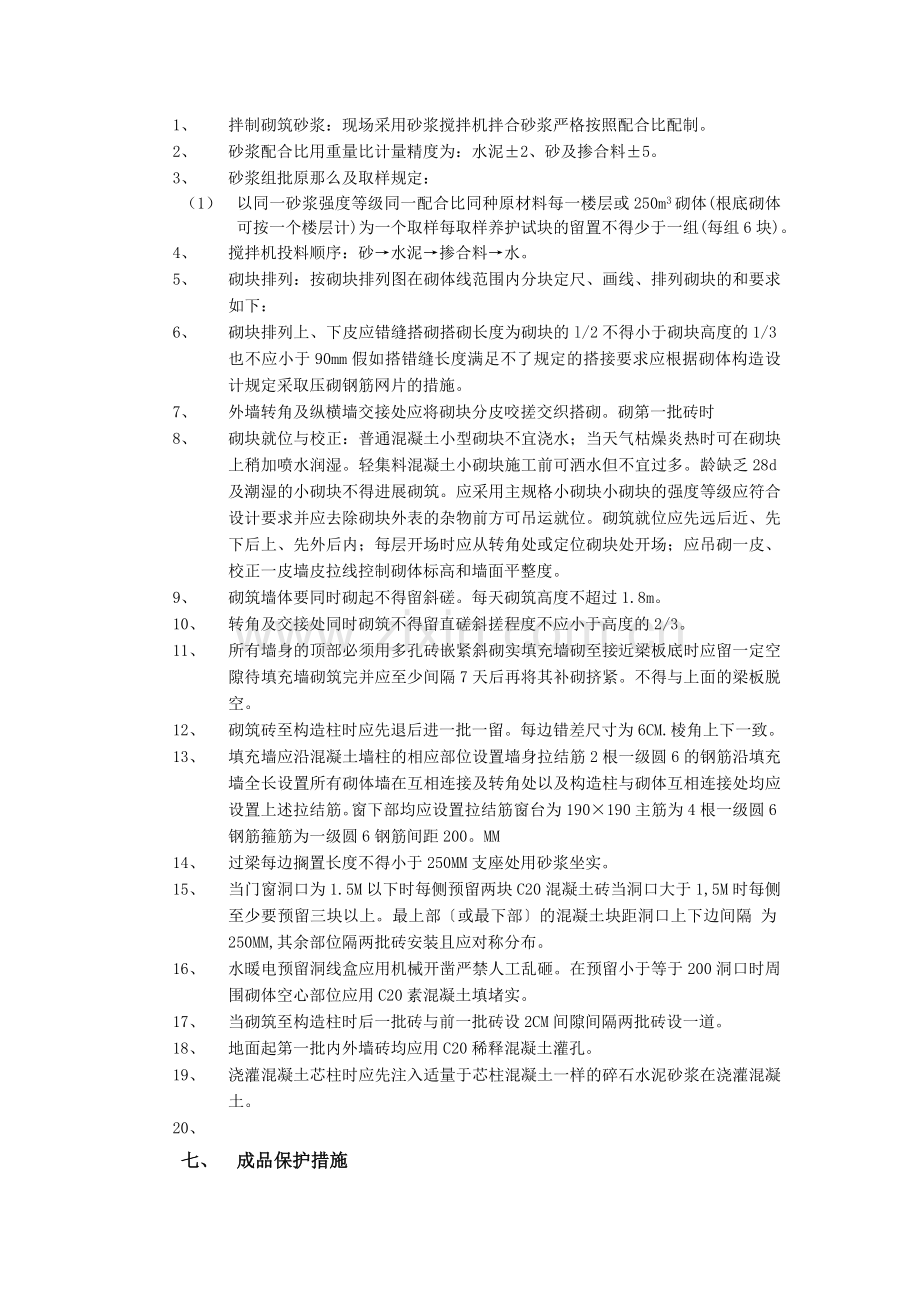

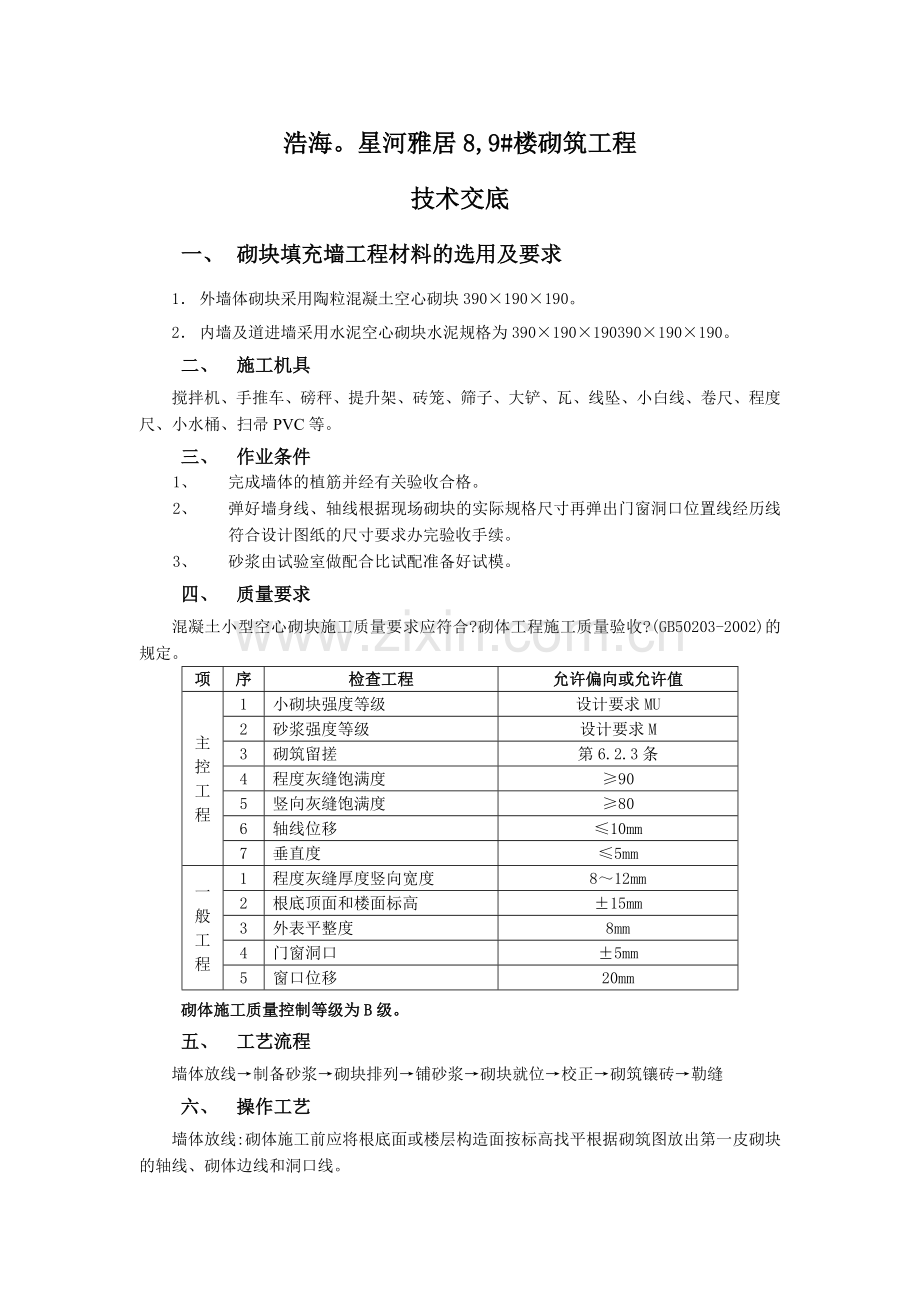

浩海。星河雅居8,9#楼砌筑工程 技术交底 一、 砌块填充墙工程材料的选用及要求 1. 外墙体砌块采用陶粒混凝土空心砌块390×190×190。 2. 内墙及道进墙采用水泥空心砌块水泥规格为390×190×190390×190×190。 二、 施工机具 搅拌机、手推车、磅秤、提升架、砖笼、筛子、大铲、瓦、线坠、小白线、卷尺、程度尺、小水桶、扫帚PVC等。 三、 作业条件 1、 完成墙体的植筋并经有关验收合格。 2、 弹好墙身线、轴线根据现场砌块的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办完验收手续。 3、 砂浆由试验室做配合比试配准备好试模。 四、 质量要求 混凝土小型空心砌块施工质量要求应符合?砌体工程施工质量验收?(GB50203-2002)的规定。 项 序 检查工程 允许偏向或允许值 主控工程 1 小砌块强度等级 设计要求MU 2 砂浆强度等级 设计要求M 3 砌筑留搓 第6.2.3条 4 程度灰缝饱满度 ≥90 5 竖向灰缝饱满度 ≥80 6 轴线位移 ≤10mm 7 垂直度 ≤5mm 一般工程 1 程度灰缝厚度竖向宽度 8~12mm 2 根底顶面和楼面标高 ±15mm 3 外表平整度 8mm 4 门窗洞口 ±5mm 5 窗口位移 20mm 砌体施工质量控制等级为B级。 五、 工艺流程 墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝 六、 操作工艺 墙体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。 1、 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆严格按照配合比配制。 2、 砂浆配合比用重量比计量精度为:水泥±2、砂及掺合料±5。 3、 砂浆组批原那么及取样规定: (1) 以同一砂浆强度等级同一配合比同种原材料每一楼层或250m3砌体(根底砌体可按一个楼层计)为一个取样每取样养护试块的留置不得少于一组(每组6块)。 4、 搅拌机投料顺序:砂→水泥→掺合料→水。 5、 砌块排列:按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的和要求如下: 6、 砌块排列上、下皮应错缝搭砌搭砌长度为砌块的l/2不得小于砌块高度的1/3也不应小于90mm假如搭错缝长度满足不了规定的搭接要求应根据砌体构造设计规定采取压砌钢筋网片的措施。 7、 外墙转角及纵横墙交接处应将砌块分皮咬搓交织搭砌。砌第一批砖时 8、 砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气枯燥炎热时可在砌块上稍加喷水润湿。轻集料混凝土小砌块施工前可洒水但不宜过多。龄缺乏28d及潮湿的小砌块不得进展砌筑。应采用主规格小砌块小砌块的强度等级应符合设计要求并应去除砌块外表的杂物前方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮、校正一皮墙皮拉线控制砌体标高和墙面平整度。 9、 砌筑墙体要同时砌起不得留斜磋。每天砌筑高度不超过1.8m。 10、 转角及交接处同时砌筑不得留直磋斜搓程度不应小于高度的2/3。 11、 所有墙身的顶部必须用多孔砖嵌紧斜砌实填充墙砌至接近梁板底时应留一定空隙待填充墙砌筑完并应至少间隔7天后再将其补砌挤紧。不得与上面的梁板脱空。 12、 砌筑砖至构造柱时应先退后进一批一留。每边错差尺寸为6CM.棱角上下一致。 13、 填充墙应沿混凝土墙柱的相应部位设置墙身拉结筋2根一级圆6的钢筋沿填充墙全长设置所有砌体墙在互相连接及转角处以及构造柱与砌体互相连接处均应设置上述拉结筋。窗下部均应设置拉结筋窗台为190×190主筋为4根一级圆6钢筋箍筋为一级圆6钢筋间距200。MM 14、 过梁每边搁置长度不得小于250MM支座处用砂浆坐实。 15、 当门窗洞口为1.5M以下时每侧预留两块C20混凝土砖当洞口大于1,5M时每侧至少要预留三块以上。最上部〔或最下部〕的混凝土块距洞口上下边间隔 为250MM,其余部位隔两批砖安装且应对称分布。 16、 水暖电预留洞线盒应用机械开凿严禁人工乱砸。在预留小于等于200洞口时周围砌体空心部位应用C20素混凝土填堵实。 17、 当砌筑至构造柱时后一批砖与前一批砖设2CM间隙间隔两批砖设一道。 18、 地面起第一批内外墙砖均应用C20稀释混凝土灌孔。 19、 浇灌混凝土芯柱时应先注入适量于芯柱混凝土一样的碎石水泥砂浆在浇灌混凝土。 20、 七、 成品保护措施 1、 砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后要按品种、规格分别堆放整齐作好标识堆放高度不能超过2m。 2、 砌体墙上不得放脚手架排木防止发惹事故。 3、 砌体在墙上支撑圈梁模板时防止撞动最上一皮砖。 4、 支完模板后保持模内清洁防止掉入砖头、石子、木屑等杂物。 5、 墙体的拉结钢筋、框架构造柱预留锚固筋及各种预埋件、各种预埋线等均要注意保护严禁任意拆改或损坏。 6、 砂浆稠度要适宜砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。 7、 在吊放操作平台脚手架或安装模板、搬运材料时防止碰撞已砌筑完成的墙体。 8、 预留有孔洞的墙面要用与原墙一样规格和色泽的砖嵌砌严不留痕迹。 9、 垂宜运输的外用电梯进料口周围用塑料纺织布或木板等遮盖、保持墙面清洁。 10、 冬施工收工时要覆盖砌体以防砌体冻结。 八、 平安考前须知 1、 墙身砌体高度超过地坪1.2m以上必须及时搭设好脚手架不准用不稳定的工具或物体在脚手板面上垫高工作。垂直运输的吊笼、滑车、绳索、刹车等必须满足荷载要求吊运时不得超荷:使用过程中要经常检查着发现不符合规定者要及时修理或更换。 2、 停放搅拌机械的根底要坚实平整防止地面下沉造成机械倾倒。 3、 进入施工现场要正确穿戴平安防护用品。 4、 施工现场严禁吸烟不得酒后作业。 5、 从砖垛上取砌块时先取高处后取低处防止垛倒砸人。 九、 环保措施 1、 砌筑砂浆不得遗撒污染作业面。 2、 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。 3、 现场的砂石料要用帆布覆盖水泥库应维护严有防潮防水措施。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
