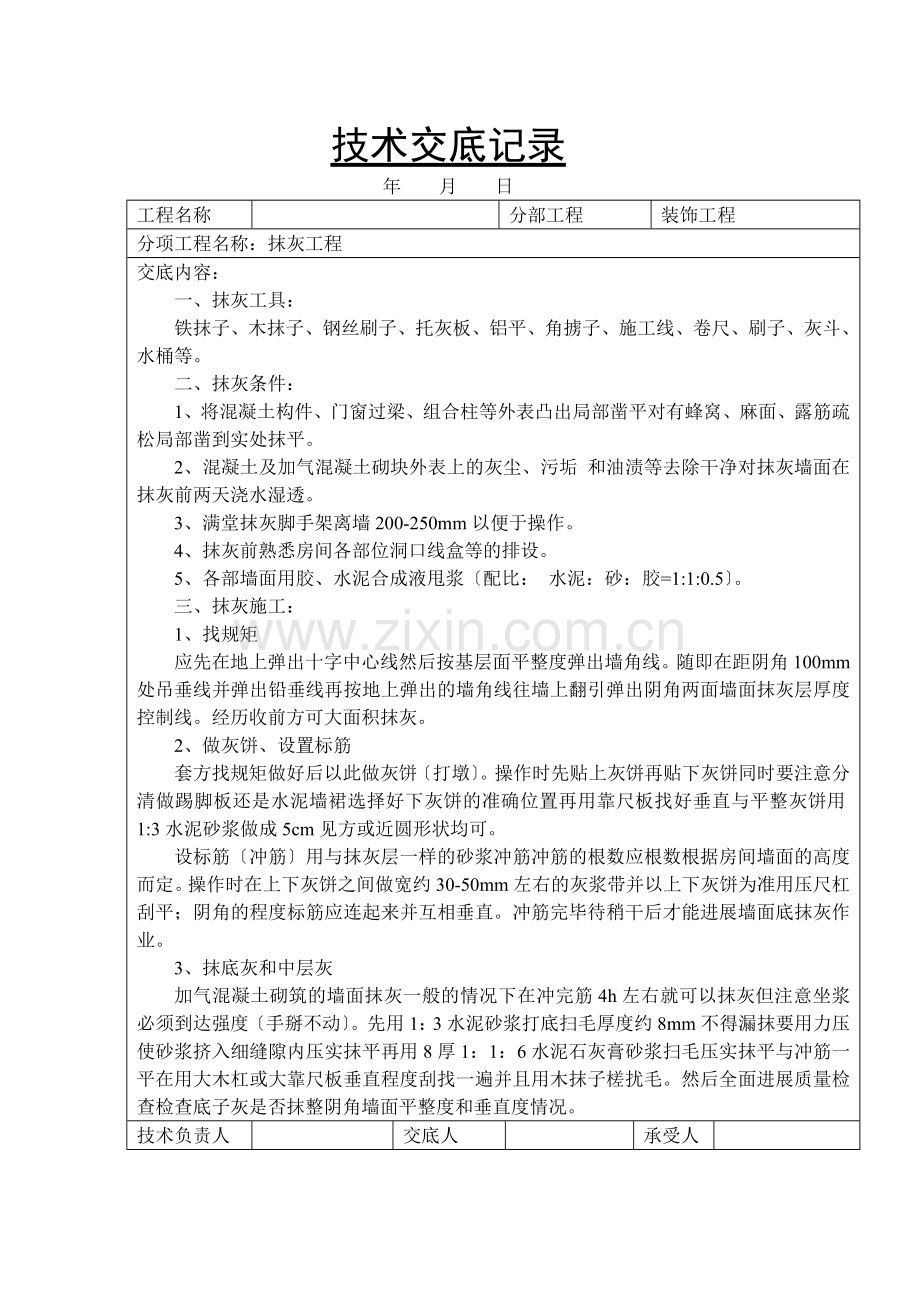

技术交底记录
年 月 日
工程名称
分部工程
装饰工程
分项工程名称:抹灰工程
交底内容:
一、抹灰工具:
铁抹子、木抹子、钢丝刷子、托灰板、铝平、角掳子、施工线、卷尺、刷子、灰斗、水桶等。
二、抹灰条件:
1、将混凝土构件、门窗过梁、组合柱等外表凸出局部凿平对有蜂窝、麻面、露筋疏松局部凿到实处抹平。
2、混凝土及加气混凝土砌块外表上的灰尘、污垢 和油渍等去除干净对抹灰墙面在抹灰前两天浇水湿透。
3、满堂抹灰脚手架离墙200-250mm以便于操作。
4、抹灰前熟悉房间各部位洞口线盒等的排设。
5、各部墙面用胶、水泥合成液甩浆〔配比: 水泥:砂:胶=1:1:0.5〕。
三、抹灰施工:
1、找规矩
应先在地上弹出十字中心线然后按基层面平整度弹出墙角线。随即在距阴角100mm处吊垂线并弹出铅垂线再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线。经历收前方可大面积抹灰。
2、做灰饼、设置标筋
套方找规矩做好后以此做灰饼〔打墩〕。操作时先贴上灰饼再贴下灰饼同时要注意分清做踢脚板还是水泥墙裙选择好下灰饼的准确位置再用靠尺板找好垂直与平整灰饼用1:3水泥砂浆做成5cm见方或近圆形状均可。
设标筋〔冲筋〕用与抹灰层一样的砂浆冲筋冲筋的根数应根数根据房间墙面的高度而定。操作时在上下灰饼之间做宽约30-50mm左右的灰浆带并以上下灰饼为准用压尺杠刮平;阴角的程度标筋应连起来并互相垂直。冲筋完毕待稍干后才能进展墙面底抹灰作业。
3、抹底灰和中层灰
加气混凝土砌筑的墙面抹灰一般的情况下在冲完筋4h左右就可以抹灰但注意坐浆必须到达强度〔手掰不动〕。先用1:3水泥砂浆打底扫毛厚度约8mm不得漏抹要用力压使砂浆挤入细缝隙内压实抹平再用8厚1:1:6水泥石灰膏砂浆扫毛压实抹平与冲筋一平在用大木杠或大靠尺板垂直程度刮找一遍并且用木抹子槎扰毛。然后全面进展质量检查检查底子灰是否抹整阴角墙面平整度和垂直度情况。
技术负责人
交底人
承受人

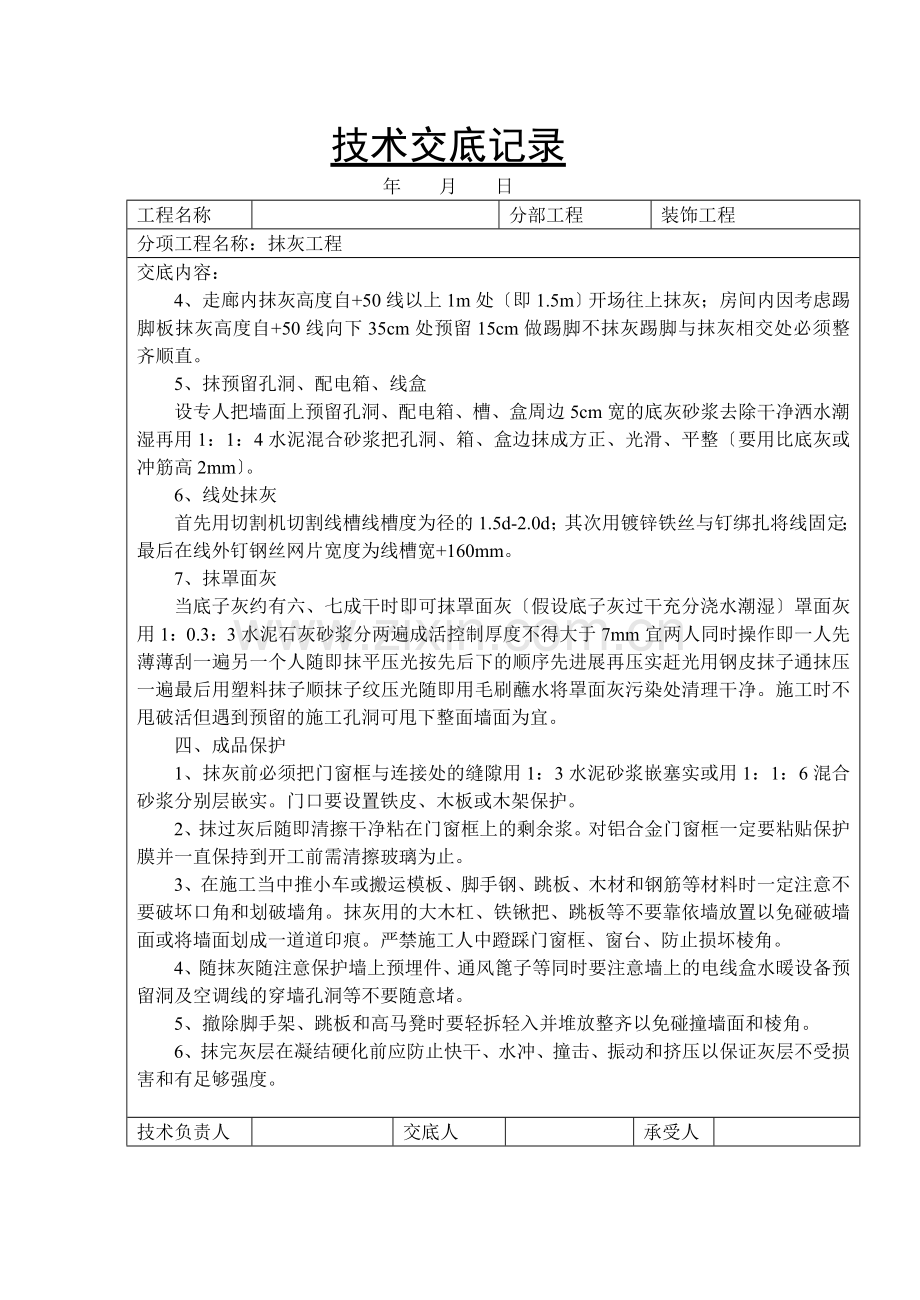

技术交底记录
年 月 日
工程名称
分部工程
装饰工程
分项工程名称:抹灰工程
交底内容:
4、走廊内抹灰高度自+50线以上1m处〔即1.5m〕开场往上抹灰;房间内因考虑踢脚板抹灰高度自+50线向下35cm处预留15cm做踢脚不抹灰踢脚与抹灰相交处必须整齐顺直。
5、抹预留孔洞、配电箱、线盒
设专人把墙面上预留孔洞、配电箱、槽、盒周边5cm宽的底灰砂浆去除干净洒水潮湿再用1:1:4水泥混合砂浆把孔洞、箱、盒边抹成方正、光滑、平整〔要用比底灰或冲筋高2mm〕。
6、线处抹灰
首先用切割机切割线槽线槽度为径的1.5d-2.0d;其次用镀锌铁丝与钉绑扎将线固定;最后在线外钉钢丝网片宽度为线槽宽+160mm。
7、抹罩面灰
当底子灰约有六、七成干时即可抹罩面灰〔假设底子灰过干充分浇水潮湿〕罩面灰用1:0.3:3水泥石灰砂浆分两遍成活控制厚度不得大于7mm宜两人同时操作即一人先薄薄刮一遍另一个人随即抹平压光按先后下的顺序先进展再压实赶光用钢皮抹子通抹压一遍最后用塑料抹子顺抹子纹压光随即用毛刷蘸水将罩面灰污染处清理干净。施工时不甩破活但遇到预留的施工孔洞可甩下整面墙面为宜。
四、成品保护
1、抹灰前必须把门窗框与连接处的缝隙用1:3水泥砂浆嵌塞实或用1:1:6混合砂浆分别层嵌实。门口要设置铁皮、木板或木架保护。
2、抹过灰后随即清擦干净粘在门窗框上的剩余浆。对铝合金门窗框一定要粘贴保护膜并一直保持到开工前需清擦玻璃为止。
3、在施工当中推小车或搬运模板、脚手钢、跳板、木材和钢筋等材料时一定注意不要破坏口角和划破墙角。抹灰用的大木杠、铁锹把、跳板等不要靠依墙放置以免碰破墙面或将墙面划成一道道印痕。严禁施工人中蹬踩门窗框、窗台、防止损坏棱角。
4、随抹灰随注意保护墙上预埋件、通风篦子等同时要注意墙上的电线盒水暖设备预留洞及空调线的穿墙孔洞等不要随意堵。
5、撤除脚手架、跳板和高马凳时要轻拆轻入并堆放整齐以免碰撞墙面和棱角。
6、抹完灰层在凝结硬化前应防止快干、水冲、撞击、振动和挤压以保证灰层不受损害和有足够强度。
技术负责人
交底人
承受人
技术交底记录
年 月 日
工程名称
分部工程
装饰工程
分项工程名称:抹灰工程
交底内容:
五、施工考前须知
1、抹灰前对基层彻底处理并浇水湿透;检查门窗洞口处木砖及砼块埋设数量和位置是否符合。
2、抹灰层空鼓、裂缝极度影响抹灰工程质量。因此施工时应注意如下事项:
〔1〕基层处理层好、清理干净、并浇水湿透。
〔2〕脚手架孔和其他预留孔洞及不用的孔洞在抹灰前用材质填实抹平。
〔3〕分层抹灰且赶平每遍厚度为7-9mm。
〔4〕混合砂浆及水泥砂浆等不能前后覆盖穿插涂抹。
〔5〕不同基层材料交接处宜铺钢丝网片。
〔6〕配制砂浆一定要控制原材料质量及砂浆的稠度。
3、为防止抹灰层起泡、有抹纹、开裂等现象出现抹灰时待抹灰砂浆收水后终凝前进展压光;过干的底子层应及时洒水潮湿并薄薄地刷一层掺水重10的107胶素水泥浆然后再进展罩面抹灰。
4、抹灰前应认真挂线找方按其规矩和细致地进展做灰饼和冲筋并要交圈、顺杠、有程序和有规矩以保证抹灰面平整及阴角垂直、方正。
5、为保证墙裙、踢脚板和窗台板上口出墙厚度一致水泥砂浆不空鼓、不裂缝;抹灰前应按规矩吊垂直拉线找直、找方;抹完灰应反尺把踢脚板、墙裙和窗台板上口赶实压光。并分层抹实赶平按时压光面层外表。
6、对道后抹灰必须按安放过墙套派操作技术高的人员用专用工具认真细致地操作以保证抹灰平整、光滑无抹纹和不空鼓、无裂缝。
六、每个房间抹完验收后内设的脚手架立即撤除所有包括落倒灰之内的物料全部去除干净。
技术负责人
交底人
承受人
