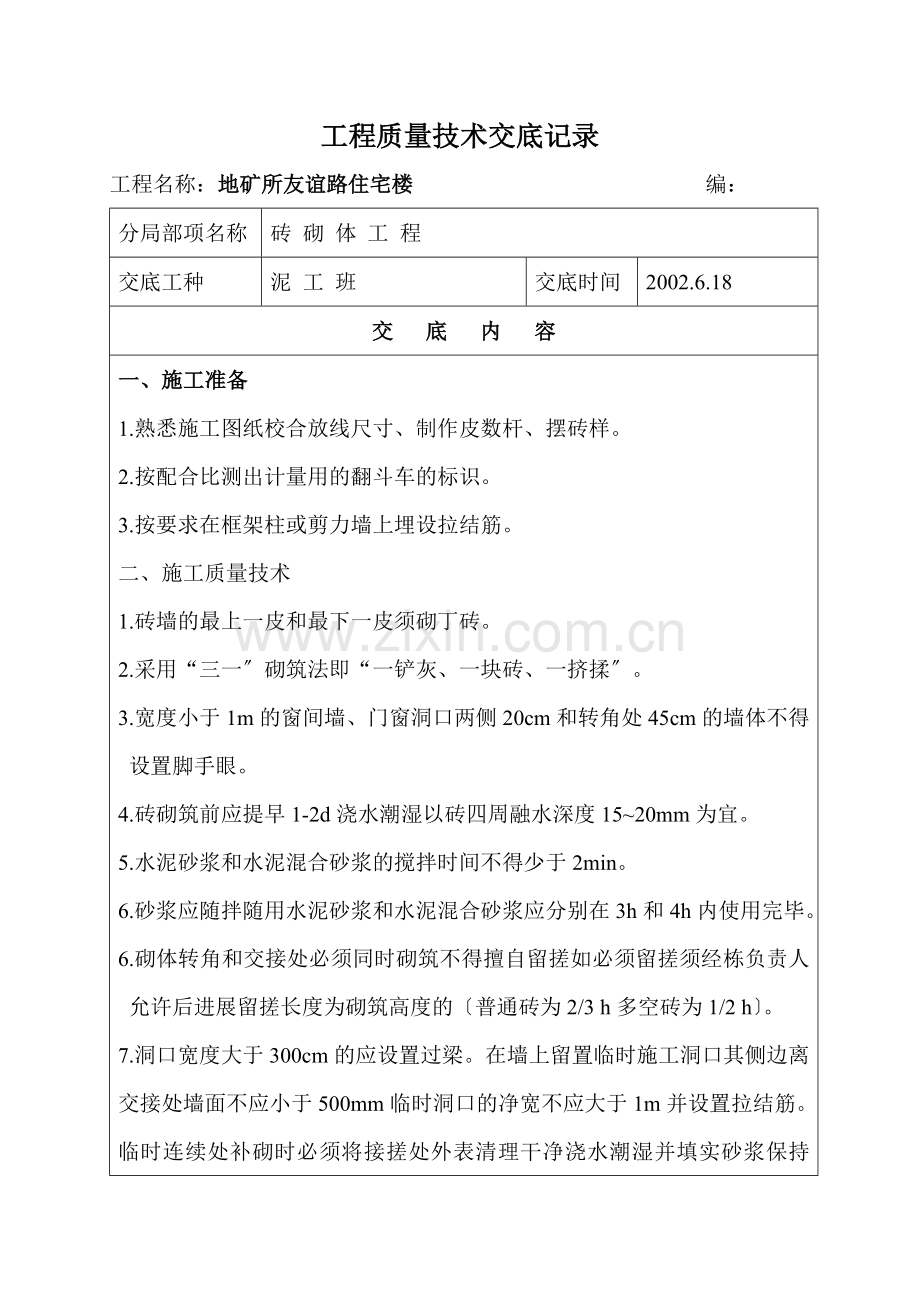

工程质量技术交底记录
工程名称:地矿所友谊路住宅楼 编:
分局部项名称
砖 砌 体 工 程
交底工种
泥 工 班
交底时间
2002.6.18
交 底 内 容
一、施工准备
1.熟悉施工图纸校合放线尺寸、制作皮数杆、摆砖样。
2.按配合比测出计量用的翻斗车的标识。
3.按要求在框架柱或剪力墙上埋设拉结筋。
二、施工质量技术
1.砖墙的最上一皮和最下一皮须砌丁砖。
2.采用“三一〞砌筑法即“一铲灰、一块砖、一挤揉〞。
3.宽度小于1m的窗间墙、门窗洞口两侧20cm和转角处45cm的墙体不得设置脚手眼。
4.砖砌筑前应提早1-2d浇水潮湿以砖四周融水深度15~20mm为宜。
5.水泥砂浆和水泥混合砂浆的搅拌时间不得少于2min。
6.砂浆应随拌随用水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕。
6.砌体转角和交接处必须同时砌筑不得擅自留搓如必须留搓须经栋负责人允许后进展留搓长度为砌筑高度的〔普通砖为2/3 h多空砖为1/2 h〕。
7.洞口宽度大于300cm的应设置过梁。在墙上留置临时施工洞口其侧边离交接处墙面不应小于500mm临时洞口的净宽不应大于1m并设置拉结筋。临时连续处补砌时必须将接搓处外表清理干净浇水潮湿并填实砂浆保持灰缝平直。

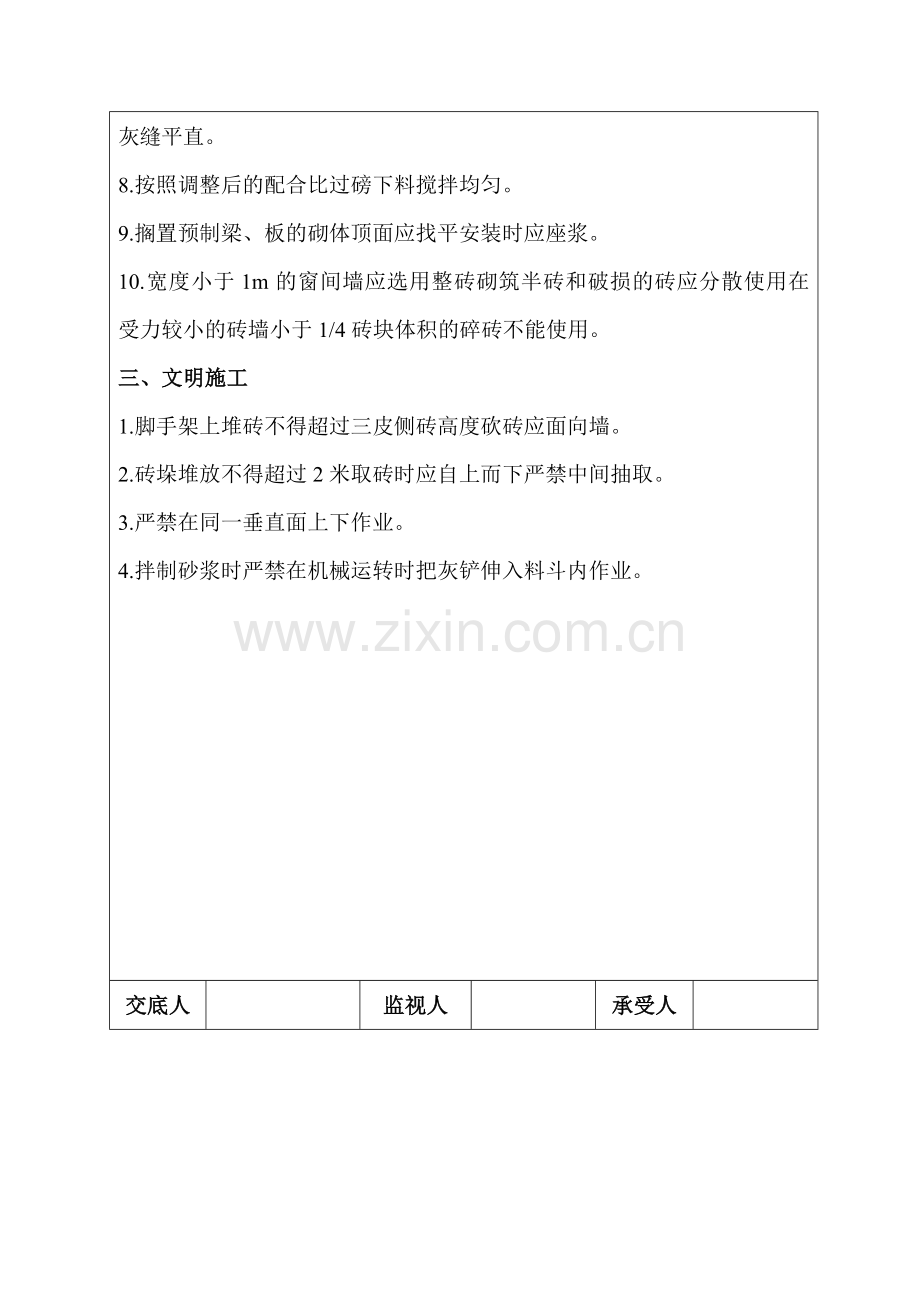

8.按照调整后的配合比过磅下料搅拌均匀。
9.搁置预制梁、板的砌体顶面应找平安装时应座浆。
10.宽度小于1m的窗间墙应选用整砖砌筑半砖和破损的砖应分散使用在受力较小的砖墙小于1/4砖块体积的碎砖不能使用。
三、文明施工
1.脚手架上堆砖不得超过三皮侧砖高度砍砖应面向墙。
2.砖垛堆放不得超过2米取砖时应自上而下严禁中间抽取。
3.严禁在同一垂直面上下作业。
4.拌制砂浆时严禁在机械运转时把灰铲伸入料斗内作业。
交底人
监视人
承受人
