屋面分项工程质量技术交底卡
施工
中建三建立工程股份
工程名称
亚龙湾瑞吉度假酒店
分部工程
屋面工程
交底部位
屋面
日
2021年8月28日
交
底
内
容
一、 酒店大堂钢筋混凝土弧形屋面
结合建筑设计总说明中屋1的做法对屋面建筑施工进展以下优化:
1、 建筑设计总说明屋1做法中第2条最薄处20厚1:3水泥砂浆卧瓦层〔配ø6@500×500钢筋网〕修改为最薄处20厚1:3水泥砂浆卧瓦层不配钢筋网。
2、 略建筑设计总说明中屋1做法中第4条的20厚1:3水泥砂浆找平层施工。
二、 酒店客房弧形屋面
结合建筑设计总说明中屋2的做法对屋面建筑施工进展以下优化:
建筑设计总说明屋2做法中第2条最薄处20厚1:3水泥砂浆卧瓦层〔配ø6@500×500钢筋网〕修改为最薄处20厚1:3水泥砂浆卧瓦层不配钢筋网。
三、上人平屋面做法
结合建筑设计总说明中屋3的做法对屋面建筑施工进展以下优化:
1、 建筑设计总说明中屋3做法中第2条将40厚C20细石混凝土修改为20厚C15细石混凝土1找坡坡向地漏。
2、 略建筑设计总说明中屋3做法中的第3条20厚1:3水泥砂浆找平层施工。
3、 建筑设计总说明屋3中第6条20厚1:3水泥砂浆找平层施工修改为1:3水泥砂浆最薄处厚10。
4、 1:8水泥陶粒找坡层0起坡1找坡坡向地漏
四、上人平屋面做法〔不设保温层〕
结合建筑设计总说明中屋4的做法对屋面建筑施工进展以下优化:
1、建筑设计总说明中屋3做法中第2条将40厚C20细石混凝土修改为20厚C15细石混凝土1找坡坡向地漏。
2、略建筑设计总说明中屋3做法中的第3条20厚1:3水泥砂浆找平层施工。
3、建筑设计总说明屋3中第6条20厚1:3水泥砂浆找平层施工修改为1:3水泥砂浆最薄处厚10。
4、1:8水泥陶粒找坡层0起坡1找坡坡向地漏
专业技术负责人: 交底人: 承受人:
屋面分项工程质量技术交底卡
施工
中建三建立工程股份
工程名称
亚龙湾瑞吉度假酒店
分部工程
屋面工程
交底部位
屋面
日
交
底
内
容

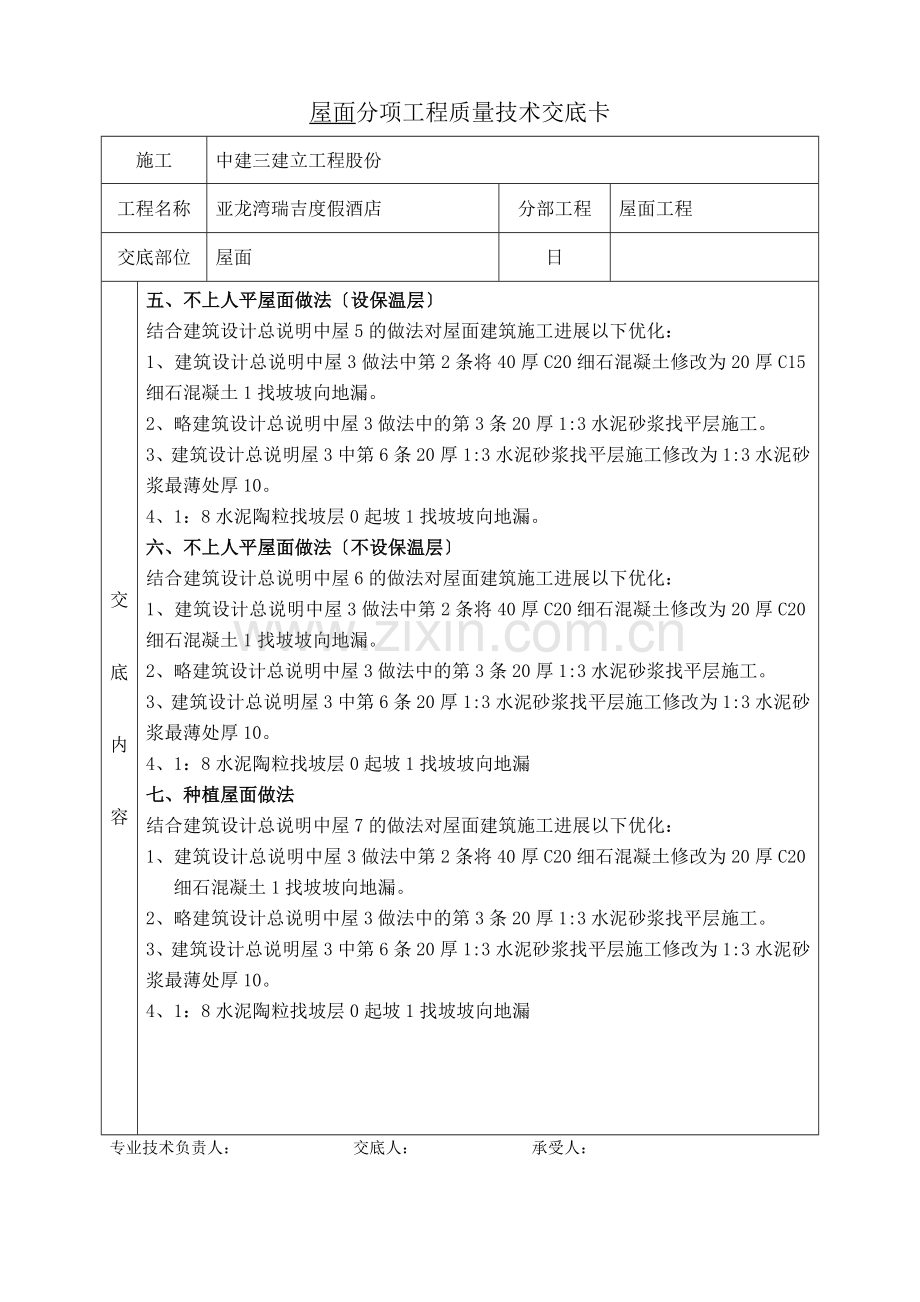

五、不上人平屋面做法〔设保温层〕
结合建筑设计总说明中屋5的做法对屋面建筑施工进展以下优化:
1、建筑设计总说明中屋3做法中第2条将40厚C20细石混凝土修改为20厚C15细石混凝土1找坡坡向地漏。
2、略建筑设计总说明中屋3做法中的第3条20厚1:3水泥砂浆找平层施工。
3、建筑设计总说明屋3中第6条20厚1:3水泥砂浆找平层施工修改为1:3水泥砂浆最薄处厚10。
4、1:8水泥陶粒找坡层0起坡1找坡坡向地漏。
六、不上人平屋面做法〔不设保温层〕
结合建筑设计总说明中屋6的做法对屋面建筑施工进展以下优化:
1、建筑设计总说明中屋3做法中第2条将40厚C20细石混凝土修改为20厚C20细石混凝土1找坡坡向地漏。
2、略建筑设计总说明中屋3做法中的第3条20厚1:3水泥砂浆找平层施工。
3、建筑设计总说明屋3中第6条20厚1:3水泥砂浆找平层施工修改为1:3水泥砂浆最薄处厚10。
4、1:8水泥陶粒找坡层0起坡1找坡坡向地漏
七、种植屋面做法
结合建筑设计总说明中屋7的做法对屋面建筑施工进展以下优化:
1、 建筑设计总说明中屋3做法中第2条将40厚C20细石混凝土修改为20厚C20细石混凝土1找坡坡向地漏。
2、略建筑设计总说明中屋3做法中的第3条20厚1:3水泥砂浆找平层施工。
3、建筑设计总说明屋3中第6条20厚1:3水泥砂浆找平层施工修改为1:3水泥砂浆最薄处厚10。
4、1:8水泥陶粒找坡层0起坡1找坡坡向地漏
专业技术负责人: 交底人: 承受人:
