混凝土施工技术交底
施工:江苏华建建立股份 页 共3页
工程名称
海口长流起步区
政道路工程2#路
分部工程
排水工程
工种
混凝土工
交底内容:
一、材料要求
砂、碎石、水泥均检验合格后才能使用。
二、混凝土
混凝土一定要用搅拌机搅拌严格控制施工配合比根据设计坍落度的要求确定拌和时间。但不能超过2分钟。
三、混凝土运输
砼运输机具应不渗漏、转载以防拌合物漏浆、离析、失去匀质性。砼从搅拌至浇筑时间不宜大于30分钟。
四、砼浇筑的要求
1、砼浇筑前应对基底处理〔根底砼〕
〔1〕基底或基层的土质或构造的类别、实度、平整度应符合要求去除外表浮层杂物必要时予以夯实修整。
〔2〕基底不得有积水如浸透水就在根底范围以外设排水沟排水。
〔3〕基底地质或其承载力如与设计不符合应与有关方面协商处理。
2、模板内的清理〔盖板等〕
〔1〕模板内和钢筋上杂物、泥灰、油污应清理干净。
〔2〕模板内如有缝隙、孔洞应堵严。
〔3〕模板应洒水润湿靠砼的一面应涂隔离剂〔脱模剂〕涂隔离剂时不得沾污钢筋和其他预埋件。
注:本交底一式三份班组、交底人、资料保员各一份

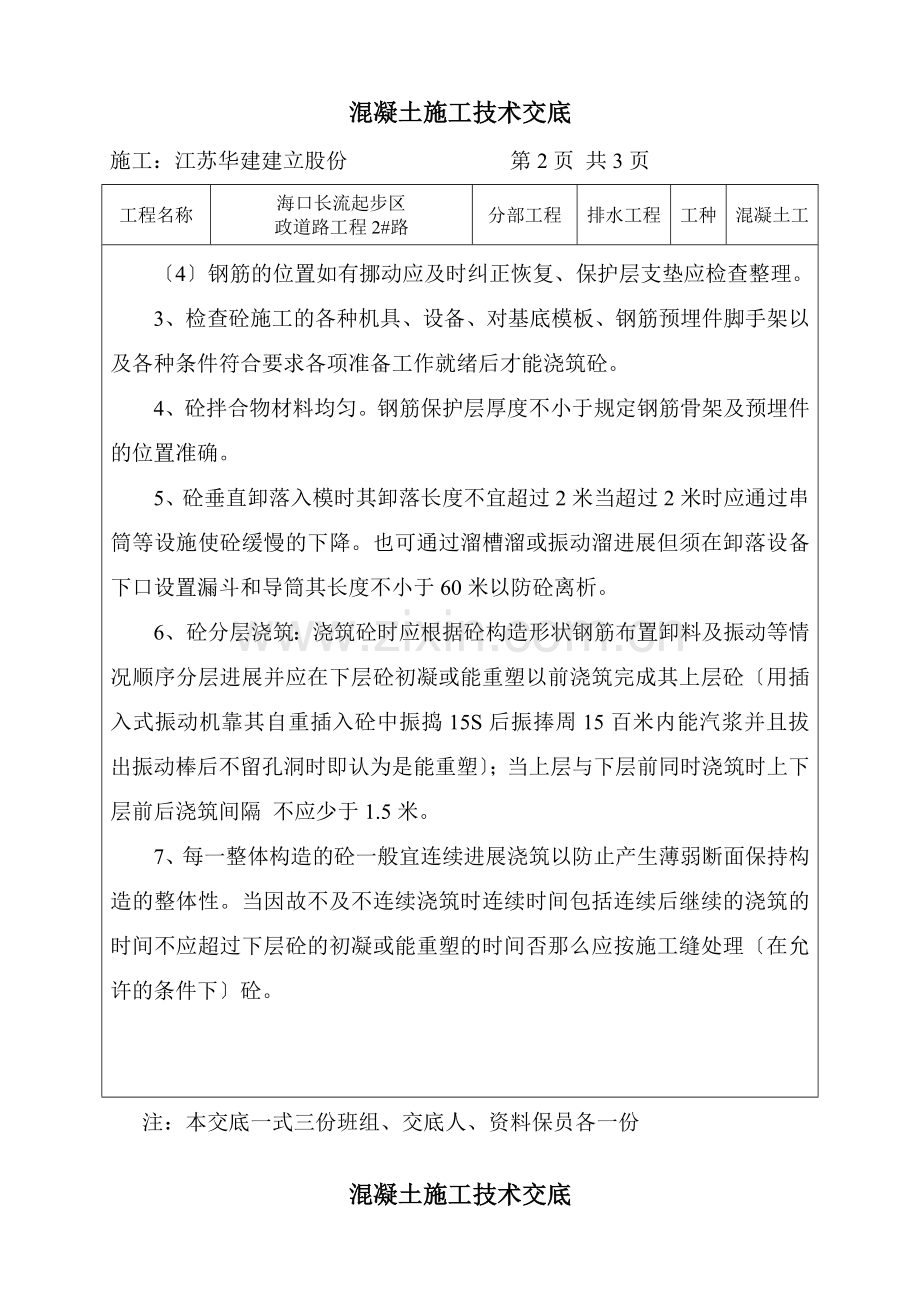

混凝土施工技术交底
施工:江苏华建建立股份 第2页 共3页
工程名称
海口长流起步区
政道路工程2#路
分部工程
排水工程
工种
混凝土工
〔4〕钢筋的位置如有挪动应及时纠正恢复、保护层支垫应检查整理。
3、检查砼施工的各种机具、设备、对基底模板、钢筋预埋件脚手架以及各种条件符合要求各项准备工作就绪后才能浇筑砼。
4、砼拌合物材料均匀。钢筋保护层厚度不小于规定钢筋骨架及预埋件的位置准确。
5、砼垂直卸落入模时其卸落长度不宜超过2米当超过2米时应通过串筒等设施使砼缓慢的下降。也可通过溜槽溜或振动溜进展但须在卸落设备下口设置漏斗和导筒其长度不小于60米以防砼离析。
6、砼分层浇筑:浇筑砼时应根据砼构造形状钢筋布置卸料及振动等情况顺序分层进展并应在下层砼初凝或能重塑以前浇筑完成其上层砼〔用插入式振动机靠其自重插入砼中振捣15S后振捧周15百米内能汽浆并且拔出振动棒后不留孔洞时即认为是能重塑〕;当上层与下层前同时浇筑时上下层前后浇筑间隔 不应少于1.5米。
7、每一整体构造的砼一般宜连续进展浇筑以防止产生薄弱断面保持构造的整体性。当因故不及不连续浇筑时连续时间包括连续后继续的浇筑的时间不应超过下层砼的初凝或能重塑的时间否那么应按施工缝处理〔在允许的条件下〕砼。
注:本交底一式三份班组、交底人、资料保员各一份
混凝土施工技术交底
施工:江苏华建建立股份 第3页 共3页
工程名称
海口长流起步区
政道路工程2#路
分部工程
排水工程
工种
混凝土工
8、砼振捣:砼的振捣除少量零星工程可用人工进展外一般宜用振动器进展;一般以振动作用半径R的1.5倍为宜振动作用大约为振棒半径的8~9倍振动器的挪动间隔 应尽可能保持一定的规律防止漏振或过振。振动的适宜时间约为20~30S任何情况下也不宜少于10S;振动器在一个部位振动完毕后须缓慢匀速地边振边上提不宜提升过快以防振动中心产生空隙或不均匀。
9、砼养护:砼浇筑完成后的裸露面最易脱水干裂使砼硬化受到影响;养护:硗浇筑后10~12h后一般用湿草帘、麻布、麻袋或砂复盖并应经常洒水使覆盖物保持潮湿养护时间如用硅酸盐水泥或普通水泥不宜不于7d;如所用水泥为矿渣水泥、火山灰水泥或粉煤矿炭水泥不宜少于14d。
交底人签字:
日 :
承受人〔全员〕签字:
注:本交底一式三份班组、交底人、资料保员各一份
