收藏 分销(赏)

砌体工程技术交底7.doc

上传人:綻放 文档编号:10505295 上传时间:2025-05-31 格式:DOC 页数:2 大小:22KB
下载 相关 举报
砌体工程技术交底7.doc_第1页
第1页 / 共2页
砌体工程技术交底7.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

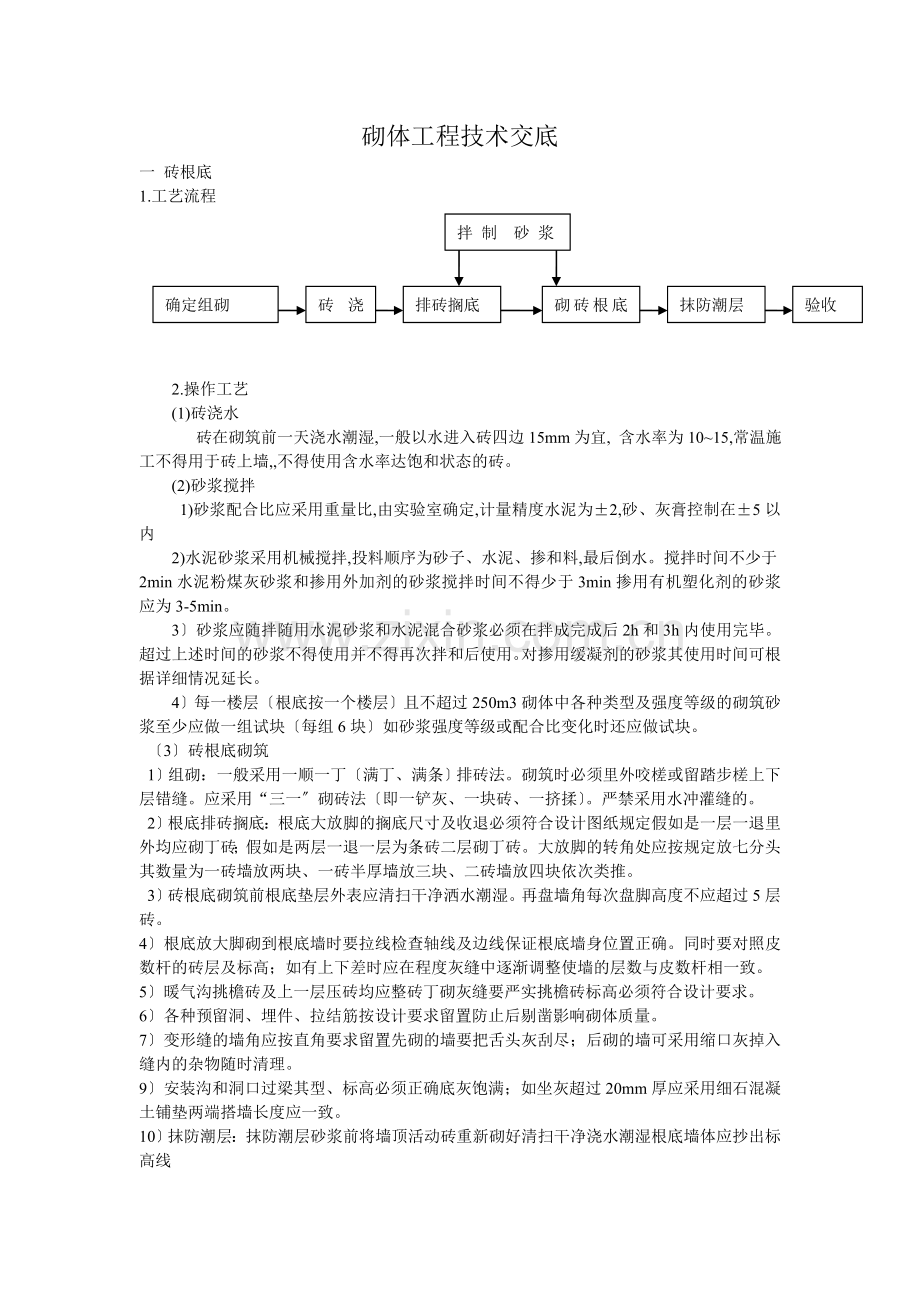

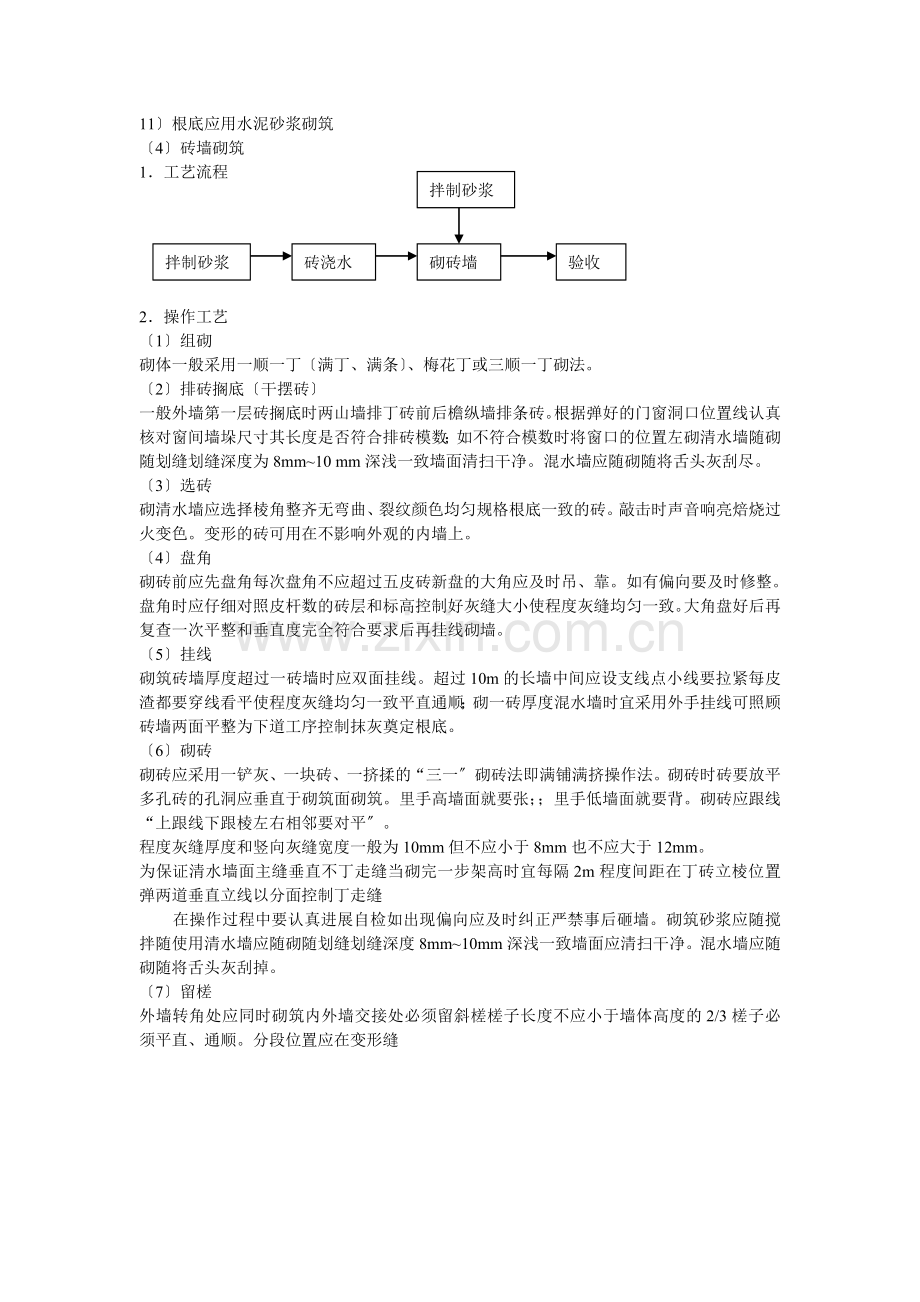

砌体工程技术交底 一 砖根底 1.工艺流程 确定组砌 砖浇水 排砖搁底 砌砖根底础 抹防潮层 验收 拌 制 砂 浆 2.操作工艺 (1)砖浇水 砖在砌筑前一天浇水潮湿,一般以水进入砖四边15mm为宜, 含水率为10~15,常温施工不得用于砖上墙,,不得使用含水率达饱和状态的砖。 (2)砂浆搅拌 1)砂浆配合比应采用重量比,由实验室确定,计量精度水泥为±2,砂、灰膏控制在±5以内 2)水泥砂浆采用机械搅拌,投料顺序为砂子、水泥、掺和料,最后倒水。搅拌时间不少于2min水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3min掺用有机塑化剂的砂浆应为3-5min。 3〕砂浆应随拌随用水泥砂浆和水泥混合砂浆必须在拌成完成后2h和3h内使用完毕。超过上述时间的砂浆不得使用并不得再次拌和后使用。对掺用缓凝剂的砂浆其使用时间可根据详细情况延长。 4〕每一楼层〔根底按一个楼层〕且不超过250m3砌体中各种类型及强度等级的砌筑砂浆至少应做一组试块〔每组6块〕如砂浆强度等级或配合比变化时还应做试块。 〔3〕砖根底砌筑 1〕组砌:一般采用一顺一丁〔满丁、满条〕排砖法。砌筑时必须里外咬槎或留踏步槎上下层错缝。应采用“三一〞砌砖法〔即一铲灰、一块砖、一挤揉〕。严禁采用水冲灌缝的。 2〕根底排砖搁底:根底大放脚的搁底尺寸及收退必须符合设计图纸规定假如是一层一退里外均应砌丁砖;假如是两层一退一层为条砖二层砌丁砖。大放脚的转角处应按规定放七分头其数量为一砖墙放两块、一砖半厚墙放三块、二砖墙放四块依次类推。 3〕砖根底砌筑前根底垫层外表应清扫干净洒水潮湿。再盘墙角每次盘脚高度不应超过5层砖。 4〕根底放大脚砌到根底墙时要拉线检查轴线及边线保证根底墙身位置正确。同时要对照皮数杆的砖层及标高;如有上下差时应在程度灰缝中逐渐调整使墙的层数与皮数杆相一致。 5〕暖气沟挑檐砖及上一层压砖均应整砖丁砌灰缝要严实挑檐砖标高必须符合设计要求。 6〕各种预留洞、埋件、拉结筋按设计要求留置防止后剔凿影响砌体质量。 7〕变形缝的墙角应按直角要求留置先砌的墙要把舌头灰刮尽;后砌的墙可采用缩口灰掉入缝内的杂物随时清理。 9〕安装沟和洞口过梁其型、标高必须正确底灰饱满;如坐灰超过20mm厚应采用细石混凝土铺垫两端搭墙长度应一致。 10〕抹防潮层:抹防潮层砂浆前将墙顶活动砖重新砌好清扫干净浇水潮湿根底墙体应抄出标高线 11〕根底应用水泥砂浆砌筑 〔4〕砖墙砌筑 拌制砂浆 1.工艺流程 拌制砂浆 砖浇水 验收 砌砖墙 2.操作工艺 〔1〕组砌 砌体一般采用一顺一丁〔满丁、满条〕、梅花丁或三顺一丁砌法。 〔2〕排砖搁底〔干摆砖〕 一般外墙第一层砖搁底时两山墙排丁砖前后檐纵墙排条砖。根据弹好的门窗洞口位置线认真核对窗间墙垛尺寸其长度是否符合排砖模数;如不符合模数时将窗口的位置左砌清水墙随砌随划缝划缝深度为8mm~10 mm深浅一致墙面清扫干净。混水墙应随砌随将舌头灰刮尽。 〔3〕选砖 砌清水墙应选择棱角整齐无弯曲、裂纹颜色均匀规格根底一致的砖。敲击时声音响亮焙烧过火变色。变形的砖可用在不影响外观的内墙上。 〔4〕盘角 砌砖前应先盘角每次盘角不应超过五皮砖新盘的大角应及时吊、靠。如有偏向要及时修整。盘角时应仔细对照皮杆数的砖层和标高控制好灰缝大小使程度灰缝均匀一致。大角盘好后再复查一次平整和垂直度完全符合要求后再挂线砌墙。 〔5〕挂线 砌筑砖墙厚度超过一砖墙时应双面挂线。超过10m的长墙中间应设支线点小线要拉紧每皮渣都要穿线看平使程度灰缝均匀一致平直通顺;砌一砖厚度混水墙时宜采用外手挂线可照顾砖墙两面平整为下道工序控制抹灰奠定根底。 〔6〕砌砖 砌砖应采用一铲灰、一块砖、一挤揉的“三一〞砌砖法即满铺满挤操作法。砌砖时砖要放平多孔砖的孔洞应垂直于砌筑面砌筑。里手高墙面就要张;;里手低墙面就要背。砌砖应跟线“上跟线下跟棱左右相邻要对平〞。 程度灰缝厚度和竖向灰缝宽度一般为10mm但不应小于8mm也不应大于12mm。 为保证清水墙面主缝垂直不丁走缝当砌完一步架高时宜每隔2m程度间距在丁砖立棱位置弹两道垂直立线以分面控制丁走缝 在操作过程中要认真进展自检如出现偏向应及时纠正严禁事后砸墙。砌筑砂浆应随搅拌随使用清水墙应随砌随划缝划缝深度8mm~10mm深浅一致墙面应清扫干净。混水墙应随砌随将舌头灰刮掉。 〔7〕留槎 外墙转角处应同时砌筑内外墙交接处必须留斜槎槎子长度不应小于墙体高度的2/3槎子必须平直、通顺。分段位置应在变形缝
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
