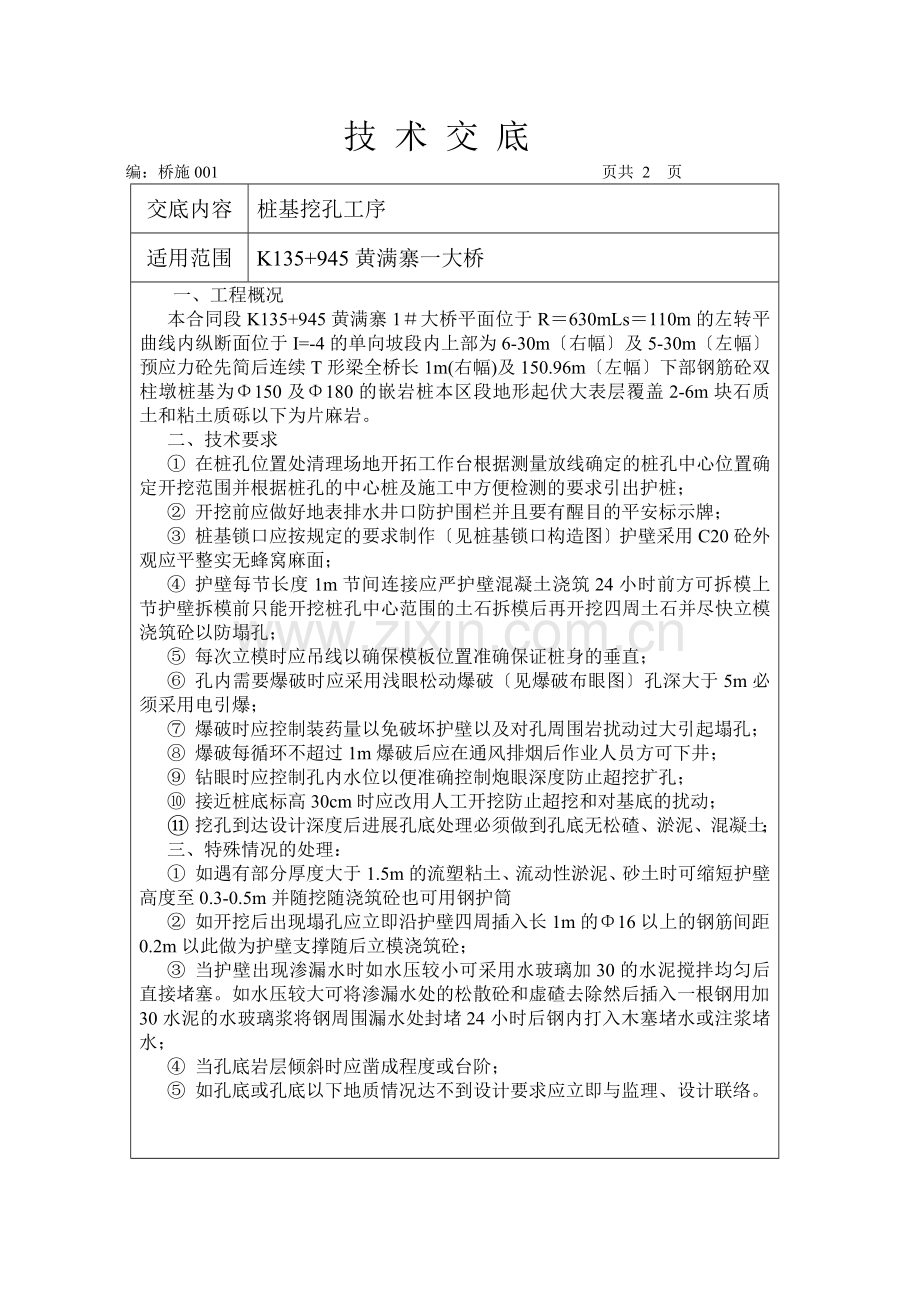

资源描述
技 术 交 底
编:桥施001 页共 2 页
交底内容
桩基挖孔工序
适用范围
K135+945黄满寨一大桥
一、工程概况
本合同段K135+945黄满寨1#大桥平面位于R=630mLs=110m的左转平曲线内纵断面位于I=-4的单向坡段内上部为6-30m〔右幅〕及5-30m〔左幅〕预应力砼先简后连续T形梁全桥长1m(右幅)及150.96m〔左幅〕下部钢筋砼双柱墩桩基为Φ150及Φ180的嵌岩桩本区段地形起伏大表层覆盖2-6m块石质土和粘土质砾以下为片麻岩。
二、技术要求
① 在桩孔位置处清理场地开拓工作台根据测量放线确定的桩孔中心位置确定开挖范围并根据桩孔的中心桩及施工中方便检测的要求引出护桩;
② 开挖前应做好地表排水井口防护围栏并且要有醒目的平安标示牌;
③ 桩基锁口应按规定的要求制作〔见桩基锁口构造图〕护壁采用C20砼外观应平整实无蜂窝麻面;
④ 护壁每节长度1m节间连接应严护壁混凝土浇筑24小时前方可拆模上节护壁拆模前只能开挖桩孔中心范围的土石拆模后再开挖四周土石并尽快立模浇筑砼以防塌孔;
⑤ 每次立模时应吊线以确保模板位置准确保证桩身的垂直;
⑥ 孔内需要爆破时应采用浅眼松动爆破〔见爆破布眼图〕孔深大于5m必须采用电引爆;
⑦ 爆破时应控制装药量以免破坏护壁以及对孔周围岩扰动过大引起塌孔;
⑧ 爆破每循环不超过1m爆破后应在通风排烟后作业人员方可下井;
⑨ 钻眼时应控制孔内水位以便准确控制炮眼深度防止超挖扩孔;
⑩ 接近桩底标高30cm时应改用人工开挖防止超挖和对基底的扰动;
⑪ 挖孔到达设计深度后进展孔底处理必须做到孔底无松碴、淤泥、混凝土;
三、特殊情况的处理:
① 如遇有部分厚度大于1.5m的流塑粘土、流动性淤泥、砂土时可缩短护壁高度至0.3-0.5m并随挖随浇筑砼也可用钢护筒
② 如开挖后出现塌孔应立即沿护壁四周插入长1m的Φ16以上的钢筋间距0.2m以此做为护壁支撑随后立模浇筑砼;
③ 当护壁出现渗漏水时如水压较小可采用水玻璃加30的水泥搅拌均匀后直接堵塞。如水压较大可将渗漏水处的松散砼和虚碴去除然后插入一根钢用加30水泥的水玻璃浆将钢周围漏水处封堵24小时后钢内打入木塞堵水或注浆堵水;
④ 当孔底岩层倾斜时应凿成程度或台阶;
⑤ 如孔底或孔底以下地质情况达不到设计要求应立即与监理、设计联络。

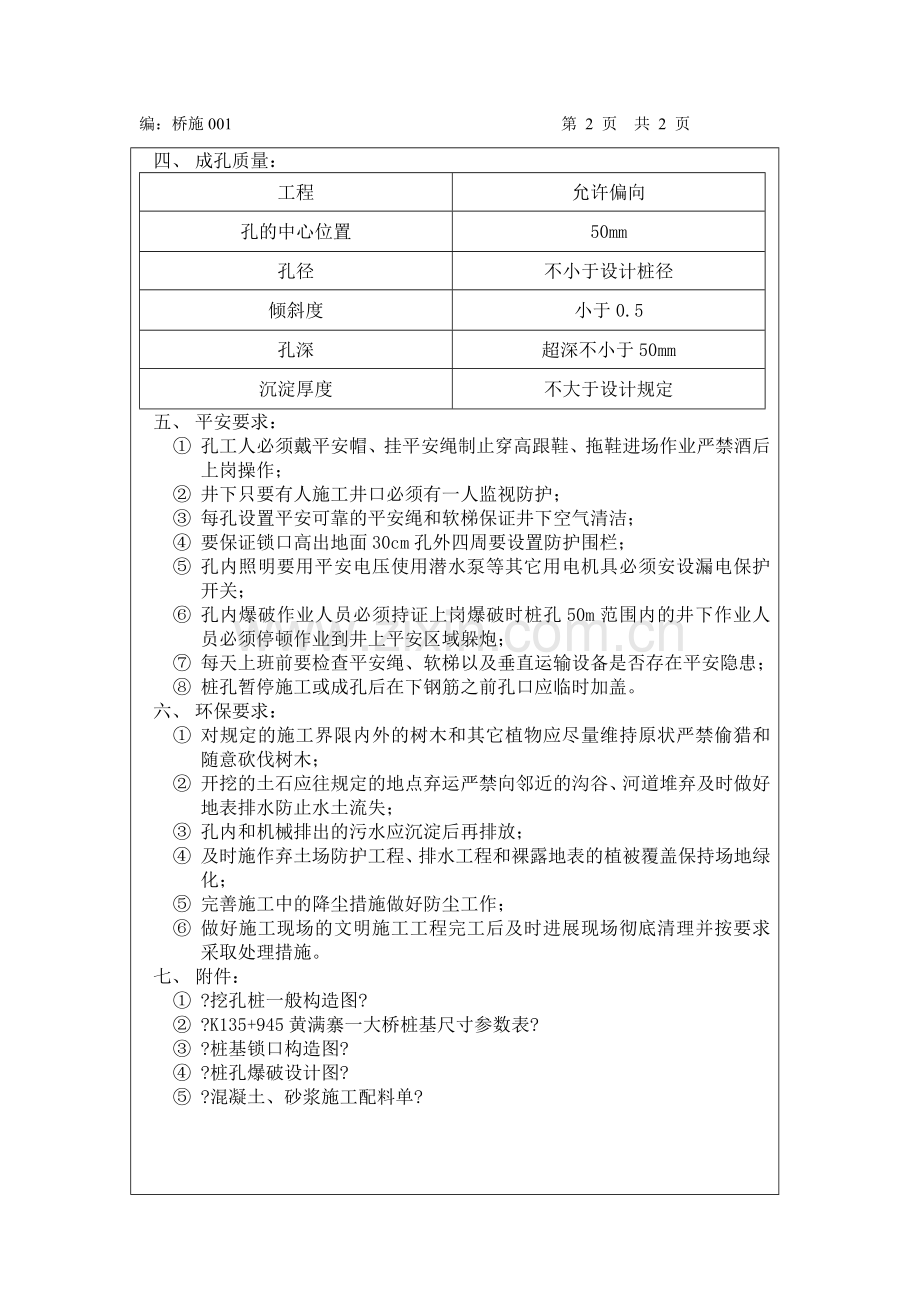

编:桥施001 第 2 页 共 2 页
四、 成孔质量:
工程
允许偏向
孔的中心位置
50mm
孔径
不小于设计桩径
倾斜度
小于0.5
孔深
超深不小于50mm
沉淀厚度
不大于设计规定
五、 平安要求:
① 孔工人必须戴平安帽、挂平安绳制止穿高跟鞋、拖鞋进场作业严禁酒后上岗操作;
② 井下只要有人施工井口必须有一人监视防护;
③ 每孔设置平安可靠的平安绳和软梯保证井下空气清洁;
④ 要保证锁口高出地面30cm孔外四周要设置防护围栏;
⑤ 孔内照明要用平安电压使用潜水泵等其它用电机具必须安设漏电保护开关;
⑥ 孔内爆破作业人员必须持证上岗爆破时桩孔50m范围内的井下作业人员必须停顿作业到井上平安区域躲炮;
⑦ 每天上班前要检查平安绳、软梯以及垂直运输设备是否存在平安隐患;
⑧ 桩孔暂停施工或成孔后在下钢筋之前孔口应临时加盖。
六、 环保要求:
① 对规定的施工界限内外的树木和其它植物应尽量维持原状严禁偷猎和随意砍伐树木;
② 开挖的土石应往规定的地点弃运严禁向邻近的沟谷、河道堆弃及时做好地表排水防止水土流失;
③ 孔内和机械排出的污水应沉淀后再排放;
④ 及时施作弃土场防护工程、排水工程和裸露地表的植被覆盖保持场地绿化;
⑤ 完善施工中的降尘措施做好防尘工作;
⑥ 做好施工现场的文明施工工程完工后及时进展现场彻底清理并按要求采取处理措施。
七、 附件:
① ?挖孔桩一般构造图?
② ?K135+945黄满寨一大桥桩基尺寸参数表?
③ ?桩基锁口构造图?
④ ?桩孔爆破设计图?
⑤ ?混凝土、砂浆施工配料单?
展开阅读全文
