收藏 分销(赏)

大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx

上传人:可**** 文档编号:1045947 上传时间:2024-04-11 格式:DOCX 页数:91 大小:192.78KB
下载 相关 举报
大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx_第1页
第1页 / 共91页
大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx_第2页
第2页 / 共91页
大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx_第3页
第3页 / 共91页
大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx_第4页
第4页 / 共91页
大洼脑等八座小二型水库除险加固工程施工施工组织设计.docx_第5页
第5页 / 共91页
点击查看更多>>
资源描述

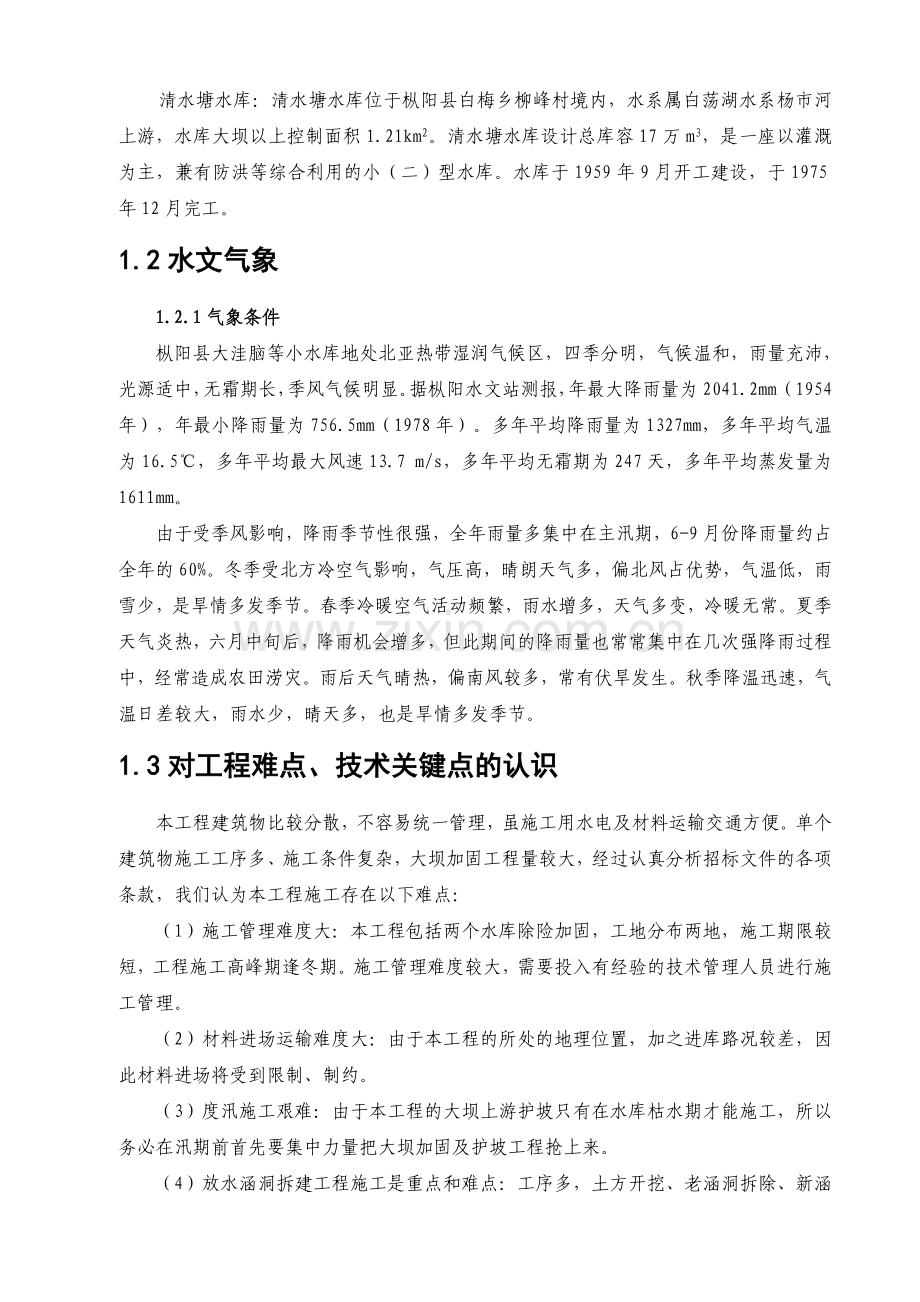

1、安徽省枞阳县大洼脑等八座小(二)型水库除险加固工程施工标施工组织设计枞阳县水利建筑安装工程有限责任公司第一章 总说明1.1工程概况大洼脑水库:大洼脑水库位于枞阳县白梅乡黄石村境内,水系属白荡湖水系杨市河上游,水库大坝以上控制面积0.62km2。设计总库容16.6万m3,是一座以灌溉为主,兼有防洪等综合利用的小(二)型水库。水库于1959年9月开工建设,于1960年12月完工。清水塘水库:清水塘水库位于枞阳县白梅乡柳峰村境内,水系属白荡湖水系杨市河上游,水库大坝以上控制面积1.21km2。清水塘水库设计总库容17万m3,是一座以灌溉为主,兼有防洪等综合利用的小(二)型水库。水库于1959年9月开

2、工建设,于1975年12月完工。1.2水文气象1.2.1气象条件枞阳县大洼脑等小水库地处北亚热带湿润气候区,四季分明,气候温和,雨量充沛,光源适中,无霜期长,季风气候明显。据枞阳水文站测报,年最大降雨量为2041.2mm(1954年),年最小降雨量为756.5mm(1978年)。多年平均降雨量为1327mm,多年平均气温为16.5,多年平均最大风速13.7 m/s,多年平均无霜期为247天,多年平均蒸发量为1611mm。由于受季风影响,降雨季节性很强,全年雨量多集中在主汛期,6-9月份降雨量约占全年的60%。冬季受北方冷空气影响,气压高,晴朗天气多,偏北风占优势,气温低,雨雪少,是旱情多发季节

3、。春季冷暖空气活动频繁,雨水增多,天气多变,冷暖无常。夏季天气炎热,六月中旬后,降雨机会增多,但此期间的降雨量也常常集中在几次强降雨过程中,经常造成农田涝灾。雨后天气晴热,偏南风较多,常有伏旱发生。秋季降温迅速,气温日差较大,雨水少,晴天多,也是旱情多发季节。1.3对工程难点、技术关键点的认识本工程建筑物比较分散,不容易统一管理,虽施工用水电及材料运输交通方便。单个建筑物施工工序多、施工条件复杂,大坝加固工程量较大,经过认真分析招标文件的各项条款,我们认为本工程施工存在以下难点:(1)施工管理难度大:本工程包括两个水库除险加固,工地分布两地,施工期限较短,工程施工高峰期逢冬期。施工管理难度较大

4、,需要投入有经验的技术管理人员进行施工管理。(2)材料进场运输难度大:由于本工程的所处的地理位置,加之进库路况较差,因此材料进场将受到限制、制约。(3)度汛施工艰难:由于本工程的大坝上游护坡只有在水库枯水期才能施工,所以务必在汛期前首先要集中力量把大坝加固及护坡工程抢上来。(4)放水涵洞拆建工程施工是重点和难点:工序多,土方开挖、老涵洞拆除、新涵洞及进出口段施工、土方回填等,涵洞施工需跳仓浇筑,土方回填需等到涵洞砼达到设计规定的强度才能回填,加之施工期间有我国传统节日“春节”,回填土正值春季,雨水较多,影响施工。施工中一定要合理组织,集中力量,利用有利天气,加快施工进度,确保涵洞工程施工按期完

5、工。我们理解本工程的技术关键点如下: (1)土方开挖及回填:本工程中大坝加固工程的土方量较大,其中主要是土方的填筑,在施工中要严格控制土料碾压工作。土方回填主要是大坝加固和放水涵洞的回填,按照施工技术规范要求,分层夯实,确保回填土质量。在施工中要做好取土区的规划以及取土区的保护工作,对取土区要做好排水工作,防止下雨后影响粘土的含水量,在土方填筑作业中要严格控制土料的含水量,对上坝土料按照堤防相关规范进行土料的含水量检测,防止含水量过高出现弹簧土现象。(2)混凝土的浇注:该工程的砼浇注量不是很大,主要有大坝C20砼护坡、C20砼放水涵洞工程等,在施工过程中要充分备好人力、物力,选择适宜天气,以保

6、证砼施工质量。在施工中,要全面检修机械设备的良好状况,以保证砼浇灌的连续性,防止中途机械故障导致砼初凝。(3)启闭机和闸门的安装要严格按照设计规范要求安装,启闭机安装精度、闸门安装密封度均应符合要求。(4)保障交通:加强对交通道路的维护和修整,调动各种运输力量,抓住晴好天气,集中进料,避免停工待料影响工期。总之,本工程应科学管理,合理安排组织施工,加强质量控制,发挥公司整体调度的优势,确保工程按计划完工,确保工程质量。1.4 承接本工程的优势我公司承建了大量水利工程,如水库除险加固、平垸行洪工程的进退洪闸、堤防除险加固等。公司职能科室齐全,人员精简高效多能,有一批长期从事一线专业施工的职工队伍

7、,施工自有施工设备68台,机械总功率1128千瓦,动力装备率4.6千瓦/人,技术装备率1.18万元/人。除上述情况外,在本工程中主要有以下几点优势:1、我公司是安庆市内的水利工程施工知名建筑企业,对本市各县天气、人文环境十分熟悉,尤其在本县内,在一定程度上可以减少业主的协调工作。2、我公司主要工程施工设备均在本市、县内,可以很快进入施工现场,同时对工程区自然条件、资源分布状况十分了解,有一秕稳定的材料供应商,材料采购能及时到位,可以减少工程成本。3、我单位拥有一批年富力强,经过多年来施工考验的专业队伍,各工种齐备,人员结构合理。特别是在近几年的建筑施工中形成团结拼搏、勇于创新的团队精神。第二章

8、 整体规划2.1编制依据1、招标文件、图纸、合同条件及技术条款;2、国家及行业施工技术规范、规程标准;(1)硅酸盐水泥、普通硅酸盐水泥(GB17592);(2)钢筋混凝土用热轧光圆钢筋 (GB327488);(3)钢筋混凝土用热轧带肋钢筋 (GB149991);(4)水利水电工程天然建筑材料勘察规程(试行)(SL251-2000)(5)水利水电工程施工测量规范(SL52-93)(6)水利水电工程地质勘察规范(GB50287-99)(7)土工试验方法标准(GBJ123-88)(8)水工混凝土施工规范(SL352-2006)(9)水利水电工程混凝土防渗墙施工技术规范(SL174-96)(10)水工

9、建筑物岩石基础开挖工程施工技术规范(SL174-94)(11)水工建筑物水泥灌浆施工技术规范(SL62-94)(12)水利水电工程钻孔压水试验规范(SL31-2003)(13)碾压式土石坝施工规范(DL/T5129-2001)(14)水利水电工程钢闸门制造安装及验收规范(DL/T5018)(15)水利水电工程启闭机制造、安装及验收规范(DL/T5019)(16)水工混凝土试验规程(SL352-2006)(17)水利水电工程施工组织设计规范(SDJ338-89)(18)砖石工程施工和验收规范(GB203-83)(19)水利水电建设工程验收规程(SL223-2008)(20)水利水电工程施工质量检

10、验与评定规程(SL176-2007)(21)混凝土拌和用水标准(JGJ63-89)3、我公司编制的企业标准,质量管理条例、安全管理条例、公司质量保证体系文件;4、现场勘察资料及答疑纪要。2.2编制指导思想1、以满足业主对本工程施工工期、工程质量以及安全生产、文明施工的要求,以及国家环境保护与水土保持的法规为前提;2、充分利用本公司现有施工机械和设备,扩大施工机械化范围,提高机械化程度;3、以“建精品工程、创文明工地”为目标,优化施工组织、施工方案、施工资源,强化现场管理,确保砼及砌石外形美观,确保工程“优质、安全、快速、文明”施工;4、施工时充分利用工作面,力争做到连续性,均衡性施工;5、以深

11、化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的基础之上;6、以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”,管理上“严格要求”、“严格监督”、“严格奖惩”。2.3管理目标 如果我公司中标,我们将积极响应招标文件中的全部条款,并将把本工程作为公司重点形象工程。施工中将集中我公司历年来的施工经验,精心组织人员及设备,科学实施合理、可靠的施工方案,确保实现以下管理目标:1、工期目标:枞阳县大洼脑、清水塘小(二)型水库除险加固工程(施工标)

12、开工日期为2008年11月20日,完工时期为2009年4月20日,总日历工期151天(5个月)。具体开工日期以监理工程师发布的开工令为准。针,强化意识,顾客至上,科学管理,确保该工程质量等级目标合格。3、安全目标:坚持“安全第一,预防为主”,确保本工程施工中不发生安全事故。4、文明施工、环境保护:争创文明施工标准化单位。5、环境保护:遵守国家有关环境保护的法律、法规和规章制度,做好施工区的环境保护工作,做到工程施工不造成施工区及附近地区的环境污染和破坏。6、资源投入:根据本工程特点,我方将组织最优机械设备及人力、物力进场,全面统一协调,确保资源投入,以利工程施工。2.4 组织机构及职能我公司决

13、定组织具有丰富工程施工经验的技术人员和管理人员成立强干、高效的项目经理部,同时抽调技术高、体能好的生产工人参加本工程施工,按项目经理责任制组织施工。保证本工程优质、高效、安全生产。根据本工程的需要,项目经理部设项目经理1人,技术负责1人,质量负责人1人,安全负责人1人,财务负责人1人,质检员1人,施工员1人。并设工程科、财务科、质量科、安全科、设备器材科、办公室。各科、(室)主要职能如下:工程科:负责工程计划的编制、施工方案的拟定、工程图纸会审、施工现场调度,人力、材料、设备计划的落实和平衡、工程设计变更联系等。质量科:负责工地现场原材料质量,现场施工质量和安全,并分管试验室,以及施工过程中资

14、料的收集、整理、竣工资料汇总等。安全科:负责制定和实施安全技术措施,制订各工种岗位安全操作规程,对本项目安全生产工作负具体责任,施工过程中进行安全检查,消除事故隐患,制止违章作业。设备器材科:主要负责工程所有材料采购、设备的调遣、以及工地现场设备运行、管理维护和维修工作等。财务科:负责工程价款的结算,已完工程报表、财务核算和竣工决算工作等。办公室:负责施工现场和生活区安全保卫、以及文明施工,与相关单位关系的协调,日常工作文件及来人来访接待,生活管理和后勤保障等。项目管理人员岗位职责项目经理岗位职责1、建立健全项目施工管理网络体系;2、对本项目的进度、安全、质量工作负主要领导责任;3、合理控制成

15、本,对项目的生产经营活动负责;4、检查、监督各部门的工作,确保工程顺利进行;5、全力支持配合地方政府各部门做好工作;6、积极配合建设单位做好与地方关系,减少施工扰民;7、执行企业法人代表赋予的其它职责。项目技术负责人岗位职责1、全面负责本项目的技术工作,负责本工程执行规范、规程、标准的准确性;2、参加业主、监理及公司举行的质量会议,并负责贯彻落实;3、编写具体施工方案,指导施工,监督、检查有关质量体系的运行;4、负责对工程质量缺陷的处置,会同上级部门对事故调查、分析、处理;5、负责组织项目QC小组日常活动;6、对本工程项目的质量,负技术责任。质量负责人岗位职责1、协助项目经理实施对该项目的质量

16、监督工作;2、在开工前组织有关部门对单位工程进行分部、单元的划分工作。确定关键部位及主要分部、主要单元工程;3、负责工程施工过程中形成质量记录的检查、监督;4、搞好工程初验工作并参与竣工验收。质检员岗位职责1、对本项目的质量工作负具体责任;2、参加设计技术交底、图纸会审,负责组织对本项目各工序、各工种进行技术交底;3、组织技术干部及有关人员学习规范、规程、技术标准和熟悉图纸;4、收集质量记录,负责竣工资料的编制管理工作;5、负责对质量缺陷的具体处理;6、享有质量一票否决权,对任何违背质量要求的行为有权拒绝施工;7、负责本项目质量目标的分解,编制计划具体组织实施。安全负责人岗位职责1、对本项目安

17、全生产工作负具体责任;2、制定和实施安全技术措施,制订各工种安全操作规程,并挂牌上墙;3、进行安全检查,消除事故隐患,制止违章作业;4、对职工及辅助施工队伍进行安全技术和安全纪律教育;5、认真执行安全生产规章制度,不违章指挥;6、坚持安全第一的方针,有权拒绝执行上级违反安全技术规程的指令;7、发生工伤事故及时上报,认真分析原因,提出改进措施。2.5 拟投入的人员、设备及动员周期(进场计划)当我单位接到业主发出的中标通知书后,立即进行项目部的建立,劳动力安排、材料、机械设备等的筹建工作。拟投入的人员、设备详见后附人员情况表及施工机械设备表。拟投入的人员、设备动员周期:本工程工期紧,应抓紧进场工作

18、,接到中标通知书后立即进行项目部的组建、施工便道的修建、人员和设备大量进场。2.6 可利用资源的合理安排土石方开挖时,清除表面的植被和表层土后,对于可以利用来回填的土石料堆放到施工区以外,不能影响施工,但又不能堆放得太远,这样会增加运输成本。可利用的土石料要做好排水的工作,必要时上面铺盖彩色布,以防雨水淋湿,回填时含水量过大,不利于土石方填筑。第三章 现场布置3.1施工总体布置施工总体布置是为整个工程全面创造施工条件。现场布置应充分利用现有有利地形及对外交通等自然条件,综合考虑工程规模、占地、施工方案、工期及造价等因素,按照招标文件要求和水利水电工程施工组织设计(SDJ338-89)标准。因地

19、制宜、合理安排,避免施工中的相互干扰,做到有利施工、方便生活、易于管理、安全可靠、经济合理。具体见施工总平面布置图。3.2施工总体布置说明3.2.1施工道路大洼脑水库位于枞阳县白梅乡黄石村境内,大洼脑水库距离岩前集镇3公里,有一条水泥路(或泥结碎石路)相通,路况一般。施工时,先行修通进库及上坝公路。施工材料及设备可通过汽车运至施工现场。清水塘水库位于枞阳县白梅乡柳峰村境内,距离孙畈集镇4公里,有一条泥结碎石路相通,路况一般。施工时,先行修通进库及上坝公路。施工材料及设备可通过汽车运至施工现场。材料来源:本工程培坡所需的土料来源附近的土料场,砂料来源于桂坝砂场,块石、碎石分别来自当地采石场,水泥

20、、钢材分别购置于枞阳海螺水泥厂和铜陵物资金属公司,板枋材、木材购自于枞阳县横埠镇木材交易市场,油料及其它物资均到铜陵市采购。以上材料均由汽车陆运至工地。3.2.2施工供电本工程施工用电主要为拌和机、混凝土浇筑现场、施工机械修配和模板加工车间、施工供水等生产用电和全部照明用电、生活用电。施工用电,离大坝约300m处有一动力电源,变压器的容量有50KVA,施工时只需架设供电线路即可。考虑到工程区用电不能保证,为了保证施工用电的需要,故施工时可自备一台30KW柴油发电机在电网停止供应时发电,使工程施工能够连续进行,保证施工区、办公区和生活区等的动力和照明用电。3.2.3施工供水工程区内水源丰富,能够

21、满足生产、生活用水。生产、生活用水均采用高压潜水泵抽到临时集水池内,再根据不同的用途,分别输送到各用水点。3.2.4施工照明各施工点、加工厂、生活区保证照明充足。各施工营地分别设置两个3KW太阳灯;加工厂、停车场、施工点各安装一个1KW太阳灯。临时小范围施工照明,根据需要设置碘钨灯。3.2.5施工通信本工程地段在有线、无线通讯网覆盖范围内,项目部配备固定电话一部,传真机一台,手机数部,便于施工对外联络。生活、生产区设置有线广播系统,及时准确地传达到工地各处。3.2.6职工生活办公设施职工办公生活用房考虑大部分租用附近民房。工地搭设其他办公生活设施,如值班室、库房、试验室、钢木加工厂、机械停放场

22、地等。3.2.7临时生产设施工地现场布置机械停放场、修理间、值班室、钢木加工厂、拌和系统、预制厂、水泥仓库等。临时设施采用现场搭建活动房,工程竣工后拆除。3.2.8工地试验室在施工营地内设专门实验室,由公司抽调专职试验人员驻现场,并配备所需设备、器具,承担本工程中现场试验。3.2.9砼拌和本工程的砼浇筑量不大,混凝土拌和采用1个拌和站。设1台JS500型拌和机。拌和站就近设置进行砼的施工。砂浆拌和选用BL-200砂浆机进行。生料选用双胶轮车运输,熟料选用农用车运输。水泥用袋装水泥,人工上料以包计量。砼拌和用水从水库取水。水泥库及砂石料堆放场就近布置,堆场间设隔墙,以免骨料混合。第四章 临时工程

23、施工方案4.1施工导流和排水控制本工程中大坝、放水涵除险加固安排在枯水期施工,因此必须利用放水涵洞降低水库水位,在放水涵洞及大坝加固上游填筑临时施工围堰,以便大坝、放水涵洞除险加固工程施工。大洼脑水库放水涵洞进口高程89.1m,清水塘水库放水涵洞进口高程105m,根据气象资料,以及我公司施工经验,利用放水涵洞埋设PVC涵管导流,综合施工情况拟定大洼脑水库库内施工围堰顶部填筑高程为91.1m,清水塘水库库内施工围堰顶部填筑高程为107m。本次除险加固工程在枯水期施工,在2008年的11月下旬以前以放水涵洞将库区水位降至死水位以下, 待2008年11月20日开工以后进行上游施工围堰填筑。4.1.1

24、围堰的填筑、维修和拆除由于本工程中大坝、放水涵洞必须保证在旱地无水的条件下进行,为此在施工过程中,需根据施工中的实际情况,填筑施工围堰,以保持施工段旱地无水。经现场踏勘,由于施工期可能遇到雨水期,故上下游围堰应满足挡水、防渗的要求,迎水面采用草包装土压实堆砌成1:2的斜坡。可利用开挖及拆除的土石方填筑土围堰并夯实。工程施工完毕后,将围堰拆除清理,达到质检验收要求。 施工围堰设在工程区以外处,围堰根据施工中的设防水位、波浪壅水和安全超高计算填筑高程。另外,在工程实施过程中要密切注意对围堰的观察,特别是下雨后,查看围堰是否有裂隙或被雨水充涮,如果有上述情况发生,应及时维修,确保围堰的安全。4.1.

25、2取土区排水取土区由业主划定,考虑冬季施工天气对此的影响,施工时利用清基土方沿取土区外边线筑低标准临时围堰,开挖截水明沟,沟深1.5m,沟底宽1.52m,边坡根据实际情况而定,该沟同时也做为集水干沟,另外在取土区内布置纵横方向的沥水沟, 沥水沟与截水明沟相通。选用离心泵作为排水机械。4.1.3填筑区排水填筑区排水不仅要考虑填筑区本身排水,而且还要做好填筑区内施工期的排水系统4.1.4基坑经常性排水本工程中基坑经常性排水指放水涵洞施工作业区基坑排水工作,施工时在基坑外侧设置截水沟,与排水系统相结合,拦截地面水,不让其流入基坑内。在基坑坡脚处设明沟汇集坡面渗水及雨水,在沟的两端设置集水井,每个集水

26、井内均放一台水泵,当集水井内的水位达到一定深度时,用水泵及时将积水排除出工作面。施工期间安排专人进行排水,昼夜值班,配备足够的排水设施,并保证其正常运行。4.1.5施工期地下水观测在施工期间要密切观测地下水位的变化情况,如发现地下水位有异常情况,及时与监理和业主联系,确定降水方案。4.2临时房屋及仓库因本工程的项目部及职工住房租用附近民房,故临时房屋只作为值班工棚、工地试验室、钢筋及木工加工车间、堆放材料的仓库。这些临时房屋搭建活动房。等工程结束时,拆除这些临时房屋,并将地面恢复至原先的状态。4.3施工度汛安全保障措施本工程施工对可能出现的汛情应作充分的准备,确保万无一失。1、施工围堰严格按设

27、计标准及断面施工,压实度符合设计要求。2、围堰填筑后施工期间,应安排专人对围堰进行定期维护和不定期检查,发现问题及时处理,以确保围堰施工期间运行安全。3、若在施工期间,水情出现异常情况,可采取紧急措施提前进行加固,如:增加堰宽及堰高、打桩防护、抛块石防冲等。4、做好组织工作和思想发动工作,选调部分骨干组成防汛突击队,学习防汛技术及有关政策;同时做好经常性汛情预报的掌握,一有汛情,突击队可招之即来,来之能战,战之能胜。5、做好防汛准备工作,备足防汛物资。施工期若出现较大降雨,加强施工导流,排水设备全部开足马力,及时排除各工作面的积水。6、施工期安排专人巡查,尽早发现隐患,采取有效措施,及时处理。

28、第五章 永久工程施工方案5.1施工测量1、开工前,工程技术人员要充分熟悉图纸,了解地形地貌,认真执行施工测量有关规范,现场配备经纬仪、水准仪、塔尺、长钢尺、钢卷尺等。测量工具要经常保养、校核,杜绝人为或仪器本身原因而产生的误差和错误。2、主体工程施工前由现场专职测量人员根据监理工程师提供的基准点、基准线和水准点及其基本资料和数据,与监理人员共同校核其基准点(线)的测量精度,并按国家测绘标准和本工程施工精度要求,引至现场并设置场区的永久性控制坐标桩和水平基桩,建立工程测量控制网。3、施工前根据施工图纸和现场测量控制网,其精度按GN5002693、GB/T50288-96等规范要求进行定位测量。重

29、点控制护坡坡度及标高、边线、转折点的具体位置。4、对于所有永久性标桩(包括中线桩、转角桩、水准基点、三角网点的控制点)以及放样和核检工程所必须的标桩均设置防护栏杆加以保护。如有标桩发生损坏或位移,应根据监理工程师的指示,重新恢复,所有标桩必须定期复核,以确保其精度。5、测量工作由具有专业知识且经验丰富的技术人员操作,并配有符合精度要求的测量仪器,在合同执行期内,提供所需的辅助测量人员,每项测量工作完成后未经监理工程师审核,不得擅自动工。6、开工前应对监理工程师提供测量基本控制点,基线各水准点进行复核,如果有异议应在得到数据后3天内以书面形式,提交监理机构,共同进行核实;核实后的数据由监理机构重

30、新以书面的形式提供。7、根据监理工程师提供的水准点进行引测高程,在整个标段每50m埋设一根高程桩,测出其桩顶高程点,并标于其上,导线或回路校核误差不大于SL52-93水利水电工程测量规范的要求,进行建立高程控制网,以便于工程施工时使用。临时高程点布设根据施工图纸及监理工程师提供的施工控制点,与监理工程师共同校测沿途分布临时高程点。测量由经验丰富的技术人员操作,每测站点到两侧测点距离大致相等,并测一闭合,直至闭合差在允许的范围内。临时高程点采用钢筋砼柱,并随时校核,以防走位和变动。平面控制测量平面控制测量,均应由等级控制点进行精确测定。平面控制点应选在通视良好、交通方便、地基稳定且能长期保存的地

31、方。位于主体工程附近的各等级控制点和主轴线标志点,应埋设具有强制归心装置的砼观测墩,其他部位埋设暗标或永久标志。断面测量工程开工前应进行原断面测量,依据实测断面报监理工程师,并附完整的测量原始记录手册、断面图及工程计量成果表;断面测量间距以正确反映实际工程量为原则,最大间距不大于50m,地形变化处加测断面;测量仪器设备使用普通水准仪测高程,钢尺或测量距仪测距。5.2大坝加固工程施工大洼脑水库(施工标)大洼脑水库枢纽工程由大坝、溢洪道(左侧)、放水涵(右侧)组成。(1)大坝:大坝为粘土心墙坝,坝顶长度120m,坝顶高程99m,最大坝高20m,坝顶宽度3.7m。大坝上游坝坡1:1.3,下游坝坡1:

32、1.5。大坝采取粘土心墙防渗,心墙有截水槽。(2)溢洪道:溢洪道位于左坝端,沿左岸山坡开挖而成,为开敞式宽顶堰接陡坡跌水。溢洪道座落在部分岩基上,进口控制段底高程94.70m,底宽6.0m。(3)放水涵洞:放水涵在大坝的右侧,长54m,断面尺寸0.6 m*0.8m。放水涵进口高程81.0m,设计为浆砌石方涵,由斜拉式闸门控制。清水塘水库(施工标)清水塘水库枢纽工程由大坝、溢洪道(右侧)、放水涵(左侧)组成。(1)大坝:大坝为粘土心墙坝,坝顶长度75m,坝顶高程117m,最大坝高14.5m,坝顶宽度4.0m,坝顶内侧修建了干砌石防浪墙,墙顶高程117.6m。大坝上游坝坡1:2.5,下游坝坡在11

33、0.88m高程处设有宽8m的平台,平台以上坝坡1:2.5,平台以下坝坡为块石护坡。大坝采取粘土心墙防渗,心墙有截水槽,槽底宽7.5m。(2)溢洪道:溢洪道位于右坝端,沿右岸山坡开挖而成,为开敞式宽顶堰接陡坡跌水。溢洪道座落在岩基上,进口控制段底高程114m,底宽10m。溢洪道上有两孔浆砌块石拱桥。(3)放水涵洞:放水涵在大坝的左侧,长64m,断面尺寸0.45m*0.5m。放水涵进口高程105m,原设计为浆砌石方涵,由斜拉式闸门控制。5.2.1土方明挖工程施工本工程的土方开挖机械设备选用1m3挖掘机配合74KW推土机和5T自卸汽车进行,其开挖工作内容包括:准备工作、场地清理、施工期排水、边坡观测

34、、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作。1、场地清理场地清理包括植被清理和表土清挖。其范围包括永久和临时工程、料场等施工用地需要清理的全部区域的地表。1、承包人应按设计文件要求进行堤基清理,清基范围包括堤身、戗台、铺盖、压载的基面,其边界应在设计基面边线外3050cm。坝基表层的淤泥、腐殖土、泥炭土等不合格土和草皮、杂填土等杂物必须清除。清基深度一般为1020cm,局部树根清基深度为5080cm。2、承包人应按设计文件要求在清基后进行平整压实,并将坝基范围内坝基开挖线以下的树根、垃圾、故河道、坑塘、房基、洞穴以及地勘遗留的坑、槽、孔、穴全部

35、清除,并按施工图纸和监理机构的指示回填密实。回填中要做好排水工作,保持干场作业。3、主体工程施工场地的植被清理,须予挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。4、清基应注意保护清理区域附近的天然植被,因施工不当造成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响。5、场地清理范围内的成材或清理获得具有商业价值的材料应归业主所有,并按监理工程师指示,将其运到指定地点堆放。6、凡属无价值可燃物,应尽快将其焚毁。在焚毁期间,必须采取必要的防火措施,以保证安全,并考虑环境保护的需要。场地清理中发现的文物古迹,应及时通知有关部门。7、对于地质条件较复杂的坝基

36、,如冻结坝基、软弱坝基(包括软粘土、淤泥、泥炭土等)、透水坝基、多层坝基及岩石坝基等,承包人应按相关要求进行防渗处理,并应通过现场试验取得有关技术参数。8、坝基清理和坝基处理属隐蔽工程,应由监理机构按规定及时组织验收。堤基中布置有观测设备时,承包人应在观测设备安装后提交监理机构验收。上述验收合格后,才能开始堤身填筑。2、土方开挖1、根据设计图纸,开挖前,应按图纸要求,分段设置标高控制桩,并按图纸所示开挖线做好定位放线工作。放样测量必须按监理人提供的平面控制点和高程式控制点进行。定线放样必须采用符合精度要求的仪器。2、土方开挖前,应详细了解工程地质结构、地形地貌和水文地质情况,对可能引起滑坡和崩

37、体部位应制定详细的预防性保护措施。3、土方开挖前,应先对场地的土方进行挖填平衡调配减少二次倒运土方量,尽量缩短运距,经计算后,先将开挖的多余土方运出场,后期开挖的土方运至现场堆土区,用于回填。开挖必须严格按照设计断面及高程要求进行。4、本标段机械土方开挖采用1m3履带式反铲挖掘机挖土。开挖的土方运往监理工程师指定的地点堆放,不得随意堆放。反铲挖掘机的工作过程为:挖土旋转卸料复位。挖土方法采用后退法。5、土方开挖方法采用从上至下分层分段依次进行,严禁自下而上或采取倒悬方法开挖,施工中随时作成一定的坡势,以利排水,开挖过程中保证边坡稳定和施工排水工作。6、土方明挖过程中,如出现裂缝和滑动迹象时,承

38、包人应立即暂停施工和采取应急抢救措施,并通知监理人。7、基坑开挖断面应满足设计、施工和基坑边坡稳定性的要求。开挖前应降低地下水位,使其低于开挖面0.5m。基坑开挖宜分层分段进行,逐层设置排水沟,层层下挖:根据土质、气候和施工工具等情况,基坑底部应留有一定的保护层,等基础施工前再分块依次人工挖除。在00C以下施工,基础保护层挖除后,应立即采取可靠防冻措施。8、在土方开挖过程中,应做好临时性地面排水,包括按监理人要求保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。9、采取的临时排水措施,应注意保护已开挖的永久坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。10

39、、对位于地下水位以下的土方进行开挖时,可根据开挖区的工程地质条件采用降低地下水位的措施。承包人应按施工图纸的要求和有关技术规范的规定,编制降低开挖区地下水位的施工措施,报送监理人批准后实施。其施工技术措施的内容包括:排水孔、井布置,抽排水设备以及土方开挖措施等。11、使用机械开挖土方时,实际施工的边坡坡度应适当留有修坡余量,再用人工修整,应满足施工图纸要求的坡度和平整度。12、在开挖边坡上遇有地下水渗流时,承包人应在边坡修整和加固前,采取有效的疏导和保护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面各加固工作台应在雨季前按施工图纸要求完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解

40、冻后进行。5.2.2填筑一般要求1、在土方填筑前,必须清理地基,将树根、杂物等全面清除;填筑面清基按设计要求进行。2、对地质钻探孔应逐一检查,进行处理。3、土方填筑必须在基础处理、隐蔽工程和基坑清理等验收合格后才能进行。验收合格后的填筑面应及时填筑,以防造成破坏。4、根据单体工程填筑部位的不同,采用不同的压实方法,确保填筑土方达到设计要求。填筑应采用机械压实,土料压实度均应不小于0.96。5、土方填筑应采用接近最优含水量的土料,在料场严格控制上坝土料的含水量。当料场土料或利用方土料含水量超出最优含水量范围时,需根据土料开挖方式、装运卸流程以及气象等条件对土料含水量进行调整,调整方法采用翻晒或加

41、水等,使其含水量满足要求后,再进行填筑。6、分段填筑时,各段土层之间应设立标志,以防漏压、欠压和过压,上、下层分段位置应错开。7、严格控制铺土厚度及土块粒径。人工夯实每层不超过20cm,土块粒径不大于5cm;机械压实每层不超过30cm,土块粒径不大于8cm;每层压实后需经监理工程师验收合格后方可铺筑上层土料。8、由于气候、施工等原因停工的填筑工作面需加以保护,复工时必须仔细清理,经监理工程师验收合格后,方准填土,并做记录备查。9、如填土出现“弹簧”、层间光面、层间中空,松土层或剪力破坏现象时,应根据情况认真处理,并经监理工程师检验合格后,方可进行下一道工序。10、雨前碾压应注意保持填筑面平整,

42、以防雨水下渗和避免积水。下雨后不允许践踏填筑面,雨后填筑面需晾晒或加以处理,并经监理工程师检验合格后,方可继续施工。11、负温下施工,压实土料的温度必须在-1.0以上,但在风速大于10m/s时应停止施工。12、填土中严禁有冰雪或冻土块。如因冰雪停工,复工前需将表面积雪清理干净,并经监理工程师检验合格后,方可继续施工。13、土方填筑时,无论采用人工夯实还是机械碾压,必须符合碾压式土石坝施工规范(DL/T5129-2001)中的有关要求。5.2.3反滤料填筑施工1、反滤料可由天然砂砾料中筛选而得,亦可用开采的石料人工轧制而成。加工后的成品料应符合施工图纸和技术条款的规定。2、经加工的各种反滤料的颗

43、粒级配,应符合施工图纸的要求,针片状含量应小于5%,含泥量小于1%,不均匀系数小于8%。3、加工好的反滤料应分类堆放,不得混杂,并应防止分离。4、反滤料填筑应严格按照施工详图中所示的层次、级配、厚度和范围进行。5、在铺筑反滤料的第一层时,地基面应平整,若有的部位需要填平时,用第一层料对地基面进行填平找齐。在铺筑反滤料前应将地基水排干,不允许在水中铺筑。反滤料的各层必须分别压实,压实方法由现场实际情况而定,并报刊监理人批准。6、压实后的反滤层应妥善保护,不允许破坏。在反滤料面上施工下一工序前,应对反滤料进行,如有损坏必须做修补至合格。7、凡反滤层上部有混凝土浇筑的部位,在混凝土浇筑前需在反滤层顶

44、面铺设两层水泥袋纸,防止混凝土浇筑中水泥浆堵塞反滤层。8、预留排水孔采用预埋PVC管成孔,埋管应埋至反滤层以上达到设计要求。孔内充填粒径28cm的碎石作反滤。排水孔在施工中必须保证不被堵塞。9、在反滤层铺筑完毕,下一道工序施工前需在其上摆放跳板供人行走和进行施工活动,不允许直接在反滤层上行走或堆放其它物料。5.2.4填筑质量控制及要求1、土料自身质量不能满足设计要求,严禁其进入填筑仓面。2、分段填筑时,在分段位置防止漏压、欠压。上下层分段位置应错开。3、回填土的铺料与压实工序应连续进行,以防回填料被晒干,影响填筑质量。对表面风干的回填料层,应作洒水处理。对已经检验合格的填筑层,如间隔时间较长,

45、再在上面填筑新回填料时,应作表面刨毛或清除处理。4、下雨天不得进行土料填筑,降雨前应及时压实作业面表层松土,并采取排水措施,以免回填土受到浸泡。降雨后对其表面进行晾晒或清除淤泥,合格后方可继续填筑。5、建筑物周边回填土方应在其强度达到设计强度的情况下施工,两侧同时填土,应保持均衡上升。6、土料筑堤质量要求,严格按碾压式土石坝施工规范(DL/T5129-2001)规范执行。7、土料筑堤质量评定执行水利水电工程施工质量检验与评定标准(SL176-2007)的标准。8、施工项目经理部应建立完善的质量管理机构及健全的质量管理制度。9、按设计图纸施工,当发现料场土质有变化时,应及时报告工程监理并采取措施

46、处理。施工中应严格控制铺土厚度,加强对土料含水率的测定,确保压实度不小于设计要求。10、项目经理部的质检部门,对工程质检过程中的所有质检资料图表等应及时如实地进行填报并负责收集整理。11、发生质量事故时,施工质检负责人应及时报监理工程师共同查清原因,并提出补救措施及时处理。处理结果应有文字说明,注明事故所在点的位置,事故原因,处理措施等,并经工地监理工程师,工地负责人签字。12、对已确定的施工参数不得随意更改,如施工中需要改变压实机具时,应征得监理工程师的同意,重新做压实试验。13、每层填土及碾压均应有完整的质检记录,注明桩号,层高,碾压遍数,当每层碾压时,均应在监理工程师的指导监督下取样试验

47、,取样用取土环刀在压实层厚的下部1/3处采取,若下部1/3厚度不足环刀高度时,以环刀底面达下层面时环刀取满土样为准。5.2.5土方雨季施工措施1、雨季施工严格执行SDJ213-83,SDJ220-87,SDJ338-89规范中的有关降雨停工要求,或监理工程师的批示进行。2、提前了解天气变化情况,做好预防工作。3、分层填筑不易过长,做到“短、平、快”当天填筑土层当天压实,雨前用平碾或载重汽车快速压实表面松土,并注意表面平整留2%的排水横坡,以防积水、雨水下渗和冲刷。4、对雨水浸泡过的土翻晒到最优含水量时使用,含水量过大短时间内无法晾干的土不得使用,局部场面可用塑料雨布覆盖。另外,料场开挖区临时排水系统要保证畅通,无积水,防止雨水浸泡。5、填筑面一般略向外侧倾斜,以利排水。6、填筑过程中做好雨情预报,雨前应快速压实表层松土并保持填筑面平整,以防雨水下渗,且避免积水,雨后填筑须经晾晒及部分湿土进行清除处理并对填筑面进行复压,经自检及监理工程师复检合格后方可进行复工。7、做好填筑面保护,下雨或雨后不允许践踏工作面,禁止车辆通行。5.2.6土方低温施工措施1、负温下施工,采取铺土夯实等快速连续作业,压实时必须在-1以上,当

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
