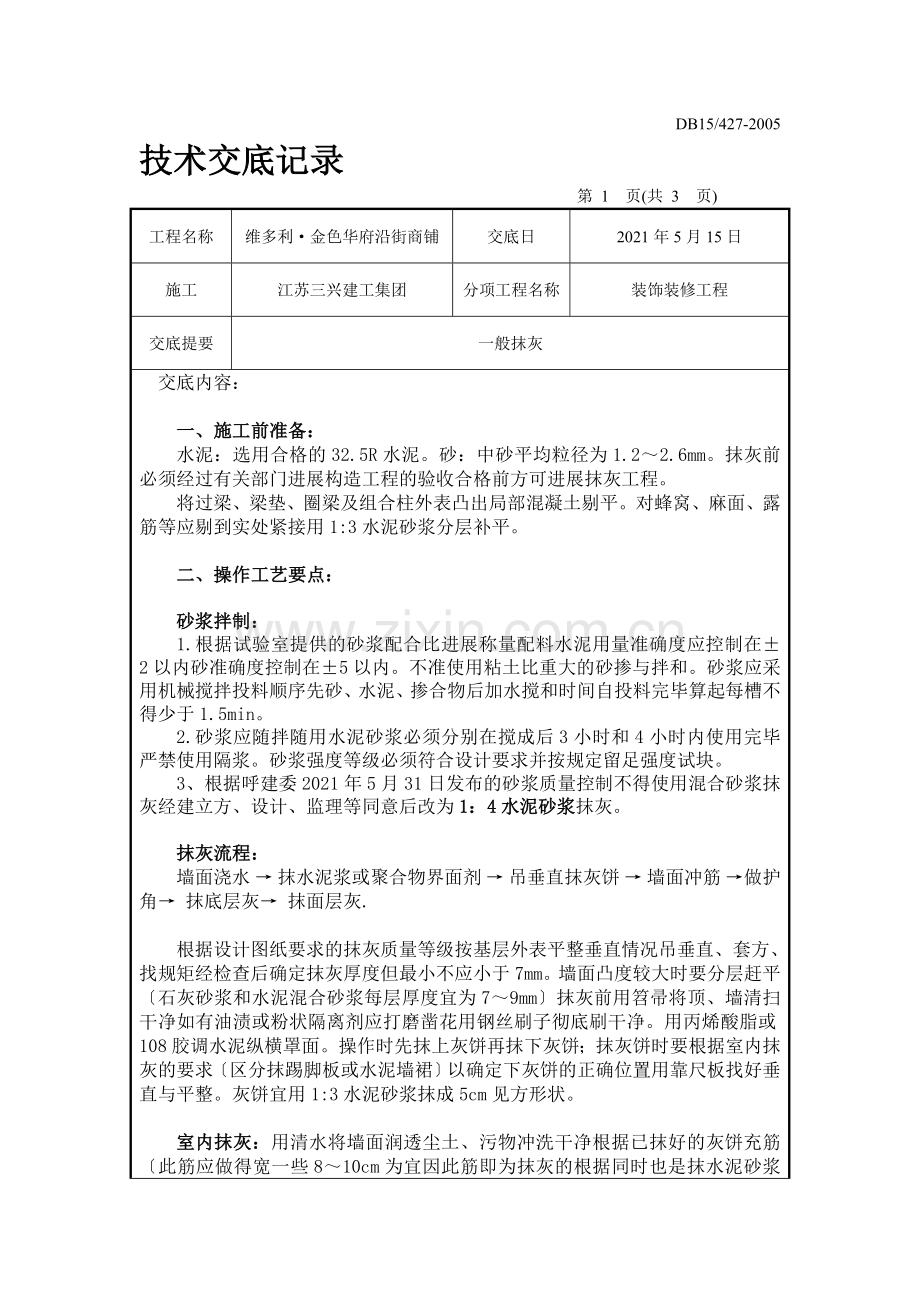

资源描述
DB15/427-2005
技术交底记录 C01-1-02-
第 1 页(共 3 页)
工程名称
维多利·金色华府沿街商铺
交底日
2021年5月15日
施工
江苏三兴建工集团
分项工程名称
装饰装修工程
交底提要
一般抹灰
交底内容:
一、施工前准备:
水泥:选用合格的32.5R水泥。砂:中砂平均粒径为1.2~2.6mm。抹灰前必须经过有关部门进展构造工程的验收合格前方可进展抹灰工程。
将过梁、梁垫、圈梁及组合柱外表凸出局部混凝土剔平。对蜂窝、麻面、露筋等应剔到实处紧接用1:3水泥砂浆分层补平。
二、操作工艺要点:
砂浆拌制:
1.根据试验室提供的砂浆配合比进展称量配料水泥用量准确度应控制在±2以内砂准确度控制在±5以内。不准使用粘土比重大的砂掺与拌和。砂浆应采用机械搅拌投料顺序先砂、水泥、掺合物后加水搅和时间自投料完毕算起每槽不得少于1.5min。
2.砂浆应随拌随用水泥砂浆必须分别在搅成后3小时和4小时内使用完毕严禁使用隔浆。砂浆强度等级必须符合设计要求并按规定留足强度试块。
3、根据呼建委2021年5月31日发布的砂浆质量控制不得使用混合砂浆抹灰经建立方、设计、监理等同意后改为1:4水泥砂浆抹灰。
抹灰流程:
墙面浇水 → 抹水泥浆或聚合物界面剂 → 吊垂直抹灰饼 → 墙面冲筋 →做护角→ 抹底层灰→ 抹面层灰.

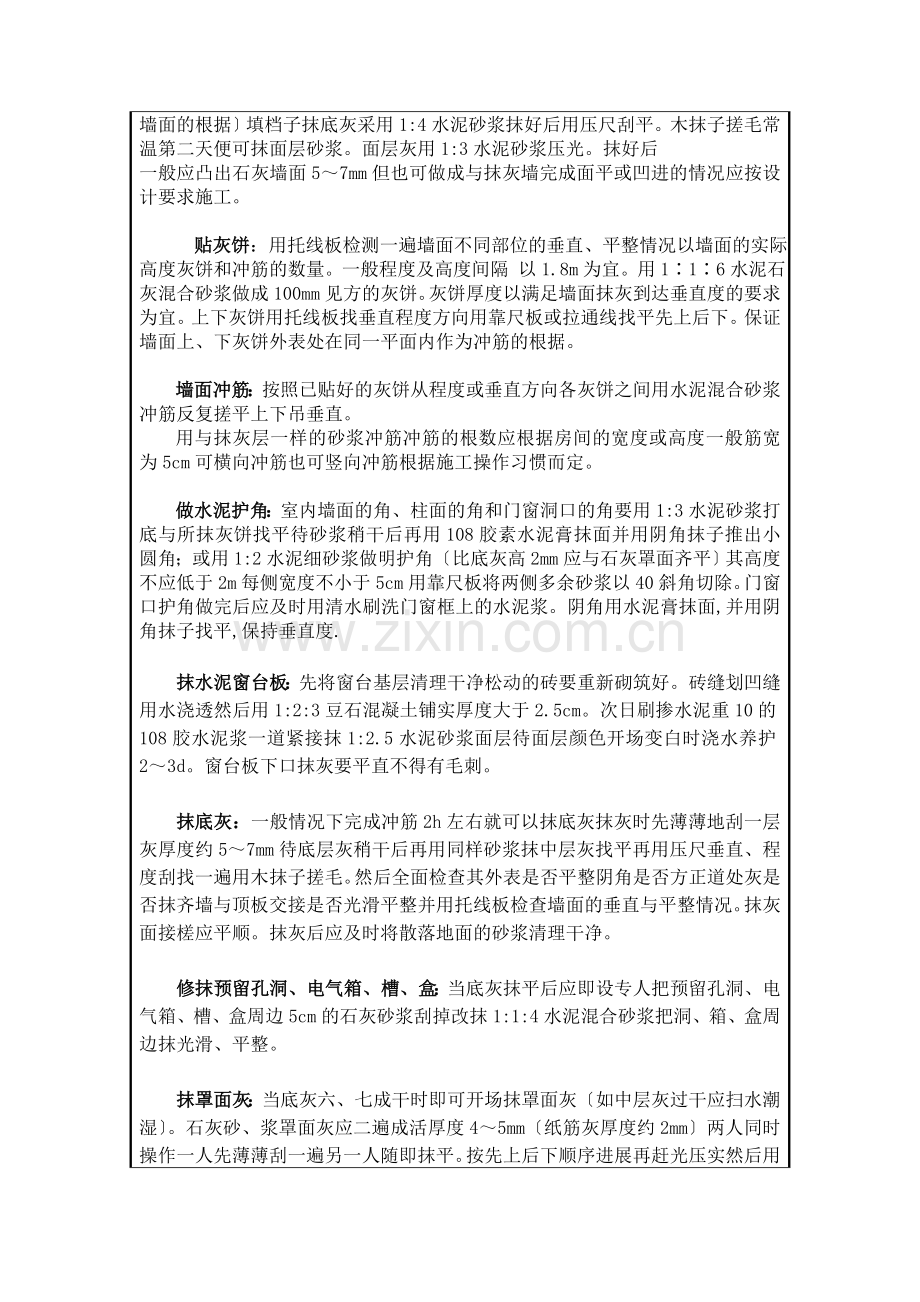

根据设计图纸要求的抹灰质量等级按基层外表平整垂直情况吊垂直、套方、找规矩经检查后确定抹灰厚度但最小不应小于7mm。墙面凸度较大时要分层赶平〔石灰砂浆和水泥混合砂浆每层厚度宜为7~9mm〕抹灰前用笤帚将顶、墙清扫干净如有油渍或粉状隔离剂应打磨凿花用钢丝刷子彻底刷干净。用丙烯酸脂或108胶调水泥纵横罩面。操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求〔区分抹踢脚板或水泥墙裙〕以确定下灰饼的正确位置用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂浆抹成5cm见方形状。
室内抹灰:用清水将墙面润透尘土、污物冲洗干净根据已抹好的灰饼充筋〔此筋应做得宽一些8~10cm为宜因此筋即为抹灰的根据同时也是抹水泥砂浆墙面的根据〕填档子抹底灰采用1:4水泥砂浆抹好后用压尺刮平。木抹子搓毛常温第二天便可抹面层砂浆。面层灰用1:3水泥砂浆压光。抹好后
一般应凸出石灰墙面5~7mm但也可做成与抹灰墙完成面平或凹进的情况应按设计要求施工。
贴灰饼:用托线板检测一遍墙面不同部位的垂直、平整情况以墙面的实际高度灰饼和冲筋的数量。一般程度及高度间隔 以1.8m为宜。用1∶1∶6水泥石灰混合砂浆做成100mm见方的灰饼。灰饼厚度以满足墙面抹灰到达垂直度的要求为宜。上下灰饼用托线板找垂直程度方向用靠尺板或拉通线找平先上后下。保证墙面上、下灰饼外表处在同一平面内作为冲筋的根据。
墙面冲筋:按照已贴好的灰饼从程度或垂直方向各灰饼之间用水泥混合砂浆冲筋反复搓平上下吊垂直。
用与抹灰层一样的砂浆冲筋冲筋的根数应根据房间的宽度或高度一般筋宽为5cm可横向冲筋也可竖向冲筋根据施工操作习惯而定。
做水泥护角:室内墙面的角、柱面的角和门窗洞口的角要用1:3水泥砂浆打底与所抹灰饼找平待砂浆稍干后再用108胶素水泥膏抹面并用阴角抹子推出小圆角;或用1:2水泥细砂浆做明护角〔比底灰高2mm应与石灰罩面齐平〕其高度不应低于2m每侧宽度不小于5cm用靠尺板将两侧多余砂浆以40斜角切除。门窗口护角做完后应及时用清水刷洗门窗框上的水泥浆。阴角用水泥膏抹面,并用阴角抹子找平,保持垂直度.
抹水泥窗台板:先将窗台基层清理干净松动的砖要重新砌筑好。砖缝划凹缝用水浇透然后用1:2:3豆石混凝土铺实厚度大于2.5cm。次日刷掺水泥重10的108胶水泥浆一道紧接抹1:2.5水泥砂浆面层待面层颜色开场变白时浇水养护2~3d。窗台板下口抹灰要平直不得有毛刺。
抹底灰:一般情况下完成冲筋2h左右就可以抹底灰抹灰时先薄薄地刮一层灰厚度约5~7mm待底层灰稍干后再用同样砂浆抹中层灰找平再用压尺垂直、程度刮找一遍用木抹子搓毛。然后全面检查其外表是否平整阴角是否方正道处灰是否抹齐墙与顶板交接是否光滑平整并用托线板检查墙面的垂直与平整情况。抹灰面接槎应平顺。抹灰后应及时将散落地面的砂浆清理干净。
修抹预留孔洞、电气箱、槽、盒:当底灰抹平后应即设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉改抹1:1:4水泥混合砂浆把洞、箱、盒周边抹光滑、平整。
抹罩面灰:当底灰六、七成干时即可开场抹罩面灰〔如中层灰过干应扫水潮湿〕。石灰砂、浆罩面灰应二遍成活厚度4~5mm〔纸筋灰厚度约2mm〕两人同时操作一人先薄薄刮一遍另一人随即抹平。按先上后下顺序进展再赶光压实然后用铁抹子压一遍最后用塑料抹子压光。
不同抹灰墙面交界处、电箱表反面:所有砼梁、板与砌体交接部位必须按标准加钉玻纤网条布,以防墙体开裂阴角加玻纤条布待监理检查合格前方可施工.
门洞、窗口抹灰:所有的门洞、窗口统一抹灰尺寸为每边抹20厚〔即假如原门洞尺寸是100的抹灰后是96〕。
厨房、卫生间:为了配合好设备安装施工厨房、卫生间先抹灰完再抹其它部位。
一般抹面允许偏向及检验
项次
工程
允许偏向〔mm〕
检验
普通抹灰
高级抹灰
1
立面垂直度
4
3
用2m垂直检测尺检查
2
外表平整度
4
3
用2m靠尺和塞尺检查
3
阴角方正
4
3
用直线检测尺检查
4
墙裙、勒脚上口直线度
4
3
拉5m线;≤5m,用钢直量检查
5
分格条〔缝〕直线度
4
3
拉5m线;≤5m,用钢直量检查
注: 1.普通抹灰本表第四项阴角方正可不检查。
2.顶棚抹灰本表第二项外表平整可不检查但应平顺。
审核人
交底人
承受交底人
内质检软件登记:70516034
展开阅读全文
