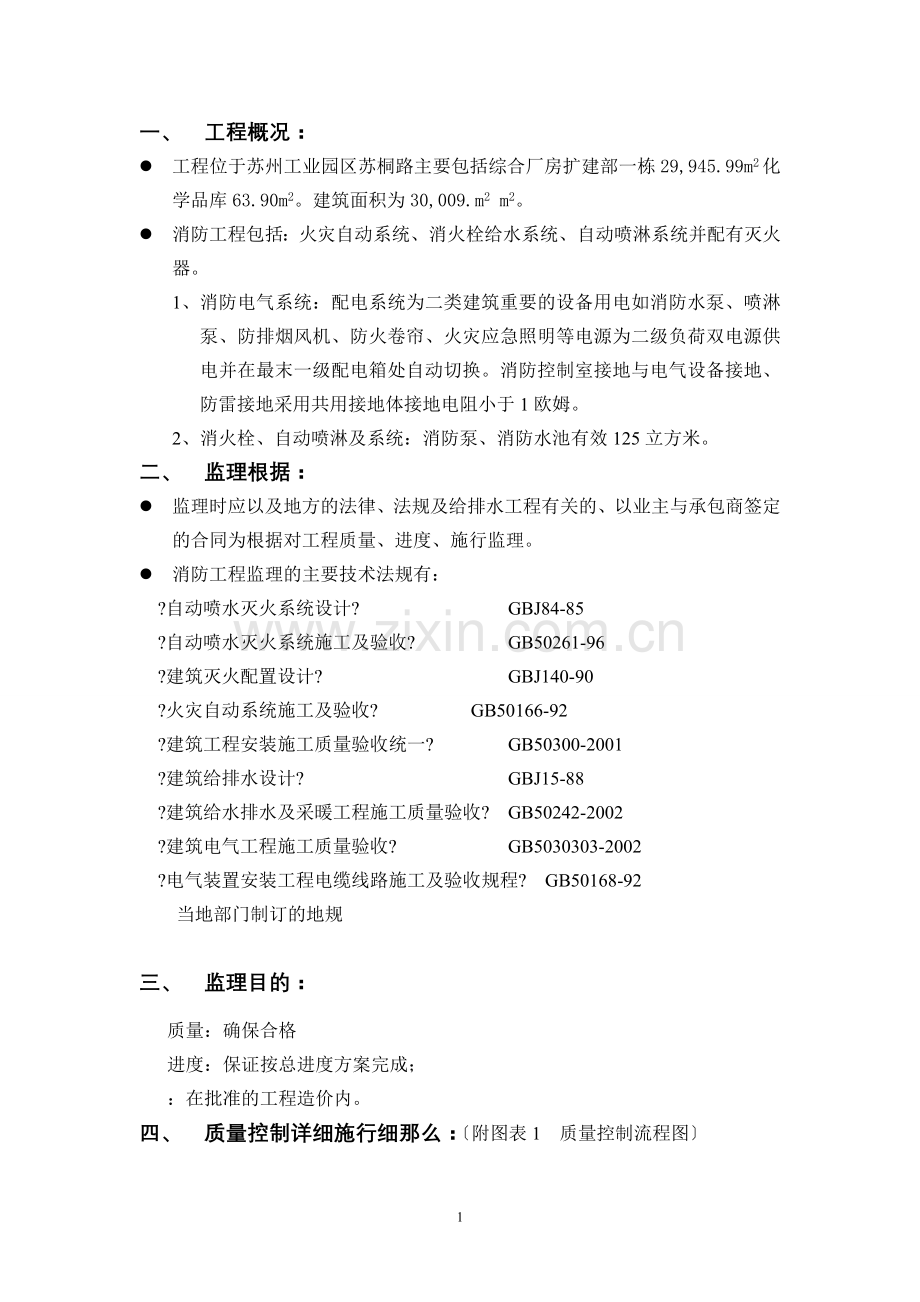

一、 工程概况:
l 工程位于苏州工业园区苏桐路主要包括综合厂房扩建部一栋29,945.99m2化学品库63.90m2。建筑面积为30,009.m2 m2。
l 消防工程包括:火灾自动系统、消火栓给水系统、自动喷淋系统并配有灭火器。
1、 消防电气系统:配电系统为二类建筑重要的设备用电如消防水泵、喷淋泵、防排烟风机、防火卷帘、火灾应急照明等电源为二级负荷双电源供电并在最末一级配电箱处自动切换。消防控制室接地与电气设备接地、防雷接地采用共用接地体接地电阻小于1欧姆。
2、 消火栓、自动喷淋及系统:消防泵、消防水池有效125立方米。
二、 监理根据:
l 监理时应以及地方的法律、法规及给排水工程有关的、以业主与承包商签定的合同为根据对工程质量、进度、施行监理。
l 消防工程监理的主要技术法规有:
?自动喷水灭火系统设计? GBJ84-85
?自动喷水灭火系统施工及验收? GB50261-96
?建筑灭火配置设计? GBJ140-90
?火灾自动系统施工及验收? GB50166-92
?建筑工程安装施工质量验收统一? GB50300-2001
?建筑给排水设计? GBJ15-88
?建筑给水排水及采暖工程施工质量验收? GB50242-2002
?建筑电气工程施工质量验收? GB5030303-2002
?电气装置安装工程电缆线路施工及验收规程? GB50168-92
当地部门制订的地规
三、 监理目的:
质量:确保合格
进度:保证按总进度方案完成;
:在批准的工程造价内。
四、 质量控制详细施行细那么:〔附图表1 质量控制流程图〕
l 安装工程施工的资格审查
1. 消防工程〔含火灾系统〕施工必须持有建立部门颁发的施工资质等级证书和消防颁发的消防工程答应证;
2. 工程技术负责人应由具有助理工程师以上职称的人员担任并经考核合格。建筑电气安装工人应持上岗证电气工长〔施工员〕应持有建立部门颁发的岗位证书安装电工电焊工应持有颁发的特种作业人员操作证。有电工合格证的专业技术人员不应少于施工总人数的50必须持上岗证。
l 消防安装工程中所用的材料与设备的认定
按“材料、设备签认程序〞 〔附图表2〕 进展原材料、设备采购的质量控制
1〕材料类
①主要包括:镀锌钢、卡箍、各阀门类、水流器、喷头、消防箱、电线、电线导线槽、桥架、感温感烟器、消防对讲 、消防播送、应急灯具等。
②材料报验 工程上所用的主要电气材料施工应填写“材料、设备进场使用报验单〞并附:
a.材料;
b.出厂合格证;
c.材质证明〔检验〕
③证明材料
a、电缆、电线类
(a)消费厂家的企业执照〔消费答应证〕
(b)电工认证合格证〔中国电工认证会〕
(c)材质;检验〞(电控配电设备质量监视检验中心)
b、钢、电线导线槽类
钢的材质证明〔消费厂家的质量证明〕
c、水流器、消防箱、感温感烟器、应急灯具等
a)消防签发的消费答应证〔消防质量认可证〕
b)外需有本消防签发的进境答应证
c)消防电子质量监视检验中心作出的“检验〞
2〕设备类
①主要设备包括:消防主机、防排烟风机、水泵、电气控制柜〔箱〕等。
②证明材料
〔a〕必须有完好的安装使用说明书。
〔b〕外进境必须附有两部认可的定点厂的证书复印件。
〔c〕进口的电气必须经商检检定合格。
3〕施工中采用的设备、器件及材料必须符合现行技术的规定并有合格证书〔消费厂家名称、名称、型规格、消费日、、检验员等项〕设备应有铭牌。
l 工程报验
按“隐蔽工程、分部项工程签认程序〞〔 附图表3 〕 进展隐蔽工程的质量控制
工程施工技术资料必须的反映工程的实际情况保证完好、准确并由各及施工技术负责人审核。
l 分项验收
以下系统在作系统调试后应进展分项验收并作好“报验〞与“认可〞手续。
① 自动喷淋系统
② 消火栓系统〔附消火栓试射试验消防泵联运
③ 火灾系统
④ 消防供水稳压系统〔附动力试运行记录〕.
l 监理措施
1〕旁站和巡视监理 监理工程师应用全部或大部时间在施工现场,对施工的各项活动进展跟踪监理。监理工程师实行旁站和巡视主要检查施工中所用材料与以批准的材料是否相符施工是否按照设计图纸要求和技术中的工艺进展施工施工本身的质量控制人员在现场的作用如何。一旦发现问题就可以及时指施工进展纠正杜绝和减少质量缺陷的发生。保证工程质量。对一般部位进展施工过程中的巡视巡视要求所用原材料设备是否合格施工人员是否按设计图纸和要求进展施工。
2〕测量 工程中的测量贯穿施工监理的全过程对有关工程的几何尺寸、标高进展实测实量及时发现问题及时指施工进展纠正。
3〕试验 对任何工程或工程中的任何部的质量评价以判断是否到达唯一的根据就是试验不能单靠经历、目测、感觉判断工程质量。另对有关材料如防火电缆、电线等要随时抽样做送检试验不能靠目测施工要提供条件。
4〕严格执行监理程序 自身要建立一套完好的监理程序主要包括:质量监理程序、工程变更程序、计量支付程序、延索赔程序等。
5〕指性 采用指性对施工的施工质量进展理施工要严格履行和坚持监理工程师对任何事项发出的。如监理工程师在发现施工过程中有质量缺陷就应以质量单等指性要求施工停工、修补或整改。
五、 进度控制详细施行细那么:
l 施工阶段进度控制工作细那么是针对详细的施工工程编制的是施工阶段监理人员施行进度控制的一个指导性其内容包括:
3. 施工阶段进度目的分解图;
4. 施工阶段进度控制的主要工作内容和深度;
5. 人员的详细分工;
6. 与进度控制有关的各项工作的时间安排总的工作流程;
7. 进度控制所采取的详细措施〔包括进度检查日、搜集数据方式、进度报表形式、统计分析等〕;
8. 进度控制的;
9. 进度目的实现的可能性及风险分析;
10. 尚待解决的有关问题。
l 严格审核总承包编制的施工组织设计总进度方案编制网络方案详细内容有:
1. 工程的划分是否合理有无重项和漏项;
2. 进度在总的时间安排上是否符合合同中规定的工要求或是否与工程总进度方案中施工进度分目的的要求一致;
3. 施工顺序的安排是否符合逻辑是否满足分投产的要求以及是否符合施工顺序的要求;
4. 全场性材料物资供给的平衡性是否满足要求;
5. 劳动力、材料、积聚设备供给方案是否可以确保施工总进度方案的实现;
6. 施工组织总设计的合理性、全面性和可行性如何。
l 对总包提交的施工进度方案进展审核后要把假设干互相关系的处于同一层次或不同层次的施工进度方案综合成一个多阶群体的施工总进度方案以利于进展总体控制。
l 要求总包以施工方案为根底编制年度工程方案安排年度工程额单项工程的工程、形象进度和所需各种资源作好综合平衡此外还需审核月度和季度方案作为施工近执行的指性方案以保证施工总进度的施行。
l 严格进展进度检查。为了理解施工进度情况防止承包谎报工作量的情况监理工程师需进展必要的现场跟踪检查以检查现场工作量的实际完成情况为进度分析提供可靠的数据资料。
l 对搜集的进度数据进展整理和统计并将方案与实际进展比拟从现是否出现进度偏向。
l 分析进度偏向将带来的影响并进展进度从而提出可行的修改措施。
l 根据实际施工进度及时修改和调整验收阶段方案及监理工作方案以保证下一阶段的顺利开展。
l 协调各施工之间的关系使他们互相配合、互相支持、搞好衔接。
l 利用工程付款签证权催促施工按方案完成任务。
六、 控制详细施行细那么:
l 事前控制:
1. 熟悉设计图纸、设计要求、标底标书分析合同价构成因素详细分析中标者的标书和报价明确工程费用最易打破的部和环节从而明确控制的重点;
2. 工程风险及可能发生索赔的因制定防范性对策减少向业主索赔的情况发生;
3. 按合同规定的条件如提交施工现场使工程能如开工、正常施工、连续施工不要违约造成索赔条件;
4. 按合同要求如、如质、如量地供给由业主负责的材料、设备到现场不要违约造成索赔条件;
5. 按合同要求即使提供设计图纸等技术资料不要违约造成索赔条件。
l 事中控制:
1. 按合同规定即使答复施工提出的问题及配合要求不要造成对方违约及索赔的条件;
2. 施工中主动搞好设计、材料、设备、土建、安装及其他外部协调、配合不要造成对方索赔的条件;
3. 工程变更、设计修改要慎重事前应进展技术经济合理性预分析;
4. 严格经费签证。凡涉及费用支出的停窝工签证、使用机械签证、材料代用、材料调价等的签证工程总监理工程师最后核签前方才有效;
5. 按合同规定及时对已完工程计量、验收不要造成未经监理验收认可就成认其完成数量的被动场面;
6. 按合同规定及时向施工支付进度款不要造成违约被处以罚款的条件;
7. 完善价格信息制度及时掌握调价的范围和幅度;
8. 检查、监视施工执行合同情况使其全面履约;
9. 定向总监、业主工程动态情况;
10. 定、不定地进展工程费用超支分析提出控制工程费用打破的方案和措施。
l 事后控制:
1. 审核施工提交的工程结算书严格审核各种不合理因素;
2. 公正地处理施工提出的索赔。
附图表1 质量控制流程图
填写开工、施工组织设计、材料设备报验单
总包
不同意
审核〔开工〕
同意
开工
申报分部工程施工方案
施工
审核施工方案、材料等
监理工程师
样板工程施工
检验验收
监理、质监人员
返工
不同意
同意
隐蔽验收工程及分项工程自检合格
施工
填报隐蔽工程及分项工程报验单
施工
现场检查
监理、质监人员
资料检查
监理、质监人员
返工
合格 不合格
签证质量验收单
监理、质监人员
分部、分项工程开工验收
监理、质监、设计、建立等部门
附图表2 材料、设备签认程序
施工填报“材料、设备进场使用报验单〞
监理工程师
对需复试合格的材料、设备抽样送检
监理工程师现场检查材料、设备质量
检查材料、设备的质保资料是否齐全
签认材料、设备的质量
同意:
签认“材料、设备进场使用报验单〞
不同意:
签署“材料、设备进场使用报验单〞
材料设备在指定的工程部位使用
不合格的材料设备退场
附图表3 隐蔽工程、分部项工程签认程序
施工
不能进展下道工序施工 可以进展下道工序施工
质量保证资料齐全、合格
分部、分项工程质量评定完成自评合格
隐蔽、分部、分项验收记录签认完成
施工填“工序质量报验单〞报监理
监理工程师
检查分部项工程质量是否合格
检查隐蔽工程及分部、分项工程是否完成
检查质量保证资料是否齐全是否符合要求
合格:
签认“工序质量报验单〞
不合格:
签发“不合格工程〞
四川华凯工程工程理
AMD监理工程部
2010年11月1日
