收藏 分销(赏)

毛石基础砌筑施工技术交底记录.doc

上传人:綻放 文档编号:10452996 上传时间:2025-05-28 格式:DOC 页数:2 大小:24.50KB
下载 相关 举报
毛石基础砌筑施工技术交底记录.doc_第1页
第1页 / 共2页
毛石基础砌筑施工技术交底记录.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

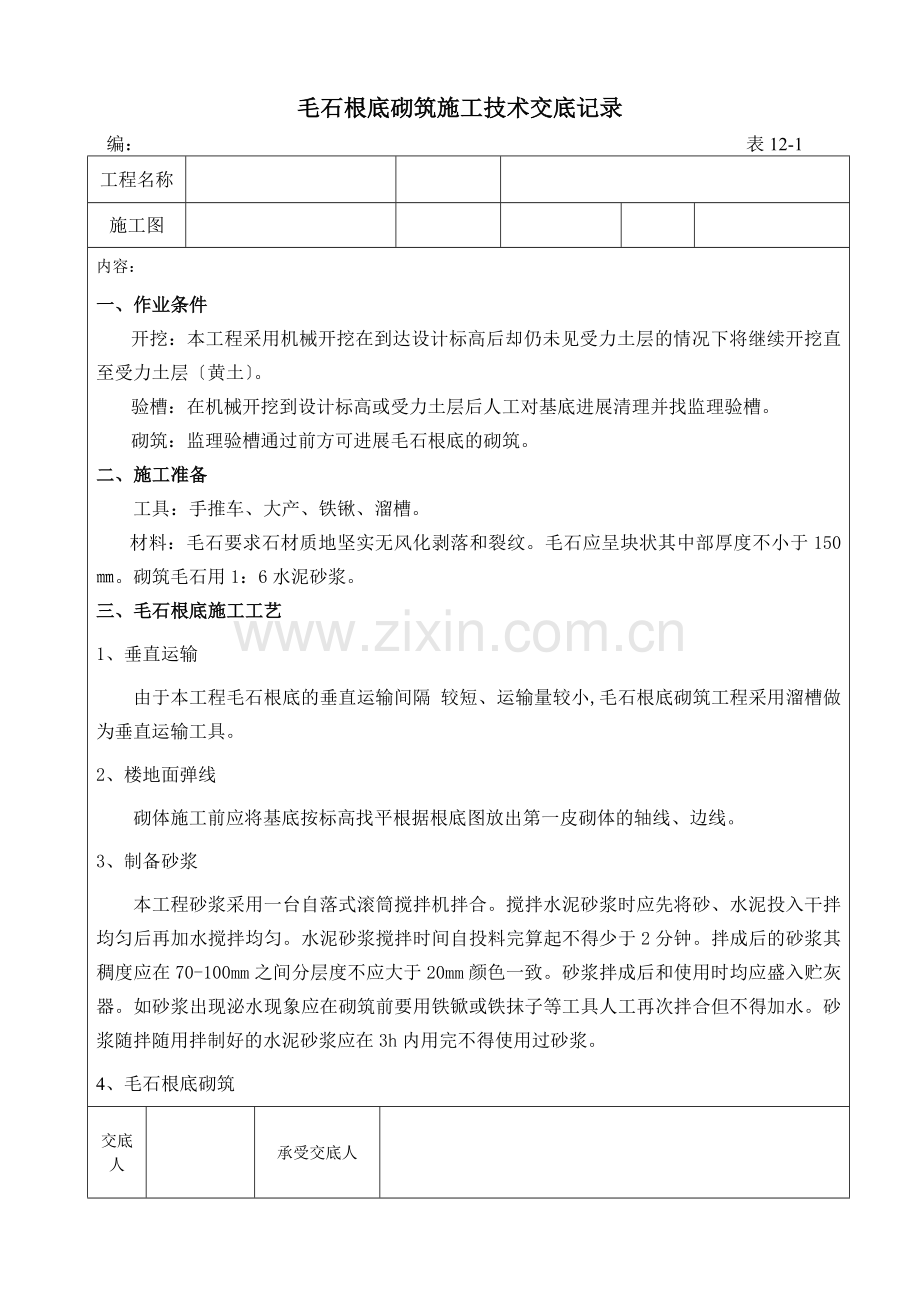

毛石根底砌筑施工技术交底记录 编: 表12-1 工程名称 施工图 内容: 一、作业条件 开挖:本工程采用机械开挖在到达设计标高后却仍未见受力土层的情况下将继续开挖直至受力土层〔黄土〕。 验槽:在机械开挖到设计标高或受力土层后人工对基底进展清理并找监理验槽。 砌筑:监理验槽通过前方可进展毛石根底的砌筑。 二、施工准备 工具:手推车、大产、铁锹、溜槽。 材料:毛石要求石材质地坚实无风化剥落和裂纹。毛石应呈块状其中部厚度不小于150㎜。砌筑毛石用1:6水泥砂浆。 三、毛石根底施工工艺 1、垂直运输 由于本工程毛石根底的垂直运输间隔 较短、运输量较小,毛石根底砌筑工程采用溜槽做为垂直运输工具。 2、楼地面弹线 砌体施工前应将基底按标高找平根据根底图放出第一皮砌体的轴线、边线。 3、制备砂浆 本工程砂浆采用一台自落式滚筒搅拌机拌合。搅拌水泥砂浆时应先将砂、水泥投入干拌均匀后再加水搅拌均匀。水泥砂浆搅拌时间自投料完算起不得少于2分钟。拌成后的砂浆其稠度应在70-100mm之间分层度不应大于20mm颜色一致。砂浆拌成后和使用时均应盛入贮灰器。如砂浆出现泌水现象应在砌筑前要用铁锨或铁抹子等工具人工再次拌合但不得加水。砂浆随拌随用拌制好的水泥砂浆应在3h内用完不得使用过砂浆。 4、毛石根底砌筑 交底人 承受交底人 毛石根底砌筑施工技术交底记录 编: 表12-1 工程名称 施工图 内容: 〔1〕、毛石根底应采用铺浆法砌筑砂浆必须饱满叠砌面的贴灰面积〔即砂浆饱满度〕应大于80 。 〔2〕、毛石根底的第一皮石块坐浆并将石块的大面向下。毛石根底的转角处、交接处应用较大的平毛石砌筑。 〔3〕、砌筑时宜分层卧砌各皮石块间应利用毛石自然形状经敲打修整使能与先砌毛石根本吻合、搭起严毛石应上下错缝内外搭砌不得采用外面侧立毛石中间填心的砌筑中间不得有铲口石〔尖石侧倾斜向外的石头〕、斧刃石〔尖石向下的石头〕和过桥石〔仅两端搭砌的石头〕 〔4〕、毛石砌体的灰缝厚度宜为20~30㎜石块间不得有互相接触现象。石块间较大的空隙应先填塞砂浆后用碎石快嵌实不得采用先摆碎石块后塞砂浆或干塞碎石的。 〔5〕、砌筑过程中必须设置拉结石。拉结石应均匀分布。一般每0.7㎡墙面至少设置一块。根底宽度大于400㎜时可用两块拉结石内外大街搭接长度不应小于150㎜且其中一块拉结石长度不应小于根底宽度的2/3。 〔6〕、根底每日砌筑高度不应超过1.2m。 四、质量 毛石根底砌筑时应随砌随挂线保证垂直度、平整度。组砌形式应内外搭砌上下错缝拉结石、丁砌石交织设置。 砂浆饱满度不应小于80; 轴线位置允许偏向为20㎜用经纬仪和尺检查; 根底顶面标高允许偏向为±25㎜用水准仪和尺检查; 毛石根底厚度允许偏向为+30㎜用尺检查。 五、毛石砌筑平安措施 1、严禁在基坑3m范围内堆放毛石。 2、要随时注意边坡的稳定性如有异常情况人员马上撤离现场确保人员平安。 3、用溜槽向基坑内运送石料时不得抛扔溜槽下不得站人。 4、在毛石根底上不宜吊挂重物也不宜作为其他施工临时设备、支撑的支撑点。 交底人 承受交底人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
