收藏 分销(赏)

某高速公路人工挖孔桩施工安全技术交底.doc

上传人:綻放 文档编号:10452946 上传时间:2025-05-28 格式:DOC 页数:2 大小:17KB
下载 相关 举报
某高速公路人工挖孔桩施工安全技术交底.doc_第1页
第1页 / 共2页
某高速公路人工挖孔桩施工安全技术交底.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

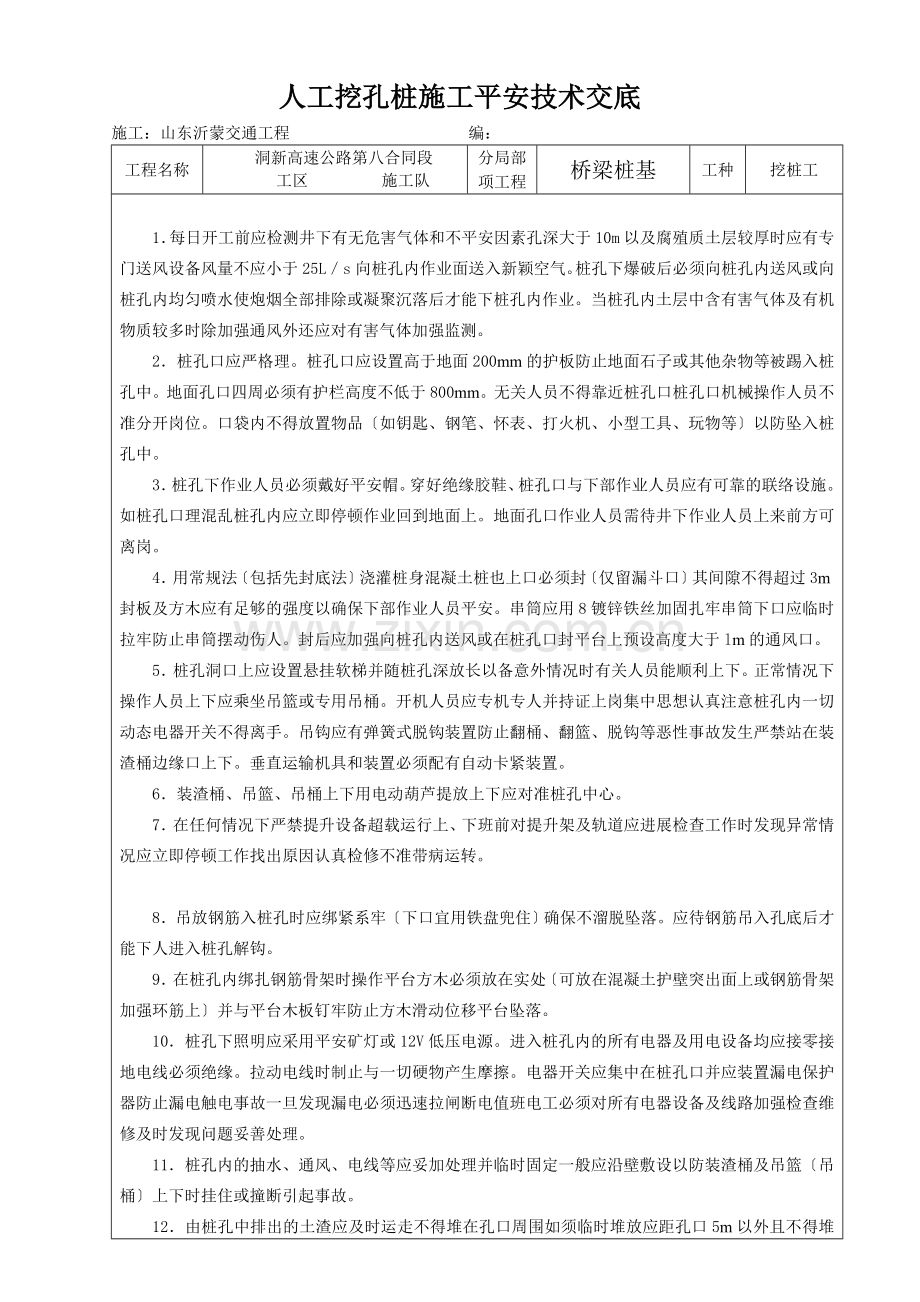

人工挖孔桩施工平安技术交底 施工:山东沂蒙交通工程 编: 工程名称 洞新高速公路第八合同段 工区 施工队 分局部项工程 桥梁桩基 工种 挖桩工 1.每日开工前应检测井下有无危害气体和不平安因素孔深大于10m以及腐殖质土层较厚时应有专门送风设备风量不应小于25L/s向桩孔内作业面送入新颖空气。桩孔下爆破后必须向桩孔内送风或向桩孔内均匀喷水使炮烟全部排除或凝聚沉落后才能下桩孔内作业。当桩孔内土层中含有害气体及有机物质较多时除加强通风外还应对有害气体加强监测。 2.桩孔口应严格理。桩孔口应设置高于地面200mm的护板防止地面石子或其他杂物等被踢入桩孔中。地面孔口四周必须有护栏高度不低于800mm。无关人员不得靠近桩孔口桩孔口机械操作人员不准分开岗位。口袋内不得放置物品〔如钥匙、钢笔、怀表、打火机、小型工具、玩物等〕以防坠入桩孔中。 3.桩孔下作业人员必须戴好平安帽。穿好绝缘胶鞋、桩孔口与下部作业人员应有可靠的联络设施。如桩孔口理混乱桩孔内应立即停顿作业回到地面上。地面孔口作业人员需待井下作业人员上来前方可离岗。 4.用常规法〔包括先封底法〕浇灌桩身混凝土桩也上口必须封〔仅留漏斗口〕其间隙不得超过3m封板及方木应有足够的强度以确保下部作业人员平安。串筒应用8镀锌铁丝加固扎牢串筒下口应临时拉牢防止串筒摆动伤人。封后应加强向桩孔内送风或在桩孔口封平台上预设高度大于lm的通风口。 5.桩孔洞口上应设置悬挂软梯并随桩孔深放长以备意外情况时有关人员能顺利上下。正常情况下操作人员上下应乘坐吊篮或专用吊桶。开机人员应专机专人并持证上岗集中思想认真注意桩孔内一切动态电器开关不得离手。吊钩应有弹簧式脱钩装置防止翻桶、翻篮、脱钩等恶性事故发生严禁站在装渣桶边缘口上下。垂直运输机具和装置必须配有自动卡紧装置。 6.装渣桶、吊篮、吊桶上下用电动葫芦提放上下应对准桩孔中心。 7.在任何情况下严禁提升设备超载运行上、下班前对提升架及轨道应进展检查工作时发现异常情况应立即停顿工作找出原因认真检修不准带病运转。 8.吊放钢筋入桩孔时应绑紧系牢〔下口宜用铁盘兜住〕确保不溜脱坠落。应待钢筋吊入孔底后才能下人进入桩孔解钩。 9.在桩孔内绑扎钢筋骨架时操作平台方木必须放在实处〔可放在混凝土护壁突出面上或钢筋骨架加强环筋上〕并与平台木板钉牢防止方木滑动位移平台坠落。 10.桩孔下照明应采用平安矿灯或12V低压电源。进入桩孔内的所有电器及用电设备均应接零接地电线必须绝缘。拉动电线时制止与一切硬物产生摩擦。电器开关应集中在桩孔口并应装置漏电保护器防止漏电触电事故一旦发现漏电必须迅速拉闸断电值班电工必须对所有电器设备及线路加强检查维修及时发现问题妥善处理。 11.桩孔内的抽水、通风、电线等应妥加处理并临时固定一般应沿壁敷设以防装渣桶及吊篮〔吊桶〕上下时挂住或撞断引起事故。 12.由桩孔中排出的土渣应及时运走不得堆在孔口周围如须临时堆放应距孔口5m以外且不得堆积过多以防塌孔。 13.桩孔内爆破处理孤石或基岩时应由获得爆破操作证的技术工人操作。爆破后间歇时间不得小于45min经检查确认桩孔壁无松动石块、土块护壁完好前方可下桩孔作业。 14.成孔间隙及混凝土浇灌完成后孔口应加盖。 交底人签字: 日 : 接收人〔全员〕签字:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
