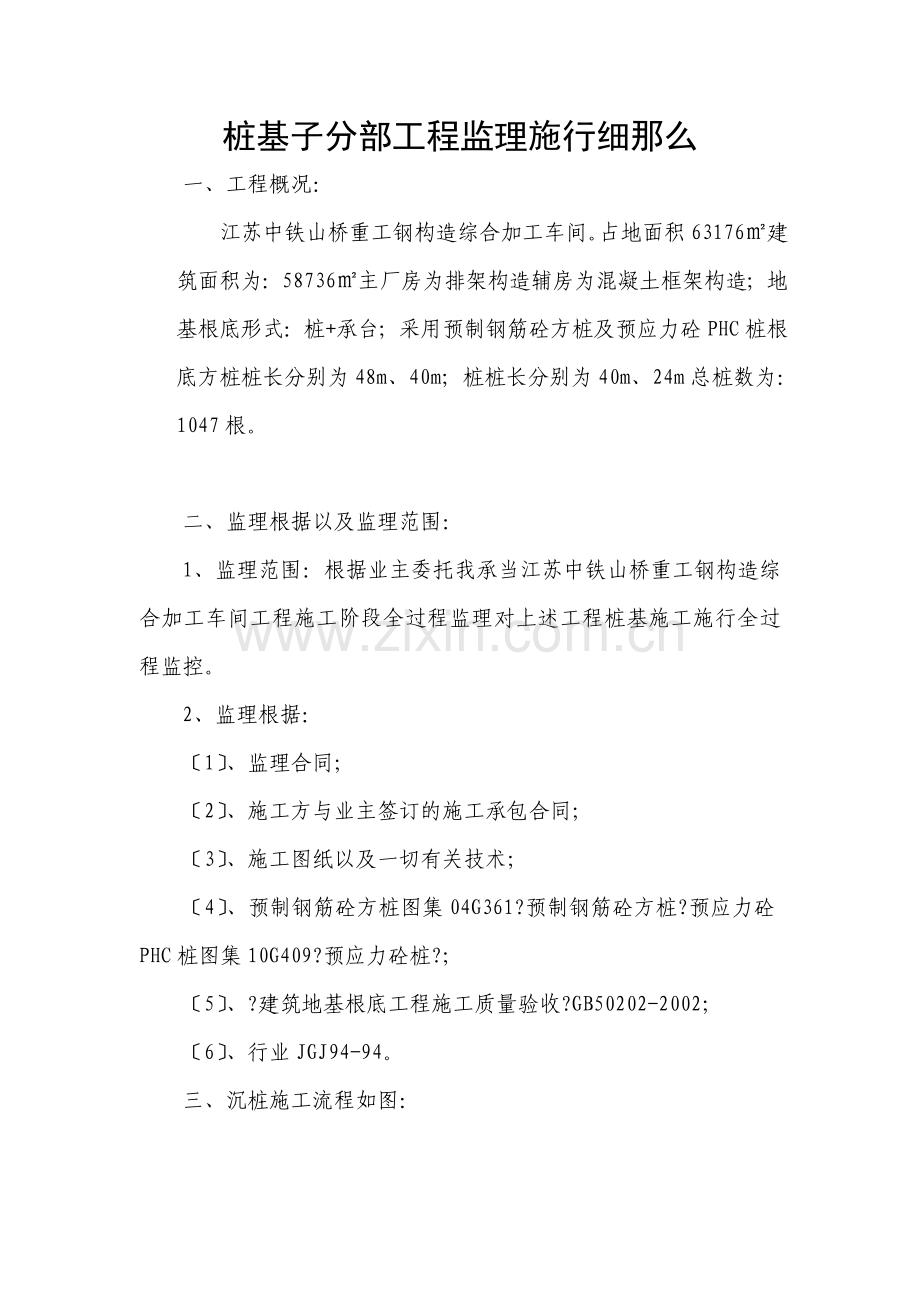

桩基子分部工程监理施行细那么
一、工程概况:
江苏中铁山桥重工钢构造综合加工车间。占地面积63176㎡建筑面积为:58736㎡主厂房为排架构造辅房为混凝土框架构造;地基根底形式:桩+承台;采用预制钢筋砼方桩及预应力砼PHC桩根底方桩桩长分别为48m、40m;桩桩长分别为40m、24m总桩数为:1047根。
二、监理根据以及监理范围:
1、监理范围:根据业主委托我承当江苏中铁山桥重工钢构造综合加工车间工程施工阶段全过程监理对上述工程桩基施工施行全过程监控。
2、监理根据:
〔1〕、监理合同;
〔2〕、施工方与业主签订的施工承包合同;
〔3〕、施工图纸以及一切有关技术;
〔4〕、预制钢筋砼方桩图集04G361?预制钢筋砼方桩?预应力砼PHC桩图集10G409?预应力砼桩?;
〔5〕、?建筑地基根底工程施工质量验收?GB50202-2002;
〔6〕、行业JGJ94-94。
三、沉桩施工流程如图:
测量定位放线
桩机就位
喂桩
沉桩
接桩、焊接
静停8min
沉桩
送至标高
移至下一根桩施工
水准仪控制标高
机械进场、调试
四、沉桩质量监控:
1、对桩基分包资质进展考察审核分包资质报审。
预制钢筋砼方桩及预应力砼PHC桩由消费厂家供给应对预制厂进展资质考察〔消费工艺、消费条件、厂内试验室等〕和分包资质报审审核。
2、预制钢筋砼方桩及预应力砼PHC桩进场后应及时进展检测检查桩的出厂合格证并进展外观检测桩成品质量应符合“预制钢筋砼方桩〞及“预应力砼PHC桩〞质量检验〔见下表〕。
成品桩质量检验
检查工程
允许偏向或允许值
检查
外 观
单 位
数 值
直 观
无蜂窝、露筋、色感均匀、桩顶处无孔隙
桩边长
㎜
±5
用钢尺量
壁厚度
㎜
±5
用钢尺量
顶面平整度
㎜
10
用程度尺量
桩体弯曲
㎜
1/1000L
钢尺量L为桩长
3、一张成品桩出厂质量合格证应作为一个检验批检验后应填写检验批质量验收记录。
4、沉桩机械报审检查在施工检验合格根底上检查桩机上是否贴有验收合格标牌检查检验证明是否在有效内。
5、桩位定位检查施工定好桩位后应根据轴线进展复核保证桩位正确桩位偏向应符合下表规定:
序
项 目
允许偏向
1
盖有根底梁的桩:
〔1〕、垂直根底梁的中心线
〔2〕、沿根底梁的中心线
100+0.01H
150+0.01H
2
桩数为1-3根桩基中的桩
100
3
桩数为4-16根桩基中的桩
1/2桩径或边长
4
桩数大于16根桩基中的桩
1、最外边的桩
2、中间桩
1/3d桩径或边长
1/2d桩径或边长
6、沉桩垂直度控制:催促施工做好垂直度控制原那么上以两台经纬仪组成90°控制桩垂直度偏向应控制在0.5以内。
7、桩顶标高控制:催促施工控制好送桩标高桩顶标高偏向应控制在±50以内。
8、审阅检查每根桩沉桩原始记录第一天的沉桩记录施工应在次日8点前送交工程监理部审阅。
五、桩基施工过程中的考前须知:
1、成品桩砼强度应到达设计值的100方可进展沉桩施工。
2、断裂桩不得用于工程上并应及时清运出现场。
3、沉桩时出现异常现象的判断和处理:
〔1〕、沉桩过程生沉降量突然增大可能是桩身穿过硬土层或桩已被压断遇此情况应对照地质资料进展检查假设桩身进入软土层应继续施打假设桩身被压断应设计等研究处理。
〔2〕、桩压到一定深度压不下去或桩突然回弹原因可能是桩顶部碰到孤石或已到硬土层应根据地质资料核对桩入土深度的土质情况会同有关研究解决。
〔3〕、沉桩过程中桩身已严重破坏应采取措施前方可施工。
〔4〕、由于客观原因造成沉桩位置严重偏移〔超出规定范围〕或原桩位处无法沉桩应与设计联络并由设计制定处理方案。
六、桩基工程应提交的工程技术资料:
1、开工、施工合同;
2、施工组织设计及报审表;
3、测量放线核定单以及报审表;
4、施工资质报审表〔附施工资质、持证上岗人员及复印件〕;
5、施工进度方案;
6、材料、设备进场使用报审表〔附构件质保书、机械设备检查单〕;
7、工序质量报验单〔附沉桩原始记录〕;
8、监理工程师回复单〔如有那么附〕;
9、技术核定单〔如有那么附〕;
10、工程分项质量评定表;
11、砼强度试验;
12、静荷载以及动测试验;
13、开工图。
