资源描述

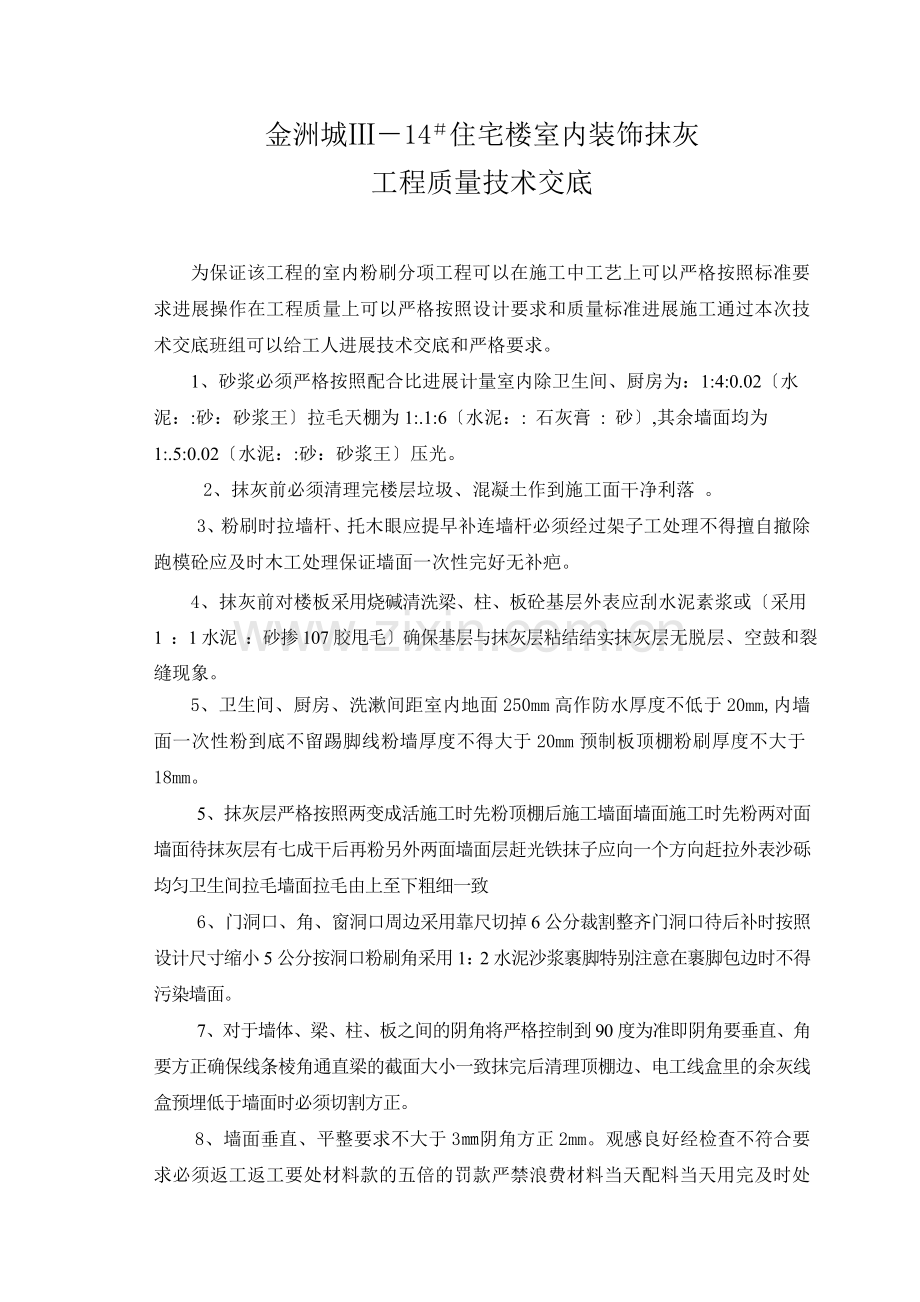

金洲城Ⅲ-14#住宅楼室内装饰抹灰
工程质量技术交底
为保证该工程的室内粉刷分项工程可以在施工中工艺上可以严格按照标准要求进展操作在工程质量上可以严格按照设计要求和质量标准进展施工通过本次技术交底班组可以给工人进展技术交底和严格要求。
1、砂浆必须严格按照配合比进展计量室内除卫生间、厨房为:1:4:0.02〔水泥::砂:砂浆王〕拉毛天棚为1:.1:6〔水泥:: 石灰膏 : 砂〕,其余墙面均为1:.5:0.02〔水泥::砂:砂浆王〕压光。
2、抹灰前必须清理完楼层垃圾、混凝土作到施工面干净利落 。
3、粉刷时拉墙杆、托木眼应提早补连墙杆必须经过架子工处理不得擅自撤除跑模砼应及时木工处理保证墙面一次性完好无补疤。
4、抹灰前对楼板采用烧碱清洗梁、柱、板砼基层外表应刮水泥素浆或〔采用1 :1水泥 :砂掺107胶甩毛〕确保基层与抹灰层粘结结实抹灰层无脱层、空鼓和裂缝现象。
5、卫生间、厨房、洗漱间距室内地面250mm高作防水厚度不低于20mm,内墙面一次性粉到底不留踢脚线粉墙厚度不得大于20mm预制板顶棚粉刷厚度不大于18mm。
5、抹灰层严格按照两变成活施工时先粉顶棚后施工墙面墙面施工时先粉两对面墙面待抹灰层有七成干后再粉另外两面墙面层赶光铁抹子应向一个方向赶拉外表沙砾均匀卫生间拉毛墙面拉毛由上至下粗细一致
6、门洞口、角、窗洞口周边采用靠尺切掉6公分裁割整齐门洞口待后补时按照设计尺寸缩小5公分按洞口粉刷角采用1:2水泥沙浆裹脚特别注意在裹脚包边时不得污染墙面。
7、对于墙体、梁、柱、板之间的阴角将严格控制到90度为准即阴角要垂直、角要方正确保线条棱角通直梁的截面大小一致抹完后清理顶棚边、电工线盒里的余灰线盒预埋低于墙面时必须切割方正。
8、墙面垂直、平整要求不大于3㎜阴角方正2mm。观感良好经检查不符合要求必须返工返工要处材料款的五倍的罚款严禁浪费材料当天配料当天用完及时处理落地灰每天检查违规可处50—300元的罚款对提出的问题不及时整改将重罚。
7、加强对各施工班组人员成品保护意识教育必要的搬迁物要求轻拿慢行谨防挂、碰、擦等损伤室内外墙面及各棱角抹灰班自己同时要严防其他班组的破坏发现及时找工程部处理。
8、抹灰平安:做到上班前对架设的脚手板、做全面的检查确保工人每天在平安绝对可靠的层面上做业;室内抹灰所支设的临时架子必需要求架凳底脚有限位件确保临时架搭支稳固;对于所用的铁马凳必须细心检查有无焊接脱离、断纹、严重扭曲出现以上现象的不得用于搭架每天不在室内、室外必须严格正确佩带平安帽。
以上做法及详细要求施工前对作业人员做技术交底施工中技术员、质检员、平安员跟班检查发现问题及时的配合现场理作到“平安消费、文明施工〞。
技术负责人:
质检员:
施工工长:
施工班组负责人:
兴科建筑一分
2007年1月3日
展开阅读全文
