收藏 分销(赏)

隧道施工监理日志填写要求.doc

上传人:綻放 文档编号:10451943 上传时间:2025-05-28 格式:DOC 页数:4 大小:27KB
下载 相关 举报
隧道施工监理日志填写要求.doc_第1页
第1页 / 共4页
隧道施工监理日志填写要求.doc_第2页
第2页 / 共4页
点击查看更多>>
资源描述

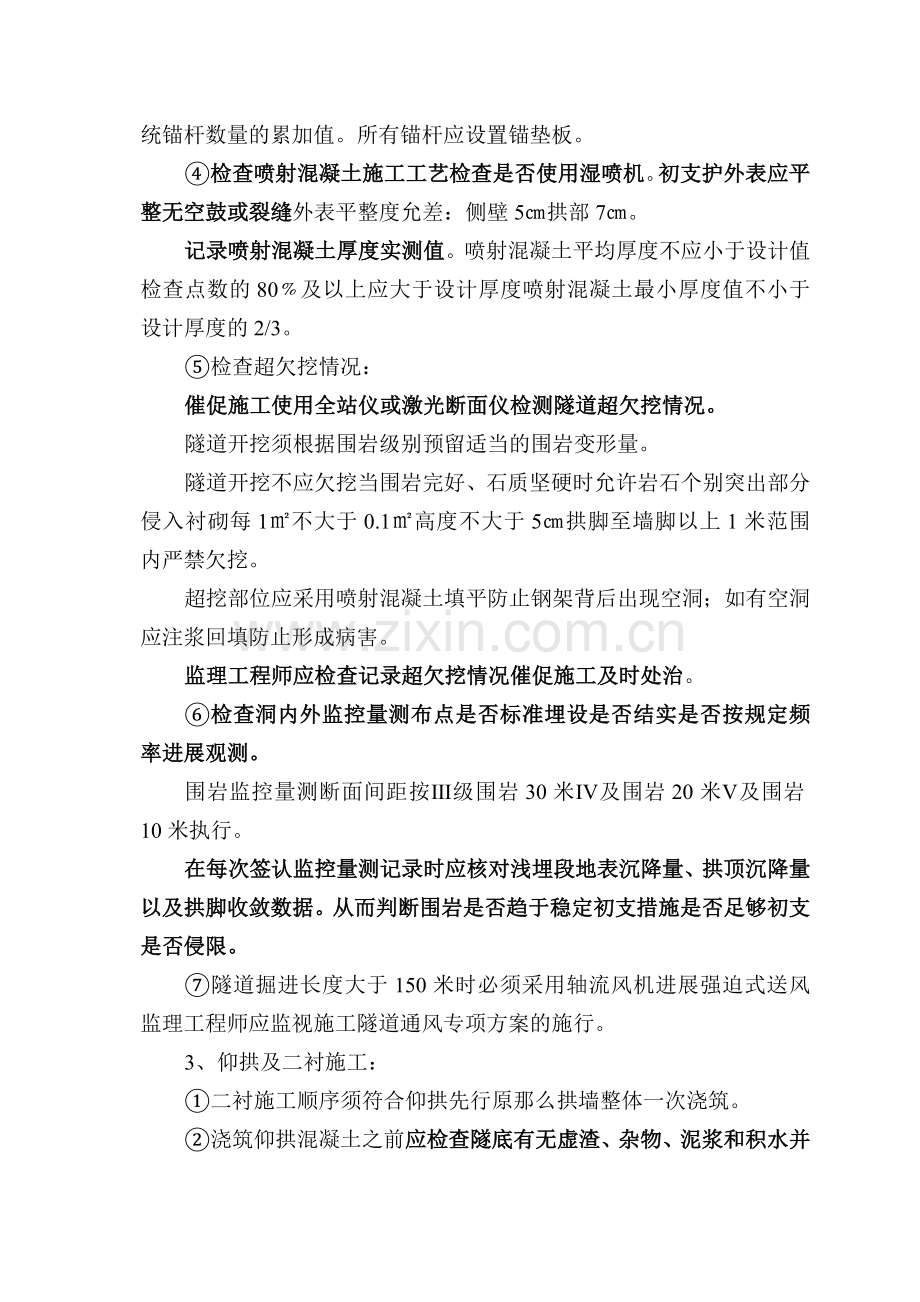

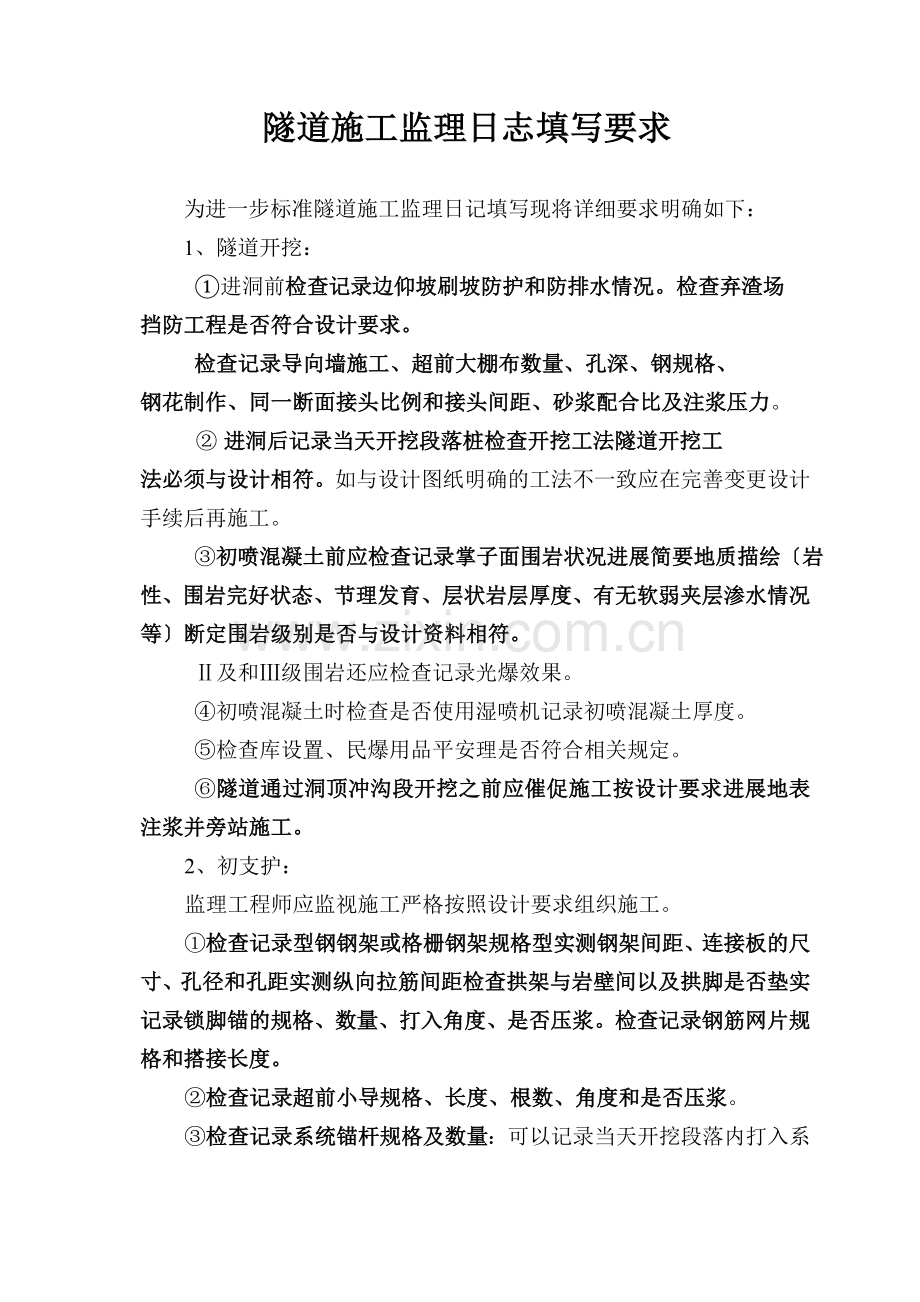

隧道施工监理日志填写要求 为进一步标准隧道施工监理日记填写现将详细要求明确如下: 1、隧道开挖: ①进洞前检查记录边仰坡刷坡防护和防排水情况。检查弃渣场 挡防工程是否符合设计要求。 检查记录导向墙施工、超前大棚布数量、孔深、钢规格、 钢花制作、同一断面接头比例和接头间距、砂浆配合比及注浆压力。 ② 进洞后记录当天开挖段落桩检查开挖工法隧道开挖工 法必须与设计相符。如与设计图纸明确的工法不一致应在完善变更设计手续后再施工。 ③初喷混凝土前应检查记录掌子面围岩状况进展简要地质描绘〔岩性、围岩完好状态、节理发育、层状岩层厚度、有无软弱夹层渗水情况等〕断定围岩级别是否与设计资料相符。 Ⅱ及和Ⅲ级围岩还应检查记录光爆效果。 ④初喷混凝土时检查是否使用湿喷机记录初喷混凝土厚度。 ⑤检查库设置、民爆用品平安理是否符合相关规定。 ⑥隧道通过洞顶冲沟段开挖之前应催促施工按设计要求进展地表注浆并旁站施工。 2、初支护: 监理工程师应监视施工严格按照设计要求组织施工。 ①检查记录型钢钢架或格栅钢架规格型实测钢架间距、连接板的尺寸、孔径和孔距实测纵向拉筋间距检查拱架与岩壁间以及拱脚是否垫实记录锁脚锚的规格、数量、打入角度、是否压浆。检查记录钢筋网片规格和搭接长度。 ②检查记录超前小导规格、长度、根数、角度和是否压浆。 ③检查记录系统锚杆规格及数量:可以记录当天开挖段落内打入系统锚杆数量的累加值。所有锚杆应设置锚垫板。 ④检查喷射混凝土施工工艺检查是否使用湿喷机。初支护外表应平整无空鼓或裂缝外表平整度允差:侧壁5㎝拱部7㎝。 记录喷射混凝土厚度实测值。喷射混凝土平均厚度不应小于设计值检查点数的80﹪及以上应大于设计厚度喷射混凝土最小厚度值不小于设计厚度的2/3。 ⑤检查超欠挖情况: 催促施工使用全站仪或激光断面仪检测隧道超欠挖情况。 隧道开挖须根据围岩级别预留适当的围岩变形量。 隧道开挖不应欠挖当围岩完好、石质坚硬时允许岩石个别突出部分侵入衬砌每1㎡不大于0.1㎡高度不大于5㎝拱脚至墙脚以上1米范围内严禁欠挖。 超挖部位应采用喷射混凝土填平防止钢架背后出现空洞;如有空洞应注浆回填防止形成病害。 监理工程师应检查记录超欠挖情况催促施工及时处治。 ⑥检查洞内外监控量测布点是否标准埋设是否结实是否按规定频率进展观测。 围岩监控量测断面间距按Ⅲ级围岩30米Ⅳ及围岩20米Ⅴ及围岩10米执行。 在每次签认监控量测记录时应核对浅埋段地表沉降量、拱顶沉降量以及拱脚收敛数据。从而判断围岩是否趋于稳定初支措施是否足够初支是否侵限。 ⑦隧道掘进长度大于150米时必须采用轴流风机进展强迫式送风监理工程师应监视施工隧道通风专项方案的施行。 3、仰拱及二衬施工: ①二衬施工顺序须符合仰拱先行原那么拱墙整体一次浇筑。 ②浇筑仰拱混凝土之前应检查隧底有无虚渣、杂物、泥浆和积水并用高压风将隧底吹净;检查记录仰拱钢筋规格、间距实测值和钢筋焊接质量;检查施工缝中埋式止水带和钢边止水带的铺设及接头处理是否正确;浇筑混凝土前现场监理应核对混凝土出料单的混凝土强度等级〔原材料检验及配合比由试验工程师负责监〕浇筑混凝土过程中应现场检测混凝土的坍落度旁站仰拱施工。 仰拱到掌子面间隔 和二衬到掌子面间隔 必须符合平安间隔 的强迫性规定监理工程师每班必须检查、记录。 ③铺设防水板前监理工程师应检查初支护的渗漏水情况视详细情况采取部分注浆或埋设盲引排等措施防治。 ④检查记录土工布和防水板铺设质量 防水板采用无钉铺设预留适当松弛度。监理工程师应检查记录 防水板的搭接宽度实测值检查焊缝质量。 ⑤在二衬混凝土施工前可从台车混凝土窗口再次尺量实测记录二衬混凝土厚度实测值。 ⑥浇筑二衬混凝土前现场监理应检查混凝土运输罐车数量、混凝土输送泵及振捣机构是否处于正常工作状态核对混凝土出料单的混凝土强度等级〔原材料检验及配合比由试验工程师负责监〕现场检测混凝土的坍落度。旁站二衬混凝土施工填写旁站记录。 4、明洞及洞门施工 建议关注以下几个问题: ①一般洞口段围岩较差个别隧道偏压存在塌滑和落石风险。 监理工程师应经常检查记录边、仰坡的稳定情况催促施工及早施工明洞及洞门可以躲避风险确保隧道施工平安。 ②明洞施工前须按设计要求完成边坡防护工程完善防排水系统;明洞开挖施工中应经常检查边坡稳定;长度大于10米的明洞应分层、分段开挖严禁拉通槽以免造成边坡失稳。 ③监理工程师应检查记录明洞的仰拱、二衬钢筋计混凝土施工及防水板铺设质量。检查工程和暗洞一样。 ④旁站洞门端墙、翼墙和挡土墙地基承载力检测并记录。 5、超前地质预报 ①监理工程师应认真研究设计资料进展地质核对研究隧道风险评估资料和风险处理措施认真审批超前地质预报、仪器设备配置和预报人员资质。 ②本工程隧道多为浅埋短隧道。主要风险为塌方落石、涌水涌泥以及毗邻既有铁路、公路的平安运营。 超前地质预报的常用是:地质调查法、波检测法、地质雷达、红外探测以及超前程度钻。 ③现场监理应监视施工超前地质预报施行大纲的施行检查记录进展超前地质预报的时间、预报、所用设备类型和数量、专业技术人员数量和才能超前地质预报有效间隔 以及预报的数据采集和结。 说明:文中黑体字为监理工程师需要检查记录的内容。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
