广东市人工河观绿化工程施工方案
181
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

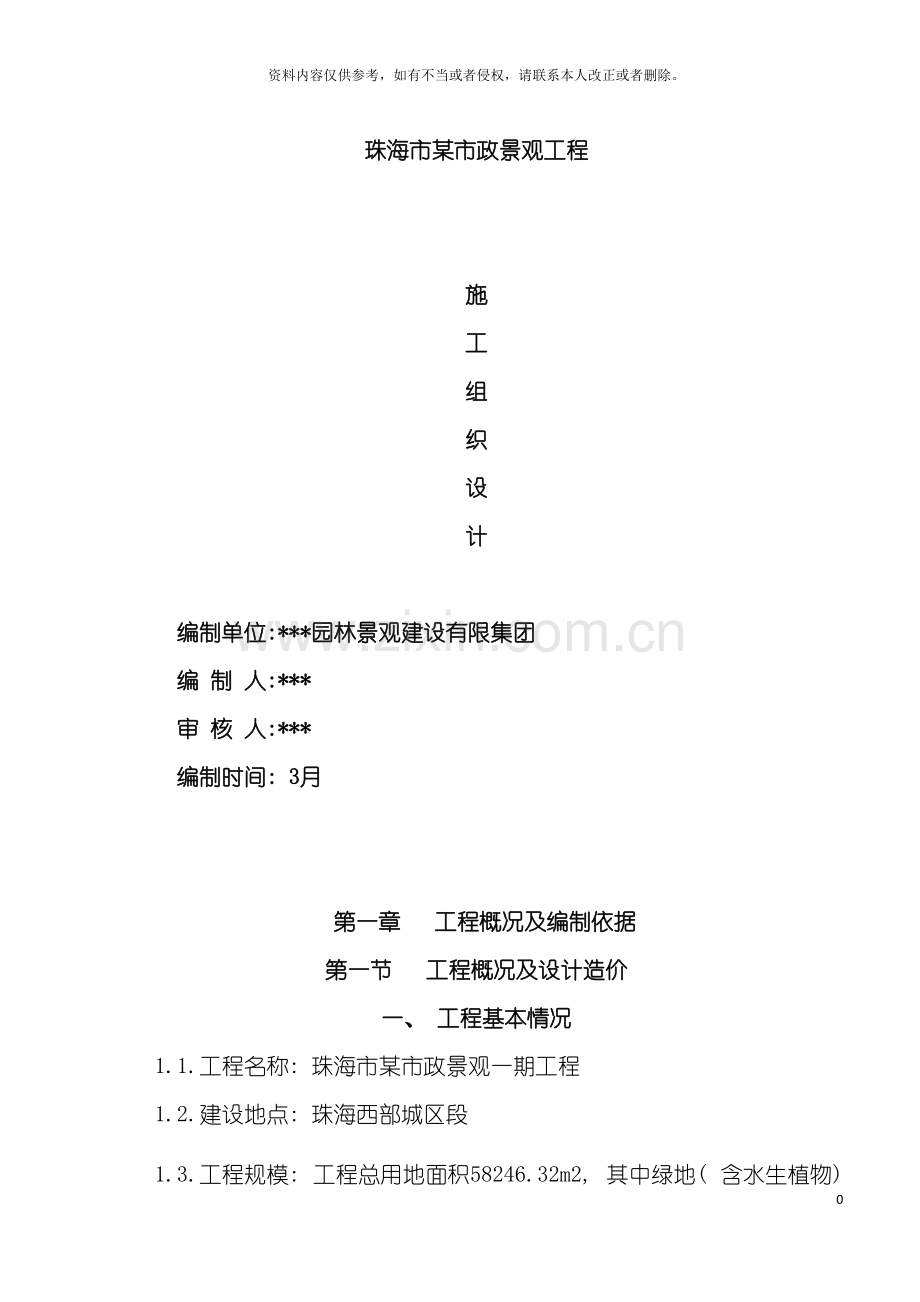

珠海市某市政景观工程
施
工
组
织
设
计
编制单位:***园林景观建设有限集团
编 制 人:***
审 核 人:***
编制时间: 3月
第一章 工程概况及编制依据
第一节 工程概况及设计造价
一、 工程基本情况
1.1.工程名称: 珠海市某市政景观一期工程
1.2.建设地点: 珠海西部城区段
1.3.工程规模: 工程总用地面积58246.32m2, 其中绿地( 含水生植物) 总面积9898.16m2、 水域面积17520m2( 不含水生植物) 、 景观面积30828.16m2 1.4.建设周期: 1#主排河景观绿化工程工期暂定为14个月
1.5.建设目标: 旨在打造一个以解决雨洪生态问题为主, 同时承载城市公共活动、 市民休闲、 形象展示、 旅游服务等功能的综合性城市生态景观绿色廊道。
1.6.主要工程内容
1.6.1. 1#主排河景观绿化工程内容有土方工程、 软基处理、 景观工程、 绿化工程、 电气工程、 给排工程、 土建单体工程( 人行景观桥和公厕) ;
1.6.2.双湖路B1段(南段)景观绿化工程内容为绿化地种植土回填整平及土壤处理、 乔木栽植, 灌木花卉栽植、 绿篱色带栽植、 地被草坪铺植、 花岗岩路牙石安装。
二、 施工图设计情况
2.1.项目构成
工程主要以:道路、 广场铺装及公共服务设施布置、 地基处理、 景观构筑物及服务设施、 、 给排水及电气照明、 建绿化种植。
2.2.建筑特点
工程总体形成由道路、 滨水防护绿地、 河流、 河滩地、 生产性滨水绿地、 休闲防护林组成的生态有机的景观结构。场地的水系将形成雨水边沟-梯级植物净化湿地-自然滩涂带-河道的景观结构, 满足蓄滞雨水的需求, 同时适应水位的变化形成丰富的水景观。场地的游憩由市民广场一、 市民广场二为核心, 构建一级景观节点; 穿插其间的入口广场、 活动场地等为二级景观节点以及联系景观节点的自行车路、 一级人行步道、 二级滨水步道组成。
三、 工程设计预算造价及质量标准
3.1.工程造价为16329.18万元;
3.2.工程质量标准
:绿化工程一次性交验苗木成活率95%以上,景观工程一次性交验合格。
第二节 编制依据及遵循原则
认真学习施工图纸, 进一步细化、 深化; 遵守招标文件要求和相关文件、 规范、 法律法规精心编制; 以最大程度引导工程施工。
一、 遵循以下原则编制
1.1.按照招标文件规定和施工图设计文件;
1.2.参考现行有关国家、 省、 市有关法律法规,相关技术规范;
1.3.结合工程特点及现场实际情况;
1.4.类似工程的施工经验, 积累的施工技术及工艺方法;
1.5.经验丰富的工程施工管理、 专业技术人员和专业的施工队伍、 机械设备等。
二、 遵循重点
2.1保证重点, 统筹安排, 遵守招标文件规定与相关招标会议纪要。
2.2依据工程项目的内容, 本着适用、 安全、 经济、 合理、 先进的原则, 科学及合理的安排组织施工, 确保各项施工活动相互促进, 紧密衔接, 加快施工进度, 按期完工。
2.3充分利用机械潜力, 提高机械程度, 减小劳动强度, 提高劳动生产率。
三、 参照的法规、 规范、 标准图集
3.1.《城市绿化工程施工及质量验收规范》(CJJ/T82- )
3.2.《建筑地面工程施工及验收规范》(GB50209-95)
3.3.水泥混凝土路面施工及验收规范》(GBJ912-17)
3.4.《砌体工程施工质量验收规范》(GB50203-2102)
3.5.《给排水构筑物施工及验收规范》(GBJ141-90)
3.6.《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)
3.7.《电气装置安装工程低压电器施工及验收规范》(GB50254-96)
3.8.《电气装置安装工程电气照明装置施工及验收规范》(GB50259-96)
3.9.《建筑电气安装工程质量验收规范》(GB50303- )
3.10.《施工现场临时用电安全技术规范》(JGJ46-88)
3.11.《建筑无障碍设计规范》(03J926)
3.12.《排水检查井图集》(02S515)等。
第二章 确保工程质量的技术组织措施
一、 建立施工组织设计审批制度
1.1.施工组织设计必须要有项目经理、 项目副经理、 项目工程师、 施工员、 安全员、 材料员等有关人员的签字。
1.2.施工组织设计必须在工程实施前15小时报公司总工程师审批。
1.3.施工组织设计必须报业主、 监理审批并按审批意见进行修改完善, 经同意后方可施工。
二、 建立技术复核、 隐蔽工程验收制度
2.1.技术复核应在施工组织设计中编制复核计划, 明确复核内容、 部位、 复核人员及复核方法。
2.2.一般建筑工程技术复核内容见下表。
工 程 技 术 复 核 表
分 部 分 项
技术复核的主要内容
景观构筑物位置
测量定位的轴线、 标高
基础及基层
土质、 位置、 尺寸、 标高、 桩位及桩标高
模 板
尺寸、 标高、 预埋件规格及预留孔位置
砖 砌 体
墙身轴线、 标高、 预留孔位置、 规格
2.3.技术复核结果应填写《分部分项工程技术复核记录》, 作为施工技术资料归档;
2.4.凡分项工程的施工结果被后道施工所覆盖, 均应进行隐蔽工程验收。
隐蔽验收的结果必须填写《隐蔽工程验收记录》, 作为档案资料保存。
三、 质量检测管理制度
3.1.凡在设计图纸中标明强度等级的混凝土、 砂浆均属级配管理范围。
3.2.管理职责分工
3.2.1.项目工程师负责混凝土、 砂浆强度评定( 数理统计、 与非数理统计) 。
3.2.2.项目技术员负责级配申请的复核, 试验至签发配合比通知单。
3.2.3.施工员负责开具级配单申请单, 负责计量工作的检查与监控。
3.2.4.项目试验工负责接受配合比通知单, 并根据通知单校验磅秤等计量器, 负责向施工班组进行级配交底、 中途抽查, 负责现场试块制作、 养护及送试工作。
四、 技术管理制度
4.1.当项目部接到设计图纸后, 项目经理必须组织项目部全体人员对图纸进行认真学习, 并督促建设单位组织设计交底会。
4.2.施工组织设计编制完毕并送审确认后, 由项目经理牵头, 项目工程师组织全体人员认真学习施工方案, 并进行技术、 质量、 安全书面交底, 列出监控部位及监控要点。
4.3.本着谁负责施工谁负责质量、 安全工作的原则, 各分管工种负责人在安排施工任务的同时, 必须对施工班组进行书面技术质量安全交底, 必须做到交底不明确不上岗, 不签证不上岗。
五、 现场材料质量管理制度
5.1.建立材料、 半成品、 成品设备的质量管理制度
施工单位所采购的材料、 半成品、 成品设备都必须符合设计和规范要求, 并附质量保证书( 免疫证明) 或出示合格证。材料到场前书面通知建设和监理单位进行验收, 如不符合要求, 由施工单位按建设单位要求的时间运出现场, 重新采购符合要求的材料。
5.2.材料到场后, 施工单位由专职质量员和材料员对材料的规格、 数量、 质量进行验收签证, 并负责妥善保管, 贵重材料进工地小仓库。
5.3.施工单位采购材料前, 先提供一部分样品, 经建设单位、 监理单位验收确认后, 再大量采购。
5.4.由于施工场地有限, 因此材料进场需要合理安排进场时间, 按设计图纸和定额用量编制材料月、 周申报计划, 由建设单位审核后落实材料分批进场。
5.5.搞好原材料二次复试取样、 送样工作
不论建设单位或施工单位双方中任何一方提供的材料, 必须进行规定的实验材料使用, 由施工单位委托双方认可的检验机构进行材料各项指标的测验, 经测验不合格的材料立即通知采购方停止采购。
5.5.1.水泥必须取样进行物理试验; 钢筋原材料必须取样进行物理试验; 进口钢筋除物理试验外还需进行化学成分分析及可焊性试验。
5.5.2.C30等级以上的混凝土及M10等级以上砂浆的骨料必须进行取样分折; 存放期超过3个月的水泥必须重新取样进行物理试验, 合格后方可使用。
六、 测量器具管理制度
6.1.测量员负责本部所有测量器材的签定、 督促及管理工作;
6.2.现场测量器具必须确定专人保管、 专人使用。她人不得随意动用, 以免造成人为损坏;
6.3.损坏的测量器必须及时申报修理调换, 不得带病工作;
6.4.测量器具要定期进行校对、 鉴定, 严禁使用未经校对过的量具。
七、 分部分项质量评定制度
7.1.分项工程施工过程中, 各分管工种负责人必须督促班组做好自检工作, 确保当天问题当天整改完毕。
7.2.分项工程施工完毕后, 各分管工种负责人必须及时组织班组进行分项工程质量评定工作, 并填写分项工程质量评定表交项目经理确认, 最终评定表由工程经营部技术质量科专职质量员核定。
7.3.项目经理每月组织一次施工班组之间的质量互检, 并进行质量讲评。
7.4.工程部技术质量科对每个项目进行不定期抽样检查, 发现问题以书面形式发出限期整改指令单、 项目经理负责在指定限期内将整改情况以书面形式反馈到技术质量科。
八、 冬、 雨季施工技术措施
8.1.冬季施工措施
8.1.1.准备工作
冬季工程施工的应预先做好各项准备工作, 对各项设施和用料提前采取防雪、 防冻等措施, 专门制定安全措施。为防止气温的突然下降, 免使工程遭受冻害, 须在冻期施工前后的时间内随时注意天气的变化。
8.1.2.冬季施工措施
8.1.2.1.土方回填应将土方随挖随用, 回填时对冻土块进行清捡, 冻土块严禁用于回填, 土方施工应在早晨10点后至下午4点前进行, 对于没有用完的剩余土应对方覆盖;
8.1.2.2.混凝土施工应采用现场烧热水和添加防冻剂, 混凝土入模温度不低于5摄氏度, 应随拌随用, 如采用商品混凝土在运输期间应对罐体进行保温包裹, 到场后及时浇筑不得停放, 浇筑后的混凝土立即用塑料膜和棉毡进行覆盖保温以免受冻;
8.1.2.3.对砖砌体及铺装面、 装饰面在施工期间对砂浆也要添加防冻剂, 砂浆应加大一个标号并随半随用, 施工完的工作面及时覆盖保温。
8.1.2.4.安全防护
加强放火、 防冻、 防电和粉尘污染等安全防护措施, 并派专人负责经常检查及时处理完善。安排生产尽量避开高寒和冰冻天气, 以免造成人身伤害事故。
8.2.雨季施工措施
8.2.1.在工程场地包括生活区和施工区( 特别是水泥仓或库) 做好排水工作, 设置排水沟和集水井, 配备合适流量的水泵, 用以排除地表积水和防止水泥受潮;
8.2.2.加强与当地气象部门的联系, 在确保质量与安全的前提下, 做好雨天施工生产安排, 尽量减少雨季对施工工期的影响。
8.2.3.对施工材料要做好防雨准备, 对作业现场的电器、 开关箱以及通讯线路采取必要的防雨措施, 以免发生触电、 漏电等安全事故。
8.2.4.浇筑混凝土梁、 板及路面施工时若突遇降雨, 应暂停浇筑, 将已浇筑的混凝土及时振捣密实、 收面后立即用塑料布覆盖, 道路砼面层不得已时按规范要求留置施工缝, 施工缝应尽量留置在胀缝位置, 并安排专人作好排水措施, 可利用已建成的雨水管道排水。
8.2.5.浇筑砼时突遇暴雨, 应留施工缝并对浇筑好的砼进行覆盖, 待天晴浇筑施工缝时应将松动的石子清理干净, 用水润湿, 浇一层纯水泥浆以便粘结, 雨后浇筑砼要根据砂石含水量调整搅拌用水量。
8.2.6.临时道路和排水明沟要经常维修和疏通, 以保排水通畅, 保证排水设备完好, 并有一定储备, 以保证在暴雨后在较短时间内排除积水。
8.2.7.各种机械设备应作好接地、 接零保护措施, 施工时电缆不得拖地, 电器均设两级漏电保护。
8.2.8.在夜间施工时必须保证足够的照明密度。
8.2.9.总之, 考虑到雨季、 冬季的特点, 合理安排工程项目, 确保工程流水作业的步序总体推进, 尽量减少对工程进度的影响。
8.3.苗木夏防晒、 冬季保温措施
8.3.1.苗木夏季防晒措施
8.3.1.1.因该地阳光日照较强, 新栽植的苗木在夏季会因冠径太小日照太强对树干会造成灼伤, 因此对新栽植的苗木应做好防嗮保护措施;
8.3.1.2.在4月初应对各别苗木的树干进行用草绳或报纸包裹, 对于绿篱可采用搭设遮阴棚遮阴以防阳光暴晒。新栽苗木每天中午9点前和下午4后点进行两次叶面喷水促进苗木成活。
8.3.2.苗木冬季保温措施
8.3.2.1因该地冬季温度相应较高, 但我们还要在做好冬季保温的措施准备以应变因气温失常偏低对苗木造成冻害;
8.3.2.2新栽植的苗木因耐寒性较差应在本年11月底应按照苗木的品种进行包裹或覆盖保温, 乔木一般采用草绳或绿色土工布包裹对树干进行包裹, 灌木一般采用塑料膜包裹树冠绿篱采绿色塑膜围挡或搭设塑料棚进行保温, 必要时对乔灌木的树坑用塑料薄膜覆盖保温, 对绿篱地进行用细砂或细土覆盖保温, 保温的塑料膜应在次年开春后3月处或底(具体视连续5-10天所测的实际气温做参考)撤除, 撤除时要先开口放风逐步撤除、 不能一次性撤除。
九、 质量保证体系
详细见下页
下达质量管理目标, 提出质量管理
工作总体要求
项目经理
制定详细管理措施、 方案、 针对质量缺陷制定整改措施
质量管理小组
执行贯彻管理小组的措施方案, 在施工中监督工程质量, 收集资料, 检测数据
材料员
预算员
安全员
施工员
质检员
资料员
严格按施工方案作业, 并将施工情况及时向管理人员反映
水电施工班组
养护施工班组
绿化施工班组
装饰施工班组
土建施工班组
第三章 确保安全施工的技术组织措施
一、 健全并严格执行安全文明管理制度
1.1.明确项目经理是安全生产第一责任人; 安全员对安全生产有否决权, 同时明确谁负责生产谁负责安全, 在布置任务时, 必须做好安全交底。
1.2.施工现场设专职安全员, 建立定期安全检查制度, 要查有记录, 对查出的隐患及时整改, 对严重情况有权停止施工, 并向项目经理汇报。
1.3.所有参加施工的作业人员, 须经安全技术操作培训合格。操作人员有权拒绝违反安全规定的指令, 严禁酒后作业。
1.4.各工种、 工序施工前有施工负责人进行书面交底。
1.5.在重点部位, 作业点、 危险区通道口根据情况挂安全宣传标语、 警示牌。
1.6.加强对现场管线和已完工成品的保护工作。
1.7.严禁非现场工作人员进入施工区域。
二、 现场指挥的安全生产管理机构图
公司安全科
项目经理
技术负责人
项目副经理
工程部
质量部
安检部
经营部
合同部
材料部
办公司
各施工单位
三、 安全责任及教育制度
3.1.项目管理实行安全生产责任制, 进一步落实明确各各级的安全生产责任, 多形式开展安全生产宣传教育, 包括:
3.1.1.企业及项目部的的各级安全教育;
3.1.2.特殊及变换工种人员的安全教育;
3.1.3.根据季节、 施工特点进行针对性的教育;
3.1.4.与各施工单位签订安全施工合同, 根据分部分项工程特点进行有针对性的全面的安全技术交底, 并履行签字手续。
3.2.建立施工现场安全检查制度
3.2.1.公司每月检查一次;
3.2.2.项目部每旬检查一次;
3.2.3.施工班组每周检查一次;
3.2.4.检查中发现的事故隐患整改做到定人、 定措施、 定时间如期整改并完成书面反馈;
3.2.5.认真贯彻执行安全生产的法规、 政策及企业、 项目部公司的各项安全生产制度, 落实到位; 使每个施工单位及各管理人员人详细的了解安全职责义务和应承担的责任;
3.2.6.认真落实安全生产教育制度, 加强文明施工, 安全第一的思想教育。定期召开安全生产、 文明施工例会。总结经验和教训, 杜绝伤亡事故, 加强自我保护和应变能力, 表彰先进、 处罚违章;
3.2.7.严格建立持证上岗制度, 特殊工程必须经培训考核合格持证上岗, 中小型机械必须做到定机定人, 经考核合格才允许操作。施工员、 安全员、 质量员等持上岗证书上岗。实行定期或不定期检查;
3.2.8.坚持执行 ”安全一讲评”制度。自工程开工到竣工坚持每天进行班组”安全三上岗”制度, 安排专业管理人员进行安全巡回检查并做好检查记录, 每周进行一次总结讲评工作;
3.2.9.组织现场消防管理; 消防管理由安检部部长担任队长, 安全检查员担任消防副队长, 各施工单位安全员为消防队员, 落实安全防火检查制度。并作好记录, 按规定办理分等级地办理动火审批制度, 掌握消防器材的使用管理, 建立健全重点防火制度;
3.2.10.在施工现场入口处设五牌一图: 施工铭牌、 门卫制度牌、 安全生产六大纪律牌、 十项安全技术措施牌、 防火须知牌。安全无事故天数和警告牌, 施工平面图( 图中标明高低压安全电压、 消防用水走向) 。各种标牌用三夹板制作, 顶部设防雨棚, 牌面涂白漆。用红漆或兰漆书写。电路图用红色, 水用绿色, 各种机械用形象图表示;
3.2.11.所有施工人员必须统一佩带安全帽, 严禁穿拖鞋、 高跟鞋;
3.2.12.进入施工现场必须选穿合身的工作服, 并做到”三紧”: 领紧、 袖口紧、 下摆紧, 穿合适软底的鞋并系紧鞋带;
3.2.13.严格执行”门前三包”制度, 工地内污水不得外溢, 建筑垃圾应集中堆放并及时清运, 在运输建材、 土方、 苗木, 建筑垃圾时应防止滴漏飞扬。第四章 确保文明施工的技术组织措施及环境保护和”创卫”措施
一、 现场文明施工的技术组织措施
1.1.落实文明施工责任制, 由项目经理为第一责任人, 文明施工;
1.2.文明施工目标: 创文明标准化工地, 确保施工环境达标;
1.3.文明施工标准: 满足交通组织的需要; 清洁运输;
1.4.安全、 文明施工, 杜绝事故的发生, 保证施工顺利进行;
1.5.建立专职清卫小组, 施工中产生的垃圾、 树枝、 草绳等, 每天做到”落手清”, 收集外运到指定地点;
1.6.施工操作中要防止泥浆、 污水、 废水和其它混浊废弃物流入河道或下水道;
1.7.成立文明施工小组, 对小组施工情况进行检查和整改, 实现施工区域、 生活区域的标准化;
1.8.加强施工现场管理, 做到材料堆放合理有序, 道路整洁通畅, 设备工具有序管理。对机械设备由专职人员定时维修检查;
1.9.生活基地内”五小设施”齐全, 工地保证开水供应, 严禁食用生水、 茶水桶内部应清洁无垢;
1.10.保持办公室和宿舍等处室内环境整洁卫生, 做到无痰迹、 烟头纸屑等;
1.11.宿舍内工具、 工作服、 鞋等应定点集中摆放, 保持整洁。床上生活用具置放整齐, 床下不得随意堆放杂物;
1.12.办公室、 宿舍实行卫生值日制,办公室布置文明施工有关的图、 表。
1.13.根据文明施工要求, 做好相应的作业资料, 如文明施工基础资料及施工许可证的记录、 申报、 保管工作;
1.14.定期举行文明施工管理活动, 检查前期文明施工情况, 发现问题及时整改, 并做好记录。
二、 环境保护施工措施
2.1.减少扰民噪音, 降低环境污染措施:工程施工过程中难免会产生噪音及振动, 我单位将尽力采取有力措施减轻噪音及振动, 最大限度减少对周围环境的不良影响。
2.2.空气污染( 防尘) 的控制:施工中对容易起尘的细集料和松散材料, 予以覆盖或适当的洒水喷湿, 这些材料在运输期间, 用帆布或类似的覆盖物覆盖。扬尘的作业面、 装卸、 运输过程, 派专人洒水降尘, 出场运输车必要时要加盖篷布;
2.3.每天专人负责给施工现场交通通道淋水, 以减少工地的尘土保护邻近居民、 行人的正常生产和生活;
2.4.现场禁止焚烧垃圾、 固体废弃物和产生有毒有害烟尘气体的物质, 熔融沥青等有毒物质使用封闭和带烟处理装置的设备;
2.5.机动机械多使用电动工具, 减少内燃机的使用;
2.6.施工内燃机使用遵照国家要求进行年审, 废气合格后才能够投入使用, 不允许使用超标车辆投入, 最大限度减少废气排放;
2.7.工地的施工机械要加强维护保养, 保持良好的运行情况, 降低噪音, 减少振动和减少废气的排放;
2.8.在工程施工中, 严格遵守国家环境保护部门的有关规定, 采取有效措施以预防和消除因施工造成的环境污染, 对工程范围以外的土地及植被应注意保护, 并应保证业主避免由于污染而承担的索赔或罚款;
2.9.在施工期间加强环保意识、 保持工地清洁、 控制扬尘、 杜绝漏洒材料,对裸露的土壤及现场砂石及其它散状物品及时覆盖以免扬尘, 并接受当地政府及有关部门的监督;
2.10.严格执行夜间施工规定, 尽量减少夜间施工, 若为加快施工进度或其它原因必须安排夜间施工的, 必须先到城管大队办理”夜间施工许可证, 禁止夜间使用高噪音、 高震动的设备, 减少对附近居民的影响;
2.11.将施工及生活中产生的垃圾及废弃物应分类堆放并覆盖, 及时处理, 运至监理工程师及当地环保部门同意的指定地点处理, 应注意避免阻塞河流或泄洪系统和污染水源, 并防止汛期淹没农田或村庄。如无法及时处理或运走, 将设法防止散失;
2.12.施工及生活中产生的污水或废水, 集中处理, 经检验符合《污水综合排放标准》(GB 8978-88)环保标准后, 才能排放到河流或沟溪中。不得将含有污染物质或可见悬浮物质的水排入河流、 水道、 或灌溉系统中。
三、 创卫措施
3.1.按照文明工地施工的规定, 所有施工工地均须加设2m高的施工围蔽, 使其与外界隔离。采用彩钢板围墙。现场围蔽挂贴施工标语及安全标志, 并设置警示标志及警示红灯。以保障夜间行人及车辆的安全。场内路线施工区设施工围栏, 围栏增设警示标志、 反光标志及警示红灯;
3.2.项目部大门两侧要设置醒目、 整洁的施工标牌。标明工程名称、 施工单位、 建设单位、 监理单位、 设计单位、 施工工期等;
3.3.施工现场项目部汽车出入口处设洗车槽( 洗车槽按市建委工程文明施工标准规定执行) , 将出场车辆在工地内冲洗干净才能上路行驶;
3.4.施工现场道路畅通, 场地平整, 无大面积积水, 场内设置连续畅顺的排水系统, 派专人清理好施工道路, 选择对外影响较小的出土口和运输时间;
3.5.施工现场产生的泥浆或施工产生的废浆和渣土, 未经沉淀处理不准排入下水道, 废浆和渣土外运必须采用封闭式运输工具运到指定地点排放, 严禁污染城市道路和环境;
3.6.现场建筑材料要分类堆放, 高度不超过1.6m, 每类材料要挂上标牌, 写好材质、 规格、 数量, 并设专人管理、 发放、 保管;
3.7.现场施工人员一律要配戴工作胸卡和安全帽, 遵守现场的各种规章制度, 非施工人员一律不准擅自进入施工现场;
3.8.施工现场防火、 用电、 安全、 散体物料外运等要严格执行国家及地方的有关法规, 按规定配备齐全各种消防用具, 并使职工掌握其使用方法, 绝对禁止违章行为;
3.9.关心工地职工生活, 保证后勤供应, 搞好环境卫生, 办好职工食堂, 防病健身, 保障职工身体健康, 保证正常的出勤率, 以确保工期;
3.10.在施工中除运用己有的新技术、 新材料外, 还要针对本标段施工中遇到的难题积极开展群众性的技术革新活动, 人人动脑筋、 出主意, 提高施工效率;
3.11.工地由专人负责协调与市政、 交通、 环卫的横向关系, 保证工程施工文明, 顺利进行。公司每月由领导小组组织部门、 条线负责人对工地进行安全生产、 文明施工、 场容场貌、 生活卫生等检查, 并打分, 评比各施工块名次。有力地促进各项”标准化管理”工作达到文明工地要求;
3.12.做好工地内部的治安工作, 教育工地上的工人遵纪守法, 不作违法乱纪的事, 不侵犯周围居民的利益, 不和周围居民发生冲突、 吵架, 如有冲突, 应礼让三分, 取得居民的谅解, 创立文明和谐社会。
第五章 确保工期的技术组织措施
一、 工程工期
总工期****年*月*日开工至****年*月*竣工, 有效工期14个月工期详细进度计划安排见施工进度计划表( 见附表1)
二、 从计划安排上保证
2.1.从施工部署上, 将整个工程分成六个施工区同时施工, 每个施工区按具体施工要求分成二至四个阶段按工序分部分项展开施工, 优化施工安排, 确保各工序具备合理的施工时间;
2.2.以施工进度计划的关键线路为控制原则, 制订详细的作业进度, 包括分项作业进度, 材料进货计划, 劳动力进场计划, 设备进场计划。通盘考虑生产要素的合理配置和优化组合, 使生产有节奏地均衡推进, 实现生产要素的动态管理;
2.3 .编制具体的作业计划, 制订详细的施工任务( 包括月、 旬计划, 日进度) , 平衡各项资源、 材料、 机具、 劳动力配置, 并落实到位, 使每一个执行者明白各自的工作计划, 成为基层施工人员的指导;
2.4.每周召开一次施工进度计划分析会, 针对施工中的问题, 制定相应的施工措施, 确保施工计划的落实。
三、 从材料供应、 机械设备、 人力调配上保证
3.1.根据作业计划, 确定每旬、 每日的材料需用量和调配设备计划。计划下达至各个环节的第一操作人员, 及时检查和督促, 反馈现场实际情况并作出相应调整, 以确保每一个步骤到位;
3.2.工期间必须按照需要量计划投入足够的人力、 机械设备, 在尽可能在短时间内完成任务, 确保不影响工期。特别在人力资源上, 我们不但在管理人员数量上增加, 按照工程的进展计划和实际情况适时的投入各工种的人员数量, 全力以赴按期保质完成本工程;
3.3.提前做落实做好材料的采购计划, 做到提前计划, 提前订购, 提前进厂的三提前工作, 确保工程的材料及物资供应。
四、 从机构组织、 管理上保证
4.1.建立以项目经理部为核心的责权利体系, 明确项目经理部的责任体系。确定管理层与作业层责任人员名单, 定岗、 定人、 授权, 各负其责。整个工程由项目经理负责全面工作及协调工作, 又项目总工程师负责整个工程的技术; 同时安排两个项目副经理, 每个项目副经理负责一施工区。每个项目副经理属下分别配置一套管理人员, 包括园林规划师、 排水工程师、 道路工程师、 测量工程师等技术专业管理人员具体分工负责每个施工区的专业技术问题和质量监督;
4.2.确定明确的经营思想, 以”纪律出效益, 安全出速度”为施工原则, 以质量促效益, 抓安全促生产, 保证施工顺利进行;
4.3.按安全、 质量、 进度等要求确立奖罚标准。建立严密的奖惩制度保证考核严格, 奖罚分明, 并做到按月兑现以充分调动职工的积极性, 提高效率, 加快进度;
4.4.按照全面质量管理的原则, 不断反馈和修正各项措施和计划, 更好地指导下一轮的施工, 保证优质按时完成各项工程任务;
4.5.挑选具有丰富施工经验的骨干担任项目经理, 组成项目经理部的骨干成员, 均具有过硬的施工本事和严格、 坚强的施工作风。
五、 安全生产上保证
5.1.安全生产从第一线工人抓起, 使她们明确安全的重大意义, 树立良好的安全生产观念。上岗前必须进行岗前培训, 特殊工种必须熟识各项规定;
5.2.制订各项具体的现场安全操作条文, 如防高空坠落、 防触电伤人、 防交通事故、 防火等方面的具体条文, 使工人明确什么该做, 什么不该做;
5.3.加强各级安全生产监督, 建立安全生产监查小组, 按旬专项检查和安全稽查, 确保工程万无一失;
5.4.安监部门管配备足够的专职安全检查人员, 专门负责日常施工安全检查、 纠正工作。
六、 从技术上保证
6.1.由项目经理部项目总工程师负责该项目的施工技术管理, 负责各施工分布分项及各施工单位的技术管理及检查工作, 审定各项专项施工方案, 及时解决施工中出现的问题, 以方案指导施工, 防止出现返工现象而影响工期;
6.2.项目经理部的项目总工程师牵头并配备各设计、 土建、 市政、 安装、 园林、 造价、 安全、 实验等有丰富施工技术管理经验的高级工程师或工程师负责管理各业的技术管理工作;
6.3.确保项目部的总工程师、 设计工程师土建工程师、 市政工程师、 安装工程师、 园林工程师、 造价工程师、 安全工程师、 试验工程师等专业技术人员在现场办公及时指导工程技术工作, 解决工程技术难点, 确保技术先行引领工程施工, 确保各项工程的质量和安全;
6.4.施工过程必须详细审查图纸, 编制具体、 详细、 可行的施工技术方案, 加强技术交底工作, 加强施工过程的技术检查工作, 确保施工技术措施的落实。
七、 加强协调工作
加强与业主及监理工程师的联系, 做好与当地政府部门和群众的协调工作, 取得她们的支持, 使工程施工顺利进行。此项工作由项目经理专项负责。
八、 工期保证措施
施工工期是项目管理中的一个重要目标, 工程项目能否在规定的时间内交付使用, 将直接影响投资者效益的发挥, 在依据国家建筑安装工程质量评定标准, 确保工程质量的前提下, 根据招标文件的要求, 结合本公司实际施工组织力量, 对保证工期提出如下措施:
8.1根据本工程工期的要求和施工面的实际情况, 采用分多个流水段的施工方法组织施工。具体为各层区域同时开工。为确保工程计划的实施, 满足建设方对该工程工期的特殊要求, 现场项目经理部负责对工期的全面控制, 根据施工流程、 施工总进度、 施工方法、 施工技术要求精心施工组织, 成立精干的项目经理部, 从而从组织上起到了保证;
8.2根据合同工期的要求, 编制好总进度计划的资源计划, 围绕施工总进度, 编制周、 日作业计划, 采用网络技术, 不断调整和优化关键路线, 以合理的施工组织和最佳施工方案来保证工程进度;
8.3编制周计划, 围绕周施工计划编制更具有实践性的计划, 编制各类资源供应计划, 保证构件、 材料、 周转材料、 机具、 劳动力计划进场, 满足工地施工的要求, 凡是条件变化了的, 都要在计划上加以调整, 以保证目标的实现。
第六章 施工方案
第一节 工程内容
珠海市某市政景观一期工程主要工程内容:
软基工程、 土方工程、 给排水及电气工程、 绿化工程、 景观工程及、 土建单体工程
第二节 施工方案
一、 施工测量放线
首先应按照设计图设制控制坐标点及业主给定的控制点进行施工测量, 施工应对业主给定的几个控制点进行闭合复测, 复测结果符合定位测量误差标准要求时方可放线施工, 前定位放线时分为平面定位测量和高程控制测量。由于设计有些是在有坐标网格的地形测量图上进行的, 因此在施工中可利用这些地形测量网格作为施工放线的控制网, 必要时可加密测设这些方格网。
1.1.按照设置的高程和坐标控制点用GPS分别将控制点引测至场地内的各个建筑、 小品、 土方地形与园林道路附近, 设置临时控制点, 这样能够作为测量的校核, 减少误差的累计, 保证工程的整体精度, 而且还能够同时在几个作业面上进行测量, 加快测量的进度;
1.2.施工测量放样的精度和速度直接影响到整个工程的质量和进度, 应遵循”从整体到局部再到细节”的原则来组织实施;
1.3.在具体的测量放线以前, 先要根据施工平面图, 布设方格网, 方格网距以5~10米为宜, 必要时可加密, 打好控制桩并做好保护。按照设计要求准确测量、 放线, 防线后要进行复测、 验收后方可施工使用, 确保标高、 线位准确。
二、 土方开挖、 回填、 灰土回填、 碎石垫层施工
2.1.土方填方施工
施工流程: 施工准备→外购回填土运输到场→现场回填→测量控制
2.1.1.因施工现场大面积属荒地, 地面上现有一些绿植苗木和几个鱼塘; 大面积为荒地, 还有些部位存有建筑垃圾和塑料废弃物, 土方大面积回填前应对地表的附属物及腐殖土进行清理, 对鱼塘先进行抽水、 清淤抛石挤淤处理后分层回填与大场地高度相同时, 再和大场地分层回填至设计标高。根据现场的实际标高和设计的标高进行回填; 土方回填时应当遵循先深后浅分层填填筑压实, 逐层回填到构筑物设计的土层顶面标高, 回填时应随填、 随压实、 随检测控制, 对有些台形区、 坡形区和应回填到此段的最高标高; 回填厚度和高度要随填随测以免造成填后再挖; 上部基层施工时根据设计需求再挖, 回填土内不得含有建筑垃圾、 塑料带和腐殖物, 按设计要求和规范进行夯实。
2.1.2土方工程界面划分
本工程设计要求及业主施工界面划分1m线以下土方工程由水利施工单位施工, 1m线上由景观绿化施工单位施工, 这样要来地表附属物及现有苗木, 清表层腐殖土, 鱼塘淤底处理及回填等地面附属物施工均由水利单位理施工, 如条件许可我们将对现地表的腐殖土、 苗木及鱼塘淤底处理做一处理, 具体施工方法如下:
2.1.2.1.其清然后采用机械和人工配合对地表的建筑垃圾和塑料废弃物清理装车外运, 再将地表的腐殖土按照深度30-50cm进行挖掘运输到一个闲置场地集中堆放, 以便用于绿化地回填时使用;
2.1.2.2.对鱼塘回填前应首先对鱼塘内存有的积水进行排放, 排放按照现场的实际情况采用挖沟引渠排放或采用机械抽水排放, 总之要将所的水要排工程范围以外的的沟塘或雨水管道中去, 不得对本工程及社会造成影响和危害。将鱼塘的水抽完后采用机械配合人工对塘底的淤泥进行挖掘外运清理, 挖出的淤泥可选址闲置地方集中堆放, 堆放时可一层淤泥一层土重复堆叠堆放使其在堆放的时间内充分发酵, 再以后的种植土回填时使用;
2.1.2.3.将鱼塘底部的淤泥清完后采用抛石挤於的方法对其鱼塘底部进行处理, 处理后先回填一层30厚度的碎石或砂砾石, 再按照设计回填土的要求逐层进行回填, 待回填至和大面积地面平时再按照设计的要求回填至设计标高。
2.1.3.1m线以上土方施工应按高挖低填的施工方法进行施工具体施工方法
2.1.3.1.土方开挖
2.1.3.1.1.按照施工图设计的标高进行开挖, 开挖采用机械开挖人工配合清底的方法施工, 在开挖前应了解1m线标高以下回填时间及方式, 确定其填筑完工后是否已满足沉降1个月时间, 满足沉降1个月时间后经检验合格, 业主、 监理及双方施工单位四方测量认可签字后方可开挖施工;
2.1.3.1.2.施工流程: 施工准备→测量放线→开挖施工→测量控制;
2.1.3.1.3.做好施工临时排水设施, 如基础开挖前在上方做截水沟, 基础填方前原地面排水, 但不得流入农田等造成破坏, 要结合永久性排水设施进行。
2.1.3.1.4.土方开挖前先按照构筑物的坐标点、 标高放好开挖灰线, 并按标高控制开挖深度, 落实施工班组、 进行技术交底后开挖。场地的定位控制线( 桩) 、 标准水平桩及基槽的灰线尺寸, 必须经检验复核后报监理工程师验收合格签字认可后方可施工。本标段开挖区段比较薄, 宜采用小型机械逐步进行施工。具体的施工方法是:
