水泵下放安全技术措施.doc

上传人:精*** 文档编号:10202193 上传时间:2025-04-26 格式:DOC 页数:4 大小:13.54KB
下载 相关 举报
水泵下放安全技术措施.doc_第1页
第1页 / 共4页
水泵下放安全技术措施.doc_第2页
第2页 / 共4页
点击查看更多>>
资源描述

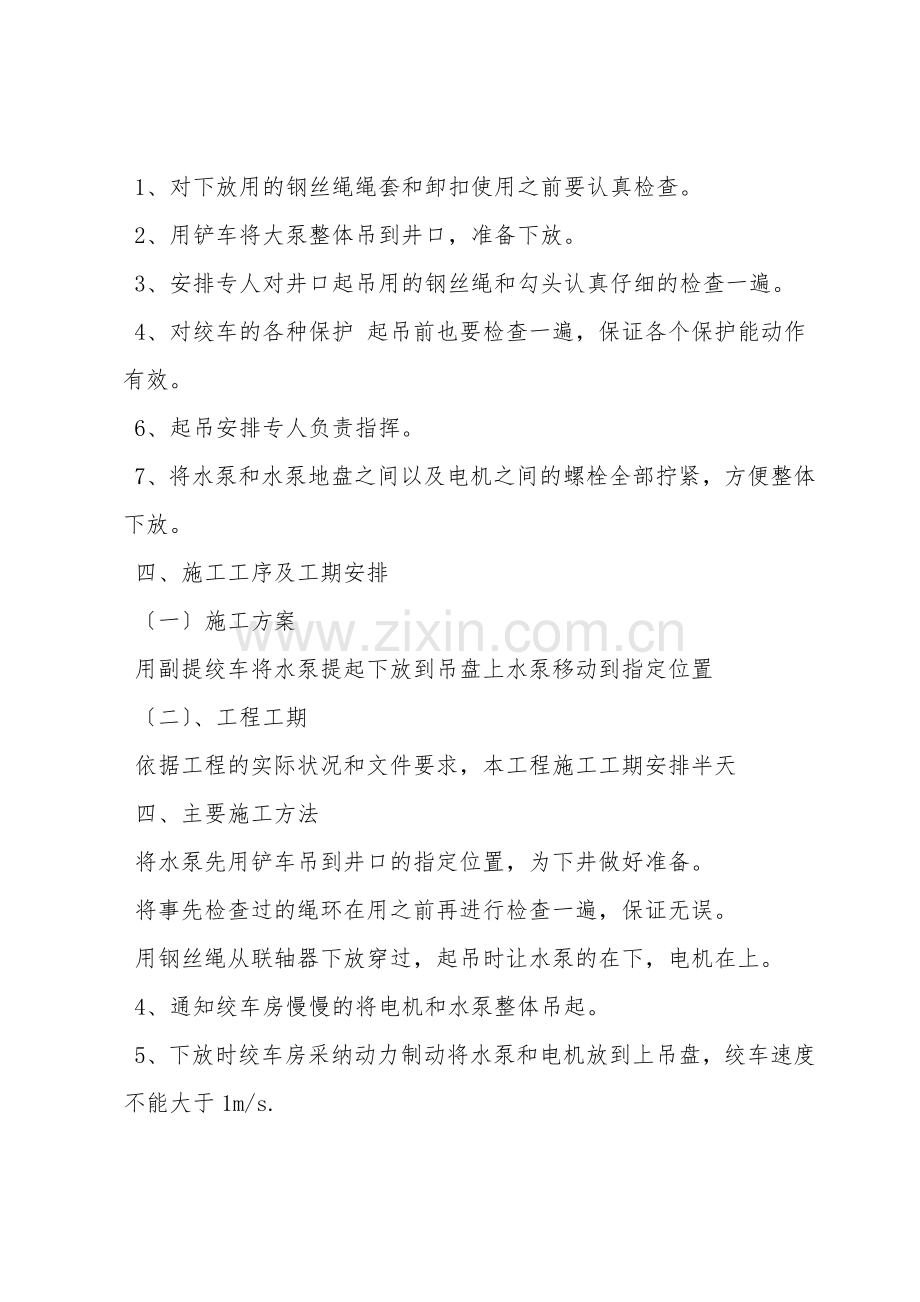

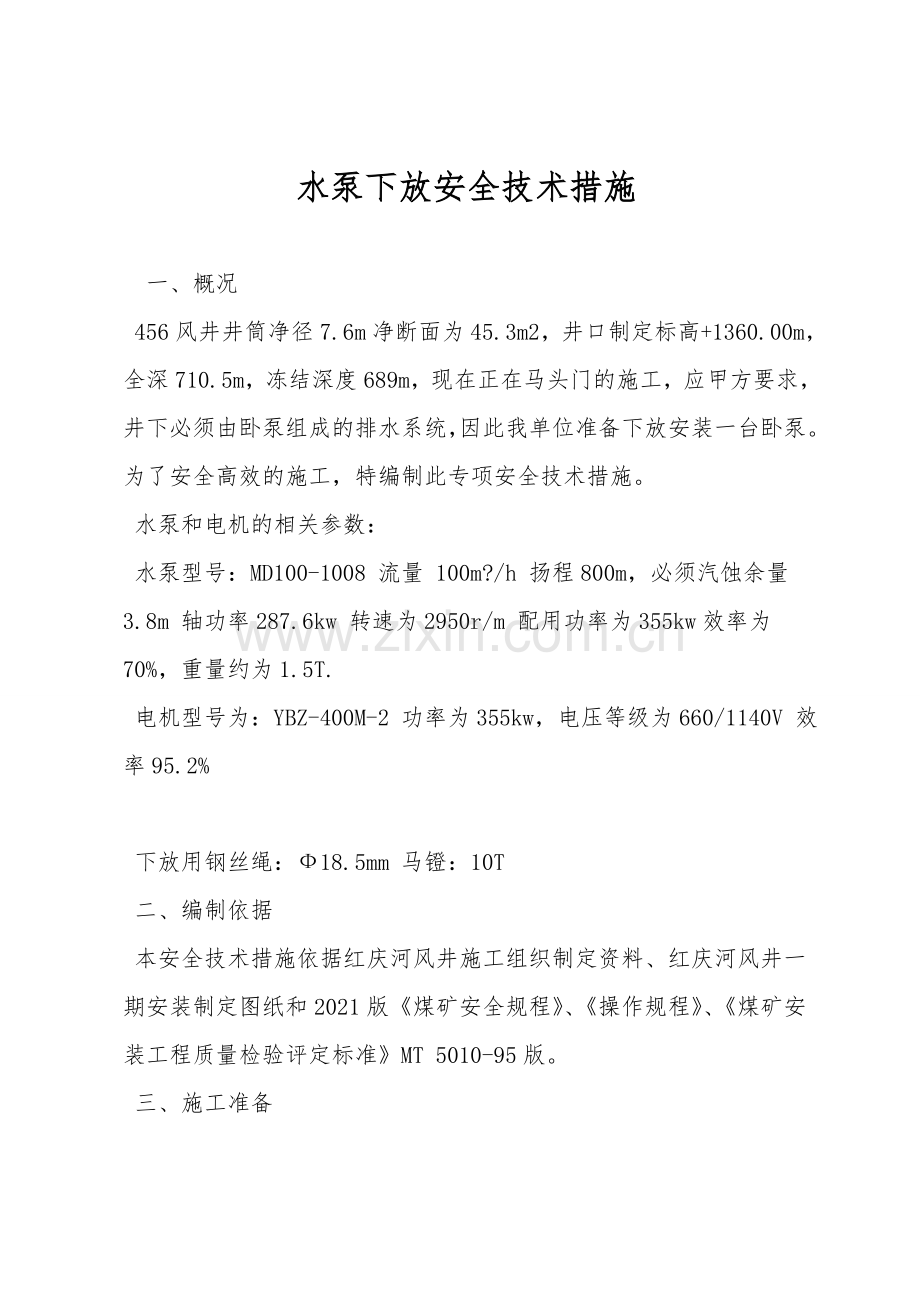

水泵下放安全技术措施 一、概况 456风井井筒净径7.6m净断面为45.3m2,井口制定标高+1360.00m,全深710.5m,冻结深度689m,现在正在马头门的施工,应甲方要求,井下必须由卧泵组成的排水系统,因此我单位准备下放安装一台卧泵。为了安全高效的施工,特编制此专项安全技术措施。 水泵和电机的相关参数: 水泵型号:MD100-1008 流量 100m?/h 扬程800m,必须汽蚀余量3.8m 轴功率287.6kw 转速为2950r/m 配用功率为355kw效率为 70%,重量约为1.5T. 电机型号为:YBZ-400M-2 功率为355kw,电压等级为660/1140V 效率95.2% 下放用钢丝绳:Ф18.5mm 马镫:10T 二、编制依据 本安全技术措施依据红庆河风井施工组织制定资料、红庆河风井一期安装制定图纸和2021版《煤矿安全规程》、《操作规程》、《煤矿安装工程质量检验评定标准》MT 5010-95版。 三、施工准备 1、对下放用的钢丝绳绳套和卸扣使用之前要认真检查。 2、用铲车将大泵整体吊到井口,准备下放。 3、安排专人对井口起吊用的钢丝绳和勾头认真仔细的检查一遍。 4、对绞车的各种保护 起吊前也要检查一遍,保证各个保护能动作有效。 6、起吊安排专人负责指挥。 7、将水泵和水泵地盘之间以及电机之间的螺栓全部拧紧,方便整体下放。 四、施工工序及工期安排 〔一〕施工方案 用副提绞车将水泵提起下放到吊盘上水泵移动到指定位置 〔二〕、工程工期 依据工程的实际状况和文件要求,本工程施工工期安排半天 四、主要施工方法 将水泵先用铲车吊到井口的指定位置,为下井做好准备。 将事先检查过的绳环在用之前再进行检查一遍,保证无误。 用钢丝绳从联轴器下放穿过,起吊时让水泵的在下,电机在上。 4、通知绞车房慢慢的将电机和水泵整体吊起。 5、下放时绞车房采纳动力制动将水泵和电机放到上吊盘,绞车速度不能大于1m/s. 到上吊盘后,工作人员在水泵的一端先垫一根枕木,防止水泵头部损坏。 待水泵放置平稳时,看看位置是否合适,如果不合适将用夺钩绳配合撬棍等工具将水泵移动到制定位置。 五、安全注意事项 整个下放过程,必须由专人统一指挥,所有施工人员一律听从指挥,统一作业。 2、下放前就要将水泵上的串水管等配件拆掉,地脚螺栓要上紧。 3、下放前,要具体检查钢丝绳断丝、磨损、打扣状况,超出相关规定后必须马上改换。 4、井口、绞车房,工作面所用的信号必须保证完好。 5、入井人员必须遵守入井的各项规章制度。 6、信号工、把钩工、绞车司机等特别工种必须持证上岗。 7、井上、下信号工、把钩工必须精力集中,不得擅离岗位,并要保证信号、通讯发送准确无误。 8、封口盘井盖门处必须设专人看管,严禁水泵撞击封口盘 9、起吊时,人员严禁站在水泵有运动趋势的一方,严防水泵撞伤施工人员。 10、下放水泵时严禁喇叭口正下方站人。 11、下放水泵时要通知上下井口信号工和绞车司机,并控制速度。 12、下放水泵速度不得超过1m/s. 13、机电设备和用电管理,严格按《煤矿安全规程》和项目部各种管理制度执行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
