投 标 文 件
〔技术标〕
投标人: 葫芦岛红日建筑工程 〔盖单位章〕
法定代表人或其托付代理人: 杨营 〔签字或盖章〕
2021年8月21日

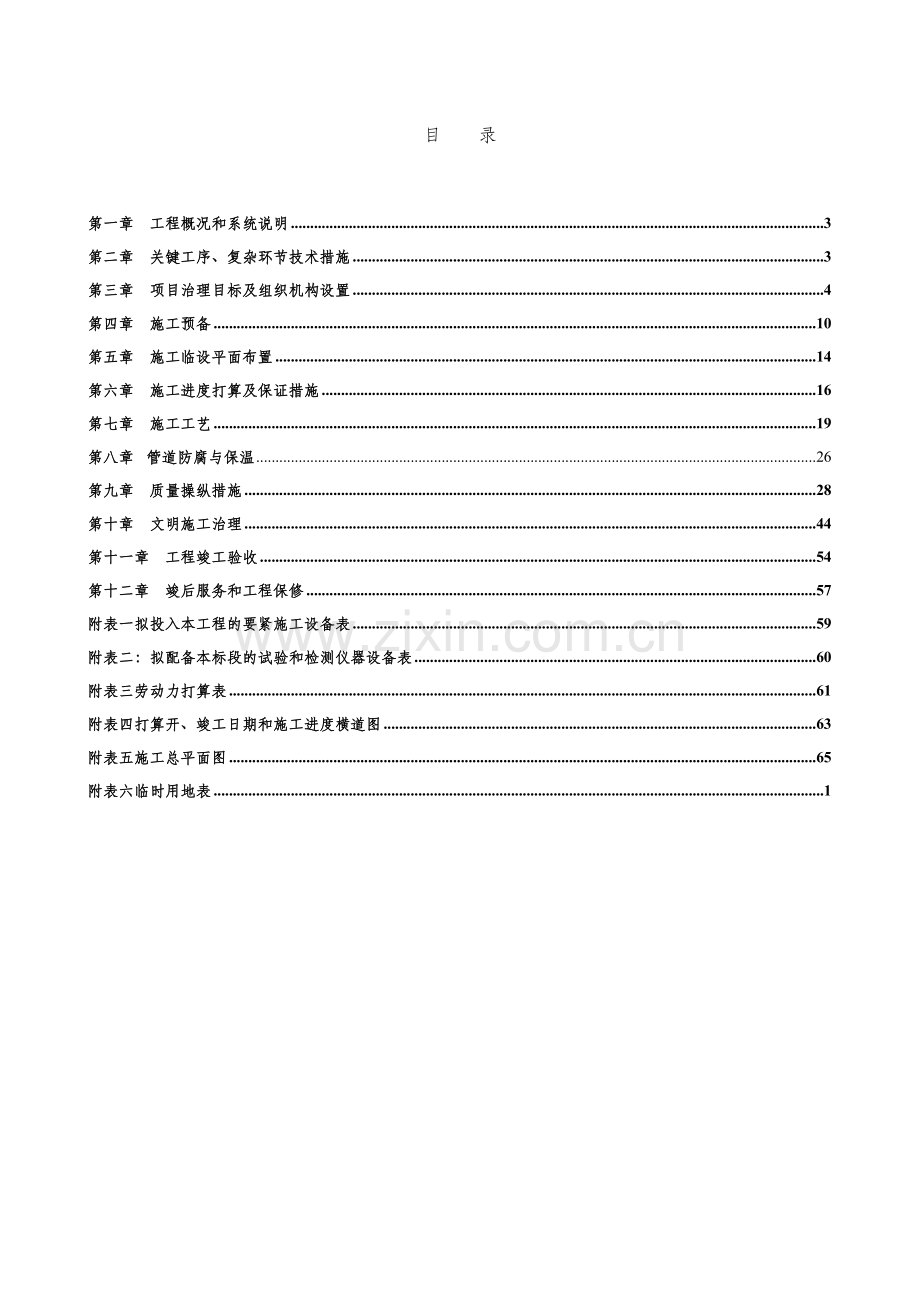

目 录
第一章 工程概况和系统说明 3
第二章 关键工序、复杂环节技术措施 3
第三章 项目治理目标及组织机构设置 4
第四章 施工预备 10
第五章 施工临设平面布置 14
第六章 施工进度打算及保证措施 16
第七章 施工工艺 19
第八章 管道防腐与保温 26
第九章 质量操纵措施 28
第十章 文明施工治理 44
第十一章 工程竣工验收 54
第十二章 竣后服务和工程保修 57
附表一拟投入本工程的要紧施工设备表 59
附表二:拟配备本标段的试验和检测仪器设备表 60
附表三劳动力打算表 61
附表四打算开、竣工日期和施工进度横道图 63
附表五施工总平面图 65
附表六临时用地表 1
第一章 工程概况和系统说明
第一节 编制依据
1、中冶葫芦岛有色金属集团供暖改造项目施工 (五标段)。
2、招标图纸。
3、比选文件〔招标文件〕澄清及补遗文件。
4、国家现行的法律、法规。
5、类似工程施工体会和治理体会。
第二节 工程概况
工程简介
工程名称:中冶葫芦岛有色金属集团供暖改造项目施工(五标段)
建设地点:葫芦岛市龙港区
第三节 系统说明
依照中冶葫芦岛有色金属集团供暖改造项目施工(五标段),室外供热管线改造工程设计图纸。结合本工程科学制定切实可行的作业指导文件,以确保施工质量和按期交工。
第二章 关键工序、复杂环节技术措施
一、减少噪音扰民措施
本工程施工场地比较专门,地处居民区,施工中发出的噪声是生活扰民的要紧因素,我们遵照国家的有关法律,制定了详细的噪声操纵治理措施,从进料、卸料、机具使用保养、施工作业时刻等各方面都做了详细的规定,尽最大可能在白天施工,以确保施工过程中少发生或不发生噪声扰民事件。措施详见第十一章 第二节 环境爱护治理。
二、环境污染防治措施
依据国家标准GB/T24001-2004---«环境治理体系、要求及使用指南»,在施工现场建立环保体系,对施工现场的要紧污染物进行辨识,并建立要紧废弃物清单,依照废弃物的不同种类,分别制定了消纳和处理措施,以保证施工现场安全清洁。具体措施详见第十一章 第二节 环境爱护治理。
第三章 项目治理目标及组织机构设置
第一节 项目治理目标
一、质量治理目标
工程质量:合格。
二、工期治理目标
2021年09月8日开工,2021年10月10日竣工,工期32日历天。
三、安全治理目标
不发生因工伤死亡事故、重大机械事故和中毒事故,重伤事故小于2‰;
不发生重、特大火灾、爆炸、投毒、恐惧和暴力等恶性案件;
不发生重、特大盗窃、抢劫、诈骗和破换等刑事案件;
安全隐患整改率为100%。
四、环境治理目标
噪声排放达标。
施工现场场界噪声:土建施工,昼间≤70dB、夜间≤55dB;杜绝发生重大火灾爆炸事故。
绿色施工:争创葫芦岛市文明绿色工地。
第二节 项目组织治理机构设置
一、总那么
本工程的施工组织,依据现代项目治理模式,我们将为本工程委派一名优秀的项目经理,具有二级项目经理资质。由项目经理组建项目经理部,选择高素养、精干、并具有同类型工程施工治理体会的技术人员参加工程项目治理,项目部所有人员将严格履行项目治理的各项职能,落实采购人的各项要求,全面配合监理单位、设计单位的工作,以ISO9001标准建立完善的质量治理体系,形成专业治理和信息治理相结合的科学化治理体制,优质、高效地实现项目治理目标及对业主的承诺。
依据ISO14001«环境治理体系»和GB/T28001«职业健康安全治理体系»的要求对施工过程中的环境爱护和施工人员的健康和安全进行全方位的治理。
二、项目经理部组织机构
项目经理部组织机构图
项目经理
生产经理
土建施工员
质检员
材料
员
安全员
各专业施工班组
技术负责人
技术员
水、电施工员
资料
员
三、公司与现场组织机构的关系
现场组织机构经公司授权代表公司全面履行合同内容,公司全力支持、服务现场组织机构,交付业主合格工程。
第三节 项目部要紧人员岗位职责
一、项目经理
1、是本工程项目的负责人,经授权代表公司负责执行项目合同,对公司下达的项目生产、经济、技术指标全面负责。
2、负责项目实施的策划、组织、领导和操纵。
3、对项目的质量、安全、费用和进度全面负责。
4、对各种资源合理组织,配备;落实人、财、物等各生产要素,组织好施工活动,使项目施工取得良好的经济效益。
5、组织编制、实施工地生产打算,保证按时按质完成施工任务。
6、及时处理安全、质量事故,对重大事故提出处理意见,并履行上报和审批手续。
7、加强治理,并按劳分配,调动工人积极性、制造性,提高劳动生产率和经济效益。
二、项目生产经理
1、负责本施工作业部的施工生产。
2、负责施工过程中与业主、设计、监理、总包单位及各分包商的和谐配合工作,并负责对项目各施工队伍的和谐组织与治理。
3、组织专业工长认真贯彻执行项目的各类生产打算,并定期进行各方的和谐、监督与检查。
4、协助项目经理组织工程验收及竣工验收工作。
5、和谐落实各施工队伍临时生产、生活设施的使用。
6、负责工程质量事故的调查,并提出处理意见与措施,经项目经理同意后报公司技、质科,具体领导与落实工程质量治理工作。
7、负责对项目各施工单位的和谐,对项目施工生产实施领导,负责项目施工进度。
8、负责项目施工过程中的安全治理工作。
三、项目技术负责人
1、负责本项目的质量工作运行和治理,并负责督促执行,保证质量目标的实现,审批〝项目质量打算〞和〝施工组织设计〞;
2、负责〝总施工组织设计〞和〝项目质量打算〞的编制,并负责审批专项施工方案;
3、负责编制工程总进度打算,审定分部、分项工程进度打算;
4、负责图纸会审工作,碰到比较大的技术问题,负责与业主和设计单位联系,妥善解决。审批技术交底、制定施工方案、落实各项技术措施。
5、负责监督、检查〝质量打算〞或〝施工组织设计〞的贯彻执行;
6、负责与采购人或其代表的工作和谐,解决施工过程中显现的技术质量问题;
7、负责安排项目部质量治理员的工作,对施工工艺和工程质量的监督和检查;
8、负责组织重要材料品质检验和试验工作;
9、主持有关工程技术质量问题的会议;
10、负责对显现较严峻不合格品的处置,组织纠正、预防措施的落实工作;
11、负责对工程的最终检验和材料、设备的试验组织工作。
四、专业施工员
1、承担专项施工任务,负责技术交底、技术指导和施工治理。熟悉图纸,了解工程概况,绘制现场平面布置图,搞好现场布局。
2、坚持按图施工,分项工程施工前,应写出书面技术交底。参与图纸会审,编制施工方案,办理好设计变更、工程洽商、现场签证确认签字手续。
3、严守施工操作规程,严抓质量,确保安全。填写施工日志和隐藏工程验收记录,配合质检员整理技术资料和施工质量治理工作。
4、组织班组按照进度打算进行施工、按进度要求完成施工任务,及时解决施工中的有关问题,及时做出工程增减预算,编制材料打算和月度生产打算。
5、认真做好隐藏工程、分部分项及竣工工程的验收签证工作。
6、努力钻研技术,提高施工组织能力和治理水平。
五、专业质量检查员
1、负责本工程所有的工程质量检验工作;
2、监督检查进场的材料、半成品、构配件是否符合质量要求,不合格的禁止使用;
3、做好施工过程中的质量检查,并核定质量等级;
4、组织和参加施工过程中的工序交接检,并对交方质量进行等级核定,填写交接检查记录表和结论意见;
5、执行质量奖罚制度,参加质量事故的调查,协助项目领导开好质量分析会,制订纠正措施,监督整改措施的实施,符合要求后进行重新检验。
六、安全员
1、执行安全规章制度,做好职工的安全思想教育工作。向职工宣讲安全技术知识、安全标志以及安全规章制度。做好用电、防碰、防坠、防火的教育工作,新工人经培训后方能上岗。
2、按照施工组织设计,全面落实安全技术措施,负责安全技术交底,组织安全竞赛活动。
3、监督施工人员正确使用〝安全防护用品〞。
4、经常检查施工现场搭设的脚手架、用电及机械设备、防护装置的设置情形,体会收合格后方可使用。
5、坚持〝安全第一〞的原那么,假设生产和安全矛盾,应服从安全,不违章指挥并监督工人按章作业。
6、发生安全事故,要赶忙爱护现场及时上报,并积极参加调查和处理。
7、积极开展〝安全无事故〞竞赛活动,促进安全生产。
七、材料员
1、按照工程的需求,搞好分管的各项材料采购、供应治理工作;
2、把握施工进度,做好材料的分批采购、进场工作,搞好材料采购、检验、保管、保养、发放工作,加强入库材料及现场材料的治理和使用;
3、按照工程要求和有关规定及时索取供应商的资料,并提出对供应商的评判意见,送报公司主管部门进行审核;
4、按照材料合格供方名录确定合格物资供应商,按期完成物资采购打算;
5、在物资采购过程中,对违反合同的供应商,应赶忙报告计量材料处,并提出处理意见;
6、依照物资的性质妥善保管,对有储存期限的物资,详细运确实是否能按期使用完,以及物资所处于的状况,应定期以书面形式报告公司材料主管部门,并提出处理意见;
7、调度材料余缺,处理积压料具,做好废旧料具的回收和修理工作。对统筹使用的中小型机器,入库后应及时和定期修理保养,并建立经常检查制度。健全保管制度,建立物资进出帐簿,做到定期盘点。
八、技术员
1、认真贯彻国家有关政策及各项规定,把握技术标准和公司质量治理体系文件的要求,对工程技术负责;
2、熟悉图纸,参与设计交底、«图纸会审»、«图纸自会审»、«质量打算»和«单位工程施工组织设计»及«施工方案»的编制工作,并负责向生产班组进行生产、技术、质量、安全等的技术交底;
3、监督检查施工现场,严格按设计图纸、技术标准、«施工组织设计»和«质量打算»等有关文件进行施工,并在施工中认真组织好班组自检、互检、交接检工作,逐日填写施工日志;
4、严格按施工规范及操作规程指导施工,随时检查工程质量,施工安全,发觉问题及时采取纠正和预防措施;
5、施工中严格把握和操纵工、料、机的消耗,贯彻技术节约措施,降低工程成本;
6、负责办理由于业主方缘故造成的停水、停电、待料等的经济签证;
7、加强对各班组的治理,保证施工质量满足业要紧求;
8、工程竣工后协助项目负责人做好单位工程成本分析。
九、资料员
1、负责项目部文件档案的治理、与有关单位来往函件的取送、整理和归档。
2、负责工程图纸的收发、治理、建档。
3、负责工程洽商的归挡、保管工作。
4、负责工程竣工档案编制的组织工作。
第四章 施工预备
第一节 总体施工预备部署
进场后第一是现场交接,积极主动地与业主单位办理工程移交手续和资料交接;划清工作范畴;与监理单位进行接洽;同时进行现场有关平面布置、现场临时设施搭设及临水、临电管线的接驳;进行图纸会审,并制定各种详细的实施打算和施工方案,进行分时期、分部分项进度打算的编制,制定整个工程的综合配套打算;然后按打算抓紧进行备料。
具体的工作内容如下:
序号
施工时期
工作内容
时刻
1
前
期
准
备
现场及工作范畴的交接,复核现场具备施工条件需拆除、破除及复原工程量,并及时与业主进行确认
接到进场通知2日内
2
联系业主确定现场临时设施搭设位置及临水、临电的接驳点
接到进场通知4日内
3
组织图纸会审
开工前10日内
4
编制详细的总体进度打算,及月、周、日打算
中标后7日内
5
编制物资进场打算、及加工、订货日期
施工前15日内
6
编制上报成品爱护方案
7
编制政府部门、地点行业部门验收日期打算
8
施工队伍的选择和组织进场
9
编制详细专项工程施工方案
10
进行技术、质量、安全交底
11
组织施工机具、机械的进场及检修
12
组织施工
第二节 施工预备打算
一、劳动力预备及技术预备
在搭设好临建,做好临水、临电接驳工作,解决治理人员办公、职工食、宿、现场仓库及其他后勤保证工作前提下:
1、依照工期进度安排,编制各专业详细劳动力打算,配备充足的专业技术工人,保证工程施工的劳动力。依照本工程各时期施工重点,相应配备专业劳动力,实行动态治理。
2、技术人员、质检人员及施工人员应认真熟悉图纸和有关规范、标准、设计要求。
3、制定切实可行的施工方案、质量保证措施和安全技术措施。
4、技术人员应向参加施工的有关人员进行技术交底。
二、物资供应预备
依照比选文件,做好进场管材、阀门质量的业主及监理确认工作,以及合格进场材料的施工物资监理资料报验工作。
1、管材、管件及阀门必须具有制造厂的合格证明书,否那么应补做所缺项目的检验。
2、管材、管件及管道支承件在安装前必须进行检验,其产品必须具有生产厂家的质量证明书,并应按设计要求核对其规格、型号、材质,并进行外观检查。管材表面应无裂纹、缩孔、夹渣、折叠、重皮等缺陷,表面不得有超过壁厚负偏差的锈蚀和凹陷。管件及阀门螺纹密封面应良好,精度及光洁度达到设计要求。钢管的外径及壁厚尺寸偏差应符合国家钢管制造标准。
3、阀门的检验:
〔1〕低压阀门应从每批〔同制造厂、同型号、同规格、同时到货〕中抽查10%,且不得少于1个,进行壳体压力和密封试验。
〔2〕试验合格的阀门,应及时排尽内部积水。密封面应涂防锈油〔需脱脂的阀门除外〕,关闭阀门,封闭入口,及时填写«阀门试验记录»,并按规定对阀门试验状态进行标识。
〔3〕管件或紧固件应对其进行检查,偏差应符合技术要求。
三、施工机具预备
项目经理部将调配足够的、先进的、运转良好的施工机具及检测设备,以充分地满足施工需要。
第三节 劳动力打算
一、劳动力打算表
劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。依照本工程各时期施工重点,相应调配备专业劳动力,实行动态治理。
我公司为完成本次施工范畴内的暖气改造工程拟配备的劳动力使用打算详见附表三:
二、劳动力保证措施
依照本工程工期较紧的施工特点,以上各专业班组的施工人员,我公司均采纳自己施工劳务队伍的工人,确保了劳动力稳固充足。
第四节 要紧施工机械设备表见附表一
二、施工机具设备使用治理制度
1、现场项目经理部应依照施工进度编制机具设备现场使用打算,填写«机械设备现场使用打算表»上报公司。
2、公司依照项目部上报的«机械设备现场使用打算表»,为现场预备相应的机械设备。
3、公司和项目部对进入施工现场的机械设备的技术状况进行进场前检测,确认设备完好适用、安全装置齐全有效的设备才可进场,并填写«机械设备、试验设备进场状况表»。检测不合格的设备不得进入现场。
4、机械设备在现场使用要严格执行«机械设备安全操作规程»,做到安全、高效、低耗、少污染,保持机容、机貌和周围场地的清洁。
5、现场使用的机械设备,操作人员要认真执行〝十字作业〞方针〔即:清洁、润滑、紧固、调整、防腐〕,保持设备良好的技术状况和按环保要求运行,填写«中小型设备日常修理保养记录»。使用中发觉专门须挂停用牌,报项目部通知公司相关部门进行修理或更换。
6、机械设备上的各种安全防护装置及监测、指示、外表、报警等装置应完好齐全,有缺损时应及时修复。
7、现场项目部应随时对现场使用的机械设备进行检查。公司机械设备治理部门每月对现场使用的机械设备至少检查一次,并填写«设备检查记录»,对存在问题提出整改意见,并及时进行复查,做好记录,确保设备运行中的安全。
8、机械设备现场使用中发觉问题或现场使用终止,应由项目部机械设备治理人员填写«机械设备进退场动态表»,及时退还到设备所属单位进行修理或养护。
三、机械设备保证措施
以上机械设备表中,大型设备均为我公司自有,小型设备由施工劳务队伍自带。我们将充分发挥大公司的优势,在全公司范畴内调配施工所用到的机械设备,确保各种机械设备按时足量到位。
第五节 施工执行的规范、规程、标准、图集
«城镇供热管网工程施工及验收规范»
GJJ28-2004
«工业金属管道工程施工及验收规范»
GB50235-97
«现场设备、工业管道焊接工程施工及验收规范»
GB50236-98
«建筑节能工程施工质量验收规范»
GB50411-2007
«建筑给水排水及采暖工程施工及质量验收规范»
GB50242-2002
«施工现场临时用电安全技术规范»
JGJ46-2005
«城镇直埋供热管道工程技术规程»
CJJ/T81-2004
«城镇供热系统安全运行技术规程»
CJJ/T88-2000
«建筑安装工程资料治理规程»
DBJ01-51-2003
«建筑机械使用安全技术规程»
JGJ33—2001
«建筑工程施工质量验收统一标准»
GB50300-2002
«建筑设备施工安装通用图集»
91SB1~9
«建筑设备施工安装通用图集»综合版
91SB-X1
公司编制的压力管道安装工程«质量保证手册»、«程序文件»、«作业指导书»等有关文件资料。
第五章 施工临设平面布置
第一节 施工临设
临建设施依照现场实际情形,可采纳两种方案:一是租用采购人房屋做临设,二是由采购人指定位置我司搭设临时设施。
1、要紧办公、生产用地布置
项目经理将充分、合理运用业主提供的施工生产用地,并随时遵循业主单位对施工现场临设所做的调整。
2、材料存放
本工程在业主单位指定区域设置材料堆放场地;依照材料进场打算,直截了当放置到安装部位;其余小型材料,如阀部件等,放置在现场临时仓库内。
所有的材料堆放场地均搭设棚架,关于某些材料如管道保温材料、弱电通讯线、电源线等存放时做好重点爱护。所有的材料应堆放整齐,并做好相应的标识。
第二节 临水和临电方案
一、临电方案
〔一〕工程用电概况
我们将贯彻执行:〝安全第一、预防为主〞的方针,确保在施工现场临时用电的人身安全和设备安全,并使施工现场临时用电设施的安全可靠,经济合理。
在施工现场,依照业主单位提供的电源位置,我公司安装电表进行计量,单价按市场收费标准计取给业主单位。以下为用电量运算。
要紧施工电器设备功率统计表
序号
机械或设备名称
数量
额定功率kW
合计功率kW
1
交流焊机
6台
38.6
231.6
2
砂轮切割机
4台
3
12
3
电动试压泵
2台
1.1
2.2
4
台钻
2台
1.5
3
5
套丝机
2台
0.75
1.5
6
电锤
5把
0.62
3.1
7
其它
10
10
合计
263.4
二、临水方案
现场的临时用水要紧包括治理人员和施工人员的生活用水和暖气管道试压冲洗等生产用水。依照比选文件,临时用水点由采购人指定,应答人〔我司〕装表计量,每月按抄表记录运算用水费用,由业主直截了当从应答人工程款中扣除。
用水治理措施:
1、现场用水应规范使用,严禁乱开启现场内、外市政管线阀门。
2、生活用水注意卫生,饮水应消毒,防止发生污染。
3、注意办公及生活区环境爱护,生活废水应排放在指定地点,禁止乱泼乱倒。
4、试验用水如管道冲洗试压等废水应排放至指定污水沟或水井,严禁自流。
第三节 临时用地表
施工现场办公区及料场区安排布置服从业主的总体安排和治理。临时用地见附表六,具体位置进场后与业主单位协商后确定。
1、施工人员的生活基地
假如本工程现场条件不承诺施工人员在现场住宿,为了保证对施工人员的治理,我们可要求本工程施工人员晚上返回各自的生活基地。该生活基地已有完好的生活设施,可供施工期间使用。我公司将提供专车接送施工人员上下班,工人在现场的饮食全部由该基地配送,该基地持有葫芦岛市卫生局颁发的卫生许可证书,完全能够保证施工人员的生活和饮食健康。
2、要紧材料的加工场地
由于施工现场场地狭小,因此除在采购人单位指定区域设置有限的主材加工场地以外,大部分暖气管道的加工制作在我公司加工区内完成,该加工区到施工现场应考虑的运输条件比较便利。
第六章 施工进度打算及保证措施
第一节 工期目标
开工日期:2021年9月8日。
竣工日期:2021年10月10日。
工 期:32日历天。
第二节 施工进度打算表
基于以上部署,在技术标中先提供一份初步的施工进度打算表。在接到中标通知书后7日内,再按照业主单位要求的合同工期,编制详细的室外暖气管道改造工程总控施工进度打算,报采购人和监理单位审定。
后附:中冶葫芦岛有色金属集团供暖改造项目施工(五标段)室外暖气管道改造工程总控施工进度打算表。
第三节 确保工期的措施
一、建立完善的打算保证体系
建立完善的打算保证体系是把握施工治理主动权、操纵施工生产局面,保证工程进度的关键一环。安装进度将服从于整体改造工程的总控进度打算,进行统一组织、安排和和谐,使整个工程形成一个和谐高效的有机整体。
由打算保证总控打算的实现。打算实施过程中进行动态消项治理,切实落实打算的实施。打算实施过程中及时与土建、装修及其它专业进行打算和谐;幸免工序、技术、作业面等矛盾而阻碍打算的实施,切实保证打算的实施成效。在各项工作中做到未雨绸缪,使进度打算治理形成层次分明、深入全面、贯彻始终的特色。
二、人、财、物和劳动力的保证
1、我公司将本工程确定为公司的重点工程,委派公司优秀的市政工程项目经理担任本工程的项目经理,以强化项目的治理、组织和实施,加大为业主服务的力度,保证及时高效地调动全公司范畴的各生产要素和资源〔人、财、物、机械设备、专业施工保证等〕。本工程的项目班子及治理人员由具有同类工程施工治理体会的骨干组建,负责工程项目的质量、进度、安全、技术、设计、物资、文明施工和现场治理等工作。
2、我公司具备良好的资信、资金状况和履约能力,在该工程上不折不扣地实行专款专用。
3、劳动力资源保证:操作工人的素养是工程工期和质量的重要保证,要优质高效地完成本工程,必须充分调动劳动力资源,具体措施如下:选择有良好施工技术和施工作风的我司自己劳务队伍。操作工人必须符合葫芦岛市劳动局的有关规定,并持证上岗。操作工人必须通过现场项目经理部的考试,考试包括理论考试和实际操作考试。所有考试合格的操作工人必须通过培训后方可上岗操作。
4、设备材料采购及储运资源保证
工程物资的采购、储运是工程顺利进展的保证,我公司具有完善的设备材料采购治理方法,并拥有专业人员。在本地具有大型储运仓库和设备,有充足的材料、设备周转和接卸货能力。
三、技术工艺的保证
1、编制有针对性的施工组织设计、施工方案和技术交底。
〝方案先行,样板引路〞是我公司施工治理的特色。
我司将按照方案编制打算,制定详细的、有针对性和具有可操作性的施工方案,从而实现在治理层和操作层对施工工艺、质量标准的熟悉和把握,使工程施工有条不紊的按期保质地完成。施工方案覆盖面要全面,内容要详细,配以图表,图文并茂,做到生动、形象,调动操作层学习施工方案的积极性。
本工程将在施工之前,先进行专业的样板段施工,经采购人和监理方验收后的样板段将作为各专业的施工及验收标准。
2、深化设计
必须要第一做好暖气外网管线的综合排布,做好本工程相应的深化设计工作。
3、采纳流水施工
由于多个专业和班组同时插入施工,为幸免施工工序矛盾和作业面矛盾,应采纳小区域、小工序、多流水的措施进行组织施工。依照施工技术方案合理和谐和安排工序,按各工序间的衔接关系有序组织均衡施工;第一安排工期最长、技术难度最高和占用劳动力最多的主导工序,优化小流水交叉作业。
4、广泛采纳新技术、新材料、新工艺
先进的施工工艺、材料和技术是进度打算成功的保证。我司将针对工程特点和难点采纳先进的施工技术、施工工艺,提高施工速度,缩短施工工期,从而保证各时期工期目标和总体工期目标。
四、采纳预制法以增加工效
大量采纳预制加工件。
管井内管道支架、自控外表装置组装,可先期在加工区展开预制加工工作,现场一旦具备条件赶忙运来安装,以缩短安装周期。
五、采纳科学治理
我公司有一整套治理手册,诸如项目治理手册、质量手册和体系文件、安全手册、环保体系文件、合约治理手册、技术治理手册、资料治理手册、物资设备治理手册等,还有一系列现场制度如:工序交接检制度,施工样板制,材料堆放申请制度,质量讲评和诊断制度、现场奖罚制度,日作业打算和材料日进场平稳制度等。
1、建立例会制度,保证各项打算的落实
我们将建立如下的会议制度:每日17:00召开有各施工队伍共同参加的生产例会,总结日打算完成情形,公布次日打算;并积极参加总承包单位的和谐会议。通过例会制度,使施工各方信息交流渠道通畅,问题解决及时。
2、利用运算机手段进行项目治理
在项目施工中,将全面采纳运算机和建筑工程施工项目治理信息系统,用于打算治理、技术治理、物资设备治理、资料治理、合约预算治理、工序操纵、质量操纵、安全操纵等,实现项目实施的规范、精细、高效,使施工过程具有可追溯性。
第七章 施工工艺
一、系统特点
此工程为改造工程,需配合采购人做好施工。
二、管材、连接方式:
焊接钢管,焊接。
三、管材要求
所有管道、管配件及阀门的型号、规格、材质及连接形式应符合设计及施工规范规定。钢管内外表面应无明显腐蚀、无裂纹、重皮及凹凸不平等缺陷,壁厚应平均且符合国家标准。阀部件进场应进行质量检验。检查数量按总数抽查10%,且许多于5件,主控阀门和附属设备应全数检验。检查方法为外观检查,阀门进行水压试验。检验时应请监理工程师参加。检验合格后填写«材料、设备进场检验记录»及«工程物资进场报验表»。审批合格后方可使用。
四、施工工艺
1、工艺流程
管道焊接组对安装敷设
焊缝检验
测量放线
施工预备
管道防腐保温
管道压力试验
管道试运行
管道冲洗
竣工验收
管道沟槽回填
2、施工预备
〔1〕认真熟悉图纸、技术资料、搞清工艺流程、施工程序及技术质量要求。
〔2〕按照设计要求及施工规范要求编制分项工程施工的施工方案和技术交底,内容应详细、准确,有针对性。施工方案和技术交底必须经项目技术负责人审查通过后,方可下达施工班组实施。
〔3〕参看有关专业设备图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理,预留预埋套管尺寸、位置是否正确。
〔4〕对安装作业所在部位如顶板、竖井等进行预检。预检内容包括:
①安装部位是否具备作业条件,如是否有明确的标高线,是否有和其他专业交叉作业的情形,作业面是否有杂物等等。
②安装部位的实际情形是否与图纸相符。
③有无安全防护措施。
〔5〕制定详细的安全措施,作好书面和口头交底。
〔6〕阀门安装前应按设计要求对型号、规格进行核对检查,并按照规范要求做好清洗和强度严密性试验。
〔7〕管材及管件应将内外壁铁锈及污物清除洁净,除完锈的管子应将管口封闭,并保持内外壁干燥。
3、测量放线
本工程使用的测量仪器必须经法定计量检测单位检验合格,并在有效的检测周期内。〔1〕临时水准点设置
①设置在坚实的固定建筑物、构筑物上或设置在不受施工阻碍和外界干扰的稳固土层上,并做好爱护标志。
②躲开构筑物、土方机械操作及运输线路,两相邻水准点能通视。
③临时水准点沿管线方向每200~300mm设置一个,在标高变化较大的地区适当加密。
〔2〕平面放线
依照管道起点、终点和转折点的设计坐标,运算出这些点与邻近操纵点或建筑物之间关系,然后依照这些关系把各个放线点用桩固定在地面上,每个点都应进行校核。中心线测量时,应每隔20-30米打一中心桩,中心桩间应统一,一样选用20、25、30米或管长倍数作桩距,以便于统计距离和施工配管。
4、管道焊接组对安装敷设
4.1对焊接人员的要求
〔1〕在管道安装质保体系中配备焊接责任工程师、质检员及持证合格焊工。焊接技术工作是在焊接责任工程师的主持下工作的,依照工程的具体情形结合执行有关规定,把握整个焊接工程概况。在编制焊接工艺方案后组织焊工上岗操作技能训练。依照焊接工艺方案编写指导焊工操作的焊接工艺指导书〔焊接工艺卡〕。向有关人员进行技术交底,焊接工程正式开工后,监督焊接工艺的执行、检查。整理焊接技术文件及资料,发觉违反焊接工艺指导书的规定时,监督检查人员有权依照焊接质量情形实行停点检查。
〔2〕焊工必须通过焊接理论知识和实际操作技能的培训,并按照«锅炉压力容器压力管道焊工考试与治理规那么»考试合格。在进入受热面管焊接前应焊接代样合格。否那么,不得上岗,应有良好的执行焊接工艺的意识。应严格按照焊接工艺指导书〔焊接工艺卡〕施焊。当发觉有重大质量问题时,应及时报告有关人员,不得自行处理,焊缝焊完及时打上焊工钢印。
4.2焊接工艺
〔1〕现场焊接的环境温度承诺的最低限为:20# -20℃〔Q235B钢号焊接钢管暖气压力管道,选用J427(Φ3.2mm)〕。
〔2〕在焊口根部点固焊时,应与正式施焊所规定的焊接材料相同,焊接工艺及预热温度要求相同,点固焊后,应检查各个焊点的质量,如有缺陷应将有缺陷的焊缝排除,重新点焊。
〔3〕严禁在被焊件表面随意引燃电弧,试验电流或焊接临时支撑物。
〔4〕施焊中,应专门注意接头和收弧的质量,多层焊缝的每层接头错开,收弧时应将熔池填满。
〔5〕多层多道焊缝焊接时,应注意各层的质量,假设有外观缺陷待清除后再焊次层。氩弧焊封底层焊后,应及时进行次层焊缝的焊接。
〔6〕焊缝完成后应进行清理。经自检合格后在距焊缝100mm处打上焊工钢印。
〔7〕安装冷拉口所使用的工具需待整个焊缝焊接和热处理完毕再拆除。
〔8〕焊缝假设有超过规定的缺陷时,可采取挖补方式返修,但同一位置上的挖补次数不得超过两次,并在补焊前完全清除缺陷,补焊时仍要按工艺要求进行。
4.3组对要求
〔1〕管道的对接焊缝组对应做到内壁齐平,内壁错边量不宜超过壁厚的10%,且不应大于2mm,假设设计有专门要求时,按设计执行。
〔2〕焊缝组对间隙应按照«焊接工艺卡»规定执行。
〔3〕管道焊接坡口:当管壁厚度大于或等于10mm时,管壁必须进行机械打坡口,单面管口坡度角度为30度,当管壁厚度小于或等于7mm时,采纳磨光机进行打磨,单面管口坡度角度为30度角度。
4.4管路安装
4.4.1管道安装
〔1〕管道安装应按设计图纸进行。
〔2〕管道安装前,再次对管子、管件、阀门及预制好的管路进行检查,按设计要求核对无误,内部已清理洁净,不存杂物。
〔3〕管道的坐标、标高、角度、坡度必须符合图纸设计规定要求。
〔4〕在管道焊缝上及边缘上不得开孔。
〔5〕不得采纳加热管子,加偏垫的方法排除接口偏差、错口、不同心等。
〔6〕法兰连接时,应保持法兰间的平行,不得大于法兰外径的1.5‰,且不大于2mm。法兰连接还应保持与管道同心,并应保持螺栓自由穿入。法兰连接应使用同一规格的螺栓,且安装方向应一致。紧固螺栓时应对称平均,松紧适度。在滑动法兰的内表面做角焊接时,应幸免飞溅造成擦伤。
〔7〕管道安装过程中如有间断,应及时封闭放开的管口。
4.4.2阀门安装
〔1〕按设计规定校对型号,阀门外观检查应无缺陷、开闭灵活。
〔2〕清除阀口的封闭物〔或挡片〕和其它杂物。
〔3〕阀门的开关手轮应放在便于操作的位置。阀门应在关闭状态下进行安装。
〔4〕阀门的操作机构和传动装置应进行清洗检查和调整,达到灵活可靠,无卡涩现象,开关程度指示标志应准确。
4.4.3补偿器安装要求
管道安装采纳自然补偿时,预接伸长度为补偿量的50%,补偿性弯头内的保温材料采纳耐高温玻璃棉。
5、焊缝检验
〔1〕焊缝焊后表面应无气孔、裂纹、夹渣、凹陷等缺陷及熔合性飞溅。其外形平缓过渡,咬肉深度不得大于0.5mm,各级焊缝内部质量应符合GBJ26-82规定。
〔2〕直埋管每道焊口均按设计图纸要求进行外观检查;
〔3〕全部焊口应打焊工钢印,并做好检查记录。所有焊缝的表面质量,焊工均应进行自检,质量检查员检查后方可进行下步工序。
〔4〕外观检查不合格的焊缝,不承诺进行其它项目的检查,质检员有权向焊工提出返修。
〔5〕质量检查标准
①焊缝外观检查的质量标准应符合有关规定或焊接工艺卡片的规定。
②外观检查不合格的焊缝不得进行其它检查。
6、管道压力试验
6.1管道压力试验为分段试压,管道分段安装完毕合格后进行压力试验。
6.2压力试验前应做好以下预备工作:
〔1〕技术人员应对试压人员进行技术交底;
〔2〕试压用压力表必须经检验,并在有效期内精度不得低于1.5级,表的满刻度值为被测最大压力的1.5-2倍,每个系统压力表不得少于2块。
〔3〕把待试管道与无关系统用肓板隔开,隔离处悬挂标志牌。
〔4〕把待度管道上的安全阀及外表等拆下及隔离。
〔5〕试验介质采纳洁净水。
〔6〕工作钢管作水压试验,试验设计压力为1.2Mpa,严密性试验为1.0Mpa。
〔7〕水压试验应在砼支墩有足够的强度、固定支墩两侧、管线回填覆盖完毕,转角处固定墩做临时专门加强之后,方能进行。
〔8〕试验时,环境温度宜在5℃以上进行,否那么应采取防冻措施。
〔9〕升压应缓慢平均,达到试验压力后稳压10min,再将试验压力降至设计压力,停压20min,以压力不降无渗漏为合格。
〔10〕试验合格后,在适当地点将水放净,及时拆除临时肓板,核对记录。
7、管道防腐保温
详见第八章 管道防腐保温。
8、管道冲洗
〔1〕管道清洗采纳水冲洗,冲洗主干线、支干线、支线分别进行,冲洗前应充满水并浸泡管道,冲洗应连续进行并加大管道内的流量,水流方向与设计的价质流向一致,流速不得低于1.5 m/s;排放水应引入可靠的排水井或沟中,排水时,不得形成负压。
〔2〕对大口径管道,当冲洗水量不能满足要求时,宜采纳人工清洗或密闭循环的水力冲洗方式。采纳循环水冲洗时管内流速宜达到管道正常运行时的流速。当循环冲洗的水质较脏时,应更换循环水连续进行冲洗;
〔3〕水力清洗终止前应打开阀门用水清洗,清洗合格后应对排污管、除污器等装置进行人工清除,保证管道内清洁。
9、管道试运行
〔1〕试运行及运行应在全部工程竣工并体会收合格及系统已具备供水条件后进行,要有独立机构并配备相关技术人员,操作人员进行培训,合格后方能上岗。
〔2〕运行时,应专门注意低负荷状态下运行〔宜发生事故〕,压力流量应保持平稳,应幸免在负荷有波动的情形下低流量运行。
〔3〕管道施工及工程验收等应严格遵守规范及标准要求。
10、管道回填
〔1〕管道回填时,筛土的粒径不大于20mm,回填土中不得有冻块,并应有尖角的颗粒、砖块、混凝土块、树枝等杂物,为保证回填平均且回填料与管道紧密料接触,回填应在管道两侧同步进行,管腋部采纳人工回填,确保塞严、捣实。
〔2〕回填土要求分层夯实,每填土厚200mm夯实一次,直至地平面标高。
〔3〕直埋管道上方300mm处,均设置标志带。
11、竣工验收
做好管道标识、竣工清理,先上报业主及监理组织初验,初验合格后,再行组织竣工验收。
第八章 管道防
