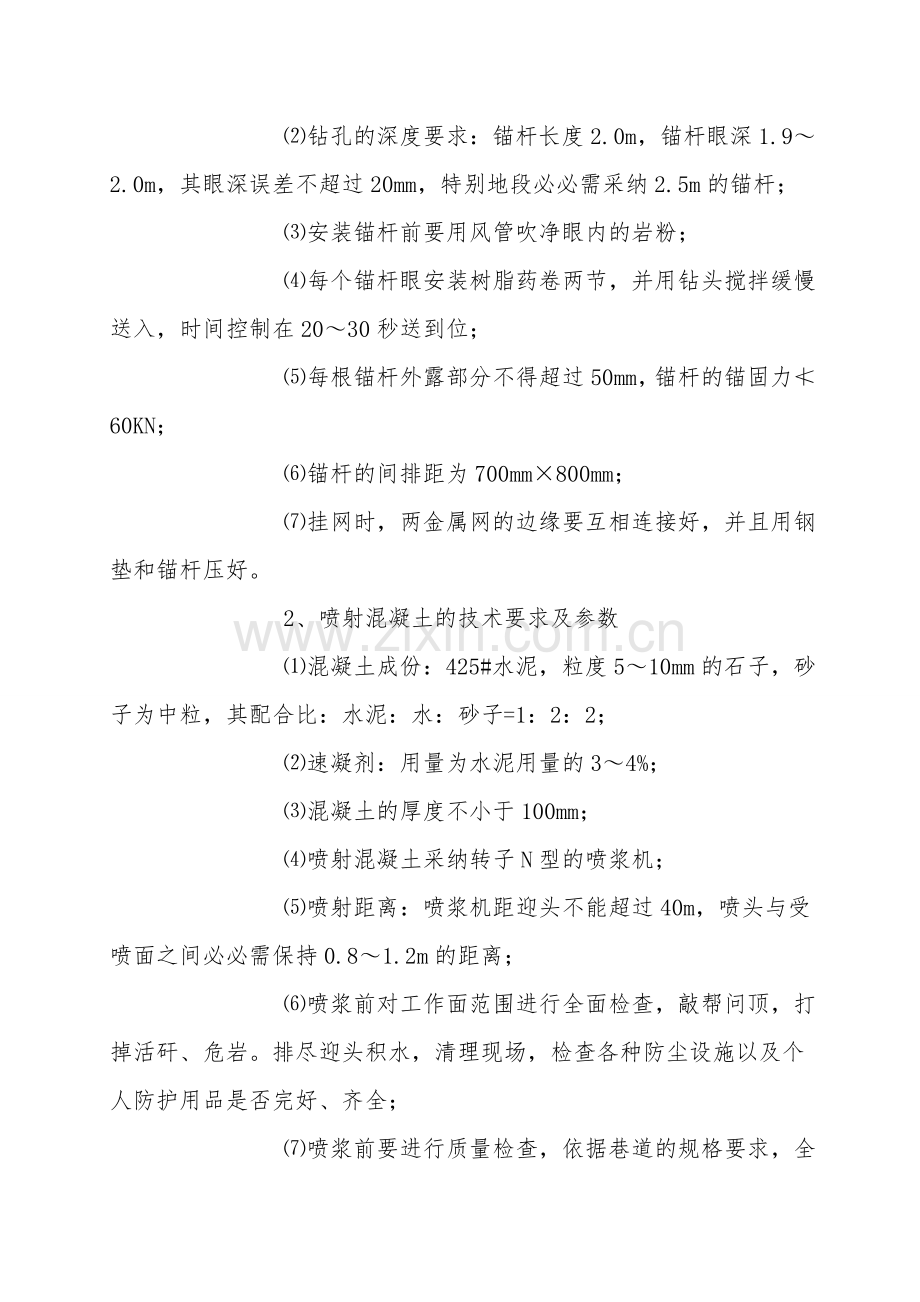

上山掘进安全技术措施 一、概述         煤(岩)层:该巷道制定在L7灰岩中掘进。         用途:十一水平及以下各工作面的回风。         制定长度为143m,总工程量为143m,坡度为26°         二、巷道布置         巷道断面制定为半圆拱形断面,半径R=1.4m,直墙高为1.1m,净宽2.8m,净高2.5m。         该巷道制定长度为143m,斜巷开拓,以200°方位掘进上山,计总工程量为143m。         向上掘进时必必需每隔40m掘进一个躲避硐。躲避硐规格为净高1.5m,净深1.5m,净宽1.5m。         三、支护制定         巷道支护制定为锚网喷浆支护:         ①锚杆的间排距为700mm×800mm。         ②采纳高强度金属网。         ③喷层厚度不小于100mm。         四、支护工艺         1、锚杆的类型及安装要求         ⑴打眼使用专用钻杆,使用直径为28mm的钻头,不得使用其它型号钻头,打眼时保证锚杆与巷道壁垂直或与岩面夹角≮75°;         ⑵钻孔的深度要求:锚杆长度2.0m,锚杆眼深1.9~2.0m,其眼深误差不超过20mm,特别地段必必需采纳2.5m的锚杆;         ⑶安装锚杆前要用风管吹净眼内的岩粉;         ⑷每个锚杆眼安装树脂药卷两节,并用钻头搅拌缓慢送入,时间控制在20~30秒送到位;         ⑸每根锚杆外露部分不得超过50mm,锚杆的锚固力≮60KN;         ⑹锚杆的间排距为700mm×800mm;         ⑺挂网时,两金属网的边缘要互相连接好,并且用钢垫和锚杆压好。         2、喷射混凝土的技术要求及参数         ⑴混凝土成份:425#水泥,粒度5~10mm的石子,砂子为中粒,其配合比:水泥:水:砂子=1:2:2;         ⑵速凝剂:用量为水泥用量的3~4%;         ⑶混凝土的厚度不小于100mm;         ⑷喷射混凝土采纳转子N型的喷浆机;         ⑸喷射距离:喷浆机距迎头不能超过40m,喷头与受喷面之间必必需保持0.8~1.2m的距离;         ⑹喷浆前对工作面范围进行全面检查,敲帮问顶,打掉活矸、危岩。排尽迎头积水,清理现场,检查各种防尘设施以及个人防护用品是否完好、齐全;         ⑺喷浆前要进行质量检查,依据巷道的规格要求,全面检查受喷段尺寸状况,锚杆安装和金属网铺设是否符合制定要求,发现问题及时处理。对受喷段岩面凸凹不平位置,要用手镐或风镐尽量找平。用手镐或风镐切齐直墙,清理出喷射基础,使其达到制定深度;         ⑻喷射前,工作范围内的巷道洒水冲洗干净;         ⑼喷浆顺序:从基础开始,自下而上,由后向前,先填凹找平后,再按正规操作进行;         ⑽喷射手要掌握好喷射角度,喷嘴力求垂直岩面。喷墙时其喷射角度以下俯10°~15°为宜,喷正顶时其最小仰角为65°。         ⑾喷射时,应依据风压大小和回弹状况,及时调整喷射距离,喷头距受喷面的距离一般为0.8~1.2m;         ⑿采纳划圈喷射法,即喷出料以一圈压半圈,呈螺旋状沿横向由下向上,反复运动,圈径以200~250mm为宜;         ⒀初喷紧跟迎头,初喷厚度≮50mm,复喷距迎头≯10m,喷厚不小于制定数值;         ⒁复喷24小时后要洒水养护,并做好养护记录。         五、凿岩方式         一、施工方式         1、破岩方法:钻眼爆破法         2、支护:上锚杆、挂网、初喷、复喷         3、装矸:采纳耙矸机将矸石装入矿车         4、运输方式:电瓶车牵引矿车运矸         5、施工方案:一次成型、复喷         6、钻具:YT-28或YT-24气腿式凿眼机,B22、B25小钎杆,38mm钻头凿炮孔。         二、施工质量要求         1、每掘进50m利用经伟仪矫正一次中线,控制巷道的方向,严格按照制定施工;         2、两帮基础均必必需深入底板以下≮100mm;         3、喷浆强度、喷射厚度、锚杆布置均应符合制定要求。         六、装载与运输         1、用zsk-130d型号的电瓶车运输,运到2102岩石大巷碴囤。         2、运输方式:2102上山采纳倒拉绞车或溜槽运输矸石,2102大巷采纳电瓶车牵引活人力推矿车运输,二级提矸井采纳绞车提升。         3、运输路线:2102上山掘进工作面矸石→矿车→2102大巷→二级提矸井矸囤→十平巷矸囤→十平巷矿车→提矸井矸囤→提矸井→地面矸石山。         八、一通三防         一、通风管理         1、局扇安排在二级皮带井十一水平绕巷口以上,局扇距地面高度不得小于0.3m。         2、局扇与掘进工作面电源必必需实现风电闭锁,保证停风后切断停风区内全部非本质安全型电气设备的电源。         3、局扇必必需由专人负责管理,保证正常运转,开风工必必需经过专门培训,考试合格后持证上岗。         4、局扇必必需采纳风电闭锁、瓦斯电闭锁。         5、局扇不能有循环风,安全科必必需把风量配够,满足必需要。         6、风筒口到掘进工作面的距离不得超过10m,风筒除去末端20m外,不应有破口,风筒接头要严密不漏风,风筒要吊挂平直,逢环必挂。         7、风筒要缓慢拐弯,拐弯要用弯头。风筒直径不同时,要先大后小,不准花接。         8、局扇要正常运转,无论何时都不准停局扇,包括交接班。         9、任何人不准损坏通风设施,不准乱停、开局扇,必必需由专人负责开、停局扇。         10、施工队必必需派一名人员管理局扇。         二、防瓦斯         1、掘进工作面停风后,班组长必必需马上把人员全部撤到有新鲜风流巷道中,瓦检员监督检查。         2、当工作面临时停止时工作不得停风,否则必必需切断电源,设置栅栏,挂警示牌,禁止人员进入,并向调度室报告。         3、掘进中碰到断层、褶曲及其它变化带,离煤层较近时,要及时向调度室和总工汇报,要打钻探放断层带和见煤处的瓦斯,防止瓦斯特别涌出。         4、碰到断层或揭煤层时,安全科和技术科必必需制定出切实有效的措施,经矿总工审批后,严格执行。         5、安全瓦斯检查员要严格执行每班检查3次瓦斯,并用程控 每班向调度室汇报,不准弄虚作假,严格执行。         6、掘进工作面和回风巷按要求安装好监测探头,每周定期调校一次。回风流中瓦斯浓度达到1%时能报警,并断掉掘进巷道内全部非本质安全型电气设备电源。         7、地测部门要搞好地质预报,当巷道碰到地质构造,如遇断层、褶曲时,要打探煤钻孔。         三、防灭火         1、必必需采纳抗静电、阻燃风筒。         2、机电设备严禁缺润滑剂运转,其四周5m以内不得存放润滑油、棉纱、布头等易燃物品。         3、强化通风,防止施工过程中碰撞产生火花引燃可燃气体。         4、放炮必必需采纳黄泥和水炮泥封堵,封满炮眼。         5、电缆与风筒要分开悬挂。         四、防尘         1、必必需采纳湿式钻眼,无水不准打眼。         2、要定期冲洗巷道壁。         3、炮眼封堵材料采纳黄泥和水炮泥,爆破时要进行喷雾。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
