哈医大标书教学楼投标书
第1章 编制说明及编制依据 1
第1节 编制说明 1
第2节 编制依据 1
第2章 工程概况及工程特点 3
第3节 地理位置及环境 3
第4节 工程概况 3
第5节 工程特点 7
第3章 施工组织机构 9
第6节 施工组织结构框图 9
第7节 本工程领导小组及要紧治理人员成员名单 10
第8节 施工组织机构的启动与高效 10
第9节 施工组织机构高效运作保证措施 11
第4章 施工部署 12
第10节 指导方针 12
第11节 组织部署 12
第12节 建立质量、安全保证体系及质量检验系统 12
第13节 质量及工期目标 15
第14节 先进工艺及新技术措施 15
第15节 要紧技术经济指标 16
第16节 劳动力的配备 17
第17节 要紧周转材料需要打算 20
第18节 材料、机具、设备供应保证的应急措施 21
第5章 施工和谐治理 22
第19节 与设计院的工作和谐 22
第20节 与监理工程师工作的和谐 22
第6章 项目总承包治理和施工现场治理制度 24
第21节 项目总承包治理 24
第22节 施工现场治理制度 25
第7章 施工顺序及进度打算安排 27
第8章 施工总平面布置 28
第23节 施工现场临时道路 28
第24节 施工临时给、排水 28
第25节 施工用电 30
第26节 垂直运输机械的布置 30
第27节 生产临时设施的布置 31
第9章 施工测量放线 33
第28节 施工测量的操纵 33
第29节 施测中应注意的问题 34

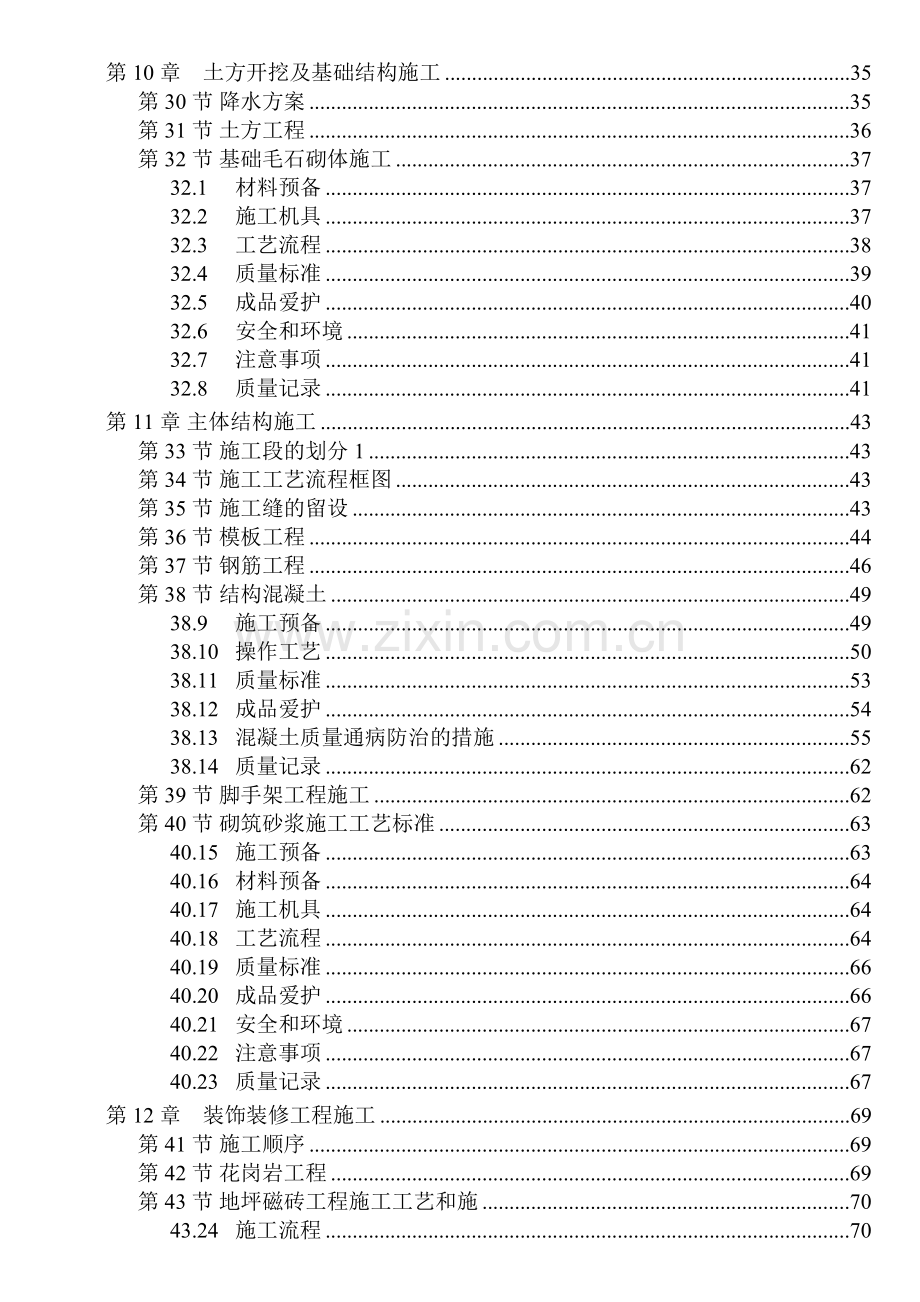

第10章 土方开挖及基础结构施工 35
第30节 降水方案 35
第31节 土方工程 36
第32节 基础毛石砌体施工 37
32.1 材料预备 37
32.2 施工机具 37
32.3 工艺流程 38
32.4 质量标准 39
32.5 成品爱护 40
32.6 安全和环境 41
32.7 注意事项 41
32.8 质量记录 41
第11章 主体结构施工 43
第33节 施工段的划分1 43
第34节 施工工艺流程框图 43
第35节 施工缝的留设 43
第36节 模板工程 44
第37节 钢筋工程 46
第38节 结构混凝土 49
38.9 施工预备 49
38.10 操作工艺 50
38.11 质量标准 53
38.12 成品爱护 54
38.13 混凝土质量通病防治的措施 55
38.14 质量记录 62
第39节 脚手架工程施工 62
第40节 砌筑砂浆施工工艺标准 63
40.15 施工预备 63
40.16 材料预备 64
40.17 施工机具 64
40.18 工艺流程 64
40.19 质量标准 66
40.20 成品爱护 66
40.21 安全和环境 67
40.22 注意事项 67
40.23 质量记录 67
第12章 装饰装修工程施工 69
第41节 施工顺序 69
第42节 花岗岩工程 69
第43节 地坪磁砖工程施工工艺和施 70
43.24 施工流程 70
43.25 地面分层做法 70
43.26 施工要点 70
43.27 操作要点 71
43.28 质量操纵标准 71
第44节 天棚抹灰施工 72
第45节 墙面、天棚面涂料施工 72
第46节 内、外墙面抹灰 73
第47节 卫生间墙面工程(釉面砖铺 74
47.29 施工预备 74
47.30 操作工艺 74
47.31 质量标准 76
47.32 施工注意事项 77
第48节 铝合金门窗安装 79
第49节 玻璃幕墙安装 80
49.33 工艺流程 80
49.34 施工要点 81
第50节 吊顶施工工艺 82
50.35 施工预备 82
50.36 操作工艺 83
50.37 质量标准 84
50.38 保证工质量措施 84
第13章 消防工程施工方案 87
第51节 工程概况 87
第52节 施工预备工作 87
第53节 消火栓系统 87
53.39 要紧施工方法 88
53.40 消火栓(箱)安装 91
53.41 消防水泵房 92
53.42 火灾报警系统安装 92
第14章 通风系统施工 98
第54节 通风、空调施工工艺流程 98
第55节 风管制作 99
第56节 风管安装 99
第57节 风口安装 100
第58节 水管制作与安装 100
第59节 管道试压与冲洗 101
第60节 设备安装 101
60.43 设备进场: 101
60.44 工艺流程: 102
60.45 安装操作: 102
第61节 防腐工程 102
第62节 系统调试 102
第15章 保证质量优良的措施 104
第63节 建立质量治理机构 104
第64节 工程质量保证体系 104
第65节 技术保证措施 104
第66节 原材料质量保证措施 106
第67节 计量保证措施 107
第68节 基础、主体时期质量操纵措施 107
68.46 基础工程 107
68.47 框架模板 107
68.48 钢筋工程 108
68.49 砼工程 109
68.50 砌体工程的质量操纵 110
68.51 屋面工程的质量操纵 110
第69节 装饰时期质量操纵措施 110
69.52 装饰工程的质量操纵 111
69.53 通病防止 111
第16章 保证施工工期的措施 114
第70节 组织治理措施 114
第71节 新技术应用措施 114
第72节 机械设备的配置措施 114
第73节 施工组织技术措施 115
第17章 安全施工 116
第74节 安全治理的实施 116
第75节 安全施工的具体措施 116
第18章 文明施工 119
第76节 雨季施工措施 121
第77节 成品爱护措施 121
第19章 冬雨季施工和成品爱护措施 123
第1章 编制说明及编制依据
第1节 编制说明
本投标施工组织设计严格按照工程招标范畴和招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装二大专业组成。
依照本工程设计特点、功能要求,本着对业主资金的合理利用,以及对工程质量终身负责,我们的编制原则是“科学、合理、优质、高效”。
本投标施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工和有丰富的施工治理体会的人员召集在一起,对方案进行集中编制,采纳“集思广议、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。
本投标施工组织设计依照业主招标文件的要求分以下两个部分
第一部分为±0.00以下及以上土建工程及装饰装修工程;
第二部分为电气、给排水暖通工程、消防工程。
本施工组织设计凡未注明计量单位均为“mm”。
第2节 编制依据
一、哈医大大庆校区药学教学楼工程(以下简称本工程)招标文件。
二、中国航空工业规划设计研究院设计的本工程招标设计图纸,图纸号为23015-15/1。
三、我公司的技术、机械设备装备情形及治理制度。
四、国家和行业现行的施工及验收规范。
《混凝土结构工程施工及验收规范》 (GB50204-92)
《地面与楼地面工程施工及验收规范》(GB50209-95)
《屋面工程施工及验收规范》(GB50204-94)
《建筑装饰工程施工及验收规范》 (JGJ73-91)
《地基与基础工程施工及验收规范》(GBJ202-83)
《冷轧扭钢筋砼技术规程》(JBJ115-97)
《钢筋焊接及验收规范》 (GBJ202-83)
《砖石工程施工及验收规范》(GBJ203-83)
《木结构工程施工及验收规范》(GBJ206-83)
《施工现场临时用电安全技术规范》(JGJ46-88)
《建筑施工安全检查标准》(JGJ59-99)
《建筑施工高处作业安全技术规范》(JGJ80-91)
《龙门架及井架物料提升机安全技术规范》(JGJ88-92)
《建筑安装工程质量检验评定统一标准》(GBJ300-88)
《建筑工程质量检验评定标准》(GBJ301-88)
第2章 工程概况及工程特点
第3节 地理位置及环境
本工程系哈尔滨医科大学药学教学楼,位于大庆高新技术开发区内,工程呈L形平面,占地1594㎡,四周紧邻规划道路,现场东面紧临新建现代教育中心楼,北面无建筑物,南侧相邻大约100m为新建解剖楼,西面紧邻道路。室外地坪与设计标高差大约在200㎜,地势不平坦需要进行土方平稳规划及抄测整平。从本工程所处的地理位置来看,施工交通通行方便,施工现场平面宽敞,四周环境优美,位置显要,因此创建精品工程是每个建设者的目标。
本工程公用配套设施有待解决,基础开挖至–3.5米以下,水、电供应均能满足工程要求,施工车辆进出方便,是较为理想的施工场地。
第4节 工程概况
一、建筑概况
要紧概况
哈医大大庆校区药学教学楼是一座办公教学楼工程,属于大庆校区要紧工程;本工程地面以上共为3层,总建筑面积4689㎡,整个平面布置呈斜L形布置,本工程一、二、三层层高分别为3.6m。每层设有二道楼梯上下,建筑物最高点为16.65m,屋面为彩钢板坡屋面,跨度为东侧17.68m,西侧为18.2m,一层内拐角处为弧形玻璃雨蓬。装饰装修概况如下:
2、本工程要紧装修标准特点如下表所示:
建 筑 装 修 特 征 表
序号
类 别
装 修 标 准
分 布 部 位
1
屋面
彩钢板屋面
斜屋面
SBS复合防水卷材
楼梯间屋面
2
天棚
乳胶漆顶棚
其它房间
铝合金条板吊顶
卫生间
矿棉吸声板吊顶
入口门厅、展厅、主任办公室
纸面石膏板吊顶
实验室
3
内墙面
釉面砖墙面
卫生间、厕所
乳胶漆(环保型)
值班室、配电间、生物库房
乳胶漆(耐擦洗环保型)
其余所有墙面
4
楼地面
花岗石
入口门厅、展厅、走廊、楼梯间
铺米白色600×600地砖
其他所有楼地面
铺米白色400×400防滑地砖
卫生间
5
踢脚
墙裙
地砖踢脚
办公室、实验室、库房`
大理石墙裙
楼梯间、入口间、门斗、走廊
6
外墙面
聚苯乙烯泡沫塑料板复合墙体
其他外墙所有墙面
玻璃幕墙①
(1-2)轴至(A-D)轴
7
门窗
平开木门
室内
塑钢中空玻璃平开门
一层室外
铝合金金玻璃门
室外
8
排风道
轻钢龙骨加压水泥板外包
室内明露排风道
二、结构概况
1、本工程为砖混结构,防火等级为二级,六度抗震设防,耐火二级。基础采纳毛石砌体条形基础及柱下钢筋砼独立基础,基础持力层为②粉质粘土层,fk=180Kpa,基础埋深为3m,冻结深度为2.1米。其余概况见下表所示:
结 构 特 征 表
类 别
特 征
分布部位
砼
C30
基础圈梁、大门入口处梁板
C25
其他梁、板、柱、楼梯
钢 筋
LL550冷扎带肋钢筋
现浇楼板
ⅠⅡ级钢筋
其余部位
钢 材
A3
钢屋架檩条
墙 体
承重页岩实心砖
外墙、内墙、
轻钢龙骨贴加压水泥板
内隔墙
聚苯乙烯保温板墙体
外墙
钢结构
钢结构与混凝土屋架
屋面
防水
聚氨脂涂膜防水卷起250㎜
卫生间
保温
聚苯乙烯泡沫
顶层平屋面
水电工程概况
采暖系统:
A 本工程采暖采纳热水由校区锅炉房供给,热水入口设于一层入口间(楼梯间),工作压力为0.2Mpa,最大耗热量为430KW,采暖系统采纳上供下回单管顺流同程系统,供水干管明敷,分二个回路,回水干管及部分立管采纳直埋式。
B 散热器采纳四柱760型,均为落地安装。
C 热水采暖干管与干管及干管与立管所有管道连接均为焊接。
D采暖水管道管径小于50㎜时采纳低压流体输送焊接钢管,大于50㎜时为无缝钢管。
E 热水系统管道上的阀门采纳闸阀或蝶阀(DN<40时采纳内螺纹闸阀,DN>40时采纳法兰闸阀。
通风防火系统
A 本工程为一样性排风系统。排风设备均置于吊顶内。
B P-5系统的防火阀与风机连锁,防火阀平经常开,温度达到70度时关闭,同时风机停转。
给排水系统特点表
部位
特 征
标准及品种
管
材
给水消防干管
球墨铸铁管
生活给水管
不锈钢衬塑钢管
排水管
UPVC塑料管
消火栓消防给水管
热浸镀锌钢管
管
道
连
接
镀锌钢管小于或等于50
螺纹连接
镀锌钢管大于50
法兰连接
非镀锌管
焊接或螺纹连接
UPVC管
粘接
不锈钢衬塑钢管
螺纹连接
排水承插铸铁管
油麻石棉水泥接口
管
道
防
腐
明装管道
钢管
红丹底漆,面漆各两道
给水铸铁管
面漆两道
排水铸铁管
红丹底漆一道,面漆两道
埋地及敷设在地沟
铸铁管
石油沥青涂层两道
镀锌钢管
石油沥青涂层一道
沿墙面及地面暗敷设管道
石油沥青涂层两道
保
温
所有热水供回水管
岩棉管壳和岩棉毡
管井吊顶内公共部位电气设备上部给水管,排水横管
防结露保温
四:电气工程
1、本楼埋地敷设的2路220/380V低压电缆供电,一路供教学楼的照明、热水器,另一路供各实验室的教学用电。除消防负荷等级为2级外,其它负荷等级均为3级。
2、本楼低压供电接地型式采纳TN-C-S,一层设配电室,各层实验室均设一配电箱,从本层实验室总配电箱放射式供电。
3、各房间照明采纳双管荧光灯,有吊顶处嵌入吊顶安装。走廊采纳荧光灯吸顶在两端双控。厕所卫生间为密闭型圆灯排气扇声控。各房间插座均为安全型,水平电缆桥架采纳带孔电缆托盘,垂直电缆桥架采纳梯架。
4、一般配电电缆采纳阻燃型交联电缆,应急照明线路为耐用型导线。
5、本工程按照第三类防雷建筑物设置防雷设施。屋顶设避雷网。接地采纳基础圈梁内主筋及室外接地扁钢联合接地。所有进出楼内的金属管道均与接地端子箱或预埋接地钢板用扁钢可靠连结。
6、本工程弱电共有如下几个系统
数据通讯系统、语音通讯系统、有线电视系统、多媒体教学扩声视听系统。
第5节 工程特点
一、建筑的重要性及阻碍
哈尔滨医科大学大庆校区拟建的教学楼工程是集办公、教学、实验室为一体的公共型建筑,地处高新开发区,与周边已开发成功的多个高档住宅群形成配套。本工程是若干项目中重要的一个项目。因此本工程的质量,进度,现场文明、安全治理都将产生庞大的社会阻碍,也是承建单位表现企业信誉、综合实力等方面的舞台。我公司将倍加珍爱这次机会,派出坚实的项目阵容,以雄厚的技术力量、丰富的施工体会、先进的施工手段、巧夺天工的聪慧、超前的意识完成此工程,让业主体验到精品工程的高品质使用价值。
二、从本工程所处的地理位置看,施工进出车辆较为方便,但紧临新建道路,因此安全文明施工是关键,应此施工中尽量降低噪音,减少粉尘飘扬,减少对邻近居民的干扰。
三、本工程施工特点要紧表现在以下几方面:
占地面积大,防水要求高,综合配套要求高。
基础埋置深度最大为3米左右,施工地下水位高,在施工时应对基坑进行降水排水及支护。
层高、跨度大,对脚手架搭设要求高。
四、工程现场四周环境条件和应注意的问题:
工程施工车辆由新建道路大门进出,途经处道路必须保证其清洁卫生。
工程所处的地理位置对市容、市貌的阻碍大,现场必须实行文明施工。
五、依照工程的施工进度情形,要跨过夏季和冬季期,需做好各种材料、设备和成品的保养及爱护工作,并加强冬季和夏季的施工措施。
六、质量要求高
依照招标文件,本工程质量必须优良,为此我公司郑重承诺:本工程质量确保优良,争创省市样板工程。
针对上述工程特点,在制定施工措施时,必须分析问题关键之所在,作出优化的治理路线及正确、高效的决策,用“疱丁解牛”的娴熟技能抓住要紧矛盾,使各种制约生产的困难和障碍解决在各施工工序开始之前,以确保“优质、快速、高效、高回报”地建成该工程。
第3章 施工组织机构
第6节 施工组织结构框图
一、工期指标
采纳先进的网络进度打算,微机跟踪治理工程进度,从而达到各分部分项工期操纵点要求,在150个日历天内完成业要紧求的整个施工任务。
二、质量指标
采纳全面质量治理方法对施工质量进行系统操纵,严格执行ISO9002标准进行治理,全方位加强治理工作,保证工程质量,对暴露出的质量薄弱环节PDCA循环(见下图)。
A P
C D
工程质量操纵
A
C
D
D
C
A
专业质量操纵
PDCA循环
说明: P—打算时期
D—实施时期
C—检验时期
A—处理时期
分部分项工程优良率必须在85%以上,中间验收合格率100%,并实行工程质量奖罚制度。以争创省市样板工程。
四、安全指标
严格执行施工安全生产责任制,加强安全生产教育,积极做好危险区域、危险工种的安全防护工作,做到无工伤死亡事故,年度轻伤频率操纵在10‰左右。
五、机械设备完好率和利用率
积极做好现场机械设备的爱护、修理和保养工作,保证机械设备良好的工作状态,并充分利用时刻和空间,提高机械化施工程度,机械设备完好率达到95%,利用率达到75%。
六、降低成本率和三材节约指标。
总降低成本率按2%操纵,三材节约指标:
1、钢材:采纳竖向钢筋电渣压力焊,水平钢筋闪光对焊和窄间隙焊粗钢筋连接技术,节约钢材2%。
2、水泥:采纳高效复合外加剂及粉煤灰利用技术,节约水泥3%。
第7节 本工程领导小组及要紧治理人员成员名单
本工程领导小组及要紧治理人员成员名单详见投标书相应部分内容。
第8节 施工组织机构的启动与高效
一、依照本工程各方面情形及特点,有针对性的组建项目班子,同时人选一旦通过甲、乙双方确认,全班人选将处于启动状态,未进场之前可依照设计要求积极为本工程做好开工前的预备工作(材料、机械、技术等预备工作与策划工作),同时以无条件满足本工程需要为前题,未经业主同意中途变换人选,我公司情愿同意建设单位的处罚。
二、依照项目经理部的工作实际,具体明确每个项目治理人员的责、权、利,使全体治理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目经理的工作效率,有效促进治理整体实力强化,使项目经理部治理的工作效率,有效促进治理整体实力的强化,使项目经理部治理体系有更多的精力和时刻来分析运筹各种复杂的治理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,同时决策有的放矢,成竹在胸,不打无把握之仗,无预备之仗。
三、以已制定的各项目治理制度来指导、督促、规范每个治理人员的工作质量、效率。变”人治理人”“人盯人”为“制度治理人”,做到项目治理“有章可循,执法必严、违章必纠”,如此形成军令如山,赏罚分明的先进治理模式。
四、专门值得一提的是:我公司项目治理历来将社会效益放在经济效益之前,但更看重社会效益,将项目职业道德作为专项考核制度,并在项目治理中大力提倡和推广,收到了良好成效和较多老客户及新任务的回报。
具体做法是把项目施工职业道德的具体含义,标准分降落实到项目每个治理人员和操作人头上并与他们的收入挂勾,形成了自觉抵制施工质量和材料质量上的以次充好、偷工减料、弄虚作假等不良行为的企业文化,施工质量做到业主与监理是否在场都一个样,让业主和用户放心享受精品工程的高品质使用价值。
第9节 施工组织机构高效运作保证措施
组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的治理人员进入项目治理班子。
建立健全项目经理、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。
强化鼓舞与约束机制,制定业绩评比,奖罚方法,定时组织项目经理部治理人员人会议,检查工作质量。
建立工程领导小组现场办公制,每半月召开一次现场办公会,重点关心解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。
每天下午召开由项目经理主持的班后碰头会,对次日的工作进行和谐安排。
质安、动力等部门及监理公司驻现场代表;项目部要紧治理人员及分包单位主管参加,例会重点解决质量、进度、施工技术等难点。明确各项问题的解决方法及时刻,并形成会议纪要。
实行劳动用工治理,选派组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提早完成。
第4章 施工部署
第10节 指导方针
该工程为砖混结构综合楼,其施工质量、施工进度乃至场容场貌,对业主、承建人都具有重要的现实意义,因此,我公司对本工程的施工指导方针如下:
由公司总经理挂帅,将本工程列为公司2005年度之首的重点工程。
我公司将对业主履行以科学治理创时代精品是企业永恒的主题,以优质服务让顾客中意是我们庄重的承诺的质量方针。
我公司愿用自身特有的各种优势,如用建筑过类似工程所积存的施工体会,先进技术为业主降低工程造价,本着企业的承担能力,最大限度的为业主提供优待承诺。
本工程的经营宗旨是“保本、微利、求进展”。
以科学、求实、严格的施工治理,敢为人先的创业精神和热忱周到的配合服务,感动上帝而赢得业主的信任。
我公司全体职员深信:“今天的质量和服务,确实是改日的市场”。
第11节 组织部署
一、总承包组织施工以土建为主,水电、通风、综合布线、消防;设备安装配合施工。
二、整体工程分结构施工工期;设备安装和装饰施工工期;设备调试及精装饰施工工期。按分部操纵工期,通过平稳和谐和调度,确保按打算工期组织施工。
三、本工程工期以土建为要紧进度操纵,中间插入其余部分项工程,确保结构施工总进度打算。
第12节 建立质量、安全保证体系及质量检验系统
在全面熟悉施工图,充分领会设计意图的前提下,建立以公司总经理、总工程师为首的质量、安全治理、检验保证体系,全面操纵施工的项目的工程质量。
质量保证体系
质量保证体系如下框图:
总经理
质量治理领导小组
项目经理
项目技术负责人
项目副经理
实 施 层
决 策 层
总工程师
总经济师
总会计师
治理者代表
工程部门
质安部门
技术部门
经营部门
财务部门
试验室
劳务部门
结算部门
材料部门
租赁部门
质管办主任
施工员
质量员
内业员
材料员
安全员
测量员
试验员
机械员
安全治理体系
安全治理体系如下框图:
公司安全生产领导小组
公司
领导
项目经理
安 全 组
安全设施检查规章制度执行
工 长
机 械 员
材 料 员
工会主席
文明施工检查
落实劳动力爱护
机械设备检查修理保养
劳保用品供应及质量检查
质安部门
技术部门
租赁部门
材料部门
工会
公司各职能部门
安全设施检查规章制度执行
项目组织
作业治理
三、施工质量检验系统
施工质量检验系统如下框图:
公司
质安科
施工科
班组质量
技术负责人
项目经理
项目副经理
建设监理
设
计
工长
质监站
质安
内业
材料
试验
第13节 质量及工期目标
一、质量目标
依照业主方要求和针对工程的具体情形对工程实行目标治理,本工程施工质量目标:确保“优良”,争创省市样板工程。
为此,我公司各级领导和有关职能部门及项目经理部全体人员将对本工程质量高度重视,在总结类似工程施工体会之上,连续坚持“质量第一、信誉至上”的原则,运用科学的治理方法,制定严格的质量操纵措施,大力采纳新技术、新工艺和新材料,做到精心组织、精心施工,将本工程建成优良工程,让业主中意。
二、工期目标
本工程工期目标:150个日历天。
依照国家定额工期和招标文件的要求,在充分研究图纸和施工方案后,结合本公司的具体情形,将本工程工期定为150天。既能满足施工工期要求,又能满足业主的招标工期要求。
第14节 先进工艺及新技术措施
依照本工程的结构特点、质量、工期等方面的要求,只有采纳先进的施工技术和科技保证,才能实现优质、快速的承诺。
“科学技术是第一生产力”,依照本工程的具体情形,我公司将采纳以下新技术、新工艺、新材料,确保工程质量和工期,达到为业主降低工程造价,为施工单位降低工程成本的目的。
一、严格执行ISO9002标准进行治理,全方位加强治理工作,保证工程质量。
二、粗直径钢筋连接技术:竖向电渣压力焊,水平钢筋闪光对焊或窄间隙焊,即可节约钢材,又可保证质量。
三、新型模板与脚手架应用:本工程采纳碗扣式脚手架和利建模板简易快拆体系,提高周转、加快工期。
四、现代化治理与运算机:现场配备1台运算机,完全实现工程进度微机跟踪治理、在资料治理、预决算、竣工文件等方面全面实现微机化负责各种施工技术资料的汇总、整理、立案、建档工作和各种技术数据的分析工作,做到现场治理标准化、规范化。
第15节 要紧技术经济指标
在全面熟悉施工图,充分领会设计意图的前提下,建立以公司总经理、总工程师为首的质量、安全治理、检验保证体系,全面操纵施工的项目的工程质量。
安全治理体系
安全治理体系如下框图:
公司安全生产领导小组
公司
领导
项目经理
安 全 组
安全设施检查规章制度执行
工 长
机 械 员
材 料 员
工会主席
文明施工检查
落实劳动力爱护
机械设备检查修理保养
劳保用品供应及质量检查
质安部门
技术部门
租赁部门
材料部门
工会
公司各职能部门
安全设施检查规章制度执行
项目组织
作业治理
三、施工质量检验系统
施工质量检验系统如下框图:
公司
质安科
施工科
班组质量
技术负责人
项目经理
项目副经理
建设监理
设
计
工长
质监站
质安
内业
材料
试验
第16节 劳动力的配备
一、劳动力的实施
对现场的施工队伍进行严格的资格审查,施工班组必须配备兼职质量员,随做随清。
对已进场的队伍实施动态治理,不充许其擅自扩充和随意抽调,以确保施工队伍的素养和人员相对稳固。
未经项目部质量、安全培训的操作工作不充许上岗。
加强对劳务单位的治理,凡进场的劳务单位必须配备一定数量的专职和谐、质量、安全的治理人员。
二、劳动力的配置打算
依照四川省建筑安装工程劳动定额,结合本工程具体情形和施工进度打算,本工程不同施工时期劳动力配置打算分别见下表所示:
劳动力配置打算(按分部工程安排)
序
号
施工时期
基 础
阶 段
主 体
阶 段
装饰时期
清理收尾
工种名称
1
钢筋工
25
30
4
3
2
模工
30
25
3
1
3
砼工
25
25
2
1
4
架工
18
25
20
5
5
电焊工
3
3
2
2
6
防水工
15
5
15
7
电工、机械工
2
3
4
1
9
钳工
2
2
2
10
机操工
3
4
5
2
11
机修工
1
2
2
12
水暖工
1
1
1
1
13
油漆工
25
5
14
砖抹工
30
50
8
15
测量工
3
2
2
1
16
试验工
2
2
1
17
材料保管
2
2
2
1
18
工地护警
1
1
1
2
19
普工
20
25
30
15
20
合计
170人
220人
170人
50人
说明:
各时期需用劳动力为单独作业所需人数。
由于各时期的交叉搭接和人员平稳调配,高峰期总人数为220人左右。
劳动力动态曲线请参见后面施工进度打算横道图中的劳动力动态图(附图)。
三、劳动力组织和治理的关键环节
装饰装修、收尾时期的劳动力组织和治理是直截了当阻碍本工程能否顺利完成的一个关键环节,为此我们将采取以下几点措施:
施工现场项目经理及主办工长做到全盘考虑,认真学习和研究施工图纸,领会设计意图,拟定出本工程各时期施工所需投入的人力什么时刻进场、什么时刻退场,做到心中有数,减少盲目性,以免造成不应有有人员紧缺或窝工现象。
在使用人力上执行竞争上岗的制度,防止出工不出力和返工现象的发生。
本工程装饰装修项目较多,标准较高,在收尾时期,要教育好我们的工人,专门重视成品爱护,防止已完工的部位被损坏和污染,要同各分包单位取得联系,组织足够人员参加爱护工作。
劳动力动态曲线请参见后面施工进度打算横道图中的劳动力动态图(附图)。
第17节 要紧周转材料需要打算
依照本工程的工程特点及工程量,以经济有用的原则,对要紧的周转材料作如下选择,具体详见下表:
序号
材 料 名 称
单 位
数 量
备 注
1
F48钢管
t
170
内外架、防护设施等
2
十字扣件
套
8000
与钢管配套使用
3
接头卡
套
5000
与钢管配套使用
4
旋转卡
套
3000
与钢管配套使用
5
组合钢模
平方米
1200
剪力墙、柱、梁支模
6
回形卡
个
1700
与钢管配套使用
7
18mm胶合板
平方米
2500
板底支模、梁模
8
绿色安全网
平方米
1000
防护架、提升架围护
9
木枋
立方米
80
用于支模板底搁栅等
10
5cm厚跳板
立方米
40
用于脚手架板、安全通道等
11
安全平网
平方米
600
用于安全水平防护
12
早拆体系头
个
1700
与钢管配套使用
第18节 材料、机具、设备供应保证的应急措施
一、材料方面
各时期施工半月前,现场材料组,专门是采购人员需与甲方一起落实好厂家货源,采纳“货比三家”一比质、比价、比服务的原则进行动作,专门是结构所用钢材、水泥一律采纳大厂材料,确保工程质量。一旦显现短缺,应赶忙另找第二家或第三家,如还有困难时可与公司物资供应分公司联系,启动多年来形成的多渠道物资供应网络。
砂、石、砖等地材受季节性变化经常阻碍正常施工,依照市场供需变化规律并客观的评估国家级、市区级重点工程分布情形,地材需要时刻与数量,项目应在地材丰产期内依照施工需用数量,尽可能储备多一些,以便顺利渡过地材低产期。
现场材料、半成品的贮备量应比实际需用量多一些。
二、机具、设备方面
施工时期的机具,依照所提需用量打算,再附加一定的备用量。
施工大型设备如塔吊、砼泵、搅拌机等,需配备足够的易损零部件或总成件。
现场设置施工机具设备,管、用、养、修专人负责及抢修。
第5章 施工和谐治理
第19节 与设计院的工作和谐
假如中标,我们即与设计院联系,进一步了解设计意图及工程要求,依照设计意图提出我们的施工实施方案。
参加施工图审查,协助业主向设计院提出建议,完善设计内容和设备选型。
在施工中,及时会同业主、设计院按照总进度与整体成效要求,验收样板间,进行部位验收、中途质量验收、竣工验收等。
会同设计院、业主一起参加设备、装饰材料、卫生洁具等的选型、选材和定货,参加新材料的定样采购。
和谐各施工分包单位在施工中需与监理工程师协商解决的问题,协且设计院解决诸如因多管道并列等缘故引起的标高、几何尺寸的平稳和谐工作。
第20节 与监理工程师工作的和谐
我公司将积极配合监理工程师及现场监理工程师代表履行他们的所有和权力。
我公司如有幸中标,将依照合同中明确规定的永久性工程图纸,施工进度打算,施工组织设计等文件及时提交给监理工程师批准。以使监理工程师对该项设计的适用性和完备性进行审查并中意所必需的图纸、规范、运算书及其他资料;也使业主能操作、修理、拆除、组装及调整所设计的永久性工程。
在施工全过程中,严格按照经业主及监理工程师批准的“施工组织设计”进行工程的质量治理。在分包单位“自检”和总承包专检的基础上,同意监理工程师的验收和检查,并按照监理工程师的要求,予以整改。
贯彻总包单位已建立的质量操纵、检查、治理制度,并据此对各分包施工单位予以检控,确保产品达到优良。总承包对整个工程产品质量负有最终责任,任何分包单位工作的失职、失误造成的严峻后果,建设单位只认总承包方,因而总承包方必须杜绝现场施工分包单位不服从总承包方和监理工程师监理的不正常现象。
所有进入现场使用的成品、半成品、设备、材料、器具,均主动向监理工程师提交产品合格证或质保书,应按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程造成白费。
严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。对可能显现的工作意见不一的情形,遵循“先执行监理工程师时的指导后予以磋商统一”的原则,在现场质量治理工作中,爱护好监理工程师的权威性。
第6章 项目总承包治理和施工现场治理制度
第21节 项目总承包治理
近几年来,我公司已先后承担了大批大中型建设项目的总承包。这些项目经业主、质监站和设计院、监理单位的检查都能满足总施工合同的要求,专门是工程质量和施工进度具有明显的优势。我公司之因此能达到施工合同的时期考查目标和质量上具有明显的优势,要紧是由于公司派出责任心强的负责人有关,对建设项目的质量、速度、标化等进行直截了当治理有效的操纵,满足和平稳施工生产诸要素的需求。
假如本公司中标,我们一方面将连续发扬在总承包治理中已取得的体会,另一方面严格按照施工合同,依照合同规定的范畴、权益、职责和义务,集中优势,对合同范畴内的工程进行总承包治理和组织施工,并保证安全、质量和进度。
我们的目标是在满足合同的前提下,在工程质量的要紧部位上、总承包治理的要紧环节上、现场施工的文明程度上均达到业要紧求的目标。在建设项目实施时期,将采取各种有效措施,强化施工过程中的质量事前、事中、事后三时期操纵,使建筑物和各类设备安装满足设要求和功能要求,我们将切实搞好施工进度打算与项目总进度打算的衔接,确保项目进度总目标的实现。
我们作为总承包单位,能严格遵循施工总承包合同要求,对本项目负总责工程项目经理部履行总和谐、总操纵的责任。为此我们由优秀的项目经理组建配备并具有专业技术知识较强组织和谐能力的同志任副经理,并设立专业性与时期性相结合的项目治理班子,从而对项目实行总承包治理。公司所属土建项目部、专业分公司以及由我公司为主所组织的合作体,将为该工程项目经理部配备必需的专业技术人员,全力为项目部提供动态的、必需的生产要素,努力当好合格的总承包。
创“一流治理、一流质量、一流速度、一流服务”是我们的总目标,为了实现这一总目标,我们将努力做到:
一、组建最佳总承包项目班子适应总承包治理要求,依照本工程总承包治理需要及我们的体会,拟配备有18人组成的总承包治理项目班子,项目班子和施工队伍的人员大差不多上参加过大型项目施工、体会丰富的技术骨
