收藏 分销(赏)

张坪隧道施工测量方案.docx

上传人:精*** 文档编号:10173865 上传时间:2025-04-24 格式:DOCX 页数:9 大小:19.43KB
下载 相关 举报
张坪隧道施工测量方案.docx_第1页
第1页 / 共9页
张坪隧道施工测量方案.docx_第2页
第2页 / 共9页
点击查看更多>>

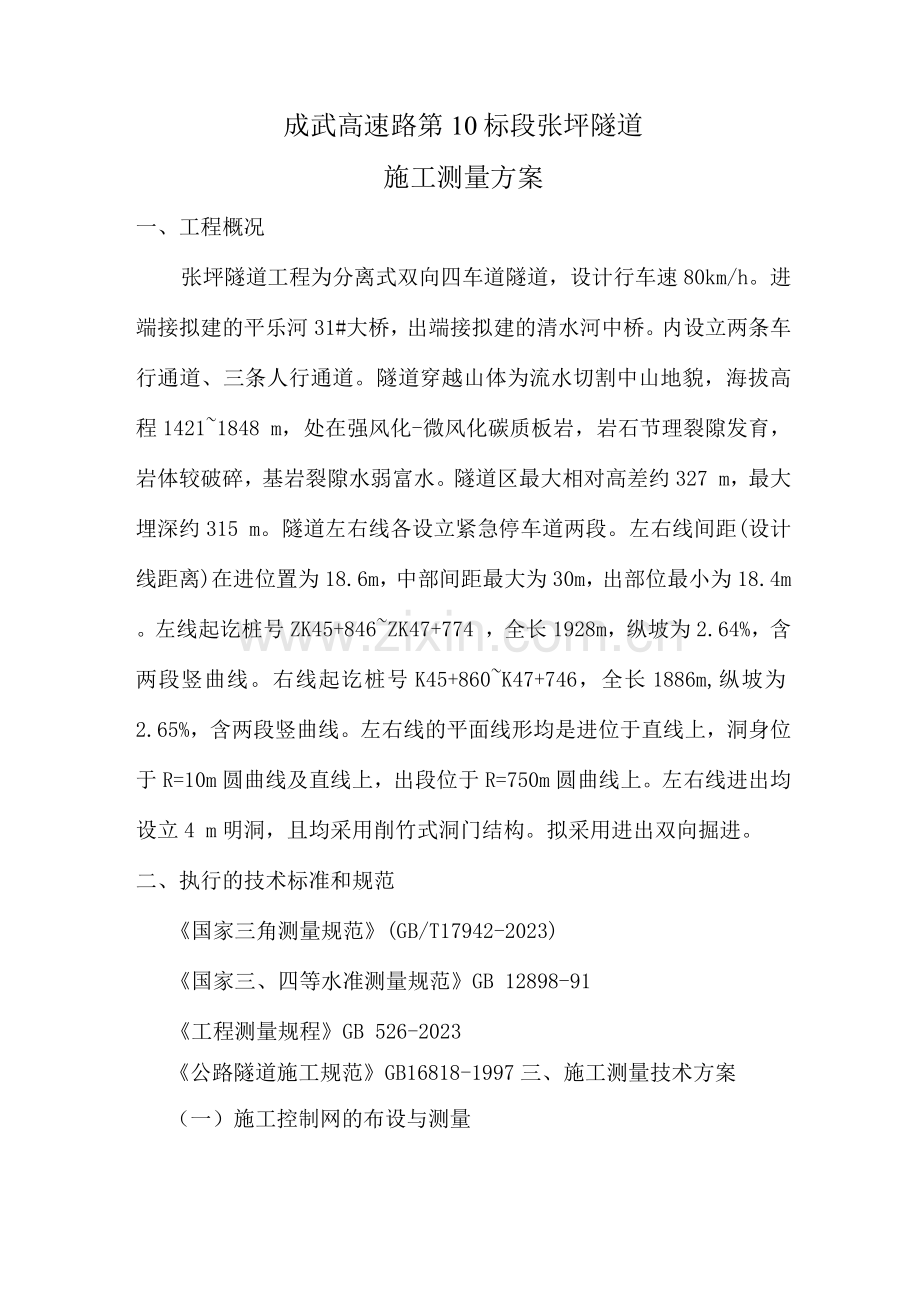

资源描述

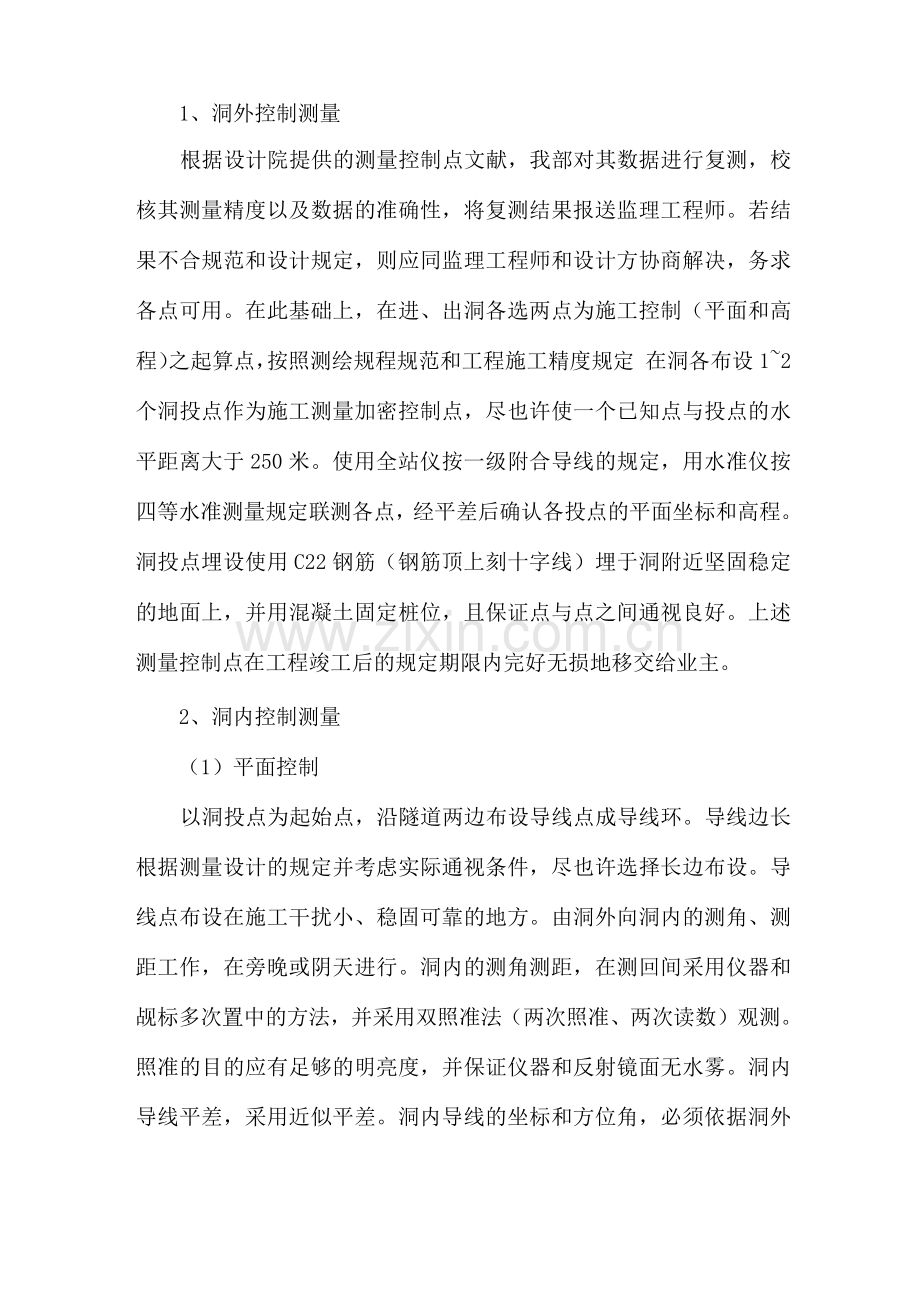

成武高速路第10标段张坪隧道 施工测量方案 一、工程概况 张坪隧道工程为分离式双向四车道隧道,设计行车速80km/h。进端接拟建的平乐河31#大桥,出端接拟建的清水河中桥。内设立两条车行通道、三条人行通道。隧道穿越山体为流水切割中山地貌,海拔高程1421~1848 m,处在强风化-微风化碳质板岩,岩石节理裂隙发育,岩体较破碎,基岩裂隙水弱富水。隧道区最大相对高差约327 m,最大埋深约315 m。隧道左右线各设立紧急停车道两段。左右线间距(设计线距离)在进位置为18.6m,中部间距最大为30m,出部位最小为18.4m。左线起讫桩号ZK45+846~ZK47+774 ,全长1928m,纵坡为2.64%,含两段竖曲线。右线起讫桩号K45+860~K47+746,全长1886m,纵坡为2.65%,含两段竖曲线。左右线的平面线形均是进位于直线上,洞身位于R=10m圆曲线及直线上,出段位于R=750m圆曲线上。左右线进出均设立4 m明洞,且均采用削竹式洞门结构。拟采用进出双向掘进。 二、执行的技术标准和规范 《国家三角测量规范》(GB/T17942-2023) 《国家三、四等水准测量规范》GB 12898-91 《工程测量规程》GB 526-2023 《公路隧道施工规范》GB16818-1997三、施工测量技术方案 (一)施工控制网的布设与测量 1、洞外控制测量 根据设计院提供的测量控制点文献,我部对其数据进行复测,校核其测量精度以及数据的准确性,将复测结果报送监理工程师。若结果不合规范和设计规定,则应同监理工程师和设计方协商解决,务求各点可用。在此基础上,在进、出洞各选两点为施工控制(平面和高程)之起算点,按照测绘规程规范和工程施工精度规定 在洞各布设1~2个洞投点作为施工测量加密控制点,尽也许使一个已知点与投点的水平距离大于250米。使用全站仪按一级附合导线的规定,用水准仪按四等水准测量规定联测各点,经平差后确认各投点的平面坐标和高程。洞投点埋设使用C22钢筋(钢筋顶上刻十字线)埋于洞附近坚固稳定的地面上,并用混凝土固定桩位,且保证点与点之间通视良好。上述测量控制点在工程竣工后的规定期限内完好无损地移交给业主。 2、洞内控制测量 (1)平面控制 以洞投点为起始点,沿隧道两边布设导线点成导线环。导线边长根据测量设计的规定并考虑实际通视条件,尽也许选择长边布设。导线点布设在施工干扰小、稳固可靠的地方。由洞外向洞内的测角、测距工作,在旁晚或阴天进行。洞内的测角测距,在测回间采用仪器和觇标多次置中的方法,并采用双照准法(两次照准、两次读数)观测。照准的目的应有足够的明亮度,并保证仪器和反射镜面无水雾。洞内导线平差,采用近似平差。洞内导线的坐标和方位角,必须依据洞外控制点的坐标和方位角进行传算。 (2)、高程控制 高程控制点的布设要运用平面控制点的埋石,如特殊需要时进行加密。洞内高程控制采用四等水准测量,高程控制点标石与基本导线点重合。洞内高程必须由洞外高程传算。每隔50—150米设立一对高程控制点,并定期复测。 (二)洞外施工区原始地形测绘(本条应参考协议文献拟定是否保存) 根据工程施工范围,在单项工程开工前按规范规定复测原始地形图,测图比例尺选择为1:5测量作业前,告知监理工程师,以利于监理工程师安排现场作业监督、检查。在单项工程开工前原始地形图测绘完毕后及时报送监理工程师审核认可,经监理工程师审核认可的原始地形图与开挖放样剖面图是工程后续施工及工程量计量的重要依据。原始地形图经监理工程师认可后,及时按照单项工程结构特性和地形变化情况按5〜20m间距绘制横断面图。 (三)施工测量放样及断面测量 1、洞内工程施工测量 洞内开挖使用全站仪放样,在掌子面上标定中线、腰线和开挖轮廓线。高程放样可采用几何水准测量或三角高程测量。洞内开挖轮廓放样点相对于洞室轴线的限差为士50mm,混凝土衬砌立模点相对于洞室轴线的限差为士20mm。初期支护完毕后,应对开挖断面进行检测,若发现欠挖则及时告知施工班组解决。二衬前必须对衬砌段进行中线放样和高程测量,标明特殊部位的高程位置。衬砌完毕后及时校验并测绘开挖竣工断面和混凝土衬砌(和喷锚支护)竣工断面,同时计算开挖工程量和混凝土衬砌工程量。断面间距为5m,对结构变化或特殊部位适当加测断面。断面测点相对于洞室轴线的测量限差为士50mm,混凝土衬砌竣工断面为士20mm。对有仰拱的部位,其断面由设计高程线每隔0.5m (自中线向左右)向下量出开挖深度。洞内水平横洞、排水沟及其它结构物的测量放样,可根据这些结构物与中线或线路设计线的相对位置和设计高程进行测设。 2、洞外工程施工测量 洞外工程重要采用全站仪坐标法进行施工测量,放样点精度满足招标文献和规范的规定。 主体工程的基础轮廓点开挖放样点位平面位置、高程误差均应小于士50mm。其他部位放样误差应小于±1mm。在开挖过程中经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边仰坡坡度是否符合施工图纸的规定,并将测量资料提交监理工程师。 砌筑或混凝土浇铸,平面位置放样采用全站仪坐标法,高程放样采用三角高程测量或几何水准测量方法进行。构筑物轮廓点平面放样误差小于±20mm,高程放样误差小于±20mm。 3、贯通误差的测定与调整 由于采用双向掘进方法,故预估贯通面左线在ZK46+810、右线在K46+803。分别在左右线贯通面附近定一点,由进测的两方向分别测量该点的坐标(含高程),其闭合差投影在贯通面及其垂直方向上,得出实际的横向和纵向贯通误差,而高程差即为实际的高程贯通误差。隧道贯通后,取约1米未衬砌段来调整贯通误差。未衬砌段的导线点,涉及贯通面那一定点,并在进出两个方向上各选取邻近的已衬砌段内3个导线点构成附合导线,按一级导线的精度规定进行往返边角观测和平差。闭合差很小时,按坐标平差解决。由两端进测得的那一定点的高程,取均值作为调整后的高程。或者将高程贯通误差的一半按线路长度比例分派到调整段及其相邻地段的水准点上。调整后的控制点数据作为未衬砌段平面及高程放样的依据。 (四)、施工期变形监测 监控量测按规范和设计规定进行。 1、监控量测的目的 (1)监视围岩应力及变形情况,验证支护衬砌设计效果,保证施工安全并为修改支护系统设计提供依据。 (2) 提供判断围岩稳定和支护系统基本稳定依据,拟定二次衬砌施工的时间。 (3) 通过量测数据分析解决,掌握围岩的稳定变化规律,提供围岩和支护衬切的最佳稳定信息。 2、量测项目、方法 分必测项目和选测项目,具体监测位置、频率、精度规定、使用工具等按设计规定进行。 3、整理量测数据 (1) 绘制每一横断面沉降槽随时间变化的关系图。 (2) 绘制每一横断面取最大沉降量随时间变化关系图。 (3) 绘制每一横断面最大沉降量与开挖面距离关系图。 (4) 分别对横、纵断面沉降槽垂直位移进行回归分析。 (5) 根据各类围岩量测数据求出围岩的E、V、C、0等物性参数。 4、注意事项 (1 )施工前做好量测准备工作,准备好量测工具,收敛仪、水平仪、水平尺、位移计、测力计、拉拔器、压力盒等,配备好量测专业人员。 (2) 在布置测点时注旨在位移较大的地段将测点加密。 (3) 地表量测与洞内量测同步进行,以利于资料的相关分析。 (4 )量测数据及分析结果所有纳入竣工资料。 (五)竣工测量及工程量计算 开挖竣工后应及时测绘开挖面竣工地形图。测绘开挖面竣工地形图时邀请监理工程师进行现场作业监督、检查。测绘完毕后及时报送监理工程师审核认可。经监理工程师审核认可的开挖面竣工地形图是工程量计量的重要依据。边坡与基础开挖施工过程中及时进行土石分层面的现场测绘。 在混凝土浇筑及衬砌工程施工测量过程中及时进行竣工面形体验收测量,单项工程完毕以后及时进行整理编绘。 工程量计量测量,各单项工程开挖施工过程中,依据规定进行土石方开挖工程量验收测量,并将现场测量资料和工程量计算资料及时报送监理工程师审核,作为施工阶段结算的基础资料。 四、测量仪器设备配置 工程开工前提交仪器设备及其计量认证文献报送监理工程师审核。拟配备以下性能稳定、质量可靠耐用、精度符合规定的测量仪器设备: 测量仪器设备配置 序号仪器名称 型号 精度 数量 备注 1全站仪 R-322NX 2〃 2+2pp ) mm 1台套 进 2水准仪 NAL-124 DSZ3 级 2台套 国产 3 计算机 台式 1台 国产 4 打印机 联想 激光 1台 进 5 对讲机3部国产 6 计算器 58P3台进 五、技术力量编制 项目部工程部设测量班,隧道工区按进出分设测量组,各拟配3名员工 班组)长1名、测量助理2名,综合素质能达成独立胜任隧道工程的控制测量和隧道放样的水平。测量班和工区测量组实行班(组)长负责制。测量班负责对隧道工区施工测量工作进行指导,测量组为隧道施工及时提供定位和服务。 洞外控制点由测量班、组共同负责,洞内则由测量组完毕,但测量班需按开挖进度情况对洞内控制点和测量成果进行复检、复核。测量组在测量时应加强自检自核。 七、测量资料的整理及归档 隧道工程施工测量的资料的整理在工程开始时就应建立资料整编的管理制度和操作办法。资料整编应符合下列规定: 1、竣工测量图整编应与设计平面布置相相应,图表按竣工资料管理部门的统一图幅分类装订成册,并附必要的文字说明。 2、竣工地形图应当注明图幅的坐标系统。对于竣工纵横断面图,必须注明断面符号、断面中心桩坐标、比例尺,并附有断面布置示意图。 3、竣工地形图绘制完毕后,应提供数据文献和图形文献。 4、变形测量资料除提供原始观测数据外,还应提供观测成果分析资料及其电子文献。 5、整编后的竣工资料应进行会签。 6、整编下列施工测量资料: ⑴、测量控制网布置图,原始观测手薄,平差计算资料,控制点坐标及高程成果。 ⑵、测量专用控制网、安装轴线点测设和检测资料。 ⑶、开工前的原始地形图或断面图。 ⑷、施工期变形监测资料。 ⑸、施工场地竣工地形图或平面图。 ⑹、施工测量所依据的工程设计图纸、文献及其他数据资料。 ⑺、各阶段、各项目的施工测量技术方案、测量放样告知单、记录手薄、放样交样单、验收成果表和技术总结。 ⑻、测量仪器的计量检定证书资料。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
