资源描述
就在这里
"各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有
厕浴间、地面、窗台非固化防水涂料防水施工方案
组织图纸学习及专业技术会审,进行设计交底,对图纸上存在问题及特殊部位的施工方法、施工要求进行答疑。施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案。事先准备本工程的各项检查资料,确保资料真实,及时归档。
该项目工程人员安排如下:
序号
工种
人数
工作内容
1
技 术 人 员
3
编制方案、制定措施、整理资料、技术交底
2
采购人员
1
材料供应及时通知检验
3
主要施工人员
5
清除层面杂质灰尘,涂刷底层涂料、铺贴卷材、
表层处理
4
机械设备
1
维修所有机械小工具等
5
零星
3
零星工程
材料选择
1. 主要材料选择
卫生间防水层采用非固化防水涂料防水层做法.
非固化防水涂料(LV防水涂料)是以特殊添加剂改性沥青为主料的的防水涂料,涂履后可形成永不固化,可在潮湿或干燥的基面上施工,无毒无污染,施工安全简便,适用各种屋面、厕浴间、地下室等部位的防水防潮、防腐、防漏。
防水涂料优点:
a. 操作简单,容易涂刷,适用于形状复杂的基层和细部,且端部收头容易处理.
b. 冷作业施工,既安全又少污染。
c. 涂膜无接缝,整体性好,施工后可形成一个无接缝的整体橡胶防水层。
施工工艺
施工流程
材料准备-技术准备-基层处理-防水层施工-质量检验-成品保护
1.基层处理
基层找平层做好后,找平层上应无明显水迹,渗漏处先进行堵漏处理.
基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、无松动,要求抹平压光,对于残留的砂浆或突起物应以铲刀削平。
;阴阳角应抹成半径为;均匀光滑的小圆角。
穿墙管道及连接应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。
2.涂布顺序
应先垂直面后水平面:先阴角处及细部后大面.每层涂抹方向应相互垂直。
3. 增强措施:
在阴角、管道周围、施工缝及裂纹处等均需增强防水措施,其做法是第一道涂膜施工前在该部位增强涂布一道涂膜。
4. 涂布第一道涂膜:

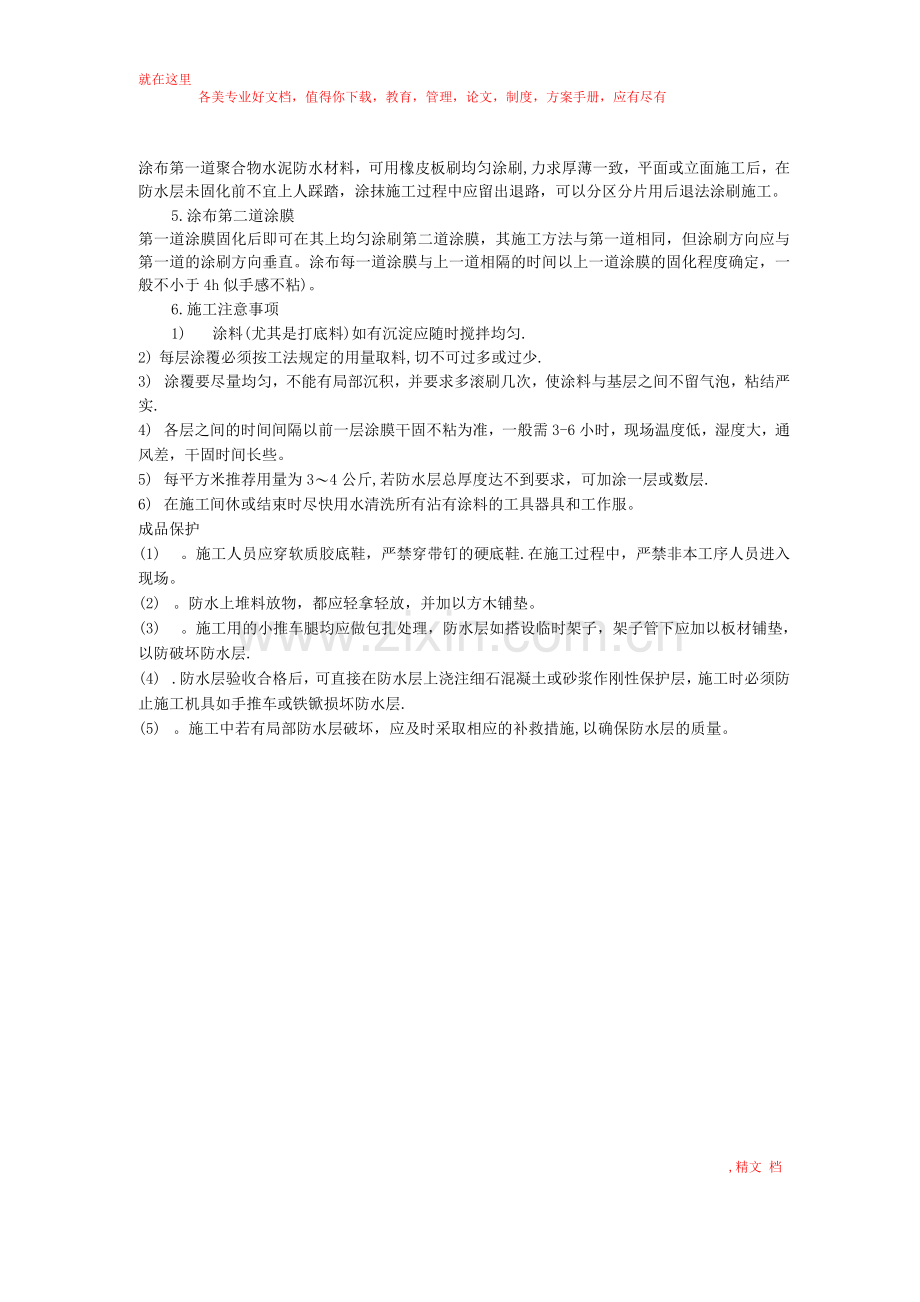

精文 档
就在这里
各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有
涂布第一道聚合物水泥防水材料,可用橡皮板刷均匀涂刷,力求厚薄一致,平面或立面施工后,在防水层未固化前不宜上人踩踏,涂抹施工过程中应留出退路,可以分区分片用后退法涂刷施工。
5.涂布第二道涂膜
第一道涂膜固化后即可在其上均匀涂刷第二道涂膜,其施工方法与第一道相同,但涂刷方向应与第一道的涂刷方向垂直。涂布每一道涂膜与上一道相隔的时间以上一道涂膜的固化程度确定,一般不小于4h似手感不粘)。
6.施工注意事项
1) 涂料(尤其是打底料)如有沉淀应随时搅拌均匀.
2) 每层涂覆必须按工法规定的用量取料,切不可过多或过少.
3) 涂覆要尽量均匀,不能有局部沉积,并要求多滚刷几次,使涂料与基层之间不留气泡,粘结严实.
4) 各层之间的时间间隔以前一层涂膜干固不粘为准,一般需3-6小时,现场温度低,湿度大,通风差,干固时间长些。
5) 每平方米推荐用量为3〜4公斤,若防水层总厚度达不到要求,可加涂一层或数层.
6) 在施工间休或结束时尽快用水清洗所有沾有涂料的工具器具和工作服。
成品保护
(1) 。施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋.在施工过程中,严禁非本工序人员进入现场。
(2) 。防水上堆料放物,都应轻拿轻放,并加以方木铺垫。
(3) 。施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下应加以板材铺垫,以防破坏防水层.
(4) .防水层验收合格后,可直接在防水层上浇注细石混凝土或砂浆作刚性保护层,施工时必须防止施工机具如手推车或铁锨损坏防水层.
(5) 。施工中若有局部防水层破坏,应及时采取相应的补救措施,以确保防水层的质量。
,精文 档
展开阅读全文
