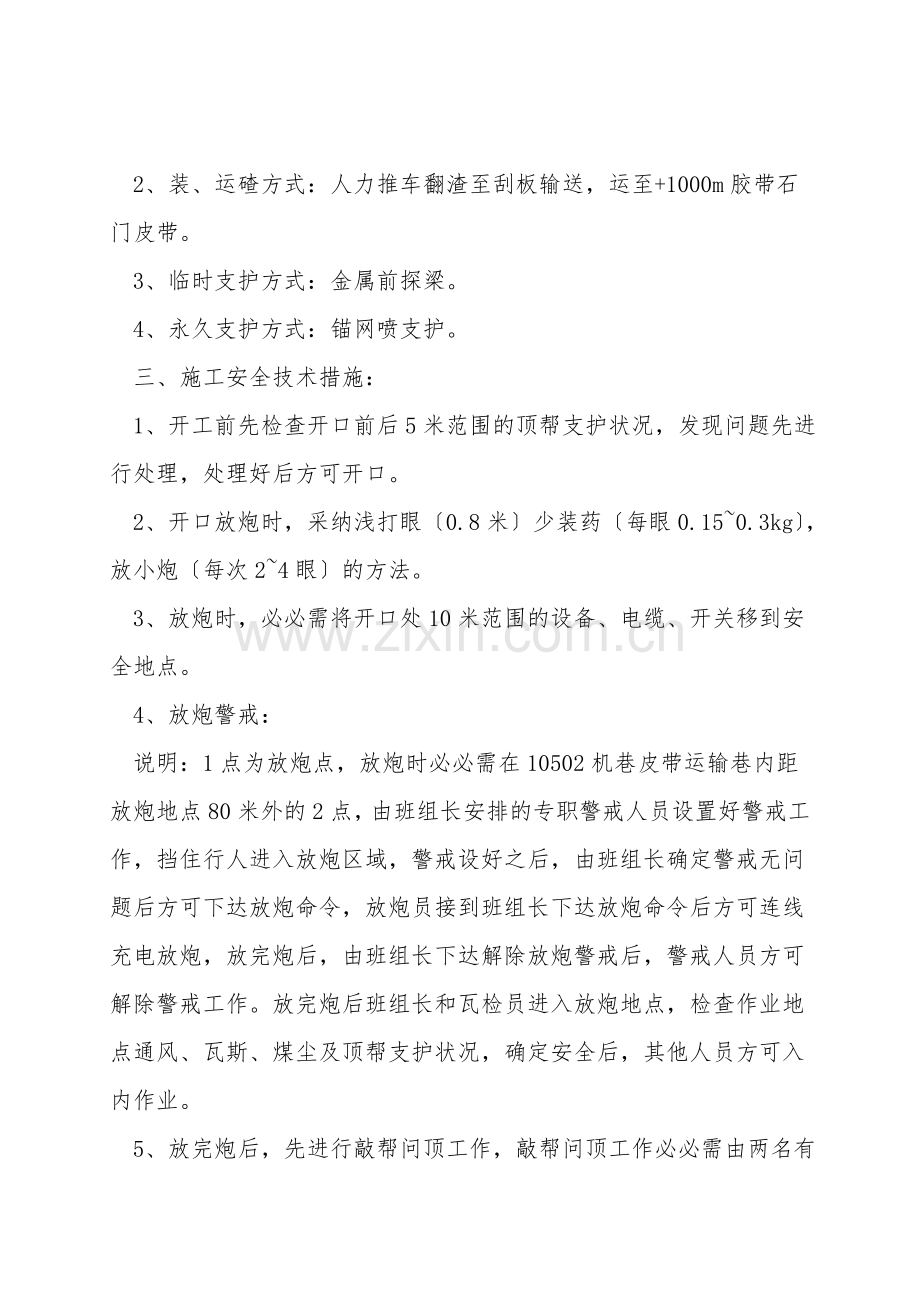

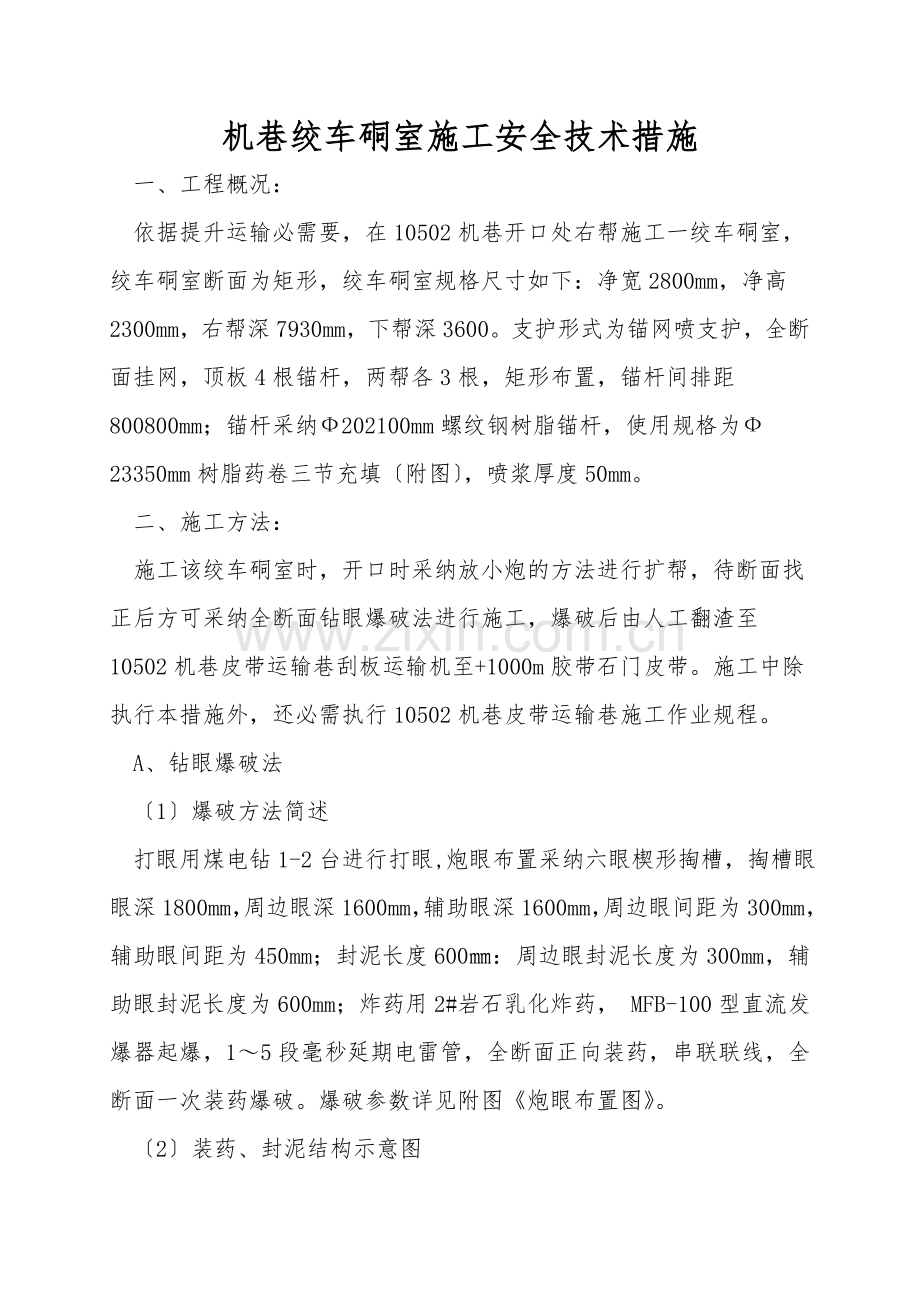

机巷绞车硐室施工安全技术措施 一、工程概况: 依据提升运输必需要,在10502机巷开口处右帮施工一绞车硐室,绞车硐室断面为矩形,绞车硐室规格尺寸如下:净宽2800mm,净高2300mm,右帮深7930mm,下帮深3600。支护形式为锚网喷支护,全断面挂网,顶板4根锚杆,两帮各3根,矩形布置,锚杆间排距800800mm;锚杆采纳Ф202100mm螺纹钢树脂锚杆,使用规格为Ф23350mm树脂药卷三节充填〔附图〕,喷浆厚度50mm。 二、施工方法: 施工该绞车硐室时,开口时采纳放小炮的方法进行扩帮,待断面找正后方可采纳全断面钻眼爆破法进行施工,爆破后由人工翻渣至10502机巷皮带运输巷刮板运输机至+1000m胶带石门皮带。施工中除执行本措施外,还必需执行10502机巷皮带运输巷施工作业规程。 A、钻眼爆破法 〔1〕爆破方法简述 打眼用煤电钻1-2台进行打眼,炮眼布置采纳六眼楔形掏槽,掏槽眼眼深1800mm,周边眼深1600mm,辅助眼深1600mm,周边眼间距为300mm,辅助眼间距为450mm;封泥长度600㎜:周边眼封泥长度为300mm,辅助眼封泥长度为600mm;炸药用2#岩石乳化炸药, MFB-100型直流发爆器起爆,1~5段毫秒延期电雷管,全断面正向装药,串联联线,全断面一次装药爆破。爆破参数详见附图《炮眼布置图》。 〔2〕装药、封泥结构示意图 2、装、运碴方式:人力推车翻渣至刮板输送,运至+1000m胶带石门皮带。 3、临时支护方式:金属前探梁。 4、永久支护方式:锚网喷支护。 三、施工安全技术措施: 1、开工前先检查开口前后5米范围的顶帮支护状况,发现问题先进行处理,处理好后方可开口。 2、开口放炮时,采纳浅打眼〔0.8米〕少装药〔每眼0.15~0.3kg〕,放小炮〔每次2~4眼〕的方法。 3、放炮时,必必需将开口处10米范围的设备、电缆、开关移到安全地点。 4、放炮警戒: 说明:1点为放炮点,放炮时必必需在10502机巷皮带运输巷内距放炮地点80米外的2点,由班组长安排的专职警戒人员设置好警戒工作,挡住行人进入放炮区域,警戒设好之后,由班组长确定警戒无问题后方可下达放炮命令,放炮员接到班组长下达放炮命令后方可连线充电放炮,放完炮后,由班组长下达解除放炮警戒后,警戒人员方可解除警戒工作。放完炮后班组长和瓦检员进入放炮地点,检查作业地点通风、瓦斯、煤尘及顶帮支护状况,确定安全后,其他人员方可入内作业。 5、放完炮后,先进行敲帮问顶工作,敲帮问顶工作必必需由两名有经验的老工人担任,一人找顶,一人观察顶帮变化状况,找顶人员必必需站在安全地点,从支护完好的地方开始,由外向里先顶后帮依次进行,观察顶帮人员必必需站在找顶人员的侧后方,并保证后退路线畅通。 6、当施工距离够使用临时前探梁支护时,必必需使用临时支护,临时支护采纳规格为Ф50mm钢管,长4400mm,前端焊接Ф50mm的圆钢,500mm长,前探梁必必需由三点固定有效。 7、 在支护过程中,操作人员随时注意观察顶帮状况,发现有片帮冒顶危险时,及时撤出人员,待处理好后方可入内作业。 8、在临时支护的掩护下,必必需尽快的进行永久支护,严禁空顶作业。 9、其它严格按照《煤矿安全操作规程》及《10502机巷皮带运输巷施工作业规程》中的相关规定执行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
