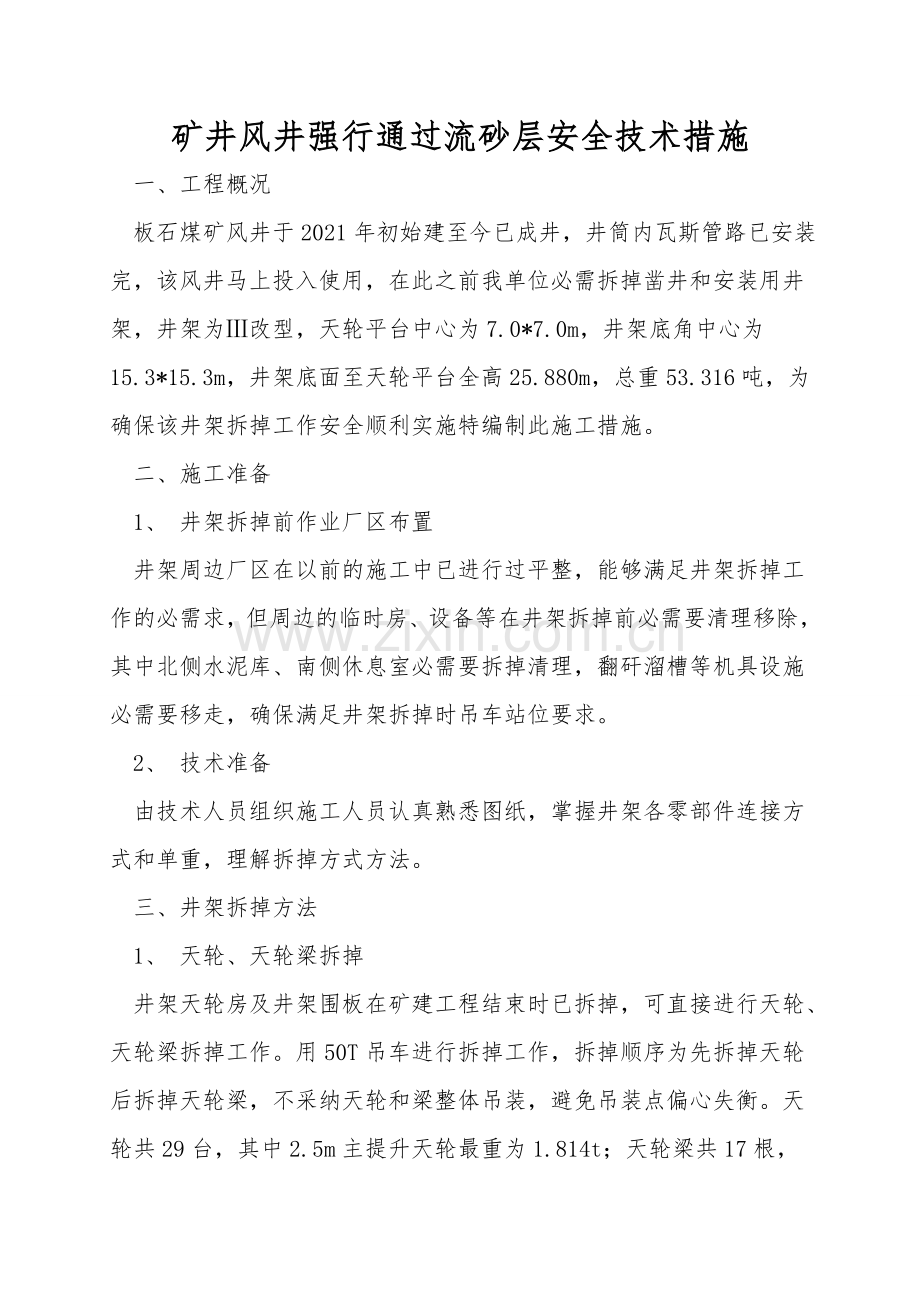

1、矿井风井强行通过流砂层安全技术措施 一、工程概况 板石煤矿风井于2021年初始建至今已成井,井筒内瓦斯管路已安装完,该风井马上投入使用,在此之前我单位必需拆掉凿井和安装用井架,井架为改型,天轮平台中心为7.0*7.0m,井架底角中心为15.3*15.3m,井架底面至天轮平台全高25.880m,总重53.316吨,为确保该井架拆掉工作安全顺利实施特编制此施工措施。 二、施工准备 1、 井架拆掉前作业厂区布置 井架周边厂区在以前的施工中已进行过平整,能够满足井架拆掉工作的必需求,但周边的临时房、设备等在井架拆掉前必需要清理移除,其中北侧水泥库、南侧休息室必需要拆掉清理,翻矸溜槽等机具设施必需要移走

2、确保满足井架拆掉时吊车站位要求。 2、 技术准备 由技术人员组织施工人员认真熟悉图纸,掌握井架各零部件连接方式和单重,理解拆掉方式方法。 三、井架拆掉方法 1、 天轮、天轮梁拆掉 井架天轮房及井架围板在矿建工程结束时已拆掉,可直接进行天轮、天轮梁拆掉工作。用50T吊车进行拆掉工作,拆掉顺序为先拆掉天轮后拆掉天轮梁,不采纳天轮和梁整体吊装,避免吊装点偏心失衡。天轮共29台,其中2.5m主提升天轮最重为1.814t;天轮梁共17根,其中I56c工字钢2根,3.9m/根,单重0.483t;I45c工字钢7根,最长7.7m/根,单重0.728t;其他梁重量均小于上述梁。天轮拆掉先松开天轮螺栓然后吊下

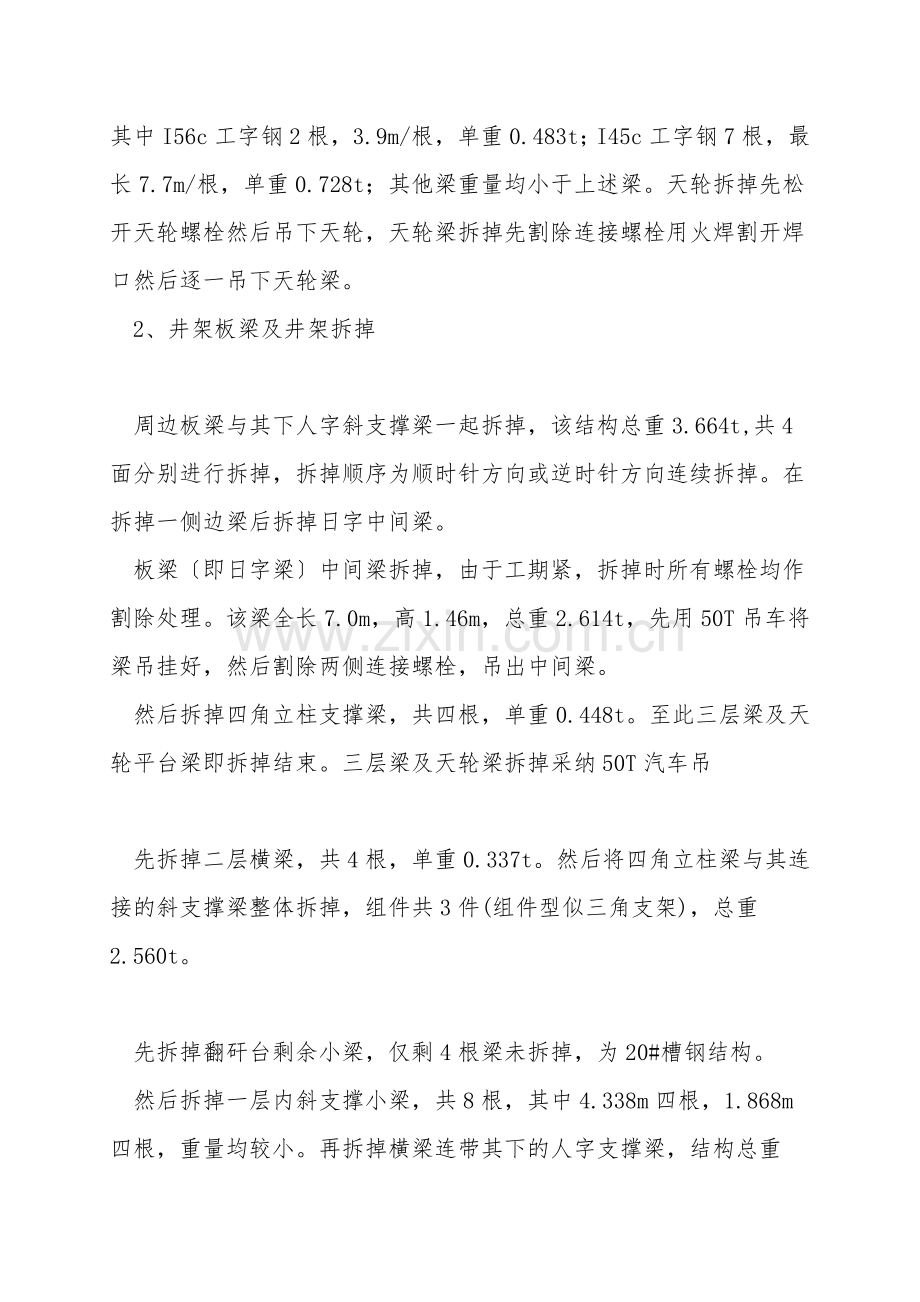

3、天轮,天轮梁拆掉先割除连接螺栓用火焊割开焊口然后逐一吊下天轮梁。 2、井架板梁及井架拆掉 周边板梁与其下人字斜支撑梁一起拆掉,该结构总重3.664t,共4面分别进行拆掉,拆掉顺序为顺时针方向或逆时针方向连续拆掉。在拆掉一侧边梁后拆掉日字中间梁。 板梁即日字梁中间梁拆掉,由于工期紧,拆掉时所有螺栓均作割除处理。该梁全长7.0m,高1.46m,总重2.614t,先用50T吊车将梁吊挂好,然后割除两侧连接螺栓,吊出中间梁。 然后拆掉四角立柱支撑梁,共四根,单重0.448t。至此三层梁及天轮平台梁即拆掉结束。三层梁及天轮梁拆掉采纳50T汽车吊 先拆掉二层横梁,共4根,单重0.337t。然后将四角立柱梁

4、与其连接的斜支撑梁整体拆掉,组件共3件(组件型似三角支架),总重2.560t。 先拆掉翻矸台剩余小梁,仅剩4根梁未拆掉,为20#槽钢结构。 然后拆掉一层内斜支撑小梁,共8根,其中4.338m四根,1.868m四根,重量均较小。再拆掉横梁连带其下的人字支撑梁,结构总重3.112t。 一层四角立柱也随之逐渐拆掉。 期间人行梯子随拆掉的进行逐渐拆掉。 二层、一层梁拆掉采纳现有40T吊车拆掉。 四、施工人员安排及设备、机具的配备 施工人员安排: 项目经理:1人 项目副经理:1人 技术员:1人 焊 工:3人 电 工:1人 起重工:6人 共计13人 施工设备及机具一览表 序 名 称 规 格 单位 数量 备

5、注 号 1 汽车吊 50T 台 1 2 火焊工具 套 3 3 电焊机 B500 台 1 4 吊装锁具 五、施工工期要求 按业主要求2天内完成井架拆掉任务。 六、安全生产措施 1、井架拆掉前,先向施工人员介绍拆掉内容,安全方面的难点、险点,使全体施工人员对安全产生产高度重视。 2、施工前组织有关人员对施工设备及机具进行全面细致的检查、鉴定,对不合格的设备及机具坚决不准使用,所有吊装用的设施使用前要仔细检查,严禁超限使用。 3、每班必必需开好安全会,由班长布置好当天任务、人员分工及安全注意事项,并做好安全会议记录。 4、进入施工现场必必需戴安全帽,超过2米以上登高作业或危险的地方必必需系好安全带,

6、做到高挂低用,固定在牢固可靠的地方。 5、高空作业人员必必需有体检合格证,凡有高血压、心脏病、贫血、癫痫等,不宜高空作业人员不得从事高空作业。特别工种人员要持证上岗。 6、高空作业中所用的物料,均应堆放平稳,无妨碍运行和装卸,工具使用后应放入工具袋。 7、起吊物件时,人员分工要明确,信号传递准确清楚,并要设专人指挥。 8、所有用电设备要有合格的接地,并做到三级供电二级保护。 9、抬运重物时,要步调一致量力而行,一般每人负重不超过60kg。 10、所有施工人员要做好自我保护和互相保护。 11、严禁酒后作业和作业中打闹,以防发生意外事故。 12、吊运梁及物件时,要缓慢、平稳,信号不明确时,严禁吊运

7、 13、使用火焊时,乙炔瓶必必需要装有回火阀。 14、用撬杠拨正物件时,禁止骑在撬杠上,不得放在肋下,高空作业时不能向下使劲过猛。 15、吊车站位合理,支腿垫稳垫实,旋转半径内无障碍卡阻,吊装重量适宜严禁超载超限,吊装构件时,必必需锁紧锁牢,防止脱钩。 17、吊车司机在起吊时一定要精力集中,服从指挥人员所发出的信号,不得擅自开车。 18、设备、构件在吊装时,要有专人指挥,用对讲机传递信号。 19、井架拆掉过程中,下方严禁行人逗留观望,同时班组设专人看管监护。 20、井架上割除的构件禁止向下丢抛,必必需用吊车或麻绳等放下,防止意外发生。 21、施工现场的道路必必需畅通无阻,确保施工人员通行及设

8、备、构件运搬安全。 22、天天上午施工前先检查梁和构件上的结霜结冰状况,作业前要预先清理。 七、吊车选型校核 如图可知,在拆掉板梁时: 必需要最大出杆长度为32.750m,作业半径为9.15m时,吊装物件重量为3.664t,作业半径为12.650m时,吊装物件重量为2.614t。拆掉时选用50t吊车,查其性能参数表可知当出杆32.750m,作业半径为10m时,可吊装7.5t,作业半径为14m时,可吊装5.7t,满足施工必需求。 当吊装井架二层梁,必需要最大出杆长度为23.900m,作业半径为7.87m,吊装物最重为3.560t,选用40t吊车参照30t吊车性能表作业半径8.0m,出杆24m可吊装10.5t,满足施工必需求。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
