电气开关、插座、箱、盒安装施工质量通病及防治措施
一、开关、插座安装通病及防治措施
1、现象
金属盒子生锈腐蚀,插座盒内不干净有灰渣,盒子抹灰不齐整。安装圆木或上盖板后,四周墙面仍有损坏残缺,特别影响外观质量。暗开关、插座芯安装不牢固,安装好的暗开关板、插座盖板被喷浆弄脏。
2、原因分析
(1)各种铁制暗盒子,出厂时没有做好防锈处理。
(2)抹灰时,只注意大面积的平直,忽视盒子的修整,抹罩面白灰膏时仍未加以修整,待喷浆时再修补,由于墙面已干结,造成粘结不牢并脱落。
(3)没有喷浆先安装电器灯具,工序颠倒,使开关板、插座板、电器灯具被喷浆弄脏。
3、预防措施
(1)在安装开关(电门)、插座时,应先扫清盒内灰渣脏土。
(2)铁开关、灯头和接线盒,应先焊好接地线,然后全部进行镀锌。
(3)安装铁盒如出现锈迹,应再补刷一次防锈漆,以确保质量。
(4)各种箱、盒的边最好用水泥砂浆抹。如箱子进墙而较深时,可在箱和贴脸(门头线)之间嵌以木条,或抹水泥砂浆补齐,使贴脸与墙面平整。
对于暗装开关、插座盒子,较深于墙面内的应采取其他补救措施。常用方法是垫弓子(即以1.2-1.6mm的铅丝缠绕一长弹簧),然后根据盒子不同深度、不同需要,随用随剪。
(5)土建装修进行到墙面、顶板喷完浆活时,才能安装电气设备,工序绝对不能颠倒。
如因工期紧,又不受喷浆时间限制,可以在暗开关、插座装好后,先临时盖上铁皮盖,规格应比正式胶木盖板小一圈,直到土建装修全部完成后,拆下临时铁盖,安装正式盖板。
4、治理方法

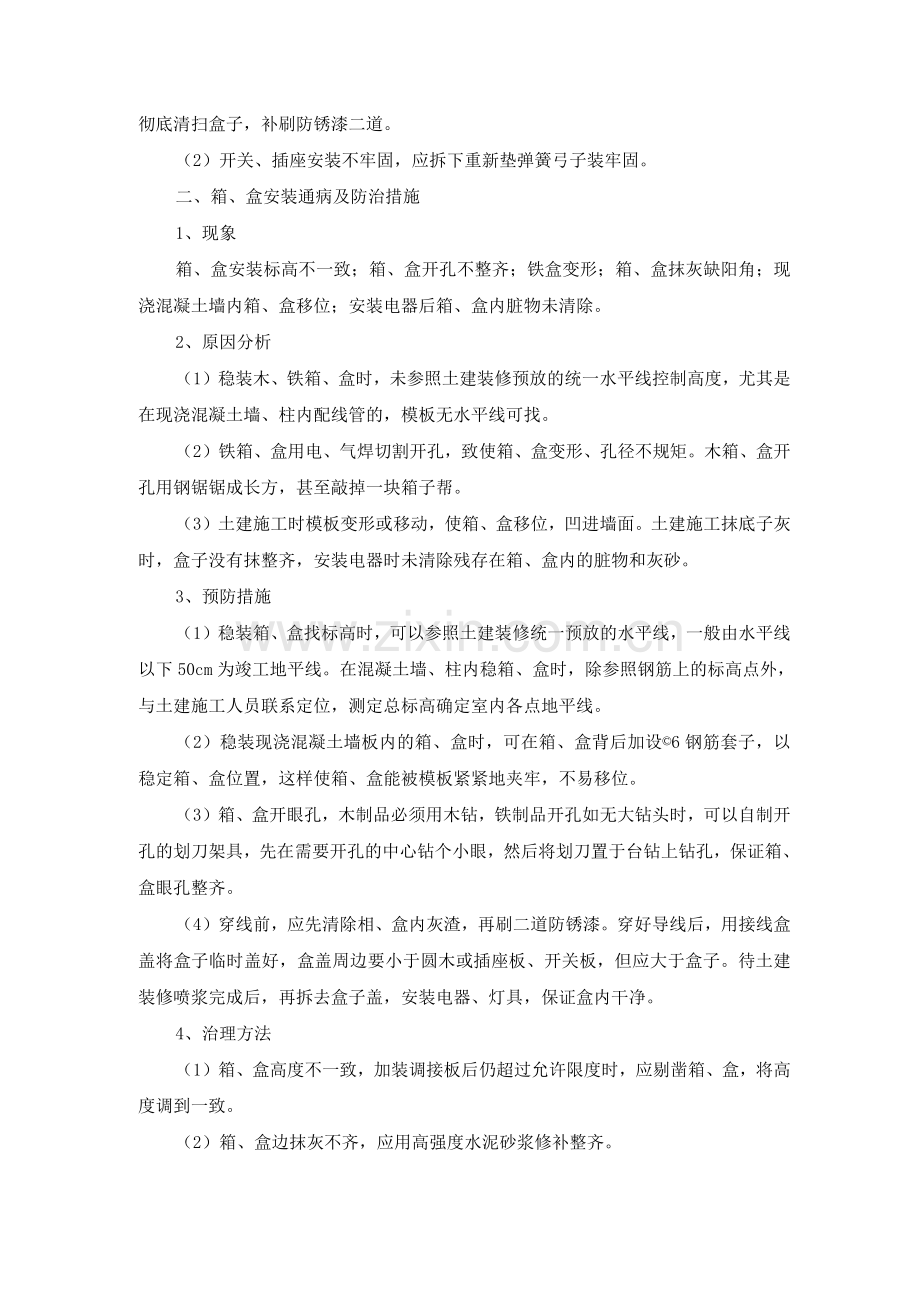

(1)开关、插座装好后,抽查发现盒内有灰渣、生锈腐蚀者,应普遍卸下盖板,彻底清扫盒子,补刷防锈漆二道。
(2)开关、插座安装不牢固,应拆下重新垫弹簧弓子装牢固。
二、箱、盒安装通病及防治措施
1、现象
箱、盒安装标高不一致;箱、盒开孔不整齐;铁盒变形;箱、盒抹灰缺阳角;现浇混凝土墙内箱、盒移位;安装电器后箱、盒内脏物未清除。
2、原因分析
(1)稳装木、铁箱、盒时,未参照土建装修预放的统一水平线控制高度,尤其是在现浇混凝土墙、柱内配线管的,模板无水平线可找。
(2)铁箱、盒用电、气焊切割开孔,致使箱、盒变形、孔径不规矩。木箱、盒开孔用钢锯锯成长方,甚至敲掉一块箱子帮。
(3)土建施工时模板变形或移动,使箱、盒移位,凹进墙面。土建施工抹底子灰时,盒子没有抹整齐,安装电器时未清除残存在箱、盒内的脏物和灰砂。
3、预防措施
(1)稳装箱、盒找标高时,可以参照土建装修统一预放的水平线,一般由水平线以下50cm为竣工地平线。在混凝土墙、柱内稳箱、盒时,除参照钢筋上的标高点外,与土建施工人员联系定位,测定总标高确定室内各点地平线。
(2)稳装现浇混凝土墙板内的箱、盒时,可在箱、盒背后加设©6钢筋套子,以稳定箱、盒位置,这样使箱、盒能被模板紧紧地夹牢,不易移位。
(3)箱、盒开眼孔,木制品必须用木钻,铁制品开孔如无大钻头时,可以自制开孔的划刀架具,先在需要开孔的中心钻个小眼,然后将划刀置于台钻上钻孔,保证箱、盒眼孔整齐。
(4)穿线前,应先清除相、盒内灰渣,再刷二道防锈漆。穿好导线后,用接线盒盖将盒子临时盖好,盒盖周边要小于圆木或插座板、开关板,但应大于盒子。待土建装修喷浆完成后,再拆去盒子盖,安装电器、灯具,保证盒内干净。
4、治理方法
(1)箱、盒高度不一致,加装调接板后仍超过允许限度时,应剔凿箱、盒,将高度调到一致。
(2)箱、盒边抹灰不齐,应用高强度水泥砂浆修补整齐。
