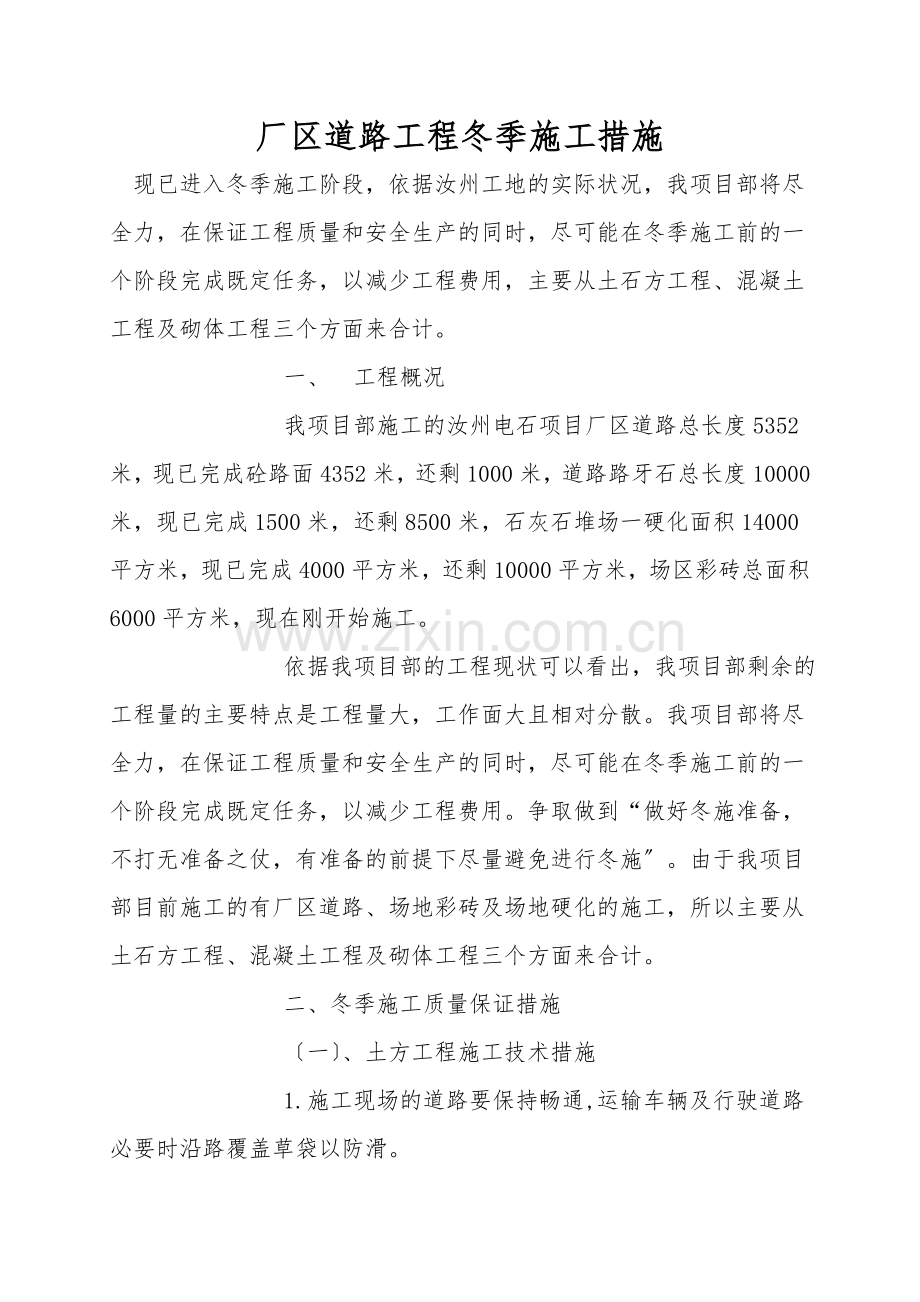

厂区道路工程冬季施工措施
现已进入冬季施工阶段,依据汝州工地的实际状况,我项目部将尽全力,在保证工程质量和安全生产的同时,尽可能在冬季施工前的一个阶段完成既定任务,以减少工程费用,主要从土石方工程、混凝土工程及砌体工程三个方面来合计。
一、 工程概况
我项目部施工的汝州电石项目厂区道路总长度5352米,现已完成砼路面4352米,还剩1000米,道路路牙石总长度10000米,现已完成1500米,还剩8500米,石灰石堆场一硬化面积14000平方米,现已完成4000平方米,还剩10000平方米,场区彩砖总面积6000平方米,现在刚开始施工。
依据我项目部的工程现状可以看出,我项目部剩余的工程量的主要特点是工程量大,工作面大且相对分散。我项目部将尽全力,在保证工程质量和安全生产的同时,尽可能在冬季施工前的一个阶段完成既定任务,以减少工程费用。争取做到“做好冬施准备,不打无准备之仗,有准备的前提下尽量避免进行冬施〞。由于我项目部目前施工的有厂区道路、场地彩砖及场地硬化的施工,所以主要从土石方工程、混凝土工程及砌体工程三个方面来合计。
二、冬季施工质量保证措施
〔一〕、土方工程施工技术措施
1.施工现场的道路要保持畅通,运输车辆及行驶道路必要时沿路覆盖草袋以防滑。
2.基槽内沿基槽边挖设排水沟并设集水井,准备2台?100污水泵做好排水工作,防止产生积水,影响工程进度和质量。
3.开挖好的基坑底部应采纳必要的保温措施,如保留脚泥或铺设草包。
4.土方回填前,先将基坑底部的冰雪及保温材料清理干净。
5.室外基坑或管沟可用含冻土块的土回填,但冻土块体积不超过填土总体积的15%.室内的坑,槽,管沟不得用含有冻土块的土回填。
6.回填采纳人工回填时,每层铺土厚度不超过20cm,夯实厚度为10-15cm。
7.回填土工作连续进行,防止基土或填土层受冻。
〔二〕、混凝土配制和搅拌的技术措施
1、配制混凝土时,选用42.5一般硅酸盐水泥,且水灰比不大于0.5。
2、拌制混凝土时掺用防冻剂,以提升混凝土的抗冻性。
3、拌制混凝土的各项材料的温度,应满足混凝土搅和物搅拌合成后所必需要的温度。当材料原有温度不能满足必需要时,对搅和用水加热,仍不能满足必需要时,再对集料加热。水泥只保温不加热。
4、冬期搅拌混凝土时,骨料不得带有冰雪和冻结团块。严格控制混凝土的配合比和坍落度;投料前,先用热水冲洗搅拌机,投料顺序为骨料、水,搅拌,再加水泥搅拌,时间较常温时延长50%。混凝土搅和物的出机温度不低于10℃,入模温度不得低于5℃。
〔三〕、混凝土运输和浇筑的技术措施
1、混凝土的运输时间尽可能缩短,运输混凝土的罐车用棉布包裹,施工便道保持畅通,尽量减少运输时间。
2、合理的安排好混凝土的浇筑时间,以减少罐车的等待时间。
3、混凝土在浇筑前先清除模板、钢筋上的冰雪和污垢。
4、冬期施工接缝混凝土时,在新混凝土浇筑前先加热使接合面有5℃以上的温度,浇筑完成后,再覆盖毡布使混凝土接合面继续保持正温,直至新浇筑混凝土获得规定的抗冻强度。
〔四〕、混凝土养护的技术措施
1、对已浇好的混凝土及时覆盖保温养护,在温度低于5℃时不得向混凝土和覆盖物上洒水养护。
2、混凝土的养护方法,应依据技术经济比较和附录J的热工计算确定。
