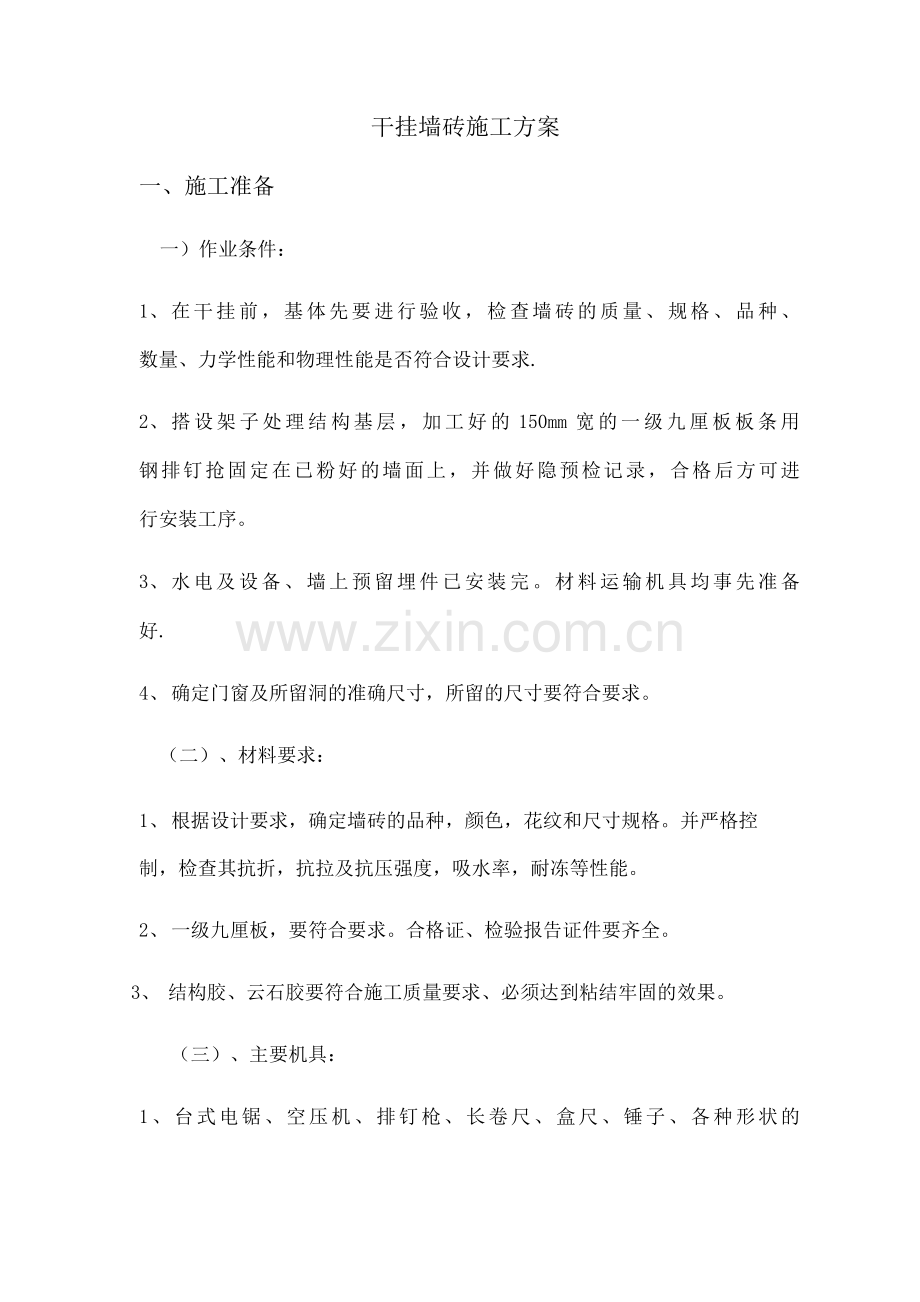

干挂墙砖施工方案
一、施工准备
一)作业条件:
1、 在干挂前,基体先要进行验收,检查墙砖的质量、规格、品种、
数量、力学性能和物理性能是否符合设计要求.
2、 搭设架子处理结构基层,加工好的150mm宽的一级九厘板板条用
钢排钉抢固定在已粉好的墙面上,并做好隐预检记录,合格后方可进
行安装工序。
3、 水电及设备、墙上预留埋件已安装完。材料运输机具均事先准备
好.
4、 确定门窗及所留洞的准确尺寸,所留的尺寸要符合要求。
(二)、材料要求:
1、 根据设计要求,确定墙砖的品种,颜色,花纹和尺寸规格。并严格控
制,检查其抗折,抗拉及抗压强度,吸水率,耐冻等性能。
2、 一级九厘板,要符合要求。合格证、检验报告证件要齐全。
3、 结构胶、云石胶要符合施工质量要求、必须达到粘结牢固的效果。
(三)、主要机具:

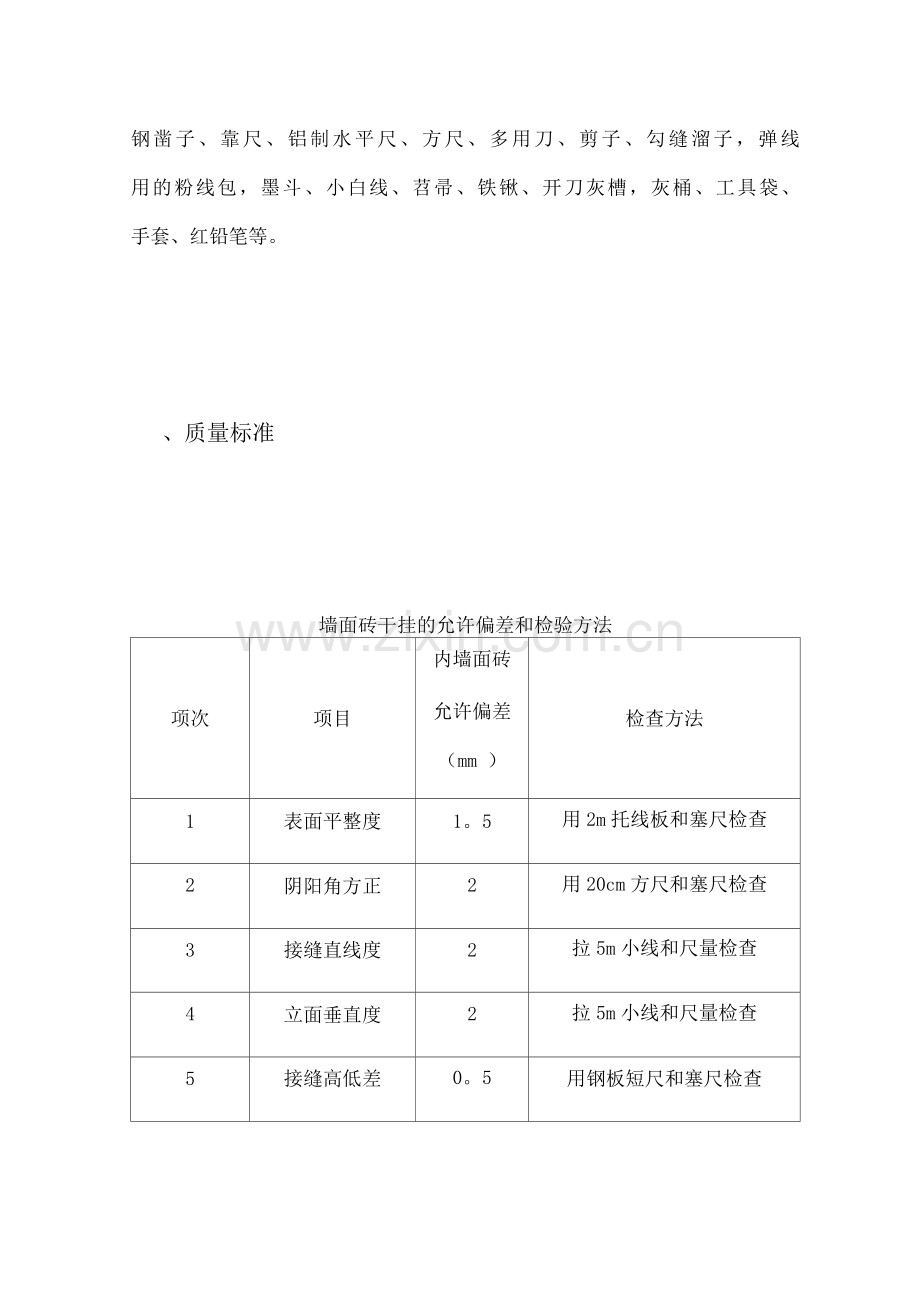

1、台式电锯、空压机、排钉枪、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子,弹线
用的粉线包,墨斗、小白线、苕帚、铁锹、开刀灰槽,灰桶、工具袋、
手套、红铅笔等。
、质量标准
墙面砖干挂的允许偏差和检验方法
项次
项目
内墙面砖
允许偏差
(mm )
检查方法
1
表面平整度
1。5
用2m托线板和塞尺检查
2
阴阳角方正
2
用20cm方尺和塞尺检查
3
接缝直线度
2
拉5m小线和尺量检查
4
立面垂直度
2
拉5m小线和尺量检查
5
接缝高低差
0。5
用钢板短尺和塞尺检查
6
接缝宽度
1
用尺量检查
三、工艺流程
T清理结构表面T结构上弹出横向平线T钢排钉按照平线固定九厘
板条基层(注意腰线和踢脚线处的尺寸变化)T用固化剂调云石胶(调
好一块墙砖的用量)T结构胶点涂墙砖背面^云石胶点涂墙砖背面
(与结构胶间隔分布)T按照平线粘贴固定墙砖T清理表面
四、施工工艺
1、 工地收货:收货要设专人负责管理,要认真检查材料的规格、型
号是否正确,与料单是否相符,发现墙砖颜色明显不一致的,要单独
码放,以便退还给厂家,如有裂纹、缺棱掉角的,要使用在需要切割
的部位,严重的不得使用.
2、 基层准备:清理预做饰面墙砖的结构表面,同时进行吊直、套方、
找规矩、弹出垂直线和水平线,并根据设计图纸和实际需要弹出安装
墙砖的位置线和分块线.
3、 挂线:按设计图纸要求,墙砖安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂
直挂线的准确性,保证顺利安装。
4、 把一级九厘板提前加工成150mm宽的板条,用钢排钉固定在已放
好线的墙面上,钢排钉要分布均匀,要牢固.并做好隐预检记录,合
格后方可进行安装工序。
5、 调整固定:调选颜色一致,表面无划痕,无缺棱掉角的加工4mm
x 8mm墙砖.用云石胶、结构胶各自分布粘结点,各粘结点不得少
于6处,并调整墙砖距墙面间距,必须保证墙砖符合要求。
6、 墙砖粘贴完成后,要对墙砖表面进行勾缝,清洁。
7、 墙砖施工示意图
五、成品保护:
1、 要及时清擦干净残留在门窗框、玻璃和金属面板上的污物.
2、 认真贯彻合理施工顺序,少数工种(水、电、消防、设备安装等)
的活应做在前面,防止损坏、污染外挂饰面砖。
3、 搬运脚手架和上料时,严禁碰撞饰面墙砖.
4、 外饰面完活后,易破损部位的菱角处要钉护角保护,其他工种操作
时不得划伤饰面层和碰坏墙砖。
