资源描述

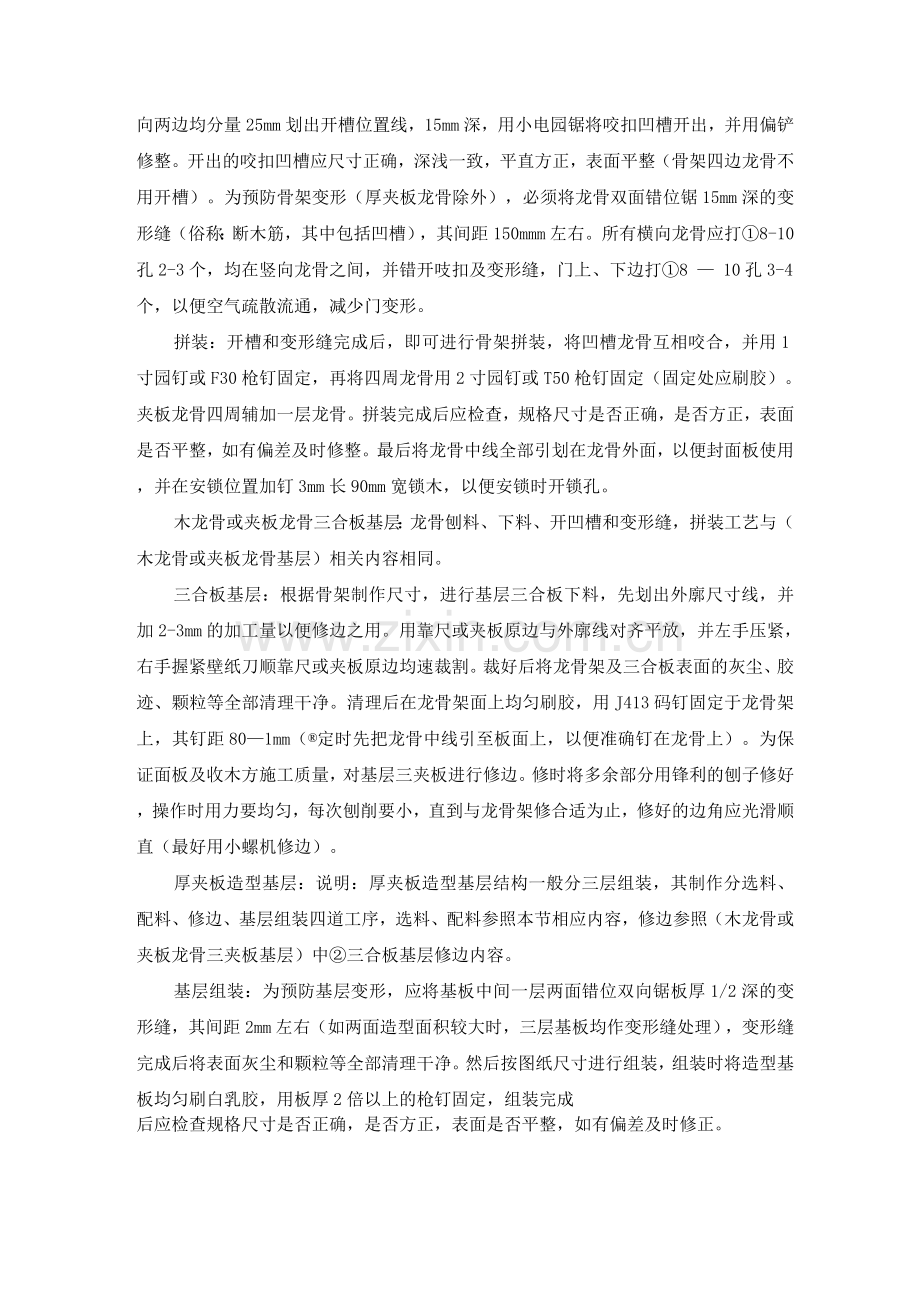

成品装饰门安装工艺 1、施工准备: (1)材料 1)面层料:进场应检查饰面板厚度不小于3mm,颜色、花纹尽量相似,木纹流畅,薄厚一致。木饰线,实木收规格、颜色、花纹尽量相似,不得有腐朽、疤节、劈裂、扭曲等缺陷,应符合设计要求。 2)基层料:应检查木龙骨(30*25木方)含水率不大于12%,薄夹板(5mm以下),厚夹板(9mm以上),不得有扭曲、裂缝、变色、脱胶(层),潮湿、表面凹凸等缺陷。应表面平整,薄厚一致,应符合材质要求。 3)辅料:铁钉、枪钉、码钉、蚊钉、合页、门锁、乳胶应满足使用及材质要求。 (2)机具:气泵、气带、T50枪、电园锯、曲线锯、压刨、角度锯、螺机(木工手用工具齐备) (3 )施工条件 1 ) 土建施工完毕并清理现场卫生。 2)施工现场水、电源齐备。 3 )已弹好5mm线(或墙裙上部1mm处水平控制线)。 4)装饰木门设计(或样板)经认可同意施工。 5)必须经熟悉图纸,现场勘察、技术交底,材料及人员计划等开工前的准备工作均已完成后,方可进入施工现场,施工材料及机具齐备。 2、操作工艺: (1)施工顺序:现场复尺-选料配料-制作-安装 (2)工艺要求 1)现场复尺:根据图纸尺寸对现场门套尺寸进行认真核对复尺,检查门套尺寸是否正确,作好的门套,平整、垂直和制作位置是否符合设计及规范要求,检查后确定各种门扇制作尺寸并编号,将所需门扇根据编号按规格数量分项(全部)列出,填写分项材料加工明细表,及时上报于工程部。施工时如有变动,及时与营业部和设计部沟通作出确定,并及时填写《工程洽商记录》,以确保工程造价,设计要求,施工进度,材料供应正常运行。 向两边均分量25mm划出开槽位置线,15mm深,用小电园锯将咬扣凹槽开出,并用偏铲修整。开出的咬扣凹槽应尺寸正确,深浅一致,平直方正,表面平整(骨架四边龙骨不用开槽)。为预防骨架变形(厚夹板龙骨除外),必须将龙骨双面错位锯15mm深的变形缝(俗称:断木筋,其中包括凹槽),其间距150mmm左右。所有横向龙骨应打①8-10孔2-3个,均在竖向龙骨之间,并错开吱扣及变形缝,门上、下边打①8 — 10孔3-4个,以便空气疏散流通,减少门变形。 拼装:开槽和变形缝完成后,即可进行骨架拼装,将凹槽龙骨互相咬合,并用1寸园钉或F30枪钉固定,再将四周龙骨用2寸园钉或T50枪钉固定(固定处应刷胶)。夹板龙骨四周辅加一层龙骨。拼装完成后应检查,规格尺寸是否正确,是否方正,表面是否平整,如有偏差及时修整。最后将龙骨中线全部引划在龙骨外面,以便封面板使用,并在安锁位置加钉3mm长90mm宽锁木,以便安锁时开锁孔。 木龙骨或夹板龙骨三合板基层:龙骨刨料、下料、开凹槽和变形缝,拼装工艺与(木龙骨或夹板龙骨基层)相关内容相同。 三合板基层:根据骨架制作尺寸,进行基层三合板下料,先划出外廓尺寸线,并加2-3mm的加工量以便修边之用。用靠尺或夹板原边与外廓线对齐平放,并左手压紧,右手握紧壁纸刀顺靠尺或夹板原边均速裁割。裁好后将龙骨架及三合板表面的灰尘、胶迹、颗粒等全部清理干净。清理后在龙骨架面上均匀刷胶,用J413码钉固定于龙骨架上,其钉距80—1mm(®定时先把龙骨中线引至板面上,以便准确钉在龙骨上)。为保证面板及收木方施工质量,对基层三夹板进行修边。修时将多余部分用锋利的刨子修好,操作时用力要均匀,每次刨削要小,直到与龙骨架修合适为止,修好的边角应光滑顺直(最好用小螺机修边)。 厚夹板造型基层:说明:厚夹板造型基层结构一般分三层组装,其制作分选料、配料、修边、基层组装四道工序,选料、配料参照本节相应内容,修边参照(木龙骨或夹板龙骨三夹板基层)中②三合板基层修边内容。 基层组装:为预防基层变形,应将基板中间一层两面错位双向锯板厚1/2深的变形缝,其间距2mm左右(如两面造型面积较大时,三层基板均作变形缝处理),变形缝完成后将表面灰尘和颗粒等全部清理干净。然后按图纸尺寸进行组装,组装时将造型基板均匀刷白乳胶,用板厚2倍以上的枪钉固定,组装完成 后应检查规格尺寸是否正确,是否方正,表面是否平整,如有偏差及时修正。 面层镶贴制作: 基层面清理:先将基层表面灰尘、胶迹、钉头和颗粒等全部清理干净,同时将饰面板背面的灰尘、颗粒等杂物清理干净。若留有灰尘、颗粘(较大)会出现粘贴不牢,大颗粒会把面板顶起,而产生鼓包等现象,会严重影响饰面效果,因此一定要认真清理干净基层表面及面板背面。 刨掩:贴面板应将面板放在基层面上用铅笔准确划出两端短边外廓线,用刨子将多余部分刨削好,经对基层和面板清理干净后,将面板钉于基面上(其方法见⑶镶贴),用小螺机顺基层边角将多余部分进行修整,门套下部小螺机不到之处用扁铲(或刨刃),小心细致将肥边修好。若工地没有螺机可按下列方法进行修边,将面板放在基层面上用铅笔准确划出外廓线,用刨子将多余部分进行修边,修边的刨刃要锋利,用力要均匀,每次刨削量要小。修边时要非常严格细致,先两立面,后顶面,先短边,后长边,(预防缺,毛刺,刨皮等现象),应随刨随与基层面比较,直到与基层板修合适为止,最后用砂纸和木方做成磨石形状的砂刨,轻轻刨磨两遍,修好的边角应光滑顺直。 镶贴:粘贴前经对基层及面板的清理检查后,用刷子或滚筒将胶均匀涂刷在基面被粘处或饰面板背丽,用F15蚊钉由中间向两边固定,钉距不大于30mm,固定时用手在饰面板上压按,使面板紧紧地粘贴在基面上,对变形较大的面板采用压条固定,粘贴后马上用干净棉丝或布将挤出胶液擦干净。 木饰收:木饰收施工前,应对木线和收实木条进行挑选,应注意木线色泽一致,薄厚均匀,光滑无坑,规格应符合设计要求,对疤裂,腐朽,扭曲部分应剔除。同时检查收部位基面是否牢固,边角处是否光滑顺直,并检查其原因进行加固修正,需对接时,对位置要避开人的视平线或置于室内不明显位置对接。安装时饰线背面和基面要均匀刷白乳胶,用直钉顺木纹方向固定,钉距80 - 1mm,木楔处每处1-2直钉。固定饰线应注意装修效果,水平位置高度小于1.6m时,钉钉位置应在饰线偏下部,高度大于1. 7m时钉位应在饰线偏上部(并钉在园弧1/4处),钉位尽量避开视线。饰线拼接应割成45。角,不准错位和离缝,拼处光滑顺直。圆弧收时,背面开出一定间隔深度的槽,其槽深和间隔随园弧半径变化而确定,槽深间隔必须均匀,槽深不应大于木线厚度的2/5,间距不小于5mm。收时应随时清理胶液,不得留胶渍,做好的收线应保证连贯、规整、协调。 加压:门扇经检查方正、平整后,平放在平台上,摆放整齐,然后压上重物夏季3-4天,冬季4-6天。 (4)门扇安装 a. 先确定安装门扇所用五金件型号和安装位置。对开门的裁方向一般应以开启方向的左扇为盖扇。检查门套各部位尺寸是否与门扇尺寸吻合。 b. 将门扇靠在门套上划出相应尺寸线,若门扇较大,则应根据门套尺寸将其部分刨去,第一次修刨后的门扇应以能塞入内为宜,塞好后用木楔顶住临时固定,按门扇与留缝的宽度合适后,划第二次修刨线,进行第二次修刨,缝隙尺寸合格后,标出合页槽的位置(在距门扇上下两端让开门扇高度尺寸的1/10处,往里量出合页长度),同时应注意门套与门扇安装平整。 c. 剔开合页槽,首先应注意门及门套都要剔合页槽,决不能单开槽,以槽的深度来调整门扇安装后与门套的平整,剔开合页槽时应留线,不应开的过大,用事先作好的安装合页模卡,固定在合页的位置上,用小螺机开槽,开好的槽应边角顺直方正,槽底平整合适。安装合页应先拧一枚螺丝,然后关上门检查缝隙是否合适、平整,开关是否灵活,无问题后方可将螺丝全部拧上,木螺丝应钉入全长1/3拧入2/3,如门套木质较硬时,为避免劈裂和拧断螺丝,应先打孔、孔径为木螺丝的0.9倍,孔深为螺丝长的2/3。安装后的合页必须与开槽平齐紧密,不得不平或有宽缝。 d. 安装对开门扇时,应将门扇宽度用尺量好,再确定中缝裁深度。如采用企锁时对缝的裁深度和裁方向应满足安锁要求,然后将四周修刨到准确尺寸为止。 e. 五金件安装应按图纸设计要求,不得遗漏,一般门锁、碰珠、拉手等距地高度950 —10mm插销应装在拉手下面。门扇开启时易碰墙面,为固定门扇应安装门吸使其定位,对有特殊要求者应安装闭门器,其安装方法参考产品说明书进行安装,安装后应端正,平整、牢固,螺帽必须平卧在铁件窝内,和铁件在同一平面上。 3、质量要求及检查方法:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
