一. 各专业质量控制点
1) 土建工程
序号
主要施工工序
停检点
必检点
抽检点
备注
1。1
地基工程
1。1。1
地基验槽
√
1.1。2
灰土、砂及沙石地基:厚度、配料及密实度
√
1。1.3
地基与基础工程验收
√
1。1。4
构件安装工程:连接、重要构件安装标高,垂直度及安装标高,垂直度及轴线位置
√
1.2
钢结构工程
1.2.1
焊缝外观及探伤
√
1.2。2
预制构件外观
√
1。2.3
钢屋架、钢吊车梁安装标高,垂直度及中心偏移
√
1.3
主体工程结构验收
√
1。4
门窗工程
1.4.1
钢门窗安装牢固、端正、启闭灵活
√
1。4.2
门窗材质、组合套插、塞缝、挤胶、与墙体弹性连接点
√
2) 工艺管道安装工程:
序号
主要施工工序
停检点
必检点
巡检抽查
备 注
2。1
阀门检验质量等级核验
√
2。2
管件清洗、脱脂
√
2.3
管道组对
√
2.4
管道焊接
2.4.1
焊接工艺评定
√
2.4.2
焊接外观质量检查
√
2.4。3
焊缝无损检测
√
2。4。4
焊前预热和焊后热处理
2。4.5
焊接质量等级检验
√

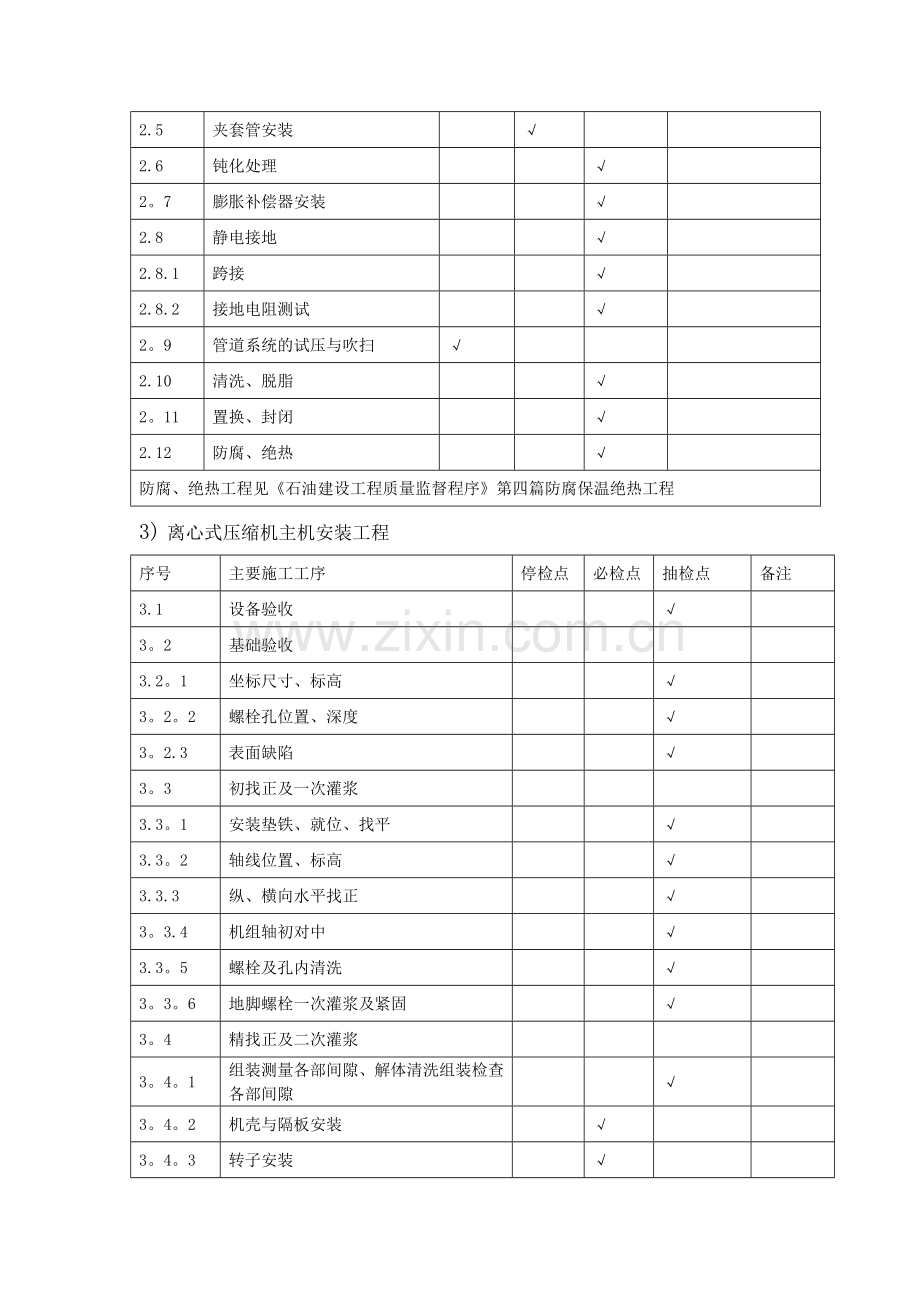

2.5
夹套管安装
√
2.6
钝化处理
√
2。7
膨胀补偿器安装
√
2.8
静电接地
√
2.8.1
跨接
√
2.8.2
接地电阻测试
√
2。9
管道系统的试压与吹扫
√
2.10
清洗、脱脂
√
2。11
置换、封闭
√
2.12
防腐、绝热
√
防腐、绝热工程见《石油建设工程质量监督程序》第四篇防腐保温绝热工程
3) 离心式压缩机主机安装工程
序号
主要施工工序
停检点
必检点
抽检点
备注
3.1
设备验收
√
3。2
基础验收
3.2。1
坐标尺寸、标高
√
3。2。2
螺栓孔位置、深度
√
3。2.3
表面缺陷
√
3。3
初找正及一次灌浆
3.3。1
安装垫铁、就位、找平
√
3.3。2
轴线位置、标高
√
3.3.3
纵、横向水平找正
√
3。3.4
机组轴初对中
√
3.3。5
螺栓及孔内清洗
√
3。3。6
地脚螺栓一次灌浆及紧固
√
3。4
精找正及二次灌浆
3。4。1
组装测量各部间隙、解体清洗组装检查各部间隙
√
3。4。2
机壳与隔板安装
√
3。4。3
转子安装
√
3.4。4
联轴器冷对中
√
3.4。5
轴承间隙
√
3.4.6
密封装置
√
3.4.7
上下机体闭合前
√
3.4。8
上下机体闭合、复测轴端距、机组轴精对中
√
3.4.9
二次灌浆
√
3。5
轴承箱煤油试漏
√
3。6
附属设备和管道安装
√
3。7
机组最终复查轴对中
√
3.8
调速、保安系统调整、仪表自控系统联锁调整试验
√
3.9
试运转
√
4) 汽轮机本体安装工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
4.1
设备验收
√
4.2
基础验收
4.2。1
坐标尺寸、标高
√
4.2.2
螺栓孔位置、深度
√
4.2.3
表面缺陷
√
4.3
初找正及一次灌浆
4。3.1
轴线位置、标高
√
4。3.2
纵、横向水平找正
√
4.3.3
螺栓及孔内清洗
√
4。3.4
一次灌浆(砼强度)
√
4。4
精找正及二次灌浆
4.4.1
纵、横水平线精找
√
4.4.2
垫铁安装
√
4.4。3
二次灌浆(砼强度)
√
4。5
机身渗漏试验
√
4.6
解体、清洗及装配
√
4。7
定子安装
√
4.8
转子安装
√
4。9
轴承间隙
√
4。10
汽缸闭合前
√
4。11
试运转
√
5) 分段现场组装塔类安装工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
5.1
基础复测
√
5。2
安装前检查
5.2.1
段(片)结构尺寸复验
√
5。2。2
段(片)坡口尺寸检查
√
5.2。3
段(片)及组件坡口探伤复验
√
5.2.4
焊接工艺评定
√
5.2。5
组装排版图及工艺评定
√
5.3
塔体组装
5。3。1
垫铁及地脚螺栓检查
√
5.3。2
支座、裙座组装
√
5.3。3
段(片)组装
√
5.3.4
组装用吊耳、卡具焊接
√
5。3.5
组装点固焊接
√
5.3。6
组装质量检查
√
5。3.7
开孔接管方位检查
√
5.4
焊接
5.4.1
焊接坡口清理
√
5。4.2
塔体焊前预热
√
5。4.3
多层焊接层间检查
√
5。4。4
焊缝外部质量检查
√
5.4.5
焊缝无损探测
√
5。4。6
焊缝返修工艺评定
√
5。4。7
焊缝返修后外部检查
√
5。4.8
焊缝返修后无损探测
√
5。4。9
焊后热处理
√
5。4。10
焊接质量等级核验
√
5。5
安装
5.5。1
塔体安装
√
5.5.2
塔体坐标及垂直度检查
√
5.6
内件安装
5。6。1
内件安装
√
5。6.2
加热器安装(合成塔)
√
5。6.3
塔体封闭前检查
√
5。7
试验
5.7.1
耐压试验
√
5。7。2
无损检测复验
√
6) 厂、站电气装置安装工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
6。1
电缆敷设
6。1。1
高压电缆头制作
√
6.1.2
电缆敷设隐蔽前检查
√
6.1。3
电缆电气性能试验
√
6。1.4
电缆支托架及桥架安装
√
6。2
钢管配线工程
6.2.1
各回路导线间和对地绝缘电阻测定
√
6.3
滑接线安装工程
6。3.1
滑接线各相对及对地绝缘电阻测定
√
6。3。2
滑接线安装
√
6。3.3
支架及绝缘子安装
√
6.4
母线安装工程
6.4。1
支架及绝缘子安装
√
6。4。2
母线弯曲及焊接
√
6.4.3
母线连接螺栓紧固值
√
6。4.4
母线相对及对地距离
√
6。5
电力变压器安装工程
6。5。1
100KVA以上变压器器身检查
√
6.5.2
变压器及其附件试验调整
√
6.5。3
并列运行变压器并列条件
√
6。5.4
变压器用绝缘油检查
√
6。5。5
变压器身附件安装
√
6。5。6
变压器整体密封检查
√
6.5。7
变压器试运行
√
6.6
盘、柜安装工程
6.6。1
盘、柜安装允许偏差
√
6.6。2
盘、柜内电气安装与调整
√
6。6。3
盘、柜上母线、设备耐压
√
6.6.4
盘、柜内二次配线绝缘电阻及接线检查
√
6。6。5
接地线引入安装检查
√
6。6。6
继电保护动作检查
√
6。6.7
盘、柜封盘前电气性能检查
√
6.7
电动机检查与接线工程
6。7.1
电机抽芯检查
√
6。7.2
电机安装和接线
√
6.7。3
电机电气性能试验检查
√
6.7.4
电机试运行
√
6。8
高压电器安装工程
6.8.1
电气性能实验报告检查
√
6。8。2
安装及调试纪录核查
√
6.8.3
产品特殊技术规定指标核查
√
6。8.4
接线端子连接检查
√
6.8.5
断路器操动机构动作检查
√
6.8。6
操作检查
√
6.8.7
电容器容量差值核查
√
6.8。8
继电器保护动作核查
√
6.9
避雷器、电容器安装工程
6。9。1
电气性能试验报告检查
√
6.9。2
避雷器安装
√
6。9.3
电容器安装
√
6。10
爆炸和火灾危害环境电气装置安装工程
6.10.1
防爆器件和对
√
6.10。2
防爆电气设备安装
√
6.10.3
爆炸危险环境电气线路
√
6。10.4
火灾危害环境电气装置安装
√
6。10。5
绝缘电阻测量
√
6.10.6
爆炸危险环境接地工程
√
7) 信号、连锁及保护装置安装工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
7。1
声光报警设备单体试验
√
7。2
转动设备内一次元件安装
√
7.3
信号、连锁及保护装置安装
√
7。4
绝缘试验
√
7。5
接地试验
√
7。6
回路试验
√
7。7
联校
√
8) 仪表联校工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
8。1
标准仪表检验
√
8.2
仪表外观检查
√
8。3
绝缘测试
√
8.4
仪表调校
√
8.5
报警值试验
√
8.6
系统调试
√
9) DCS系统安装工程
序号
主要施工工序
停检点
必检点
抽检点
备 注
9.1
设备开箱检验
√
9.2
UPS不间断电源试验
√
9。3
安全栅试验
√
9。4
UPS不间断电源试验
√
9.5
安全栅柜安装
√
9。6
机柜安装
√
9。7
工程师工作台安装
√
9.8
操作台安装
√
9.9
CRT安装
√
9。10
接地系统隐蔽前检查
√
9.11
接地系统安装及测试
√
9。12
接地电阻测试
√
9.13
避雷系统安装
√
9.14
避雷接地系统安装
√
9.15
通讯电缆敷设
√
9.16
电缆绝缘测试
√
9。17
电气连接
√
9。18
单机测试
√
9.19
连锁报警试验
√
9。20
试运行
√
10) 储罐安装质量控制点
序号
主要施工工序
停检点
必检点
抽检点
备 注
10.1
设备检验
√
10。2
基础验收
√
10。3
耐压实验与气密实验
√
10。4
设备吊装就位
√
10。5
内件安装
√
10.6
内部情况检查封闭
√
11) 反应器、再生器安装质量控制点
序号
主要施工工序
停检点
必检点
抽检点
备 注
11。1
基础验收
√
11.2
焊接
11。2。1
焊接表面质量
√
11。2。2
焊缝无损检测
√
11.2.3
焊后热处理
√
11.2.4
焊接质量等级核验
√
11。3
保温钉、龟甲网
√
11。4
衬里烘干后检查
√
11.5
附件安装
11.5.1
旋风分离器安装
√
11。5。2
翼板、翼阀安装
√
11。5.3
栅帽安装
√
11。5.4
提升管安装
√
11.5。5
再生、待生斜管安装
√
11.5。6
封闭前附件安装质量等级核验
√
11.6
滑阀安装调试
√
11.7
整体检查
√
