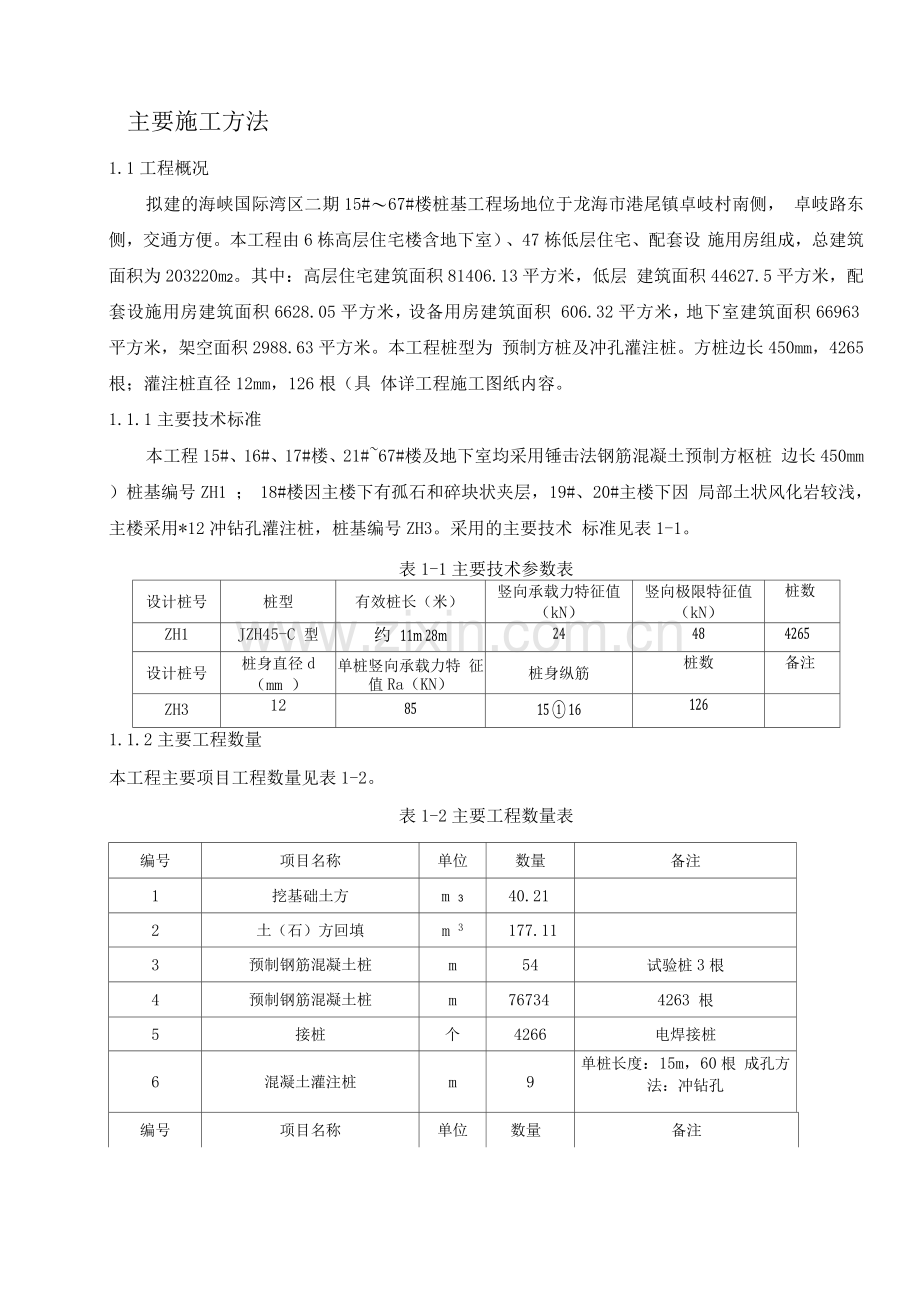

主要施工方法
1.1工程概况
拟建的海峡国际湾区二期15#〜67#楼桩基工程场地位于龙海市港尾镇卓岐村南侧, 卓岐路东侧,交通方便。本工程由6栋高层住宅楼含地下室)、47栋低层住宅、配套设 施用房组成,总建筑面积为203220m2。其中:高层住宅建筑面积81406.13平方米,低层 建筑面积44627.5平方米,配套设施用房建筑面积6628.05平方米,设备用房建筑面积 606.32平方米,地下室建筑面积66963平方米,架空面积2988.63平方米。本工程桩型为 预制方桩及冲孔灌注桩。方桩边长450mm,4265根;灌注桩直径12mm,126根(具 体详工程施工图纸内容。
1.1.1主要技术标准
本工程15#、16#、17#楼、21#~67#楼及地下室均采用锤击法钢筋混凝土预制方枢桩 边长450mm)桩基编号ZH1 ; 18#楼因主楼下有孤石和碎块状夹层,19#、20#主楼下因 局部土状风化岩较浅,主楼采用*12冲钻孔灌注桩,桩基编号ZH3。采用的主要技术 标准见表1-1。
表1-1主要技术参数表
设计桩号
桩型
有效桩长(米)
竖向承载力特征值
(kN)
竖向极限特征值
(kN)
桩数
ZH1
JZH45-C 型
约 11m 28m
24
48
4265
设计桩号
桩身直径d
(mm )
单桩竖向承载力特 征值Ra(KN)
桩身纵筋
桩数
备注
ZH3
12
85
15 ① 16
126
1.1.2主要工程数量
本工程主要项目工程数量见表1-2。
表1-2主要工程数量表
编号
项目名称
单位
数量
备注
1
挖基础土方
m 3
40.21
2
土(石)方回填
m 3
177.11
3
预制钢筋混凝土桩
m
54
试验桩3根
4
预制钢筋混凝土桩
m
76734
4263 根
5
接桩
个
4266
电焊接桩
6
混凝土灌注桩
m
9
单桩长度:15m,60根 成孔方法:冲钻孔
编号
项目名称
单位
数量
备注
7

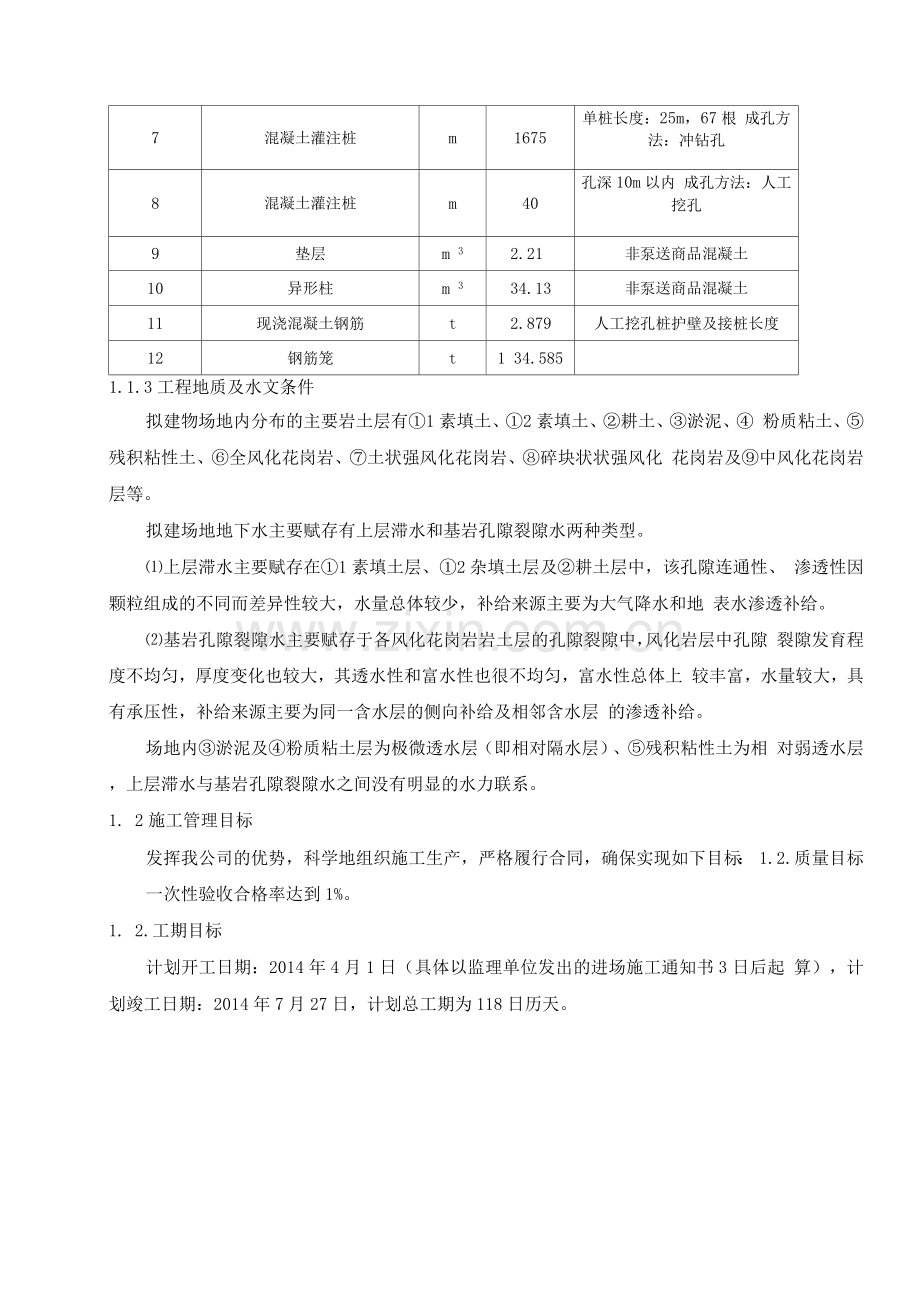

混凝土灌注桩
m
1675
单桩长度:25m,67根 成孔方法:冲钻孔
8
混凝土灌注桩
m
40
孔深10m以内 成孔方法:人工挖孔
9
垫层
m 3
2.21
非泵送商品混凝土
10
异形柱
m 3
34.13
非泵送商品混凝土
11
现浇混凝土钢筋
t
2.879
人工挖孔桩护壁及接桩长度
12
钢筋笼
t
1 34.585
1.1.3工程地质及水文条件
拟建物场地内分布的主要岩土层有①1素填土、①2素填土、②耕土、③淤泥、④ 粉质粘土、⑤残积粘性土、⑥全风化花岗岩、⑦土状强风化花岗岩、⑧碎块状状强风化 花岗岩及⑨中风化花岗岩层等。
拟建场地地下水主要赋存有上层滞水和基岩孔隙裂隙水两种类型。
⑴上层滞水主要赋存在①1素填土层、①2杂填土层及②耕土层中,该孔隙连通性、 渗透性因颗粒组成的不同而差异性较大,水量总体较少,补给来源主要为大气降水和地 表水渗透补给。
⑵基岩孔隙裂隙水主要赋存于各风化花岗岩岩土层的孔隙裂隙中,风化岩层中孔隙 裂隙发育程度不均匀,厚度变化也较大,其透水性和富水性也很不均匀,富水性总体上 较丰富,水量较大,具有承压性,补给来源主要为同一含水层的侧向补给及相邻含水层 的渗透补给。
场地内③淤泥及④粉质粘土层为极微透水层(即相对隔水层)、⑤残积粘性土为相 对弱透水层,上层滞水与基岩孔隙裂隙水之间没有明显的水力联系。
1. 2施工管理目标
发挥我公司的优势,科学地组织施工生产,严格履行合同,确保实现如下目标: 1.2.质量目标
一次性验收合格率达到1%。
1. 2.工期目标
计划开工日期:2014年4月1日(具体以监理单位发出的进场施工通知书3日后起 算),计划竣工日期:2014年7月27日,计划总工期为118日历天。
