丹东港门座吊5t检修电动葫芦安装施工方案
丹东港5t桥式起重机移位施工方案
批准:
审核:
编制:
安全:
辽宁恒泰重机有限公司
2013年6月26日

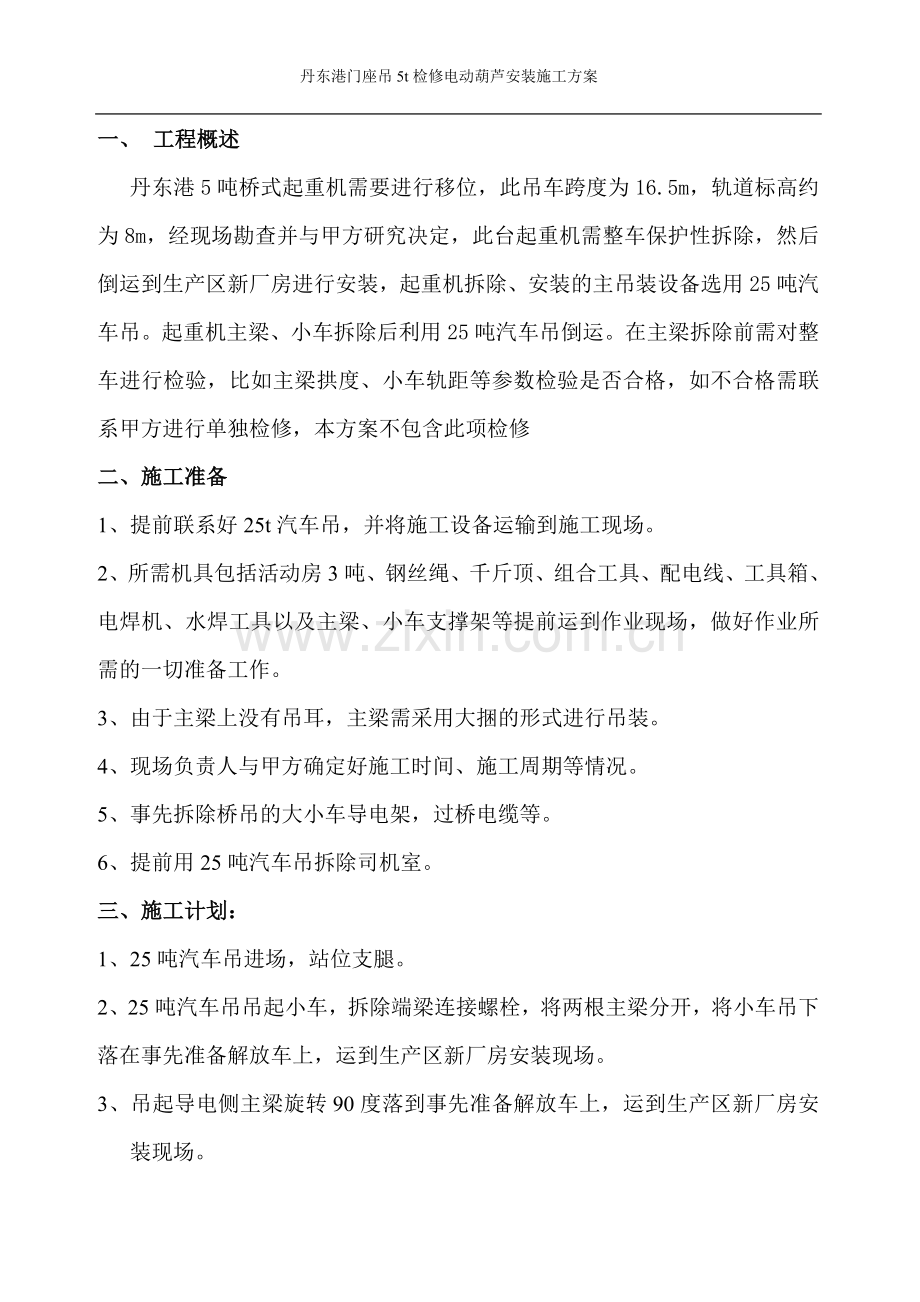

一、 工程概述
丹东港5吨桥式起重机需要进行移位,此吊车跨度为16.5m,轨道标高约为8m,经现场勘查并与甲方研究决定,此台起重机需整车保护性拆除,然后倒运到生产区新厂房进行安装,起重机拆除、安装的主吊装设备选用25吨汽车吊。起重机主梁、小车拆除后利用25吨汽车吊倒运。在主梁拆除前需对整车进行检验,比如主梁拱度、小车轨距等参数检验是否合格,如不合格需联系甲方进行单独检修,本方案不包含此项检修
二、施工准备
1、提前联系好25t汽车吊,并将施工设备运输到施工现场。
2、所需机具包括活动房3吨、钢丝绳、千斤顶、组合工具、配电线、工具箱、电焊机、水焊工具以及主梁、小车支撑架等提前运到作业现场,做好作业所需的一切准备工作。
3、由于主梁上没有吊耳,主梁需采用大捆的形式进行吊装。
4、现场负责人与甲方确定好施工时间、施工周期等情况。
5、事先拆除桥吊的大小车导电架,过桥电缆等。
6、提前用25吨汽车吊拆除司机室。
三、施工计划:
1、25吨汽车吊进场,站位支腿。
2、25吨汽车吊吊起小车,拆除端梁连接螺栓,将两根主梁分开,将小车吊下落在事先准备解放车上,运到生产区新厂房安装现场。
3、吊起导电侧主梁旋转90度落到事先准备解放车上,运到生产区新厂房安装现场。
4、吊起司机室侧主梁旋转90度落下,最后落到事先准备解放车上,运到生产区新厂房安装现场。
5、利用相反的方法对整车再进行安装,安装后对整车的各技术参数进行检验。
6、报市质量技术监督局检验。
7、清理施工现场。
四、安装所需机具、材料备件
1、施工人员
现场管理人员 1人
现场技术员 1人
质量检查员 1人
安全员 1人
电工 2人
钳工 4人
起重工 1人
序号
设备名称
规格
单位
数量(个)
1
汽车吊
25吨
台班
1
2
解放车
5吨
台班
1
3
手拉葫芦
3吨
台
2台
4
安全带
条
2
5
钳工工具
套
2
2、施工所需机具、工装如下表:
五、起重机安装后的检查
1、 目测检查包括校核下列项目是否符合技术要求:
1) 机构、电气设备、安全装置、制动器、控制器、润滑;
2) 所有防护装置;
3) 吊钩及其连接件;
4) 钢丝绳及其紧固件;
5) 滑轮、支承和紧固件。
2、 起重机金属结构拼接及组装;
3、 行走轨道安装质量;
4、 行走、起升运行机构的安装质量;
5、 安装装置的安装质量及动作情况。
六、起重机的试验(市技术监督局检测)
1、 吊具的选用吊具的选用
吊运的重物由甲方提供到现场。钢丝绳由我公司负责提供。
2、 空负荷试验
开动起升机构,进行空负荷升降操作,使电动葫芦空载全行程上往返运行,此项空载试运行不应少于三次,应无异常现象。
3、 静负荷试验
将桥式起重机停在行走梁的跨中,逐渐加载,到主钩承载的1.25倍,在离地面高度100~200mm处,悬吊停留时间不少于10min,应无失稳现象。卸去负载将电动葫芦开到跨端处,检查起重机的金属结构,应无裂纹、焊缝开裂、油漆脱落及其它影响安全的损坏或松动等缺陷,此项试验不得超过3次。
4、 动载试验
各机构的动载荷试运转应在全程上进行,起重量应为额定起重量的1.1倍,累计起制动及运行时间不少于1小时,各机构动作应灵敏、平稳、可靠,安全保护、限位开关的动作应准确可靠。
5、 额定载荷试验
需用人工:作静载和动载试验需要配合人工
起重工 2个工日
钳工 1个工日
技术人员 1个工日
测量人员 1个工日
七、环境保护措施
1、 施工过程应发现和消除设备设施、作业环境、人员操作等方面的隐患,从而避免工伤事故及影响现场环境现象的发生,保护职工身心健康、人身安全。
2、 施工中的油抹布、油手套、油桶、油漆等清理干净。
3、 施工期间产生的生活用品废物、垃圾及时进行清理。
八、安全技术措施
1、 特殊工种施工人员必须持证上岗。
2、 进入施工现场前施工人员必须按标准佩戴好安全帽,施工单位要办好安全协议。
3、 吊装前对吊装用钢丝绳、吊环等进行确认,确认安全后方可施工。
4、 起重作业中应做到设备质量不明不吊,重心位置不明不吊,捆绑不牢不吊,超载荷不吊,视线不明不吊和指挥手势不清不吊。
5、 起重工作区域内无关人员不得停留或通行。吊起重物的下方,任何人员不得通过或逗留。
6、 桥吊拆除时需在天车梁上设置铁鞋,悬挂红旗。
7、 主梁吊装时应注意与滑线距离。
8、 拆除屋面支撑时,人员需将安全带在可靠位置悬挂,并指派有经验能上高的人员进行操作。
9、 现场拉好安全警戒线,指派专人监护。
10、 现场要有灭火器,严禁在起重机上吸烟。
11、 重物吊起后必须停顿一分钟,确认安全后再继续吊起。
12、 其它未尽事宜执行《安全技术操作规程》。
