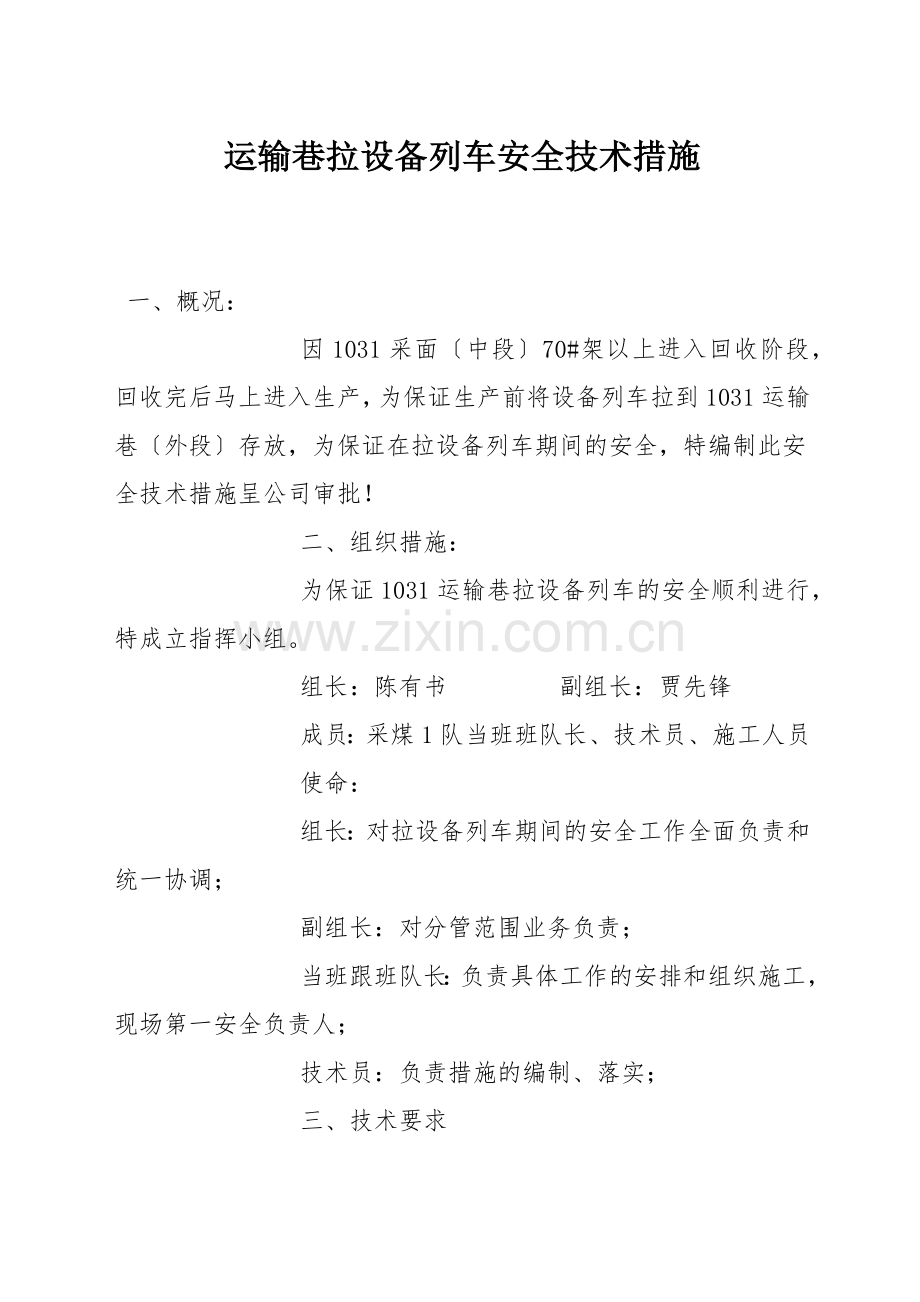

运输巷拉设备列车安全技术措施
一、概况:
因1031采面〔中段〕70#架以上进入回收阶段,回收完后马上进入生产,为保证生产前将设备列车拉到1031运输巷〔外段〕存放,为保证在拉设备列车期间的安全,特编制此安全技术措施呈公司审批!
二、组织措施:
为保证1031运输巷拉设备列车的安全顺利进行,特成立指挥小组。
组长:陈有书 副组长:贾先锋
成员:采煤1队当班班队长、技术员、施工人员
使命:
组长:对拉设备列车期间的安全工作全面负责和统一协调;
副组长:对分管范围业务负责;
当班跟班队长:负责具体工作的安排和组织施工,现场第一安全负责人;
技术员:负责措施的编制、落实;
三、技术要求

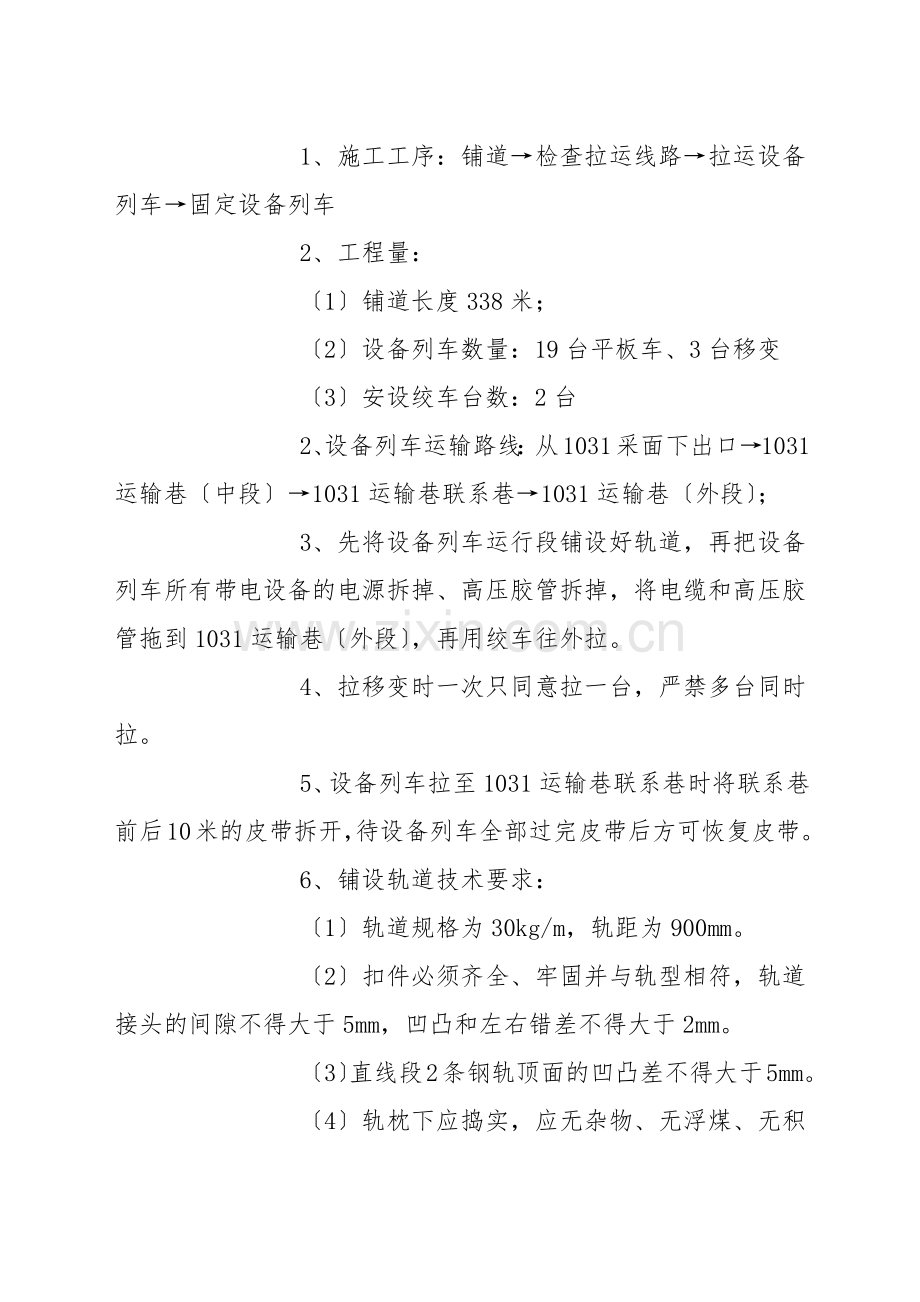

1、施工工序:铺道→检查拉运线路→拉运设备列车→固定设备列车
2、工程量:
〔1〕铺道长度338米;
〔2〕设备列车数量:19台平板车、3台移变
〔3〕安设绞车台数:2台
2、设备列车运输路线:从1031采面下出口→1031运输巷〔中段〕→1031运输巷联系巷→1031运输巷〔外段〕;
3、先将设备列车运行段铺设好轨道,再把设备列车所有带电设备的电源拆掉、高压胶管拆掉,将电缆和高压胶管拖到1031运输巷〔外段〕,再用绞车往外拉。
4、拉移变时一次只同意拉一台,严禁多台同时拉。
5、设备列车拉至1031运输巷联系巷时将联系巷前后10米的皮带拆开,待设备列车全部过完皮带后方可恢复皮带。
6、铺设轨道技术要求:
〔1〕轨道规格为30kg/m,轨距为900mm。
〔2〕扣件必须齐全、牢固并与轨型相符,轨道接头的间隙不得大于5mm,凹凸和左右错差不得大于2mm。
〔3〕直线段2条钢轨顶面的凹凸差不得大于5mm。
〔4〕轨枕下应捣实,应无杂物、无浮煤、无积水。
〔5〕轨道两侧应有700mm的安全距离
〔6〕轨道连接处螺丝必须上齐、上紧。
〔7〕轨道安装好后,轨道面距顶板高度不小于2200mm。
〔8〕道木的铺设必须与轨道垂直,且安放稳固;轨道搭接位置处必须垫铺道木。
四、安全措施
1、进入作业地点作业前,当班班队长必须对整个巷道顶、帮支护状况进行全面检查,顶帮有破碎、漏、掉矸等隐患地段必须先处理再作业。
2、安检员、瓦检员随时检查施工地点的瓦斯,严禁瓦斯超限作业。
3、抬运、铺设轨道时安全技术措施:
〔1〕人工抬运时,用8#铁丝或强度不小于8#铁丝的钢丝绳套住轨道,栓成绳圈,绳圈放在刹杆中间,人员站在轨道两侧抬运,抬运时必须同起同放。
〔2〕施工人员应熟练掌握轨道量具及施工设备的正确使用方法。
〔3〕用钎子和锤拆掉矸石、混凝土道床或是用垛斧铲螺丝时,掌钎人要戴防护手套,打锤人操作时不准戴手套,并且不准和掌钎人站在一条线上,防止走锤伤人。打锤人应注意四周环境,防止意外。
〔4〕捣固道床或落底时,前后间隔距离不少于 2m。
〔5〕使用撬棍起道或起道钉时,不准手握满把,以防压手。
〔6〕砸道钉时,必须手心向上栽道钉,用锤轻轻稳牢,随后再加力钉进去;防止砸手或道钉崩起伤人。严禁在钢轨上或轨缝处砸道钉。
〔7〕施工作业时,所用的工具不准碰触电缆或任何电气设备。
〔8〕使用起道机或千斤顶时,要垂直放正、不准歪斜,钩脚要牢固地挂在钢轨上,操作人员的头部和手臂要躲开压杆或千斤顶。
〔9〕用起道器起道时,钢轨顶起后要随起随垫,所有作业人员的手、脚不准伸入轨底或轨枕下面,以防跑牙或歪斜伤人。
〔10〕轨道必须钻孔时,将卡子挂住轨底,手搬钻的两端顶紧,并与钢轨垂直。一只手搬钻柄、另一只手握螺母,使钻头均匀受力,快要钻透时,要轻钻、慢钻,防止钻孔出口不整齐,上螺丝时,不准用手指探测螺丝孔,不准用锤打鱼尾板和螺丝。
4、拆卸设备列车安全技术措施:
〔1〕拆卸设备列车的带电设备时,必须先将上级开关停电闭锁并挂上停电牌,再派专人看守开关方可开始拆掉电缆。
〔2〕拆掉的电缆头要用塑料保护好,防止进水。开关喇叭嘴用金属堵板堵上。
〔3〕拆掉高压胶管时,先将泵站开关停电,泵站停止工作后,再拆掉高压胶管,拆掉后的高压胶管和泵站接头处要用堵头堵住,防止泥沙等杂物进入。
5、拉运设备列车安全技术措施:
〔1〕拉设备列车时,先清理运输路线上的浮煤〔矸〕,并检查此处的支护是否牢固可靠,有隐患先处理好后,方可拉设备列车。
〔2〕拉设备列车时不得撞倒棚子或撞坏皮带运输机。
〔3〕拉设备列车时,设备列车必须停电闭锁,严禁带电搬迁。
〔4〕设备列车牵引时,机电班长、跟班队长应现场指挥。
〔5〕要求铺设的轨道要求符合《质量标准化》的要求。
〔6〕拉设备列车时必须有两台绞车配合拉,一台绞车松车、另一台绞车放车。拉放设备列车时绞车必须慢拉、慢放,严禁放飞车。
〔7〕使用绞车牵引前先将绞车钢丝绳运行段范围内的人员撤开,并在绞车钢丝绳运行范围内两端派专人站岗,绞车运行过程中严禁有人通过。〔绞车使用措施另报〕
〔8〕拉设备列车开始,先使老塘方向的绞车钢丝绳缓慢张紧,去掉阻车装置后再开始放,司机要集中精力,动作准确,严禁误操作。
〔9〕拉设备列车时严禁损坏电缆和电气设备,列车四周严禁站人,无关人员必须躲到安全地段,拉运过程中严格执行“行车不行人制度〞。
〔10〕拉设备列车结束后,要加设阻车器并用40T大链将设备列车拴在轨道或帮上固定好,严防发生跑车。
〔11〕设备列车移到位后必须将列车稳固好,电缆、水管吊挂整齐,方可送电试运转。
6、无风、微风、瓦斯超限严禁作业。
