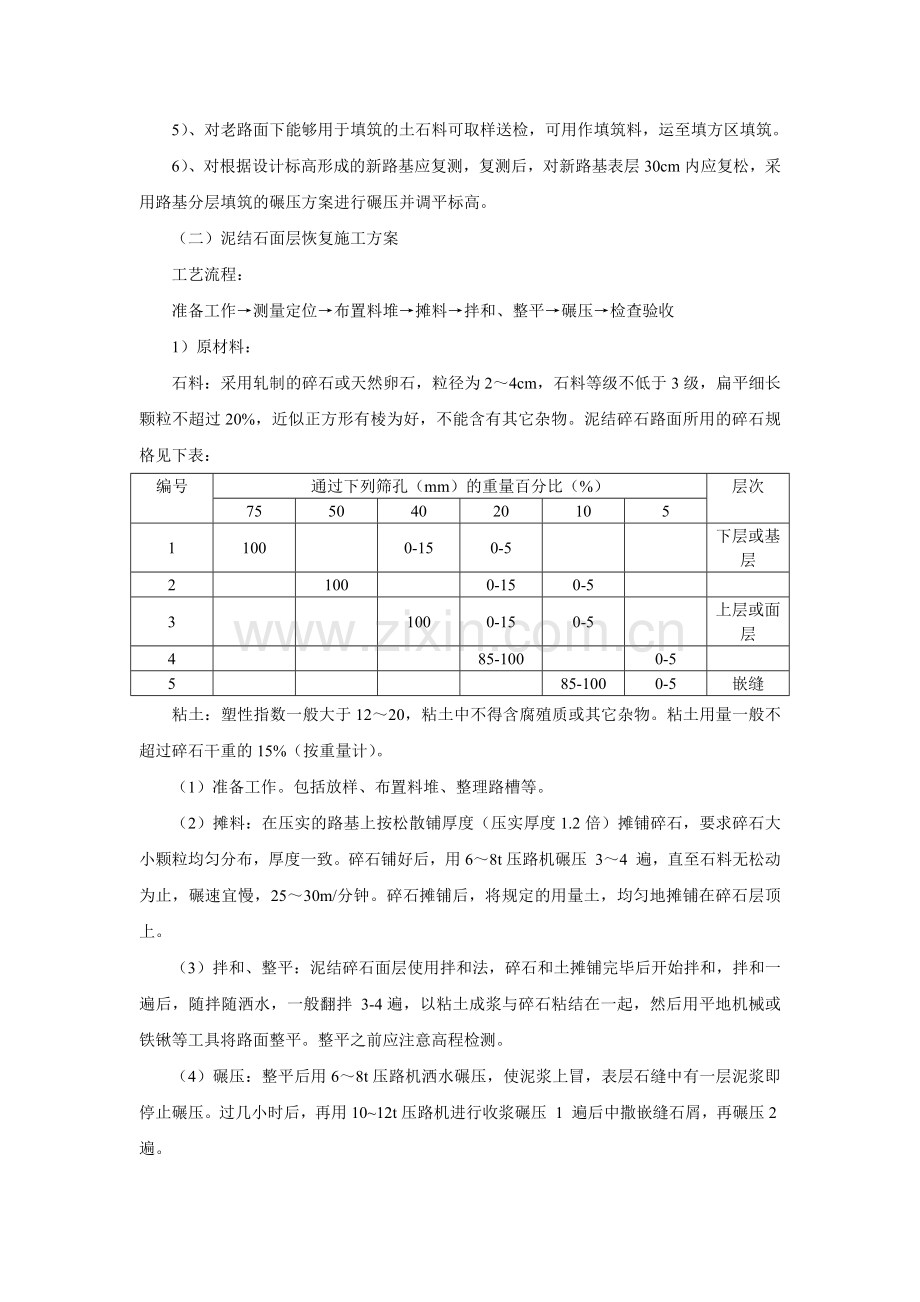

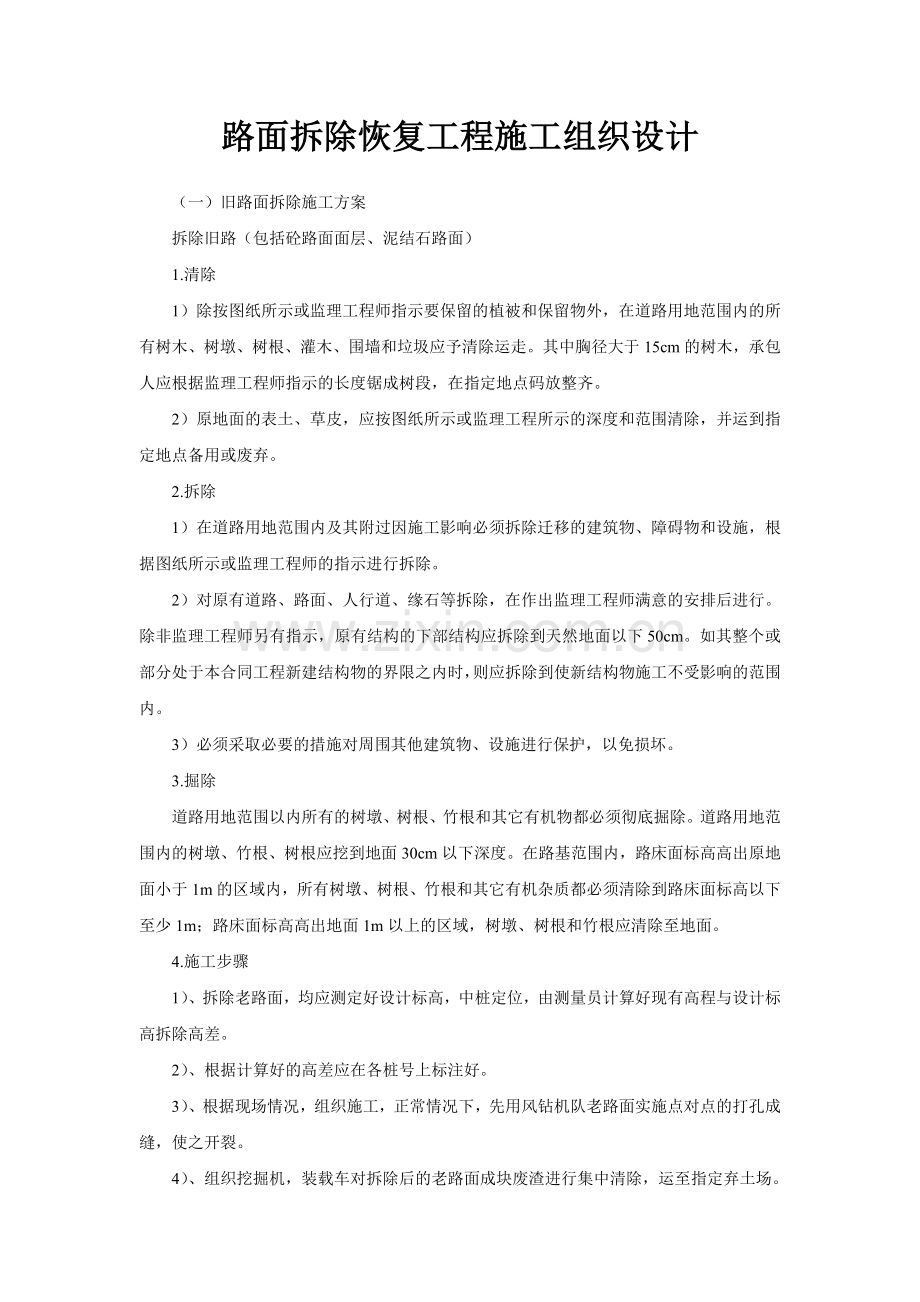

路面拆除恢复工程施工组织设计 (一)旧路面拆除施工方案 拆除旧路(包括砼路面面层、泥结石路面) 1.清除 1)除按图纸所示或监理工程师指示要保留的植被和保留物外,在道路用地范围内的所有树木、树墩、树根、灌木、围墙和垃圾应予清除运走。其中胸径大于15cm的树木,承包人应根据监理工程师指示的长度锯成树段,在指定地点码放整齐。 2)原地面的表土、草皮,应按图纸所示或监理工程所示的深度和范围清除,并运到指定地点备用或废弃。 2.拆除 1)在道路用地范围内及其附过因施工影响必须拆除迁移的建筑物、障碍物和设施,根据图纸所示或监理工程师的指示进行拆除。 2)对原有道路、路面、人行道、缘石等拆除,在作出监理工程师满意的安排后进行。除非监理工程师另有指示,原有结构的下部结构应拆除到天然地面以下50cm。如其整个或部分处于本合同工程新建结构物的界限之内时,则应拆除到使新结构物施工不受影响的范围内。 3)必须采取必要的措施对周围其他建筑物、设施进行保护,以免损坏。 3.掘除 道路用地范围以内所有的树墩、树根、竹根和其它有机物都必须彻底掘除。道路用地范围内的树墩、竹根、树根应挖到地面30cm以下深度。在路基范围内,路床面标高高出原地面小于1m的区域内,所有树墩、树根、竹根和其它有机杂质都必须清除到路床面标高以下至少1m;路床面标高高出地面1m以上的区域,树墩、树根和竹根应清除至地面。 4.施工步骤 1)、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。 2)、根据计算好的高差应在各桩号上标注好。 3)、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂。 4)、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。 5)、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。 6)、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。 (二)泥结石面层恢复施工方案 工艺流程: 准备工作→测量定位→布置料堆→摊料→拌和、整平→碾压→检查验收 1)原材料: 石料:采用轧制的碎石或天然卵石,粒径为2~4cm,石料等级不低于3级,扁平细长颗粒不超过20%,近似正方形有棱为好,不能含有其它杂物。泥结碎石路面所用的碎石规格见下表: 编号 通过下列筛孔(mm)的重量百分比(%) 层次 75 50 40 20 10 5 1 100 0-15 0-5 下层或基层 2 100 0-15 0-5 3 100 0-15 0-5 上层或面层 4 85-100 0-5 5 85-100 0-5 嵌缝 粘土:塑性指数一般大于12~20,粘土中不得含腐殖质或其它杂物。粘土用量一般不超过碎石干重的15%(按重量计)。 (1)准备工作。包括放样、布置料堆、整理路槽等。 (2)摊料:在压实的路基上按松散铺厚度(压实厚度1.2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致。碎石铺好后,用6~8t压路机碾压 3~4 遍,直至石料无松动为止,碾速宜慢,25~30m/分钟。碎石摊铺后,将规定的用量土,均匀地摊铺在碎石层顶上。 (3)拌和、整平:泥结碎石面层使用拌和法,碎石和土摊铺完毕后开始拌和,拌和一遍后,随拌随洒水,一般翻拌 3-4遍,以粘土成浆与碎石粘结在一起,然后用平地机械或铁锹等工具将路面整平。整平之前应注意高程检测。 (4)碾压:整平后用6~8t压路机洒水碾压,使泥浆上冒,表层石缝中有一层泥浆即停止碾压。过几小时后,再用10~12t压路机进行收浆碾压 1 遍后中撒嵌缝石屑,再碾压2遍。 (5)检查验收:压实后的土体取样试验频次每 200m3取样一次或由监理根据工程实际确定试验频率。 (6)质量检查 基本要求如下: a.几何尺寸符合图纸与规范要求; b.碾压达到设计要求的密实度; c.外观表面平整,边线整齐,无松散现象。 项次 检查项目 规定值或允许偏差 备 注 1 压实度(%) ≥96 2 平整度(mm) ≤15 3 纵断高程(mm) +5,-15 4 宽度(mm) 不小于设计值 5 厚度(mm) -10 6 横坡(%) ±0.3 (三)砼面层恢复施工方案 1、施工前的准备工作:在混凝土面层施工前作好混凝土组成材料的试验和配合比设计、人员机械的配置及拌和场位置的选定的准备工作,以保证混凝土面层的顺利施工。 2、施工放样:根据设计图纸放出路中心及路边线(或侧面线),并检查基层标高和路拱横坡,在路中心线上除一般每20M设一中心桩外,还应设胀缝、缩缝、曲线起讫点和纵坡转折点等中心桩,并相应在路边各设一对边桩。主要中心桩应分别用攀线延长的方法固定在路旁行道树、电杆或建筑物的墙角上。 3、安装模板:在摊铺混凝土之前,应先将两边根据车道宽度安装模板,安装模板必须符合:1)、模板必须具有足够的强度和刚度。2、模板内侧应均匀薄涂一层废机油或肥皂水,以利脱模。3、模板应根据放样位置,准确安装,支撑应牢固,底面与基层表面应密贴,以防漏浆。接头应严密无隙,不得有离缝、错缝。顶面应齐平,不得有高低错落。 4、铺筑整平层:混凝土面层对基层的要求是强度均匀一致,整平压实,特别是沟槽回填土应特别注意夯实。若表面有坑槽及松散,应翻修加固,重新整平压实。 5、接缝施工:在施工时要注意胀缝、缩缝、工作缝、纵缝的施工。 6、安放钢筋:在浇筑混凝土之前按设计图纸安放好拉杆、传力杆及角隅钢筋。 7、混凝土拌和:1)、严格控制用水量;2)、确保水泥用量的精确度;3)、所有材料一律按重量比计;4)、混凝土搅拌必须作好记录工作。 8、混凝土运输:混凝土采用手推车或自卸汽车运输。 9、混凝土摊铺:运到浇筑现场的混合料如有离析现象,应用铁铲撒 铺混合料,不得扬撒抛掷,以免混凝土发生离析。在模板附近,需用方铲扣铲法撒铺混合料,并插捣几下,使浆水捣出,以免发生空洞蜂窝现场。混凝土板厚在22CM以下时,可一次摊铺捣实,厚度超过22CM时,应分二次摊铺,分层振实。分二层摊铺时,下层摊铺厚度约为总厚度的3/5,振实后,紧接摊铺上层,并整平振实。每仓混凝土板的摊铺振实工作应连续进行,不得中途间断。若有特殊的原因,在初凝时间内被迫临时停工,中断施工的一块混凝土板上应用湿麻布覆盖,以防假凝。恢复施工时,应将此处混凝土耙松补浆后再继续浇筑。若停工超过混凝土初凝时间,应作施工缝处理。施工缝应设在缩缝处。若无法设在缩缝处,其位置应设在板的正中部分。超过初凝时间的混凝土混合料严禁继续使用,严禁分散铺于混凝土板底层,已经摊铺的必须予以清除。在摊铺传达室力杆处的混凝土混合料时,应先摊铺下半层。用插入式振动机振实,并校正传力杆位置后,再浇上半层。若浇筑过程中遇雨,应在事前准备好的防雨棚内进行摊铺、振实和抹面工作。 10、混凝土振实:混凝土铺筑到厚度一半后,先采用2.2KW的平板振动器振捣一遍,然后加高铺筑混凝土到顶,等初步整平后换用1.2KW-1.5KW的平板式振动器再振捣一遍。振捣时,振捣器沿 纵向一行一行地由路边向路中移动,每次移动平板时前后位置的搭头重叠面为20CM左右。不得漏振。振动器在每一位置的振动时间一般为15S-25S,不得过久,应以振至混凝土混合料泛浆,不时显下降、不冒气泡,表面均匀为度。凡振不到的地方,均改用高频率插入式振动器振捣,并严禁在传力杆上振捣,以免损坏 邻板边缘混凝土。为提高混凝土面层的平整度、密实度和耐磨能力,经振实整平后,应用振动夯样板搁在纵向模板顶上,处一端向另一端依次振兴两遍 11、混凝土抹面、压纹:抹面采用人工抹面,压纹采用人工手动压纹器压纹。 12、混凝土养护:采用稻草保湿、保温养护28天以上。 13、开放交通:养护期完后,限载、限速半幅开放交通。 个人工作业务总结 本人于2009年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”),主要从事测量技术工作,至今已有三年。 在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技术水平。同时积极的参与技术培训学习,加速自身知识的不断更新和自身素质的提高。努力使自己成为一名合格的测绘技术人员。 在这三年中,在公司各领导及同事的帮助带领下,按照岗位职责要求和行为规范,努力做好本职工作,认真完成了领导所交给的各项工作,在思想觉悟及工作能力方面有了很大的提高。 在思想上积极向上,能够认真贯彻党的基本方针政策,积极学习政治理论,坚持四项基本原则,遵纪守法,爱岗敬业,具有强烈的责任感和事业心。积极主动学习专业知识,工作态度端正,认真负责,具有良好的思想政治素质、思想品质和职业道德。 在工作态度方面,勤奋敬业,热爱本职工作,能够正确认真的对待每一项工作,能够主动寻找自己的不足并及时学习补充,始终保持严谨认真的工作态度和一丝不苟的工作作风。 在公司领导的关怀以及同事们的支持和帮助下,我迅速的完成了职业角色的转变。 一、回顾这四年来的职业生涯,我主要做了以下工作: 1、参与了新疆库车县新疆库车县胡同布拉克石灰岩矿的野外测绘和放线工作、点之记的编写工作、1:2000地形地质图修测、1:1000勘探剖面测量、测绘内业资料的编写工作,提交成果《新疆库车县胡同布拉克石灰岩矿普查报告》已通过评审。 2、参与了库车县城北水厂建设项目用地压覆矿产资源评估项目的室内地质资料编写工作,提交成果为《库车县城北水厂建设项目用地压覆矿产资源评估报告》,现已通过评审。 3、参与了《新疆库车县巴西克其克盐矿普查》项目的野外地质勘查工作,参与项目包括:1:2000地质测图、1:1000勘查线剖面测量、测绘内业资料的编写工作;最终提交的《新疆库车县康村盐矿普查报告》已通过评审。 4、参与了新疆哈密市南坡子泉金矿2009年度矿山储量监测工作,项目包括:野外地质测量与室内地质资料的编写,提交成果为《新疆哈密市南坡子泉金矿2009年度矿山储量年报》,现已通过评审。 6、参与了《新疆博乐市五台石灰岩矿9号矿区勘探》项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。 7、参与了《新疆博乐市托特克斜花岗岩矿详查报告》项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。 通过以上的这些工作,我学习并具备了以下工作能力: 1、通过实习,对测绘这门学科的研究内容及实际意义有了系统的认识。加深对测量学基本理论的理解,能够用有关理论指导作业实践,做到理论与实践相统一,提高分析问题、解决问题的能力,从而对测量学的基本内容得到一次实际应用,使所学知识进一步巩固、深化。 2、熟悉了三、四等控制测量的作业程序及施测方法,并掌握了全站仪、静态GPS、RTK等测量仪器的工作原理和操作方法。 3、掌握了GPS控制测量内业解算软件(南方测绘 Gps数据处理)以及内业成图软件(南方cass)的操作应用。能够将外业测量的数据导入软件进行地形图成图和处理。 4、在项目技术负责的指导下熟悉了测量技术总结的编写要求和方法,并参与了部分项目测量技术总结章节的编写工作。 5、在项目负责的领导下参与整个测量项目的组织运作,对项目的实施过程有了深刻理解。通过在项目组的实习锻炼了自己的组织协调能力,为以后的工作打下了坚实基础。 二、工作中尚存在的问题 从事测绘工作以来,深深感受到工作的繁忙、责任的重大,也因此没能全方位地进行系统地学习实践,主要表现为没有足够的经验,对于地形复杂的地段理解不够深刻;理论知识掌握不够系统,实践能力尚为有限。以上问题,在今后工作中自己将努力做到更好。 三、今后的工作打算 通过总结四年来的工作,我无论从工作技术上,还是从世界观、人生观、价值观等各个方面,都有了很大的提高。今后,我会在此基础上,刻苦钻研,再接再厉,使自己在业务知识水平更上一层楼,为测绘事业的发展,贡献自己的力量。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
