招待所工程月报
目 录
一、施工事记
二、施工概况
三、工程完成情况
四、劳动力、材料投入运行情况
五、质量安全、文明施工及环境保护情况
六、下月工程计划情况

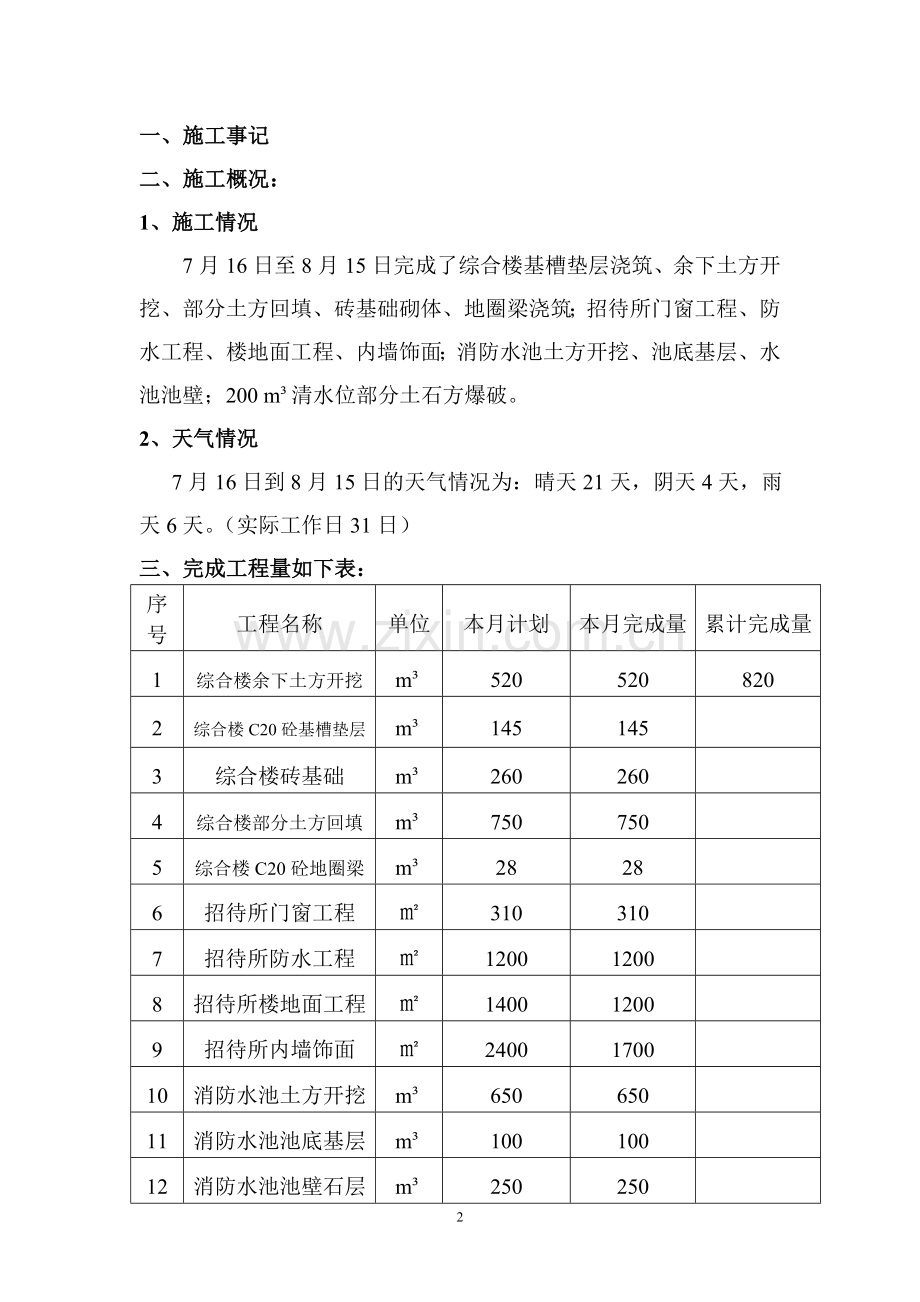

一、施工事记
二、施工概况:
1、施工情况
7月16日至8月15日完成了综合楼基槽垫层浇筑、余下土方开挖、部分土方回填、砖基础砌体、地圈梁浇筑;招待所门窗工程、防水工程、楼地面工程、内墙饰面;消防水池土方开挖、池底基层、水池池壁;200 m³清水位部分土石方爆破。
2、天气情况
7月16日到8月15日的天气情况为:晴天21天,阴天4天,雨天6天。(实际工作日31日)
三、完成工程量如下表:
序号
工程名称
单位
本月计划
本月完成量
累计完成量
1
综合楼余下土方开挖
m³
520
520
820
2
综合楼C20砼基槽垫层
m³
145
145
3
综合楼砖基础
m³
260
260
4
综合楼部分土方回填
m³
750
750
5
综合楼C20砼地圈梁
m³
28
28
6
招待所门窗工程
㎡
310
310
7
招待所防水工程
㎡
1200
1200
8
招待所楼地面工程
㎡
1400
1200
9
招待所内墙饰面
㎡
2400
1700
10
消防水池土方开挖
m³
650
650
11
消防水池池底基层
m³
100
100
12
消防水池池壁石层
m³
250
250
四、劳动力、材料投入运行情况
1、本月投入施工人员:
本月投入瓦工35人、钢筋工6人、木工8人,装修工30人、普工10人,水电工8人。管理人员8人。
2、本月共进入主要材料
序号
材料名称
规 格
单位
本月计划
实际进入量
累计进入量
1
水泥
32.5R
T
70
100
260
2
红砖
千块
150
120
325
3
瓷片
㎡
650
650
4
地砖
㎡
750
750
5
木门
㎡
42
42
6
塑料门
㎡
25
25
7
铝合金门
㎡
12
12
8
铝合金窗
㎡
230
230
五、质量安全文明施工及环境保护情况
1、质量技术管理措施
⑴ 做好建筑工程中易出现质量通病的,如砼拆模后缺棱掉角、钢筋位置不准、保护层厚度不够等问题均应制定有效措施,并付诸实施,以达到“预防为主”的目的;
⑵ 加强原材料试验、试配及试块管理工作,对水泥、钢筋、砂石等材料均要检验合格后,才能使用,对无出厂合格证的、超过贮存期限和质量有疑点的材料,一律不用。并对混凝土配合比提前试配、每施工段均应按要求制作试块,经常检查混凝土质量情况。
2、安全管理措施:
⑴ 所有进入现场入员必须戴好安全帽、穿工作鞋,禁止穿拖鞋、高跟鞋或光脚。上班前和工作过程不准饮酒。
⑵ 对夜间操作应足够的照明;
⑶ 雨季要做好防雨措施,切实重视用电安全;
3、文明施工及环境保护措施
⑴ 现场临时和材料堆放场地必须严格按照施工组织方案的平面布置图执行,不得随意更改;
⑵ 各种安全警示牌位置要选择适当,并悬挂正确。
五、下月工程计划情况
1、下月工程进度计划见施工(月)进度表(见附图)
2、下月计划投入施工人员
下月拟投入瓦工40人,木工20人,钢筋10人,普工50人。管理人员8人。
3、下月工程主要材料计划
序号
材料名称
规格
单位
计划进入量
备注
1
水泥
32.5R
T
150
2
红砖
240×115×53
千块
210
3
隔热板
㎡
520
4、下月主要施工设备计划投入情况
序号
设备名称
规格型号
单位
数量
备注
1
钢井架
高19.8m
台
1
2
平板式振捣器
1.5KW
台
2
3
插入式振捣器
1.5KW
台
4
4
