资源描述

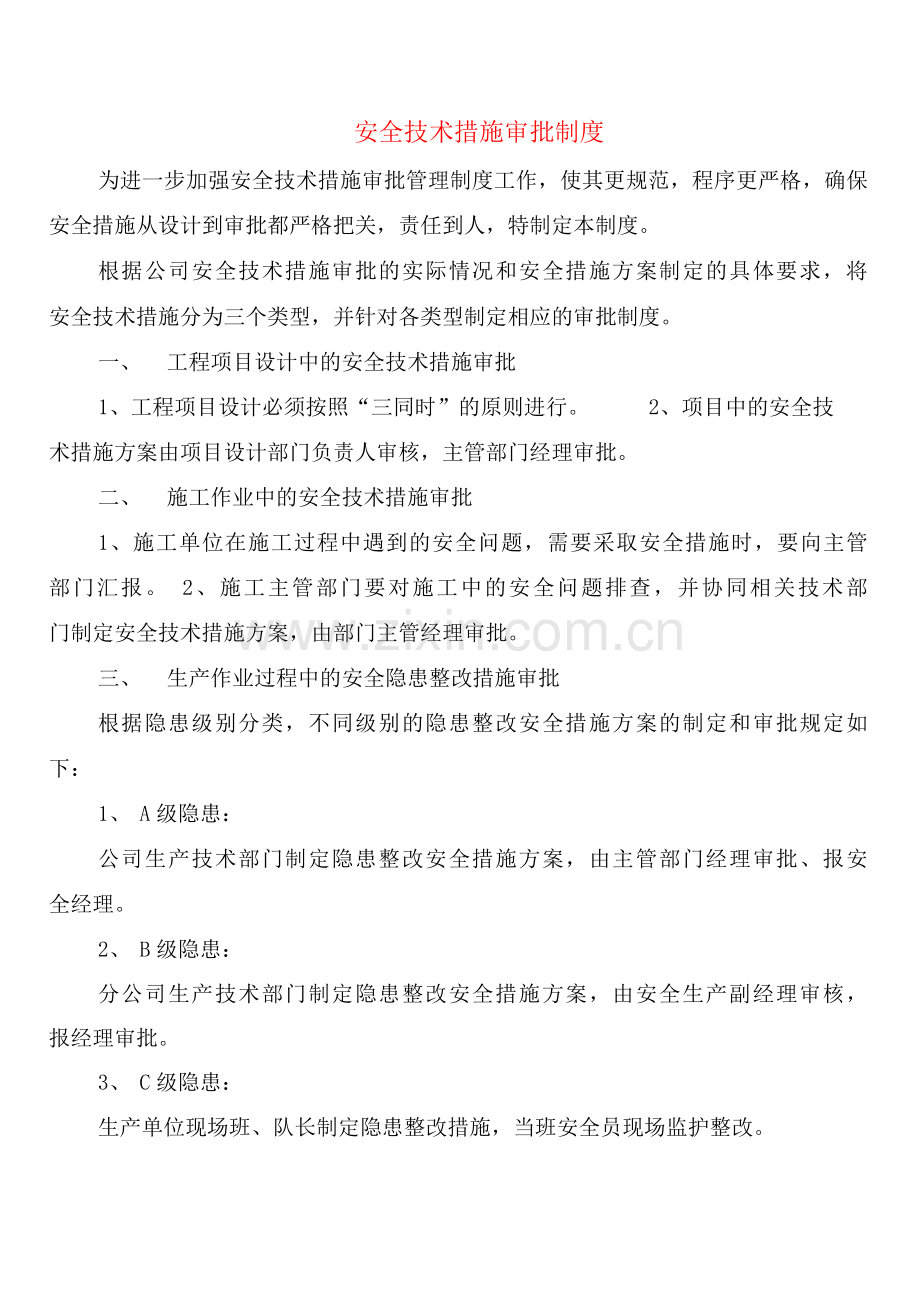

安全技术措施审批制度
为进一步加强安全技术措施审批管理制度工作,使其更规范,程序更严格,确保
安全措施从设计到审批都严格把关,责任到人,特制定本制度。
根据公司安全技术措施审批的实际情况和安全措施方案制定的具体要求,将
安全技术措施分为三个类型,并针对各类型制定相应的审批制度。
一、 工程项目设计中的安全技术措施审批
1、工程项目设计必须按照“三同时”的原则进行。 2、项目中的安全技
术措施方案由项目设计部门负责人审核,主管部门经理审批。
二、 施工作业中的安全技术措施审批
1、施工单位在施工过程中遇到的安全问题,需要采取安全措施时,要向主管
部门汇报。 2、施工主管部门要对施工中的安全问题排查,并协同相关技术部
门制定安全技术措施方案,由部门主管经理审批。
三、 生产作业过程中的安全隐患整改措施审批
根据隐患级别分类,不同级别的隐患整改安全措施方案的制定和审批规定如
下:
1、 A级隐患:
公司生产技术部门制定隐患整改安全措施方案,由主管部门经理审批、报安
全经理。
2、 B级隐患:
分公司生产技术部门制定隐患整改安全措施方案,由安全生产副经理审核,
报经理审批。
3、 C级隐患:
生产单位现场班、队长制定隐患整改措施,当班安全员现场监护整改。
安全技术措施审批制度(二)

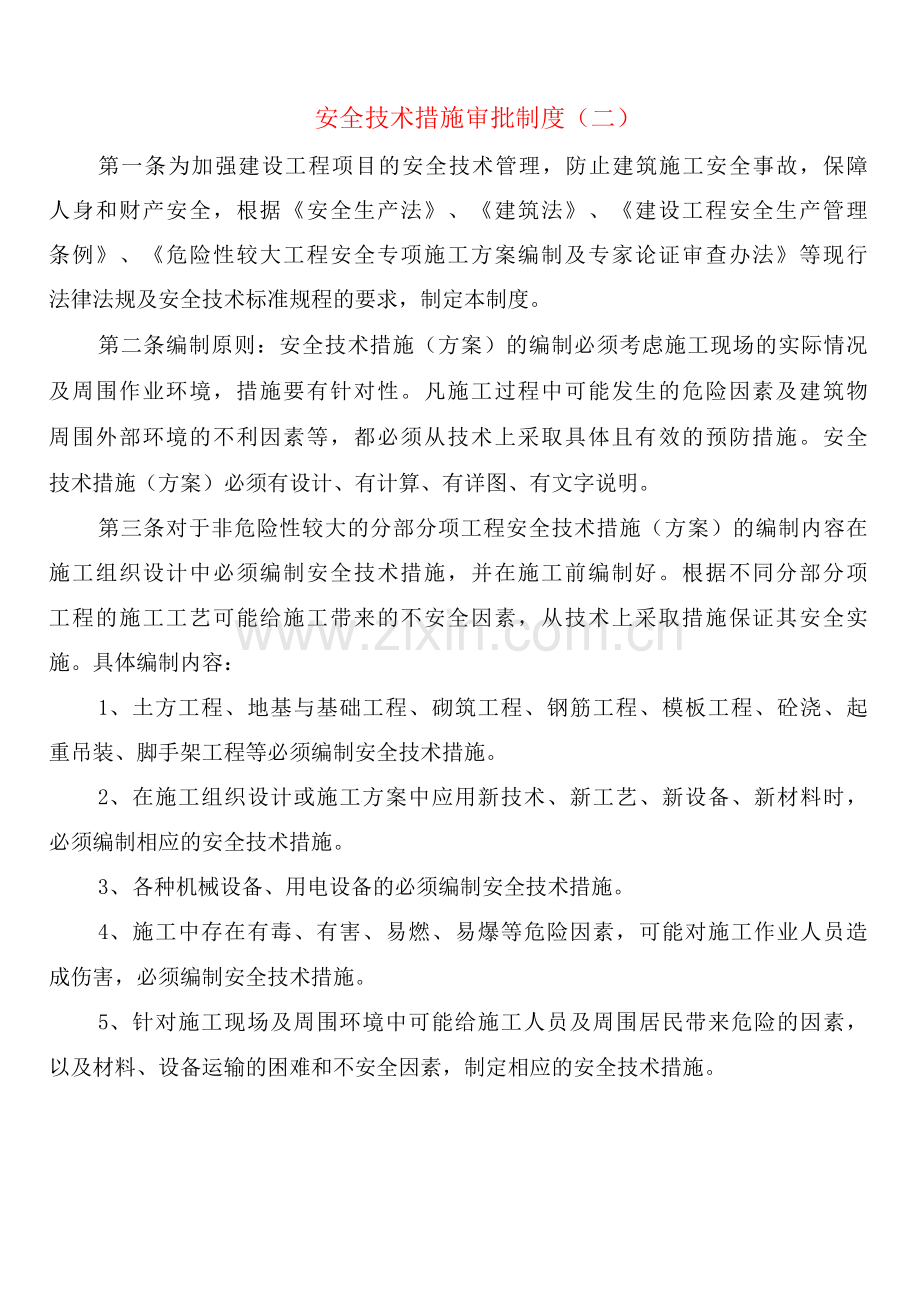

第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障
人身和财产安全,根据《安全生产法》、《建筑法》、《建设工程安全生产管理
条例》、《危险性较大工程安全专项施工方案编制及专家论证审查办法》等现行
法律法规及安全技术标准规程的要求,制定本制度。
第二条编制原则:安全技术措施(方案)的编制必须考虑施工现场的实际情况
及周围作业环境,措施要有针对性。凡施工过程中可能发生的危险因素及建筑物
周围外部环境的不利因素等,都必须从技术上采取具体且有效的预防措施。安全
技术措施(方案)必须有设计、有计算、有详图、有文字说明。
第三条对于非危险性较大的分部分项工程安全技术措施(方案)的编制内容在
施工组织设计中必须编制安全技术措施,并在施工前编制好。根据不同分部分项
工程的施工工艺可能给施工带来的不安全因素,从技术上采取措施保证其安全实
施。具体编制内容:
1、 土方工程、地基与基础工程、砌筑工程、钢筋工程、模板工程、砼浇、起
重吊装、脚手架工程等必须编制安全技术措施。
2、 在施工组织设计或施工方案中应用新技术、新工艺、新设备、新材料时,
必须编制相应的安全技术措施。
3、 各种机械设备、用电设备的必须编制安全技术措施。
4、 施工中存在有毒、有害、易燃、易爆等危险因素,可能对施工作业人员造
成伤害,必须编制安全技术措施。
5、 针对施工现场及周围环境中可能给施工人员及周围居民带来危险的因素,
以及材料、设备运输的困难和不安全因素,制定相应的安全技术措施。
6、针对季节性施工的特点,制定相应的安全技术措施。夏季制定防暑降温措
施。雨季施工制定防触电、防雷、防坍塌措施;冬季施工要制定防风、防火、防
滑、防煤气中毒、防亚硝酸钠中毒措施。
第四条危险性较大的分部分项工程安全技术措施(方案)的编制危险性较大的
分部分项工程,应当在施工前单独编制安全专项施工方案。
(一) 基坑支护与降水工程
基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的
工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等
工程。
(二) 土方开挖工程
土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
安全技术措施审批制度(三)
各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支
撑系统及特殊结构模板工程。
(四) 起重吊装工程
(五) 脚手架工程
1、 高度超过24m的落地式钢管脚手架;
2、 附着式升降脚手架,包括整体提升与分片式提升;
3、 悬挑式脚手架;
4、 门型脚手架;
5、 挂脚手架;
6、 吊篮脚手架;7、卸料平台。
展开阅读全文
