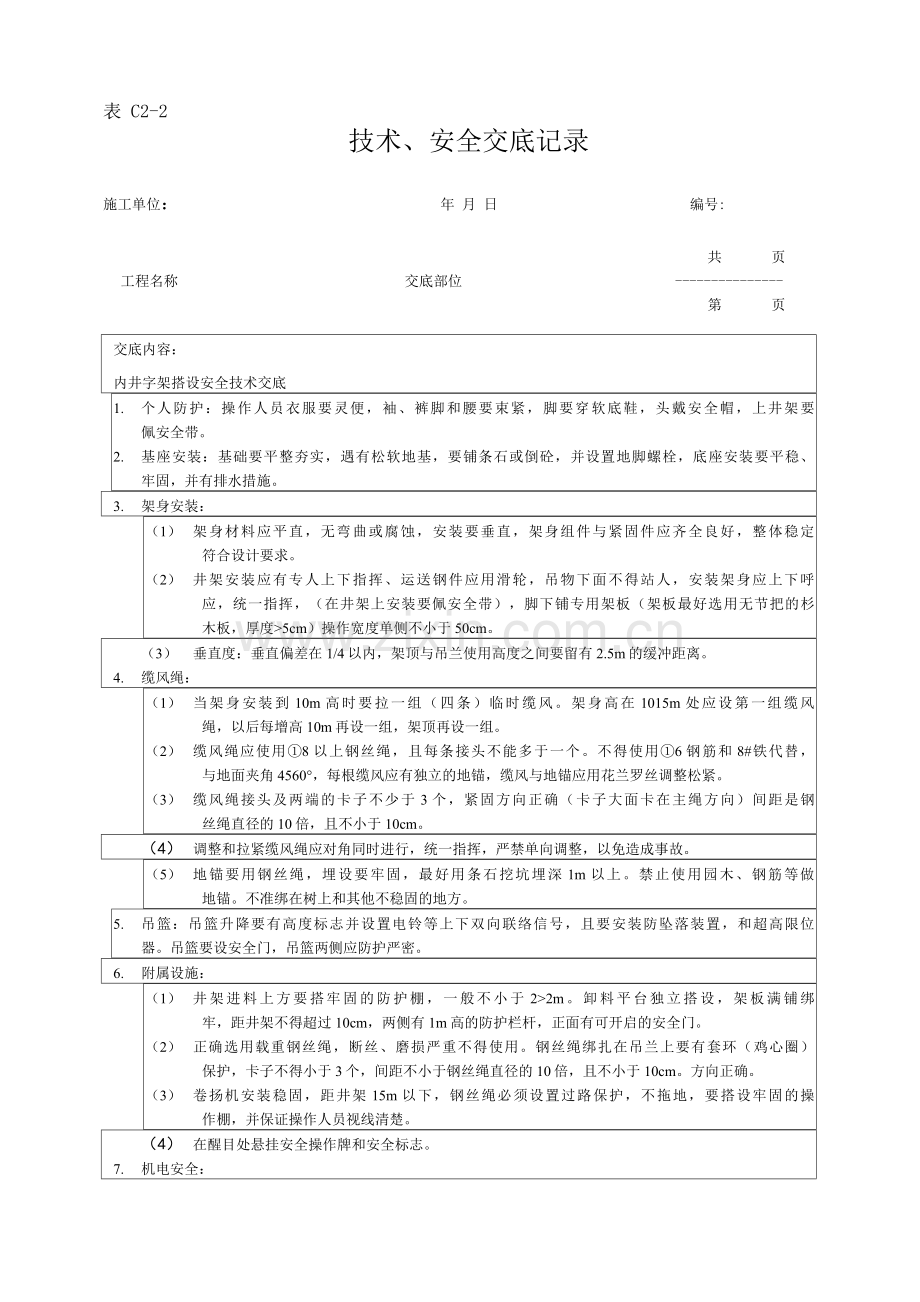

内井字架搭设安全技术交底
1. 个人防护:操作人员衣服要灵便,袖、裤脚和腰要束紧,脚要穿软底鞋,头戴安全帽,上井架要
佩安全带。
2. 基座安装:基础要平整夯实,遇有松软地基,要铺条石或倒砼,并设置地脚螺栓,底座安装要平稳、
牢固,并有排水措施。
3. 架身安装:
(1) 架身材料应平直,无弯曲或腐蚀,安装要垂直,架身组件与紧固件应齐全良好,整体稳定
符合设计要求。
(2) 井架安装应有专人上下指挥、运送钢件应用滑轮,吊物下面不得站人,安装架身应上下呼
应,统一指挥,(在井架上安装要佩安全带),脚下铺专用架板(架板最好选用无节把的杉
木板,厚度>5cm)操作宽度单侧不小于50cm。
(3) 垂直度:垂直偏差在1/4以内,架顶与吊兰使用高度之间要留有2.5m的缓冲距离。
4. 缆风绳:
(1) 当架身安装到10m高时要拉一组(四条)临时缆风。架身高在1015m处应设第一组缆风
绳,以后每增高10m再设一组,架顶再设一组。
(2) 缆风绳应使用①8以上钢丝绳,且每条接头不能多于一个。不得使用①6钢筋和8#铁代替,
与地面夹角4560°,每根缆风应有独立的地锚,缆风与地锚应用花兰罗丝调整松紧。
(3) 缆风绳接头及两端的卡子不少于3个,紧固方向正确(卡子大面卡在主绳方向)间距是钢
丝绳直径的10倍,且不小于10cm。
(4) 调整和拉紧缆风绳应对角同时进行,统一指挥,严禁单向调整,以免造成事故。
(5) 地锚要用钢丝绳,埋设要牢固,最好用条石挖坑埋深1m以上。禁止使用园木、钢筋等做
地锚。不准绑在树上和其他不稳固的地方。
5. 吊篮:吊篮升降要有高度标志并设置电铃等上下双向联络信号,且要安装防坠落装置,和超高限位
器。吊篮要设安全门,吊篮两侧应防护严密。
6. 附属设施:
(1) 井架进料上方要搭牢固的防护棚,一般不小于2>2m。卸料平台独立搭设,架板满铺绑
牢,距井架不得超过10cm,两侧有1m高的防护栏杆,正面有可开启的安全门。
(2) 正确选用载重钢丝绳,断丝、磨损严重不得使用。钢丝绳绑扎在吊兰上要有套环(鸡心圈)
保护,卡子不得小于3个,间距不小于钢丝绳直径的10倍,且不小于10cm。方向正确。
(3) 卷扬机安装稳固,距井架15m以下,钢丝绳必须设置过路保护,不拖地,要搭设牢固的操
作棚,并保证操作人员视线清楚。
(4) 在醒目处悬挂安全操作牌和安全标志。
7. 机电安全:
(1) 电源线与井架接触部分要有绝缘措施,井架要设独立的电源开关,设箱加锁。开关箱至电

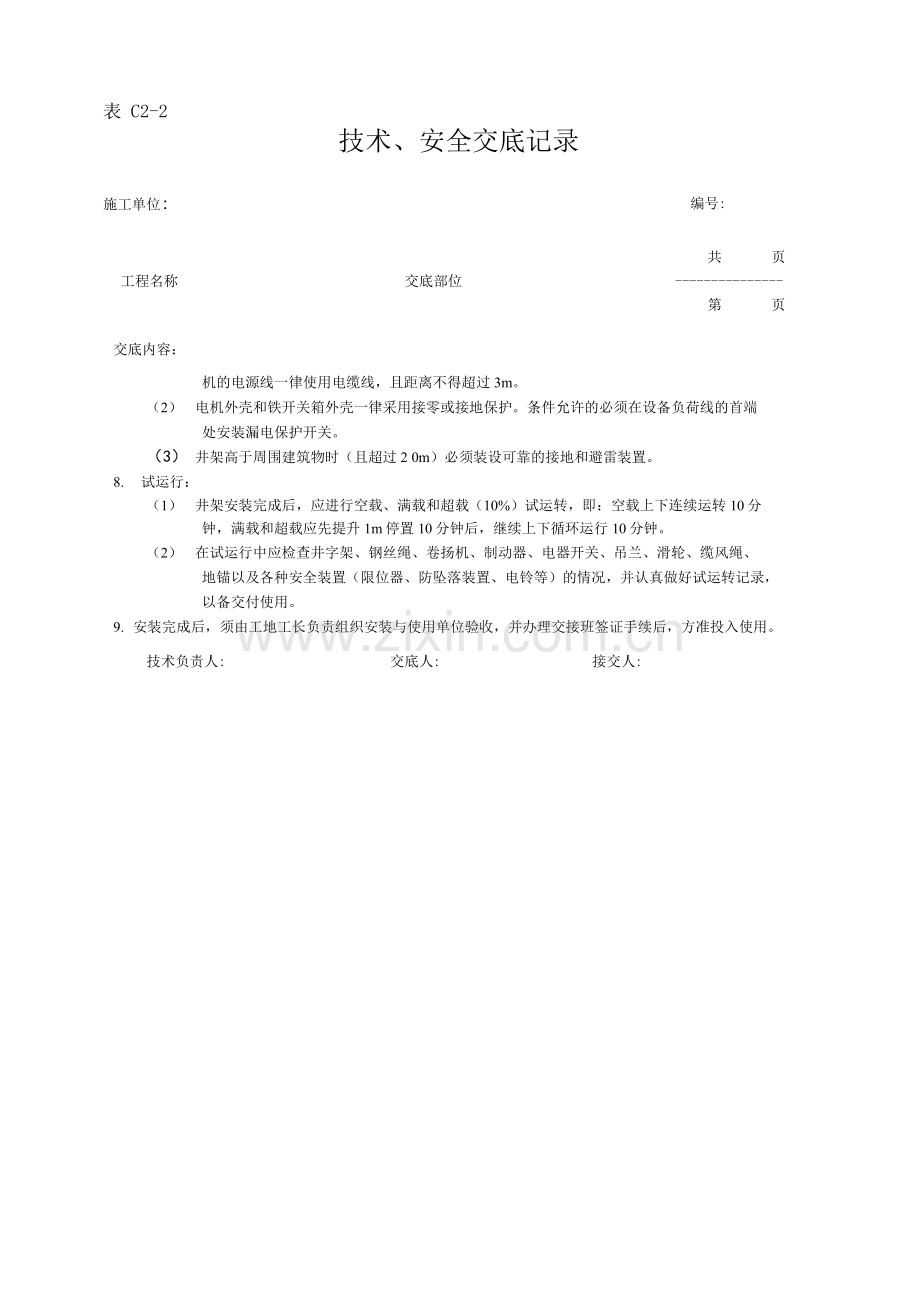

表 C2-2
技术、安全交底记录
编号:
施工单位:
共 页
工程名称 交底部位
第 页
交底内容:
机的电源线一律使用电缆线,且距离不得超过3m。
(2) 电机外壳和铁开关箱外壳一律采用接零或接地保护。条件允许的必须在设备负荷线的首端
处安装漏电保护开关。
(3) 井架高于周围建筑物时(且超过2 0m)必须装设可靠的接地和避雷装置。
8. 试运行:
(1) 井架安装完成后,应进行空载、满载和超载(10%)试运转,即:空载上下连续运转10分
钟,满载和超载应先提升1m停置10分钟后,继续上下循环运行10分钟。
(2) 在试运行中应检查井字架、钢丝绳、卷扬机、制动器、电器开关、吊兰、滑轮、缆风绳、
地锚以及各种安全装置(限位器、防坠落装置、电铃等)的情况,并认真做好试运转记录,
以备交付使用。
9. 安装完成后,须由工地工长负责组织安装与使用单位验收,并办理交接班签证手续后,方准投入使用。
