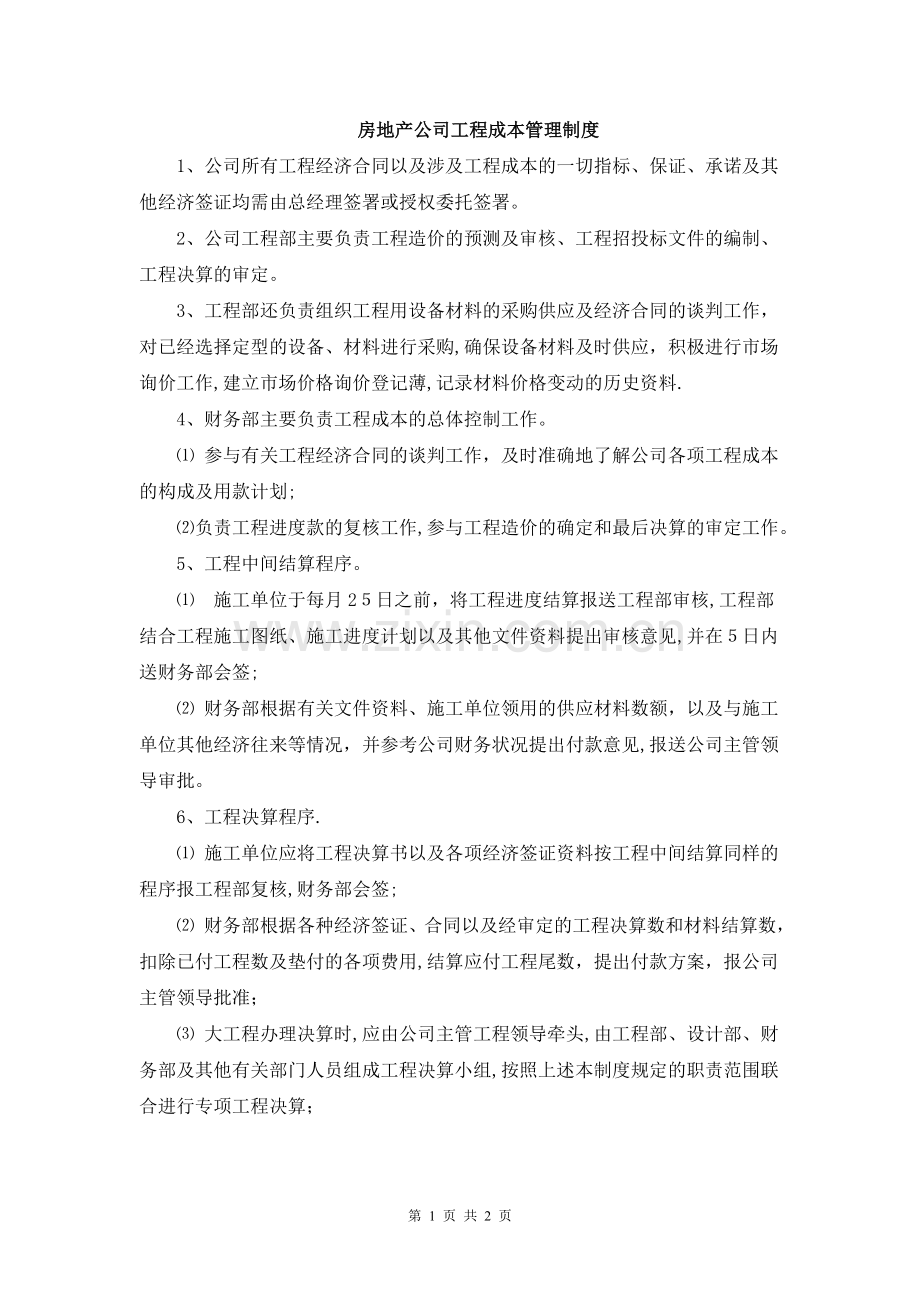

房地产公司工程成本管理制度 1、公司所有工程经济合同以及涉及工程成本的一切指标、保证、承诺及其他经济签证均需由总经理签署或授权委托签署。 2、公司工程部主要负责工程造价的预测及审核、工程招投标文件的编制、工程决算的审定。 3、工程部还负责组织工程用设备材料的采购供应及经济合同的谈判工作,对已经选择定型的设备、材料进行采购,确保设备材料及时供应,积极进行市场询价工作,建立市场价格询价登记薄,记录材料价格变动的历史资料. 4、财务部主要负责工程成本的总体控制工作。 ⑴ 参与有关工程经济合同的谈判工作,及时准确地了解公司各项工程成本的构成及用款计划; ⑵ 负责工程进度款的复核工作,参与工程造价的确定和最后决算的审定工作。 5、工程中间结算程序。 ⑴ 施工单位于每月25日之前,将工程进度结算报送工程部审核,工程部结合工程施工图纸、施工进度计划以及其他文件资料提出审核意见,并在5日内送财务部会签; ⑵ 财务部根据有关文件资料、施工单位领用的供应材料数额,以及与施工单位其他经济往来等情况,并参考公司财务状况提出付款意见,报送公司主管领导审批。 6、工程决算程序. ⑴ 施工单位应将工程决算书以及各项经济签证资料按工程中间结算同样的程序报工程部复核,财务部会签; ⑵ 财务部根据各种经济签证、合同以及经审定的工程决算数和材料结算数,扣除已付工程数及垫付的各项费用,结算应付工程尾数,提出付款方案,报公司主管领导批准; ⑶ 大工程办理决算时,应由公司主管工程领导牵头,由工程部、设计部、财务部及其他有关部门人员组成工程决算小组,按照上述本制度规定的职责范围联合进行专项工程决算; ⑷ 房屋工程全部竣工验收合格交付使用时,商品房由工程部、销售部办理竣工房交接验收入库手续,财务部凭交楼入库手续办理竣工房成本结算。 第 2 页 共 2 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
