资源描述

1、房屋拆除工程施工工艺及方法1、拆除施工工序(1)封围标示:用彩旗标示绳进行标示,并设置安全围栏及防护网.(2)拆除门窗、楼板:人工拆除、机械破碎、氧焊切割.(3)拆除侧墙及砼梁柱:挖掘机分解、液压破碎锤破碎。(4)拆除基础:机械开挖破碎、氧焊切割.(5)现场清理:人工配合机械进行清理。(6)清渣:及时办理城管、环保部门相关手续后,由挖掘机、装载 机装车、翻斗车密闭清运。(7)平整场地、验收:人工配合机械回填、平整场地后经领导小 组验收。2、具体拆除措施根据不同的拆除对象,拆除施工应采取不同的拆除方法和拆除顺 序,但应遵守“先上后下,先非承重结构后承重结构”的基本原则。(1)人工拆除拆除对象:砖

2、木结构平房。拆除顺序:屋面瓦T板T椽子T檀条T屋架或木架T砖墙(或木 柱)T基础。拆除方法:人工用简单的工具,如吊绳、撬棍、大锤、铁锹、瓦刀 等。上面几个人拆,下面几个人接运拆下来的建筑材料。至于砖墙的 拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,如果必须 采用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地 方才可进行。拆屋架时可用简单的起重设备,三木塔挂导链或滑轮拆 下。(2)人工与机械相结合的方法。拆除对象:混合结构多层楼房拆除顺序:屋顶防水和保温层T屋顶混凝土和预制楼板T屋顶梁T 顶层砖墙T楼层楼板T楼板下的梁T下层砖墙,如此逐层往下拆,最后 拆基础。拆除方法:人工

3、与机械配合,人工剔凿,用机械将楼板、梁板构件吊 下去,人工拆砖墙、用机械吊运砖。(3) 机械拆除有些被拆除建筑有用的材料少,或者为了加速拆除则采用破坏性 拆除方法,如用液压锤、液压剪、挖土机或重锤击等机械拆除方式。为了保证安全拆除,必须先了解拆除对象的结构,弄清组成房屋的 各部分结构构件的传力关系,才能合理地确定拆除顺序和办法一般说来房屋的结构组成,由屋顶板或楼板、屋架或梁、砖墙或柱、 基础四大部分组成。其传力关系也很明确.屋顶板或楼板传力给屋架或梁,屋架或梁传力给砖墙或柱,砖墙 或柱传力给基础。因此,拆除的顺序,原则上就是承受力的主次关系,或者说按传 力关系的次序来确定。即先拆最次要的受力构

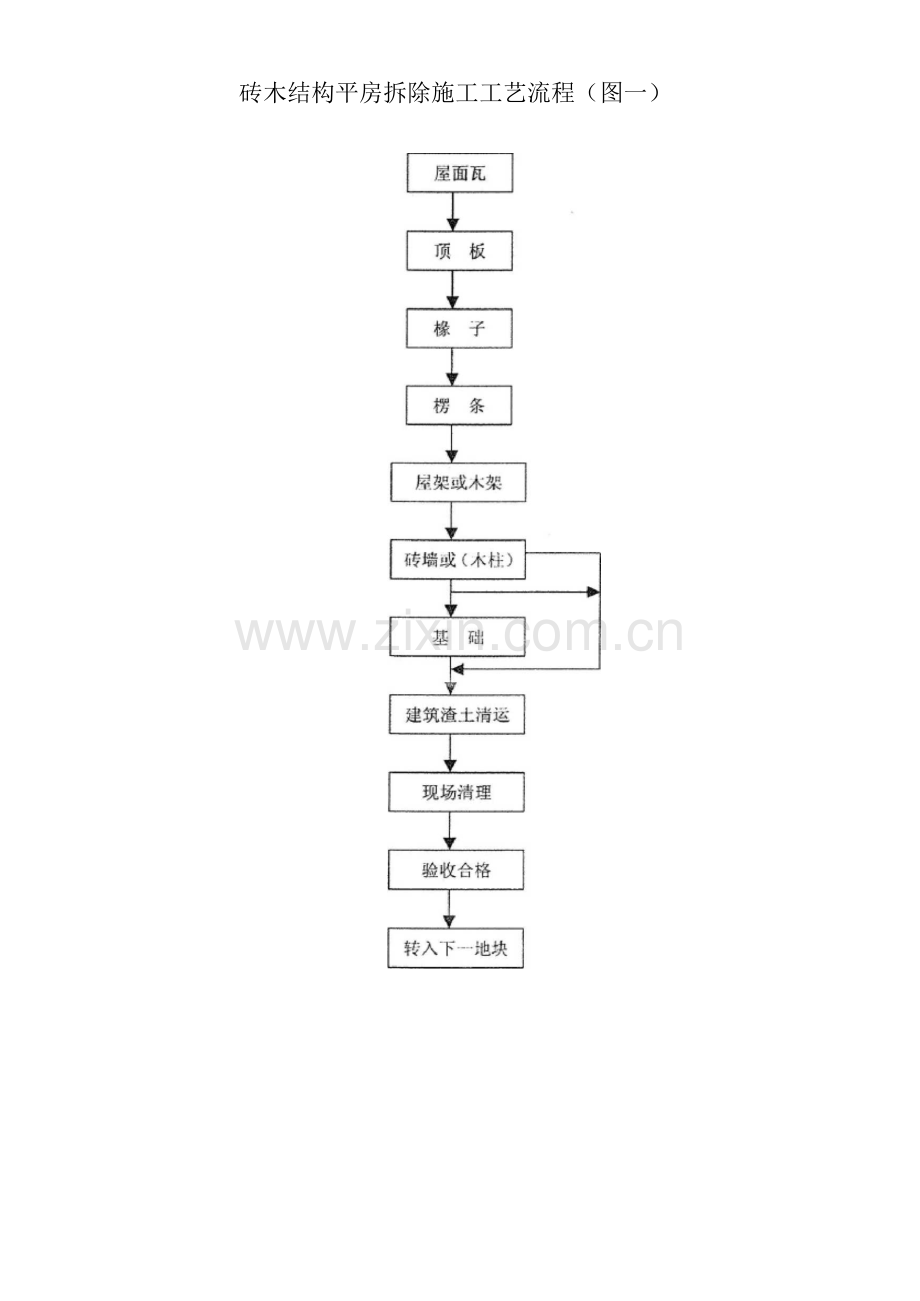

4、件,然后拆除次之受力 构件,最后拆主要受力构件。拆除顺序是:屋顶板-屋架或梁-承重 砖墙或柱T基础。如此由上而下,一层一层往下拆。至于不承重的维 护结构,如不承重的砖墙、隔墙可以最先拆,但有的砖墙虽不承重, 可是起到木柱的支撑作用,这样的情况就不急于拆除,可以待到拆木柱 时一起拆。(4) 若遇到有的厂房、钢架结构等类型房屋仅拆除一部份的情况, 则需先将不拆的那部份据实际情况采取相应的方法、措施进行加固, 在确保房屋结构合理安全后再对剩余部份进行拆除(拆除实施方法流 程跟以上叙述一致)附:几种拆除施工工艺流程图砖木结构平房拆除施工工艺流程(图一)砖混结构房屋拆除施工工艺流程(图二)屋面瓦1檀条1

5、钢屋架屋梁屋柱基础F清送|.一.f1现场洁理r3、实施拆除方案的步骤:文明、卫生施工,根据昆明市城市房屋拆迁管理条例及有关 规定,结合本次拆除实际情况,制定实施方案。拆除前交验房屋后实施拆除。房屋拆除工程实行项目负责制。在拆除前,我公司将与区甲方签订房屋拆除安全施工、环境卫生、 控制扬尘污染责任书。做到文明安全施工、环境卫生达标、控制扬尘污染,项目负责人、 施工负责人、安全负责人职责明确。同时应向甲方报送拆除施工组织设计和安全技术措施。施工过程中,确需变更施工组织设计的,应对变更内容重新签订 制定审核。我公司管理人员及项目负责人、施工员、操作员和安全员均经政 府职能部门培训合格后持证上岗。4、

6、现场情况进行现场摸底和进行技术资料的交接并按以下步骤进 行:(1) 审核拆除工程的有关图纸和资料;(2) 审核拆除工程涉及范围内的地上、地下设施及管线的分布情 况。(3 )全面了解拆除工程的图纸和资料,进行实地查勘,编制全方位 施工组织设计,落实安全技术措施。5、拆房工地四周砌筑高度为2.5米以上的围墙,外墙面粉平刷白, 同时在拆房前做好房屋拆除范围内的断水拆房防尘洒水设备除外)、 断电、断气等工作。房屋拆除施工前,根据现场施工情况,提前制定应急救援预案,采取严密防范措施,并配备应急救援用器材。根据各种拆除方法的要求,划定危险区域,设置警戒和明显的警 示标志。6、居民密集点、交通要道附近施工,

7、脚手架须采用全封闭围护, 并搭设防护隔离棚。脚手架应与被拆除物同步拆下。拆除工程作业应按自上而下、先非承重后承重结构的顺序进行。拆除栏杆、楼梯和楼板应与同层次整体拆除进度同步。对部分拆除、部分保留的同一建筑或构筑物进行拆除施工前,应 先对保留部分采取必要的加固措施。泥墙、砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑 物、构筑物之间的距离必须达到被拆除物体高度的1.5倍以上;7、禁止立体交叉方式进行拆除作业;进入拆房施工现场的人员必须带好安全帽,高处作业人员应系好 安全带,进入危险区域应采取严格防护措施;拆房作业人员应站在脚手架或其它稳固的结构部位上操作,严禁 在建筑物或构筑物的屋面、楼板、平台上进行多人作业或集中堆放材 料。8、禁止向下抛掷拆除物,拆卸下的各种材料应堆放整齐,及时清 运出场.拆除高度在10米以上的建筑物或构筑物时,应设置垂直运输 设施或流槽;拆除施工中,未经批准不得占道、占用绿地、阻碍交通。9、遇风力在六级以上、大雾天、雷暴雨、冰雪天等恶劣天气影响拆 房施工安全时,将停止拆除施工作业。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
