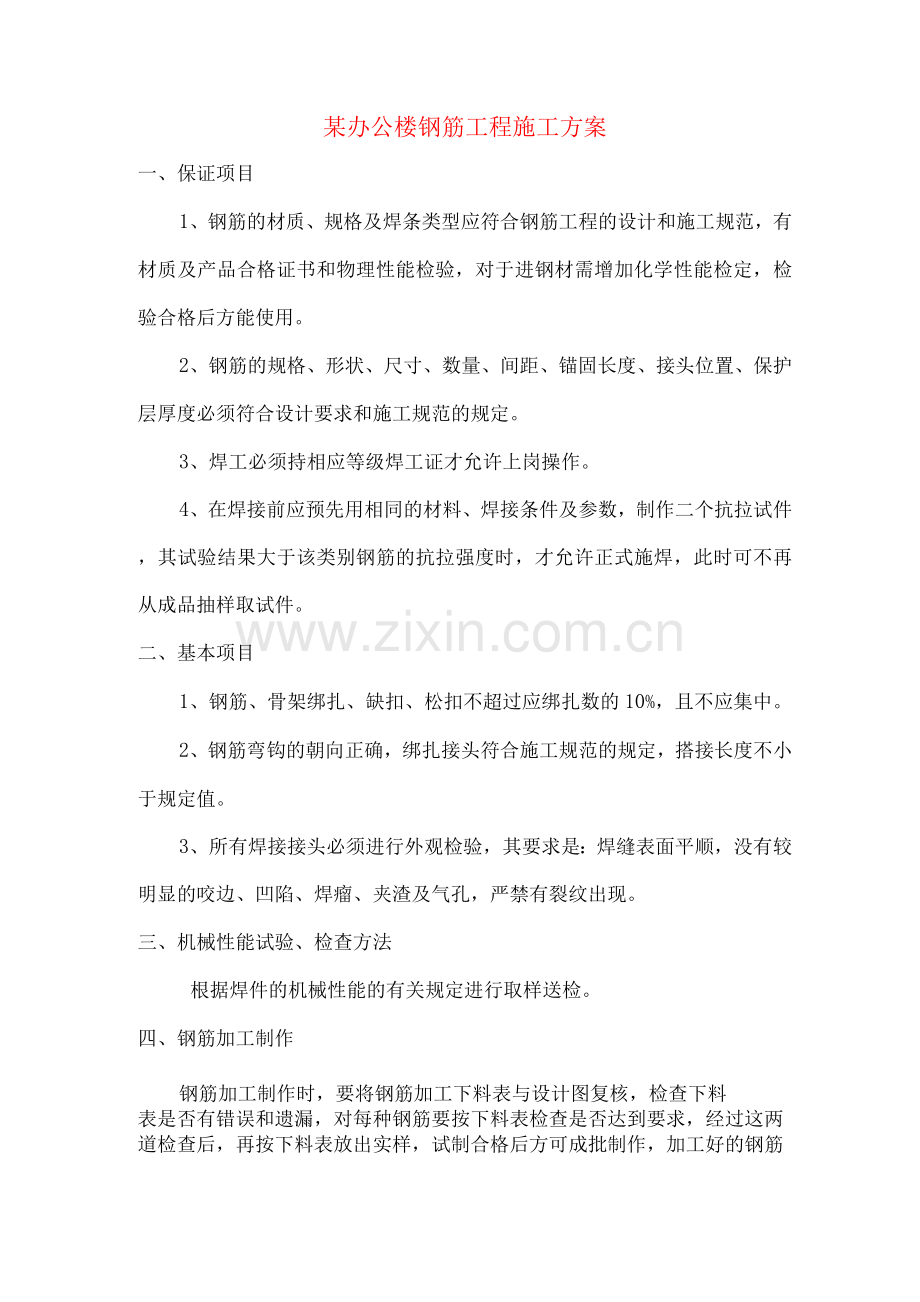

1、某办公楼钢筋工程施工方案一、保证项目1、钢筋的材质、规格及焊条类型应符合钢筋工程的设计和施工规范,有材质及产品合格证书和物理性能检验,对于进钢材需增加化学性能检定,检验合格后方能使用。2、钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计要求和施工规范的规定。3、焊工必须持相应等级焊工证才允许上岗操作。4、在焊接前应预先用相同的材料、焊接条件及参数,制作二个抗拉试件,其试验结果大于该类别钢筋的抗拉强度时,才允许正式施焊,此时可不再从成品抽样取试件。二、基本项目1、钢筋、骨架绑扎、缺扣、松扣不超过应绑扎数的10%,且不应集中。2、钢筋弯钩的朝向正确,绑扎接头符合施工规

2、范的规定,搭接长度不小于规定值。3、所有焊接接头必须进行外观检验,其要求是:焊缝表面平顺,没有较明显的咬边、凹陷、焊瘤、夹渣及气孔,严禁有裂纹出现。三、机械性能试验、检查方法根据焊件的机械性能的有关规定进行取样送检。四、钢筋加工制作钢筋加工制作时,要将钢筋加工下料表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。施工中如需要钢筋代换时,必须先充分了解设计意图和代换材料性能,严格遵守现行钢筋混凝土设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。凡重要部位的

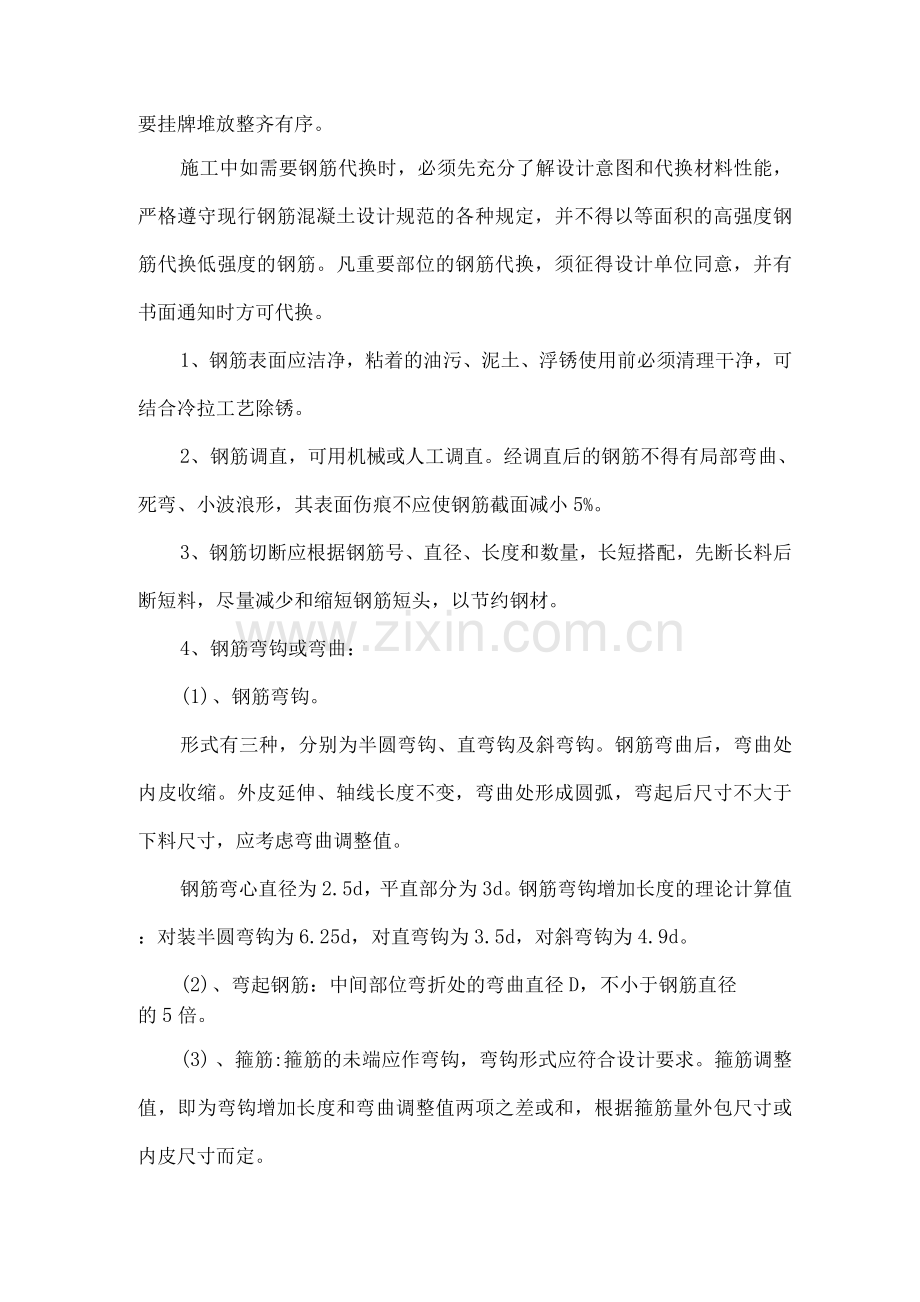

3、钢筋代换,须征得设计单位同意,并有书面通知时方可代换。1、钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈。2、钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%。3、钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。4、钢筋弯钩或弯曲:(1) 、钢筋弯钩。形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩。外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。钢筋弯心直径为2.5d,平直部分为3d。钢筋弯

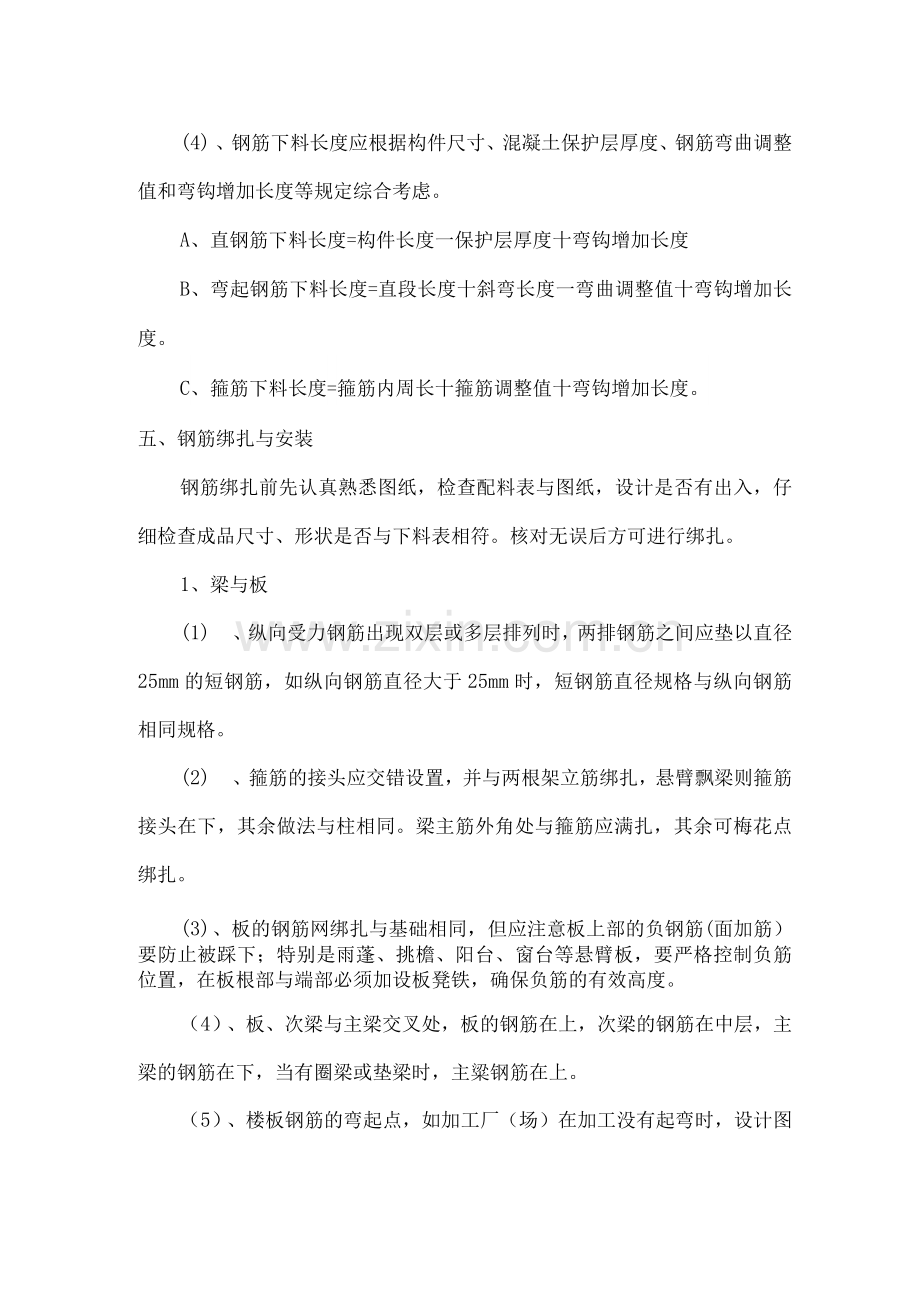

4、钩增加长度的理论计算值:对装半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。(2) 、弯起钢筋:中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍。(3) 、箍筋:箍筋的未端应作弯钩,弯钩形式应符合设计要求。箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸而定。(4) 、钢筋下料长度应根据构件尺寸、混凝土保护层厚度、钢筋弯曲调整值和弯钩增加长度等规定综合考虑。A、直钢筋下料长度=构件长度一保护层厚度十弯钩增加长度B、弯起钢筋下料长度=直段长度十斜弯长度一弯曲调整值十弯钩增加长度。C、箍筋下料长度=箍筋内周长十箍筋调整值十弯钩增加长度。五、钢筋绑扎与

5、安装钢筋绑扎前先认真熟悉图纸,检查配料表与图纸,设计是否有出入,仔细检查成品尺寸、形状是否与下料表相符。核对无误后方可进行绑扎。1、梁与板(1) 、纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。(2) 、箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂飘梁则箍筋接头在下,其余做法与柱相同。梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。(3) 、板的钢筋网绑扎与基础相同,但应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐、阳台、窗台等悬臂板,要严格控制负筋位置,在板根部与端部必须加设板凳铁,确保负

6、筋的有效高度。(4)、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主粱钢筋在上。(5)、楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/10L为弯起点。板的中跨及连续多跨可按支座中线1 /6L为弯起点。(L板的中一中跨度)。(6)、筋的绑扎接头应符合下列规定:a、搭接长度的未端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处。b、受拉区域内,I级钢筋绑扎接头的未端应做弯钩。c、钢筋搭接处,应在中心和两端用铁丝扎牢。d、受拉钢筋绑扎接头的搭接长度,应符合结构设计要求

7、e、受力钢筋的混凝土保护层厚度,应符合结构设计要求。f、板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量。六、钢筋焊接及接头施工(一)、帮条焊帮条焊适用于I、II钢筋的接驳,帮条宜采用与主筋同级别、同直径的钢筋制作,其操作要点如下:1、先将主筋和帮条间用四点定位焊固定,离端部约20mm,主筋间隙留2-5mm。2、施焊应在帮条内侧开始打弧,收弧时弧坑应填满,并向帮条一侧拉出灭弧。3、尽量施水平焊,需多层焊时,第一层焊的电流可以稍大,以增加焙化深度,焊完一层之后,应将焊渣清除干净。4、当需要立焊时,焊接电流应比平焊减少10%-15%。5、当不能进行双面焊时,可采用单面焊接,但帮条长度要比双

8、面焊加大一倍。(二)、搭接焊搭接焊只适用于I、II、III级钢筋的焊接,其制作要点除注意对钢筋搭接部位的预弯和安装,应确保两钢筋轴线相重合之外,其余则与帮条焊工艺基本相同。(三) 、钢筋闪光对焊施工1、连续闪光焊:工艺过程包括连续闪光和顶锻过程。施焊时,先闭合一次电路,使两钢筋端面轻微接触,此时端面的间隙中即喷射出火花般熔化的金属微粒一闪光,接着徐徐移动钢筋使两端面仍保持轻微接触。形成连续闪光。当闪光到预定的长度,使钢筋端头加热到将近熔点时,就以一定的压力迅速进行顶锻,再灭电顶锻到一定长度,焊接接头即告完成。2、预热闪光焊:工艺过程包括一次闪光、预热。二次闪光及顶锻等过程。一次闪光是将钢筋端面

9、闪平。预热方法如下两种:(1)、连续闪光预热是使两钢筋端面交替地轻微接触和分开,发出断续闪光来实现预热。(2)、电阻预热是在两钢筋端面一直紧密接触用脉冲电流或交替紧密接触与分开,产生电阻热(不闪光)来实现预热,此法所需功率较大。二次闪光与顶锻过程同连续闪光焊。3、闪光-预热-闪光焊:是在预热闪光焊前加一次闪光过程。工艺过程包括一次闪光、预热、二次闪光及顶锻过程,施焊时首先连续闪光,使钢筋端部闪平,然后同预热闪光焊。焊接钢筋直径较粗时,宜用此法。4、焊后通电热处理:方法是焊毕松开夹具,放大钳距,再夹紧钢筋;接头降温至暗黑后,即采取低频脉冲式通电加热,当加热至钢筋表面呈暗红色或桔红式时,通电结束;松开夹具,待钢筋冷后取下钢筋。5、钢筋闪光对焊参数(1) 、对焊电流参数:根据焊接电流和时间不同,分为强参数(即大电流和短时间)和弱参数(即电流较小和时间较长)两种,采用强参数可减J、接头过热并提高焊接效率,但易产生淬硬。(2) 、闪光对焊参数:为了获得良好的对焊接头,应合理选择对焊参数。焊接参数包括:调伸长度。闪光留量。闪光速度。顶锻留量。顶锻速度、顶锻压力及变压级次。采用预热闪光焊时,还要有预热留量与预热频率等参数。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
