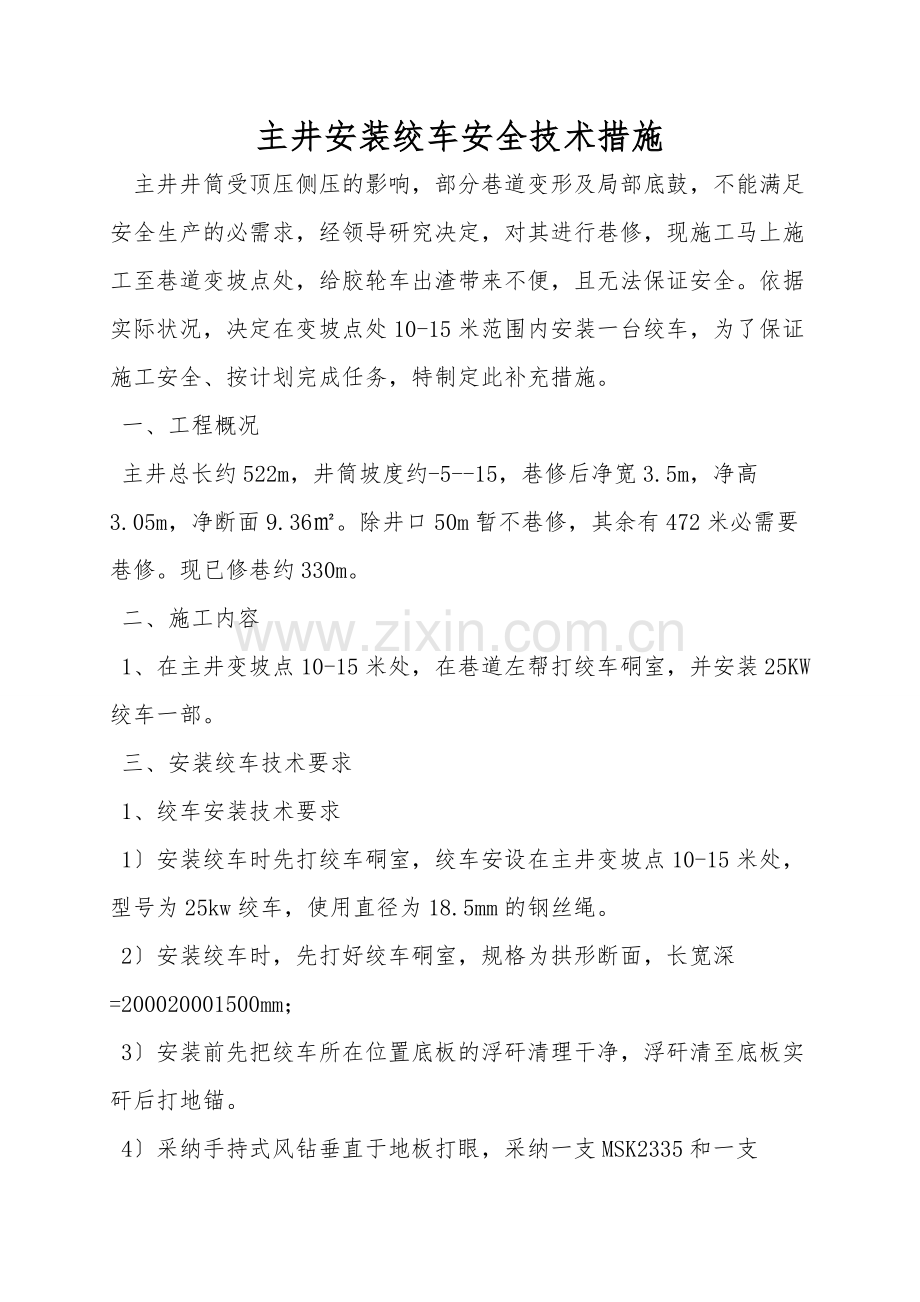

主井安装绞车安全技术措施
主井井筒受顶压侧压的影响,部分巷道变形及局部底鼓,不能满足安全生产的必需求,经领导研究决定,对其进行巷修,现施工马上施工至巷道变坡点处,给胶轮车出渣带来不便,且无法保证安全。依据实际状况,决定在变坡点处10-15米范围内安装一台绞车,为了保证施工安全、按计划完成任务,特制定此补充措施。
一、工程概况
主井总长约522m,井筒坡度约-5--15,巷修后净宽3.5m,净高3.05m,净断面9.36㎡。除井口50m暂不巷修,其余有472米必需要巷修。现已修巷约330m。
二、施工内容
1、在主井变坡点10-15米处,在巷道左帮打绞车硐室,并安装25KW绞车一部。
三、安装绞车技术要求
1、绞车安装技术要求
1〕安装绞车时先打绞车硐室,绞车安设在主井变坡点10-15米处,型号为25kw绞车,使用直径为18.5mm的钢丝绳。
2〕安装绞车时,先打好绞车硐室,规格为拱形断面,长宽深=200020001500mm;
3〕安装前先把绞车所在位置底板的浮矸清理干净,浮矸清至底板实矸后打地锚。
4〕采纳手持式风钻垂直于地板打眼,采纳一支MSK2335和一支MSZ2360型树脂锚固剂锚固。

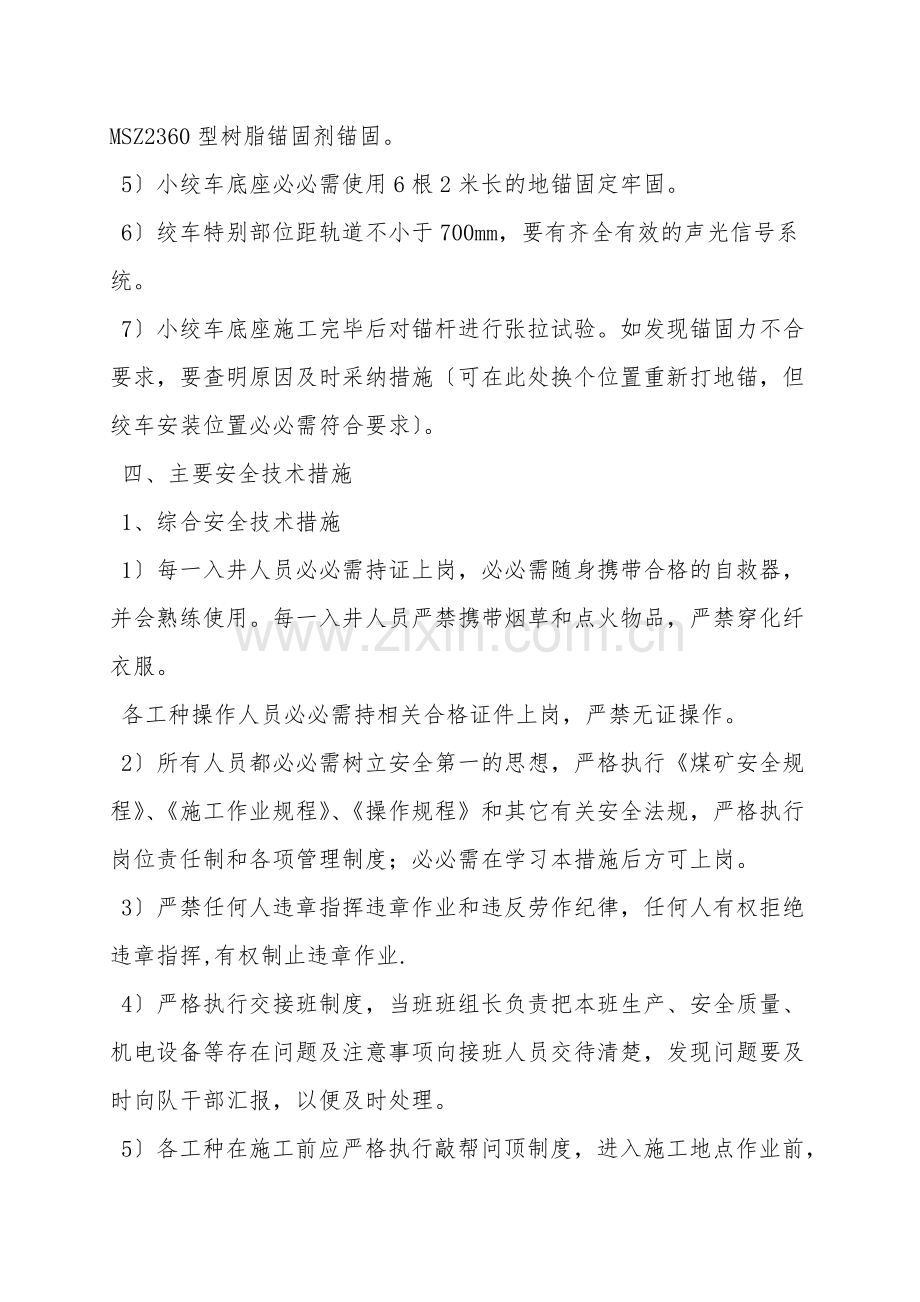

5〕小绞车底座必必需使用6根2米长的地锚固定牢固。
6〕绞车特别部位距轨道不小于700mm,要有齐全有效的声光信号系统。
7〕小绞车底座施工完毕后对锚杆进行张拉试验。如发现锚固力不合要求,要查明原因及时采纳措施〔可在此处换个位置重新打地锚,但绞车安装位置必必需符合要求〕。
四、主要安全技术措施
1、综合安全技术措施
1〕每一入井人员必必需持证上岗,必必需随身携带合格的自救器,并会熟练使用。每一入井人员严禁携带烟草和点火物品,严禁穿化纤衣服。
各工种操作人员必必需持相关合格证件上岗,严禁无证操作。
2〕所有人员都必必需树立安全第一的思想,严格执行《煤矿安全规程》、《施工作业规程》、《操作规程》和其它有关安全法规,严格执行岗位责任制和各项管理制度;必必需在学习本措施后方可上岗。
3〕严禁任何人违章指挥违章作业和违反劳作纪律,任何人有权拒绝违章指挥,有权制止违章作业.
4〕严格执行交接班制度,当班班组长负责把本班生产、安全质量、机电设备等存在问题及注意事项向接班人员交待清楚,发现问题要及时向队干部汇报,以便及时处理。
5〕各工种在施工前应严格执行敲帮问顶制度,进入施工地点作业前,班组长和安监员必必需对工作面安全状况进行全面检查,确认无危险方可进入施工地点作业,施工过程中必必需有专人负责观山。
6〕施工前应将所用支护材料及工具准备齐全。
7〕施工过程由班长统一指挥,各工种协作进行。使用大锤和镐等工具,应注意前后左右,谨防伤人。
8〕现场作业如进行高空作业时〔人员离地超过2米以上〕,现场作业人员必必需系好安全带。
9〕严禁进入空顶下作业或将身体的任何部位置于空顶下。
2、绞车安装安全技术措施
1〕人工搬运小绞车时,搬运人员不少于 8 人,且同抬、同肩、 同放、口令一致由专人指挥。
2〕打锚杆眼时,必必需保证三径匹配〔即钻头直径、钻孔直径、 锚杆直径〕 。
3〕安装锚杆前,应先对绞车底座进行找平,并检查锚杆眼的方 向、位置、深度和平直度是否符合要求,畅通无阻。
4〕安装锚杆时,首先把一支 MSK2335 和 一支MSZ2360型锚固剂药卷用锚杆杆体送入眼孔,先匀速推动搅拌 10-15 秒,推动到快速药卷时 搅拌 15-20 秒,搅拌时不能中断,应一锚到底,总搅拌时间为 25-35 秒。严禁使用过期或失效的锚固剂。
5〕绞车最特别部位距轨道外侧不小于 700mm。
6〕绞车安装完毕后应检查地脚螺丝、挡绳板、闸皮、钢丝绳及绳头等机构,确认无误后,方可进行试运行。
五、其它未尽事宜严格按照《煤矿安全规程》、《小绞车操作规程》及相关规定执行。
